资源描述
河南省遂平县781铀矿区
矿山环境治理工程监理规划
河南省地质环境监测院
二○○七年九月
王西平
1
目 录
1。0工程项目概况
1。1项目特点及参与单位
1.2自然地理条件
1。3矿区地质条件
1.4矿区环境地质问题
1。5矿山环境地质恢复治理工设计
1.6项目投资及工期要求

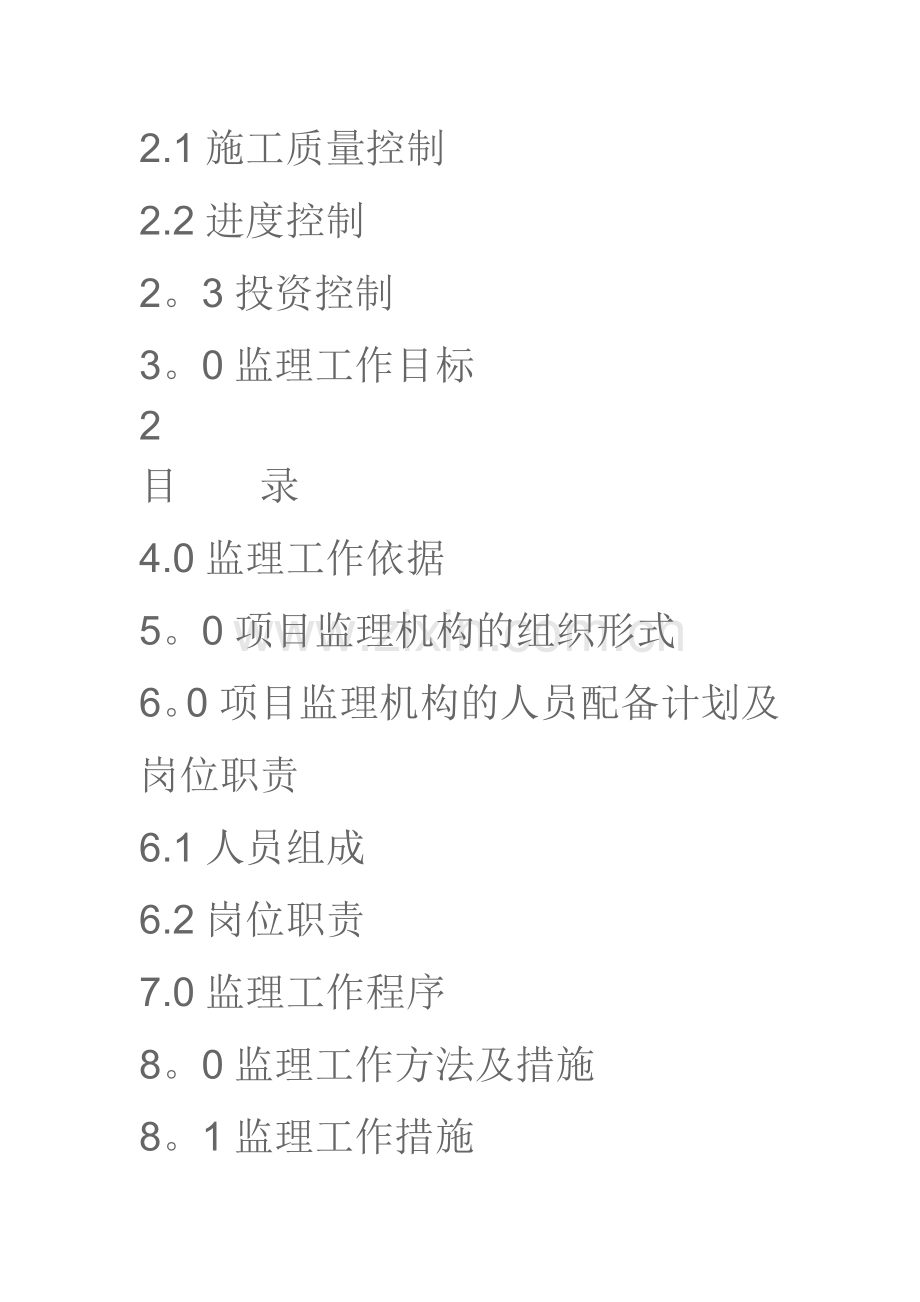

2.0监理工作范围及内容
2.1施工质量控制
2.2进度控制
2。3投资控制
3。0监理工作目标
2
目 录
4.0监理工作依据
5。0项目监理机构的组织形式
6。0项目监理机构的人员配备计划及岗位职责
6.1人员组成
6.2岗位职责
7.0监理工作程序
8。0监理工作方法及措施
8。1监理工作措施
8.2监理工作方法
9.0监理工作制度
10。0监理设施
3
1。0工程项目概况
1。1任务来源
受河南省地质矿产勘查开发局第一地质工程院委托,河南省地质环境监测院承担了河南省遂平县781铀矿区地质环境治理项目施工质量监理工作.
4
1。0工程项目概况
1.1项目性质及参与单位
该项目为2007年度中央财政探矿权采矿权使用费支助的矿山环境治理项目。
项目批准单位:财政部、国土资源部
项目承担单位:河南省地质矿产勘查开发局第一地质工程院
项目设计单位:河南省地质矿产勘查开发局第一地质工程院
项目监理单位:河南省地质环境监测院
项目施工单位:河南省豫龙岩土工程有限责任公司
项目主管单位:河南省国土资源厅、财政厅
项目监管单位:驻马店市国土资源局、驻马店市财政局、遂平县国土资源局、遂平县财政局
5
1.0工程项目概况
1。2自然地理条件
1.3矿区地质条件
1。4矿区环境地质问题
以上内容简写,交代清楚即可。
6
1.0工程项目概况
1。5矿山环境地质恢复治理工设计
治理工程由补充勘探工程(地形测绘、矿山环境地质调查、工程地质勘察)和分部工程(边坡工程、挡土墙工程、塌陷坑工程、巷道塌陷工程、矿渣清运工程、地表排水工程、平硐封堵工程、护栏工程、覆土工程、生物工程等加固治理措施对矿渣堆放场进行恢复治理工程)。
1.5。1补充勘探工程包括地形测绘、矿山环境地质调查、工程地质勘察
1、地形测绘
对工作区及周围一定范围进行1:500地形测绘,地形测绘应符合《工程测量规范》GB50026-93技术要求。
设计地形测绘面积为0。11×2 km2。
7
1.0工程项目概况
1。5矿山环境地质恢复治理工设计
2、矿山环境地质调查
矿山环境地质调查主要内容是对矿区及其周边区域进行矿山辐射测量,对比矿渣堆积区与其附近地区氡的析出率,了解治理前后其变化规律。
矿山环境地质调查取饮用水水样2×3组,分别布置在矿渣堆附近及下游的两个村庄,分两次取样,分别安排在治理工程实施前与工程竣工之后进行。分析项目为色、浑浊度、臭和味、肉眼可见物、PH、总硬度、铁、锰、锌、挥发酚类、硫酸盐、氯化物、溶解性总固体、氟化物、氰化物、砷、硒、汞、镉、铬、铅、银、硝酸盐、总α放射性、总β放射性、铀—238、镭—226、钾—40。
本次水样采集大都为地表水样,采样点选在河床稳定、水面0。5m以下、河床0。5m以上。水深不足1m时,采样点设在实际水深的1/2处。
8
1。0工程项目概况
1.5矿山环境地质恢复治理工设计
2、矿山环境地质调查
矿山辐射测量范围在Ⅲ区范围的基础上适当外延,本次勘察面积约0.21km2。以20~30间距测量,布置71点次测量氡析出率、铀钍钾含量19×3×2点次、铀钍钾比活度19×3×2点次、1m高照射量19×2点次、土壤氡19×2点次。
土壤表面氡析出率测量设备须满足以下工作条件要求:
温度:-10~40℃;
相对湿度:≤ 90%;
不确定度:≤ 20%;
探测下限:≤0.01 Bq/m2•s 。
首先在建筑场地按20mm线布点,(当遇较大石块时,可偏离±2m)进行土壤氡析出率测量。
9
1。0工程项目概况
1。5矿山环境地质恢复治理工设计
2、矿山环境地质调查
测量时,须清扫采样点地面,去除腐殖质、杂草及石块,把取样器扣在平整后的地面上,并用泥土对取样器周围进行密封,防止漏气,准备就绪后,开始测量并开始计时(t).
土壤表面氡析出率测量过程中,应注意控制下列几个环节:
①使用聚集罩时,罩口与介质表面的接缝处应当封堵,避免罩内氡向罩外扩散。
②被测介质表面应平整,保证各个测量点测量过程中罩内空间的体积不出现明显变化.
③测量的聚集时间等参数应与仪器测量灵敏度相适应,以保证足够的测量准确度.
④测量应在无风或微风条件下进行。
现场测试应有记录,记录内容包括:测试点布设图,成孔点土壤类别,现场地表状况描述,测试前24h以内工程地点的气象状况等。
10
1.0工程项目概况
1。5矿山环境地质恢复治理工设计
2、矿山环境地质调查
3、工程地质勘察
在治理区,沿挡土墙布置6个勘探孔,主要目的是查明排渣场物质组成、纵横向相变规律,基底面接触条件、起伏情况,了解可能滑动面位置、分布数量及主要特征,了解基岩面的埋深、起伏特征、风化程度、裂隙发育状况及稳定岩层深度、裂隙发育状况等特征,了解地下水水位、变化、含水层特征,采取必要的岩、土试验样品。按照回次进行钻探岩心编录、描述,控制钻探回次进尺和钻探工艺,及时反馈钻孔信息。
工程钻探设计6孔,进尺42.5 m。设计取土样10组。
样品在野外采集封存后必须在24小时内开样试验,土的主要实验内容是常规试验:比重、密度、天然含水量、液限、塑限、压缩系数、固结快剪。
11
1.0工程项目概况
1。5矿山环境地质恢复治理工设计
表1 补充勘察实物工程量汇总表
12
1。0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5。2分部工程
1、挡土墙工程
挡土墙设计采用中国建筑标准设计研究院出版的《挡土墙》(04J008)。
位置见工程平面布置图。
挡土墙安全等级考虑为二级,施工质量控制为B级.
挡土墙基础和墙身均为M10浆砌片石砌筑,顶部用3 cm厚的M10砂浆抹平。
砌筑挡土墙时,要分层错缝砌筑,基顶及墙趾台阶转折处,不得做成垂直通缝,砂浆水灰比符合要求,并填塞饱满,勾成凸缝。
泄水孔孔眼尺寸为100×100方孔,间距2 m。最下泄水孔的出水口高出地面200 mm,在泄水孔进水孔进口处设置反滤层,反滤层用透水性材料.
沉伸缝间隔20m一道,缝宽20 mm,缝中填塞沥青亚麻,沿内、外、顶三方填塞深度不小于0.20m。基底纵坡不宜大于5%,当大于5%时,应将基础做成台阶式,台阶高度≤0.5 m。
墙身砌出地面后,基础必须及时回填夯实,填土材料宜选择透水性较强的填料,并做成不小于5%的向外流水坡,以免积水下渗,影响墙身稳定。
13
1。0工程项目概况
1。5矿山环境地质恢复治理工设计
1。5。2分部工程
1、挡土墙工程
施工技术要求
①石砌体采用的石材应质地坚实,无风化剥落和裂纹,中部最小厚度不小于20cm石材强度不低于MU40。
②石材表面的泥垢、水锈等杂质,砌筑前应清除干净。
③石砌体的灰缝厚度:不宜大于20mm。
④砂浆初凝后,如移动已砌筑的石块,应将原砂浆清理干净,重新铺浆砌筑。
⑤座浆法砌筑,且砌筑基础的第一皮石块应坐浆,坐浆厚度不小于5cm,并将大面向下;砌筑基础的第一皮石块应用丁砌层坐浆砌筑。
⑥砌体的第一皮及转角处、交接处和洞口处,应用较大的石块砌筑。
⑦砌筑挡土墙应符合下列规定:每砌3~4皮为一个分层高度,每个分层高度应找平一次;外露面的灰缝厚度不得大于40mm,两个分层高度间分层处的错缝不得小于80mm。
14
1。0工程项目概况
1。5矿山环境地质恢复治理工设计
1.5。2分部工程
1、挡土墙工程
⑧保证项目:
料石、水泥、砂子的品种、规格、强度、颜色必须符合设计及相关规范要求,有出厂合格证; 石材及砂浆的品种,强度必须符合设计要求; 转角处必须同时砌筑,交接处不能同时砌筑时必须留斜槎。
⑨基本项目:
料石砌体应内外搭砌,上下错缝,拉结石、丁砌石交替设置,拉结石每0.7m2墙面不应少于1块。石块放置平稳,灰缝均匀一致,灰缝厚度符合施工规范的规定。
砌体墙面应采用叨灰勾缝,粘结牢固,密实光洁,横、竖缝交接平整,墙面洁净,清晰美观.
⑩控制标准:
基础开挖标高允许偏差 ±50 mm、长宽偏差+500 mm、-150 mm、表面平整度允许偏差 50 mm;挡土墙高度允许偏差±15mm、砌体厚度允许偏差+20 mm、—10 mm、表面平整度允许偏差20mm。
15
1。0工程项目概况
1。5矿山环境地质恢复治理工设计
1。5.2分部工程
1、挡土墙工程
挡土墙工程量
6m、4m挡土墙长度分别为173。27m、37.00m,其工程量如下表,另外挡土墙后面的反滤包需用夯填土方17.71 m3,土工布80.96 m2。
表2 挡土墙主要工程量一览表
16
1。0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5.2分部工程
2、边坡及平台整理工程
平整后,边坡坡度为1∶1.75、1∶1。50;平台为反向坡,坡度为2。0%。
技术指标:
回填要求分层压实,压实系数不小于0。9,平整后场地标高允许偏差 -50 mm;表面平整度允许偏差 20 mm.
平台整理工程设计挖方3464。37 m3,填方3515.26 m3;
边坡削坡工程设计挖方0.15 m3,回填10690。86 m3.
17
1。0工程项目概况
1。5矿山环境地质恢复治理工设计
1。5.2分部工程
3、矿渣清理工程
矿渣清运工程就是把原来堆积在山坡上的矿渣清运到挡土墙后分层压实填埋,矿渣前缘到山坡坡角、后缘到山顶,山坡上的矿渣用块段法计算,矿渣清运量为12090m3.
技术指标:清理范围矿渣清理干净直至露出基岩。
18
1.0工程项目概况
1.5矿山环境地质恢复治理工设计
1.5。2分部工程
4、地表排水工程
在挡土墙工程、边坡整理、平台整理及覆土工程的基础上,为了防止洪水冲刷破坏,应建立完善的排渣场地表排水系统.地表排水系统沿主沟道修建一道纵向排水渠,沿平台后缘、坡面前缘处修一条横向矩形截水渠,将坡顶洪水拦入排水渠,经矿山总排水渠排出矿区。
其位置和具体尺寸见平面布置图和工程设计图。
①施工方法:座浆法砌筑,且顶层座浆厚度不小于5cm。
②施工要求:基底纵坡不宜大于5%,当大于5%时,应将基础做成台阶式,台阶高度≤0.5m,各排水渠均为M10浆砌石结构,砌石壁厚0。3m,底厚0.5m,每隔15m设一条宽为2cm的二毡三油沉伸缝,外露部分全部勾成凸缝,顶部用3cm厚的M10砂浆抹平。
用石应为石质均匀、不易风化、且未风化、无裂纹的硬质石料,其抗压强度不应低于30Mpa.石料大致呈立方体,无锋棱凸角,顶面与地面大致平行;其厚度不宜小于20cm,长度及宽度不小于其厚度。
水泥采用普通硅酸盐水泥(32.5级),其它要求见挡土墙施工技术要求。
19
1。0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5。2分部工程
③主要工程用量:见表3。
④主沟排水渠渠后3m范围内要及时回填到与渠顶平以防渠道塌塌。
表3 地表排水工程主要工程用量一览表
20
1.0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5.2分部工程
5、地面塌陷治理工程
在塌陷区用废矿渣进行回填平整,土方来源于排水系统及平台整理的弃方,回填要分层压实平整,塌陷区面积为410.95m2,需回填2209。99m3,覆土616。44m3。
技术要求:覆土工程参见覆土工程部分.
21
1.0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5。2分部工程
6、巷道塌陷治理工程
针对巷道冒顶引起的塌陷,采用混凝土压覆措施,在距坑口边缘0.5米处砌一高宽均为0。5米的厚M10浆砌石矮墙找平,矮墙坐于基岩上,沿矮墙预埋¢14圆钢一道,且每隔2米设同径纵向拉筋一条,下端与预埋筋对结,上端露出矮墙30厘米,在矮墙上用0。2米厚C20钢筋混凝土盖板压覆,在混凝土盖板上现浇0.2米C20钢筋混凝土,且混凝土中钢筋与下设拉筋相焊接,以防盖板移动。设计规格依塌陷长宽各加1m计,用砌石9。10m3,¢14一级钢筋608.7m、重735。52kg,C20混凝土16.56m3,挖方10m3。
22
1。0工程项目概况
1。5矿山环境地质恢复治理工设计
1。5。2分部工程
7、平硐封堵工程
针对巷道出口,用0。5m厚M10浆砌石垂直砌满洞口,紧贴浆砌石用0.2米厚C20双筋混凝土浇筑,依硐口实际大小尺寸计、2个平硐出口;需用砌石31。05m3,¢14一级钢筋840。45m、重1015。55kg,C20混凝土12.42m3。
23
1。0工程项目概况
1。5矿山环境地质恢复治理工设计
1.5。2分部工程
8、覆土工程
在修整后矿渣堆边坡、平台、矿坑塌陷区上面覆盖粘土,厚度不小于1.5 m,覆土后的边坡坡度为1∶1.50、1∶1.75、平台坡度为2.0%。覆土工程量为25863。37 m3。
技术指标:
覆土分层压实,每层铺土的厚度应根据土质、密实度要求和机具性能确定,每层铺土厚度不应大于50cm。回填土每层压实后应按规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。填方全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实.
场地标高允许偏差 ±50 mm,表面平整度允许偏差±30 mm;分层厚度依相关规范并与相关规范比较允许偏差±50 mm;含水量与最优含水量相比允许偏差—4~+2%;分层压实系数≥0.9;回填土料最佳含水率12~23%,最大土质量密度为1.67~1。95g/cm2。
24
1。0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5.2分部工程
护坡工程设计采用中国建筑标准设计研究院出版的《道路路基边坡防护》(93J007—8)。
对覆土后矿渣堆边坡采用方格型浆砌片石截水骨架内置生物工程护坡,设计使用3×3 m方格型骨架,骨架与水平线呈45°角,截水骨架宽度0.5m、厚0.4m,其中0.3 m埋入地下,在其上余0.1 m骨架宽度上,上面迎水坡0.25m与坡面相平,其余高出0.1 m,顶面用0.03 m厚的砂浆抹平,最上面与坡面顶部修筑镶边相接,镶边规格0.5×0。4 +0.5×0.4m,镶边顶部与坡面线一致,工作量见表4。护坡工程施工见挡土墙施工技术要求部分。
表4 护坡工程量一览表
25
1.0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5.2分部工程
10、生物工程
依据《公园设计规范》CJJ48-92(1993—01—01);《城市道路绿化规划与设计规范》CJJ75—97(1998-05—01)。
在挡土墙及护坡工程的同时,覆土后种植速观赏性树种间种草绿化堆渣场.采用草、树结合的方法护坡,草种选择为小冠花、龙须草、茅草等。在平台坡顶与护坡范围内间种工程防护林,林下种植草籽,树种选择为马褂树。平台栽树行距及株距均为3m、采用穴状整地,规格为0.6m×0.6m×0.6m;斜坡栽树穴面与原坡面持平或稍向内倾斜,每方格内一棵.各坑沿等高线布设,上下两行坑口呈“品”字形错开排列。栽植时应将树苗扶直,栽正,根系舒展,深浅适宜.填土时应先填表土、湿土,后填生土干土,分层踩实。
26
1。0工程项目概况
1.5矿山环境地质恢复治理工设计
1.5。2分部工程
10、生物工程
对使用苗木的基本要求:
选择当地适生树种,包括乡土树种以及引种驯化成功并已得到广泛应用的树种。应用的苗木应具备生长健壮、枝叶繁茂、冠形完整、色泽正常、根系发达、无病虫害、无机械损伤、无冻害等基本质量要求 ;使用的苗木应经过移植培育,5年生以下的移植培育至少1次、5年生以上(含5年生)的移植培育至少2次;主轴的主干主枝3个~5个、主枝分布均匀、树胸径7。0cm以上、分枝点高不小于2.8m,成活率不小于95%。
草籽应颗粒饱满,色泽、大小均匀,以直播种草,上面覆土,覆土厚度5~10cm,播撒均匀,成活率不小于90%。
生物工程植树约2000棵,种草17242.25m2。
27
1.0工程项目概况
1。5矿山环境地质恢复治理工设计
1。5。2分部工程
11、道路工程
道路工程设计采用中国建筑标准设计研究院出版的《道路—行驶普通车的柔性路面》(93J007—1);《道路——排水构筑物》(93J007—7);《道路-—行驶普通车的柔性路面》(93J007-1);《道路--柔性路面设计规范》(JTJ014—86);《道路--人行道与简易构筑物》(93J007-6)。
在挡土墙、护栏、排水渠、生物工程治理的基础上,为完善矿山治理修复工程、林木更替的需要,建立道路工程。
泥结碎石路面设计基准期为5年,设计年限内累计标准轴次小于10万次/车道.
本次路基为低填方、零填及挖方路基,其40厘米深度内最小压实度为0。95。
道路沿堆渣场平台及其西部山坡依地形条件顺势蜿蜒而上,路宽5m,形成厚20 cm泥结碎石路面.
平面位置及尺寸详见治理工程平图布置图及工程设计图。
路总长531.20m,回填1726.19m3,挖方1240.95m3,砌石1423.16m3,抹面1240。95m3,沉伸缝44.10m2;盖板用砌石用32。4m3,砼3.19m3,钢筋490。86 kg。
28
1.0工程项目概况
1。5矿山环境地质恢复治理工设计
1。5。2分部工程
11、道路工程
技术指标:
泥结碎石中的碎砾石为轧制碎石、轧制砾石,石料等级不宜低于3级,碎石的最大粒径不大于4厘米(以上为方孔筛);级配碎砾石组成按现行柔性路面设计规范中级配碎石的级配碎石的级配组确定,且须严格控制粒径0。5mm以下的细料的含量与塑性指数,二者乘积不应大于120;土的塑性指数以10~12(76g平衡锥测定)为宜,用土量不大于混合料总量的15%;泥结碎石做面层时,其上应设磨耗层,保护层。其中磨耗层厚3厘米,保护层厚1厘米。施工方法用拌和法与灌浆法。
路基标高允许偏差 +10、-20mm;表面平整度允许偏差±20 mm;宽度-10cm以上;横坡允许偏差±5%;压实系数≥0。95;回填材料按设计要求;分层厚度依相关规范.每200米测4处。
垛墙施工见挡土墙施工技术要求。
29
1.0工程项目概况
1.5矿山环境地质恢复治理工设计
1。5。2分部工程
12、标志工程
在矿渣堆积区进出口设立明显的警示标志,共三个。用加筋混凝土制作,规格0.25×2.1×2.1 m,基部采用二级M10浆砌石,每级台阶高0。5 m,宽0.25 m,其中0。75 m埋入地下,上部0。5 m成杯形预留口与警示标志牌对接,上书“进入矿渣堆积区、注意安全"及“坑口塌陷、小心危险”等字眼,以防止对人畜造成伤害。需M10浆砌石8。44 m3,C20砼5。25 m3, φ6二级钢筋99.6m,φ20一级钢筋108。0 m,挖方8。72 m3,抹面30。24m2,回填1.26 m3。
30
1.0工程项目概况
1。5矿山环境地质恢复治理工设计
治理工程工程量见工程量汇总表5。
31
1。0工程项目概况
1.6项目投资及工期要求
根据《河南省遂平县781铀矿矿山地质环境治理二期工程设计书》,项目总投资共需投资800万元。均中央财政补助资金.
项目计划工期18个月。自2007年1月至2008年6月,其中:工程治理措施在2007年12月底完成,生物措施及数据库建设与竣工验收在2008年6月完成。
32
2.0监理工作范围及内容
本次监理为施工阶段工程质量监理。其主要内容为:以质量控制为主兼顾投资控制、进度控制、合同管理和信息管理。
33
2.0监理工作范围及内容
2.1施工质量控制
①事前控制
掌握和熟悉质量控制的技术依据。
施工场地的质量检验验收.
施工队伍的资质。
工程所需原材料、施工机械的质量控制.
审查施工单位提交的施工组织设计、施工方案。
生产环境、管理环境改善的措施,督促并协助施工单位完善质量保证工作体系;审核施工单位关于材料、试件取样及试验的方法和方案;审核施工单位制定的成品保护的措施、方法;施工单位实验室的资质考察;完善质量报表、质量事故的报告制度等.
34
2.0监理工作范围及内容
2。1施工质量控制
②事中控制
施工工艺过程质量控制,针对本项目的施工特点,施工工艺过程的质量控制见表2。
35
2。0监理工作范围及内容
2.1施工质量控制
②事中控制
施工工艺过程质量控制,针对本项目的施工特点,施工工艺过程的质量控制见表2。
36
2。0监理工作范围及内容
2.1施工质量控制
表2 施工工艺过程质量控制表
37
38
39
2。0监理工作范围及内容
2。1施工质量控制
工序交接检查,坚持上道工序不经检查验收不准进行下道工序的原则。上道工序完成后,先由施工单位进行自检,认为合格后通知现场监理工程师到现场进行联检,检验合格后方能进行下道工序。其工作流程见图2-1.
隐蔽工程检查验收,先由施工单位自检,初验合格后填报隐蔽工程质量验收通知单,报告现场监理工程师检查验收.
工程变更和处理,施工单位提出工程变更后,由监理部会同承担单位、设计单位协商,认为确实需要变更,由承担单位向项目主管单位汇报,主管单位下达变更批复后,由监理部向施工单位下达变更批复,变更后费用由施工单位与承担单位协商,必要时,监理部可以协调。
40
2。0监理工作范围及内容
2.1施工质量控制
③事后控制
单位、单项工程竣工验收,单位、单项工程完工后,施工单位初验后再提出验收申报表,其验收程序见图2—2。
项目竣工验收,根据河南省国土资源厅有关两权价款项目验收要求,项目验收需经过遂平县国土资源局组织的初步验收和驻马店市国土资源局组织的竣工验收两个阶段。祥见图2—3。
审核竣工图及其他文件资料。
整理工程技术资料并编目建档.
41
2.0监理工作范围及内容
2。2进度控制
①事前控制
审核施工单位提交的施工进度计划,督促并检查施工单位编制项目进度计划,审核其是否符合项目工期要求,审核施工单位施工进度计划与施工方案的协调性和合理性等。
审核施工单位提交的施工方案,主要审核保证工期,充分利用时间的技术组织措施的合理性、可行性,审核其冬季施工采取保护措施的合理性.
审核施工单位提交的施工总平面图,主要审核施工总平面图与施工方案、施工进度计划的协调性和合理性.
42
2。0监理工作范围及内容
2。2进度控制
②事中控制
建立反映工程进度的监理日志。
工程进度的检查,审核施工单位每半月、每月的工程进度报告,检查的重点是:计划进度与实际进度的差异;形象进度、实物工程量与工程量指标完成情况的一致性.
工程进度的动态管理,实际进度与计划进度发生差异时,应协助施工单位分析产生的原因,并责成施工单位提出进度调整的措施和方案。
组织现场协调会,协调施工单位不能解决的内外关系问题;对上次协调会议执行情况进行检查,现场有关重大事项等,现场协调会应形成纪要,印发各方。
有关进度、计量方面的签证。
43
2。0监理工作范围及内容
2。2进度控制
③事后控制
当实际进度与计划进度发生差异时,在分析原因的基础上采取以下措施:
制定保证总工期不突破的技术、组织、经济及其他配套措施。
制定总工期突破后的技术、组织、经济及其他配套补救措施。
技术措施主要包括缩短工艺时间、减少技术间歇期、实行平行流水立体交叉作业、采用更先进的施工机械等;组织措施主要包括增加作业队数、增加工作人数、增加工作班次等;经济措施主要包括实行包干奖金、提高计件单价、提高奖金水平等;其他配套措施包括改善外部配合条件、改善劳动条件、实施强有力调度等。
44
2.0监理工作范围及内容
2。3投资控制
由于项目承担单位与施工单位签署的为不可变总价合同,业主不再追加工程款,但在实际施工过程中,局部设计变更不可避免,因此投资控制的重点是保证符合实际的工程变更后的工程量与设计工程量基本吻合。投资控制是该项目监理工作的重中之重。
①事前控制
根据设计图纸、设计要求、施工合同价款,结合该工程的实际,土石方工程的费用最容易突破,土石方工程为投资控制的重点,施工时,合理、科学的对土石方工程量进行签证.
科学合理预测工程风险及可能发生索赔的诱因。制定针对性的防范措施,减少向业主索赔的发生.
按合同要求,督促业主完全履行自己的责任,不要违约造成索赔事件。
45
2.0监理工作范围及内容
2.3投资控制
②事中控制
按合同约定及国家有关规定,及时答复施工单位提出的问题及配合要求、及时对已完工程量进行验方、及时拨付工程款,不要造成违约和对方索赔的条件.
工程变更、设计修改要慎重,事前要进行严格的技术经济合理性分析.
施工中主动搞好项目参与各方的协调。
严格经费签证.各项伏款凭证的签证,有总监理工程师最后核签后才能有效。
定期进行工程费用超支分析,提出控制工程费用突破的方案和措施。
③事后控制
认真审核施工单位提交的工程结算书。
公正地处理各方提出的索赔事件。
46
3。0监理工作目标
质量目标:合格;
投资目标:8000000元;
工期目标:工期18个月.自2007年1月至2008年6月,其中:工程治理措施在2007年12月底完成,生物措施及数据库建设与竣工验收在2008年6月完成。
安全目标:施工期间无责任安全事故.
47
4。0监理工作依据
1。财政部、国土资源部《关于下达2006年探矿权采矿权使用费及价款项目支出预算的通知》(财建[2006]653号文).
2.河南省财政厅《关于下达2006年探矿权采矿权使用费及价款项目支出预算的通知》(豫财办建[2006]333号文)。
3. 《河南省国土资源厅关于加强2004年度地质环境类项目管理的通知》豫国土资发[2005]80号。
4。《河南省遂平县781铀矿矿山地质环境治理二期工程设计书》.
5。 《河南省遂平县781铀矿矿山地质环境治理二期工程监理合同》。
48
4.0监理工作依据
6。 《河南省遂平县781铀矿矿山地质环境治理二期工程施工合同》.
7.《建筑工程施工质量验收统一标准》GB50300—2001 。
8.《砌体工程施工质量验收规范》GB50203-2002.
9。《地质灾害防治工程监理规范》DZ/T 0222-2006。
9。《建设工程监理规范》GB50319-2000。
10。《工程测量规范》GB50003—2001。
11。国家及部制定的有关矿山环境治理、地质灾害防治的规范、规程及技术要求。
49
5.0项目监理机构的组织形式
由于该项目为中型项目,拟采取直线制监理组织机构。见图4:监理组织框图。
图5—4 监理组织框图
50
6.0项目监理机构的人员配备计划及岗位职责
6。1人员组成
该项目为中型项目,由王西平、李华、褚加计等3名监理人员组成,人员分工为:
总监理工程师:王西平
监理工程师:李华、褚加计
51
6。0项目监理机构的人员配备计划及岗位职责
6.2岗位职责
监理部实行总监理工程师负责制.总监理工程师的具体职责为:
1。全面负责治理工程监理工作的实施及项目监理部的日常工作;
2。定期向项目主管机构及本单位汇报工程进度及质量情况;
3。定期主持召开工地会议,对施工过程中存在的问题进行通报,并提出改进建议;
4。保持与承担单位、监督单位、施工单位的沟通,了解各方的愿望,确定工作中相互配合问题及有关需要提供的资料或需协商解决的问题;
5.审查施工单位的施工组织设计,施工技术方案和施工进度计划;
6。签署开工、停工申请及竣工报告书;
7.签署工程变更意见;
8.审查和处理工程变更;
7。签发工程质量通知单、工程质量事故分析及处理报告、返工或停工指令;
9.检查监理员对签署隐蔽工程检查证的执行情况;
10。组织监理总结报告的编写,并负责监理资料的整理归档工作。
52
6.0项目监理机构的人员配备计划及岗位职责
6。2岗位职责
现场监理工程师的主要职责为:
1。在总监理工程师的指导下,开展现场监理工作,完成总监理工程师交办的其他工作;
2。负责现场施工材料质量、施工质量等的现场监督及工序质量的检查验收工作;
3。做好监理日记和有关的监理记录资料的收集、汇总及整理工作;
4。参与监理总结报告的编写,完成监理资料的整理归档工作;
5。提出返工、停工命令报告,报总监审批;
6。关键部位作好旁站监理工作;
7.及时准确向上报告工地出现的问题,对第一手资料的准确性负责。
53
7.0监理工作程序
对矿山环境恢复治理工程进行全过程、全方位的监督、检查与控制.在每项工程开始前,施工单位均应作好施工准备工作,然后填写《开工申请》,并附上该项工程的施工计划及相应的工作顺序安排、人员及机械设备配置、材料准备情况等,报送监理部审查,若审查合格,则批复准予施工。否则,施工单位应再次作好施工准备,待条件具备时,再次填报开工申请。经过工序检查、总监理工程师组织验收、鲁山县国土资源局组织交工验收、平顶山市国土资源局组织竣工验收通过,资料汇交、工程决算后,治理工程结束,详见图7—1:监理工作流程图.
54
8。0监理工作措施及方法
8.1监理工作措施
1、施工准备阶段措施
发布开工令
召开第一次工地会议
审批施工单位的工程进度计划(含施工组织设计)
审批施工单位的质量保证体系
审批施工单位的进场材料
审批施工单位的标准试验
检查施工单位的保险及担保,动员支付预付款
审查施工单位的施工机械设备
验收施工单位的施工定线
验收施工单位测定的地面线
审批施工单位提交的施工图
检查施工单位占用的工程场地
其它与保证按期开工有关的施工准备工作
55
8。0监理工作措施及方法
8。1监理工作措施
2、质量控制措施
组织措施:建立健全监理组织,以保证对所有施工环节进行有效的控制,并设立材料、试验、测量、计量及各工程项目的专业技术岗位,明确其名称和职责及其它有关质量监督制度,落实质量控制责任。
技术措施:熟悉与工程有关的技术规范和技术标准、质量标准、合同条件、设计文件和图纸。严格执行开工报告、工序自检报告、工序检查认可、中间交工证书、中间交工报告、中间计量和工序质量检查程序等工程施工质量的基本控制程序。加强对测量、试验、验证试验、标准试验、工艺试验、抽样试验和验收试验等现场质理控制。严格认真处理质量缺陷的现场处理、修补与加固以及其它与质量有关的事前、事中和事后的质量控制措施.
经济及合同措施:严格质量检验和验收,不符合合同规定及规范质量要求的拒付工程款。
56
8。0监理工作措施及方法
8。1监理工作措施
3、投资控制措施
组织措施:建立健全监理组织,完善职责分工及有关制度,落实投资控制责任.
技术措施:熟悉工程技术规范、工程量清单及其说明的内容,掌握工程具体项目的工作范围和内容、计量方式和方法;熟悉工程量清单和修订的工程量清单的内容,并根据合同文件、设计图纸正确计量,并按规定签发支付材料、设备的预付款证明和其它预付款证明;审核施工组织设计和施工方案,合理开支施工措施费,严格按合理工期组织施工,避免不必要的赶工费。
经济措施:及时进行计划费用与实际开支费用的比较分析。
合同措施:按合同及财政部门对项目资金使用规定支付工程款,防止过早、过量的现金支付,全面履约,减少施工方提出索赔的条件和机会,合情、合理、合法的处理索赔等。
57
8.0监理工作措施及方法
8。1监理工作措施
3、投资控制措施
4、进度控制措施
组织措施:落实进度控制责任,建立进度控制协调制度。
技术措施:根据工程情况和工期要求,认真编制施工进度计划,建立施工作业计划体系;做好施工单位施工进度计划的审批工作;认真做好工程进度检查记录、月工程进度报告、工程进度控制图表的检查工作;在工程施工期间,根据实际情况做好施工进度计划的调整;根据场地条件,合理增加施工面;采用高效能的施工机械设备;采用新工艺、新技术,缩短工艺过程和工序间的技术间歇时间。
经济措施:对由于承包方的原因拖延工期者进行必要的经济处罚。
合同措施:按合同要求及时协调有关各方的进度,以确保项目形象进度的要求.
58
8.0监理工作措施及方法
8.1监理工作措施
5、竣工验收与工程移交阶段措施
检查施工单位工程竣工验收的准备工作,编制竣工验收工作计划,做好各种经济技术资料的整理,拟定验收条件、依据和必备的技术资料.
参加由建设单位组成的工程验收小组,按规定程序对工程进行验收。
负责对工程验收施工技术资料的审核.
参加正式竣工验收,向验收小组汇报工程监理情况.
工程验收后,要求施工单位抓紧解决尚未完成的工程遗留问题,督促、协助建设单位与施工单位尽快完成工程收尾、移交和其它有关方面的交接工作。
59
8.0监理工作措施及方法
8.2监理工作方法
本次主要采用旁站监理、测量、试验、检测与平行检测、严格执行监理程序和指令性文件等方法严格控制工程的质量、进度、投资目标的实现.
60
9。0监理工作制度
1.设计文件、图纸审查制度
监理工程师在收到施工设计文件、图纸,在工程开工前,会同施工及设计单位复查设计图纸,广泛听取意见,避免图纸中的差错、遗漏。
2.技术交底制度
监理工程师要督促、协助组织设计单位向施工单位进行施工设计图纸的全面技术交底(设计意图、施工要求、质量标准、技术措施)。
3.开工报告制度
当单位工程的主要施工准备工作已完成时,施工单位可提出《工程开工报告书》,经监理工程师现场落实后,一般工程即可审批,并报业主和主管、监管单位。对重大工程及有争议的工程报监业主审批.
61
9.0监理工作制度
4.材料检验及复验制度
分部工程施工前,监理人员应审阅进场材料和构件的出厂证明、材质证明、试验报告,填写材料、构件监理合格证。对于有疑问的主要材料进行抽样,在监理工程师的监督下,使用施工单位设备进行复查,不准使用不合格材料.
5.变更设计制度
如因设计图错漏,或发现实际情况与设计不符时,由提议单位提出变更设计申请,经施工、设计、监理、业主会勘同意后,由业主报主管部门进行变更设计,主管部门同意后由设计组填写变更设计通知单。监理审核无误后签发《设计变更指令》。
62
9。0监理工作制度
6。单位工程、分部工程、分项工程、隐蔽工程检查验收制度
隐蔽以前,施工单位应根据《工程质量评定验收标准》进行自检,并将评定资料报监理工程师。施工单位应将需检查的隐蔽工程在隐蔽前三日提出计划报监理工程师,监理工程师应排出计划,通知施工单位进行隐蔽工程检查,重点部位或重要项目应会同施工、设计单位共同检查签认.
(1)施工单位完成隐蔽工程作业并自检合格后,应填写隐蔽工程
展开阅读全文
