收藏 分销(赏)

建筑工程规范允许偏差一览表-土建净高偏差规范.doc

上传人:精**** 文档编号:4021771 上传时间:2024-07-25 格式:DOC 页数:25 大小:150.54KB
下载 相关 举报
建筑工程规范允许偏差一览表-土建净高偏差规范.doc_第1页
第1页 / 共25页
建筑工程规范允许偏差一览表-土建净高偏差规范.doc_第2页
第2页 / 共25页
建筑工程规范允许偏差一览表-土建净高偏差规范.doc_第3页
第3页 / 共25页
建筑工程规范允许偏差一览表-土建净高偏差规范.doc_第4页
第4页 / 共25页
建筑工程规范允许偏差一览表-土建净高偏差规范.doc_第5页
第5页 / 共25页
点击查看更多>>
资源描述

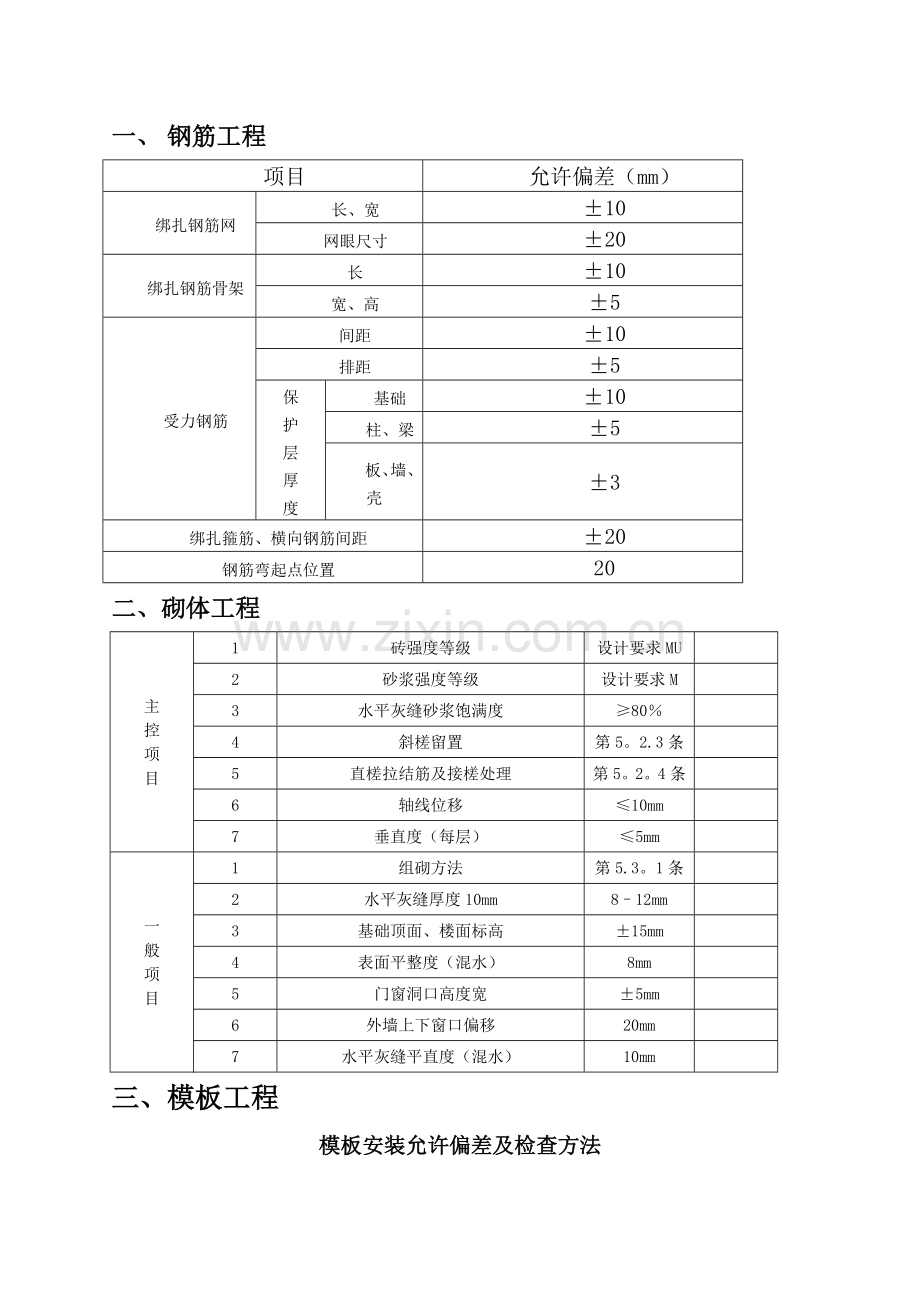

1、一、 钢筋工程项目允许偏差(mm)绑扎钢筋网长、宽10网眼尺寸20绑扎钢筋骨架长10宽、高5受力钢筋间距10排距5保护层厚度基础10柱、梁5板、墙、壳3绑扎箍筋、横向钢筋间距20钢筋弯起点位置20二、砌体工程主控项目1砖强度等级设计要求MU2砂浆强度等级设计要求M3水平灰缝砂浆饱满度804斜槎留置第5。2.3条5直槎拉结筋及接槎处理第5。2。4条6轴线位移10mm7垂直度(每层)5mm一般项目1组砌方法第5.3。1条2水平灰缝厚度10mm812mm3基础顶面、楼面标高15mm4表面平整度(混水)8mm5门窗洞口高度宽5mm6外墙上下窗口偏移20mm7水平灰缝平直度(混水)10mm三、模板工程模

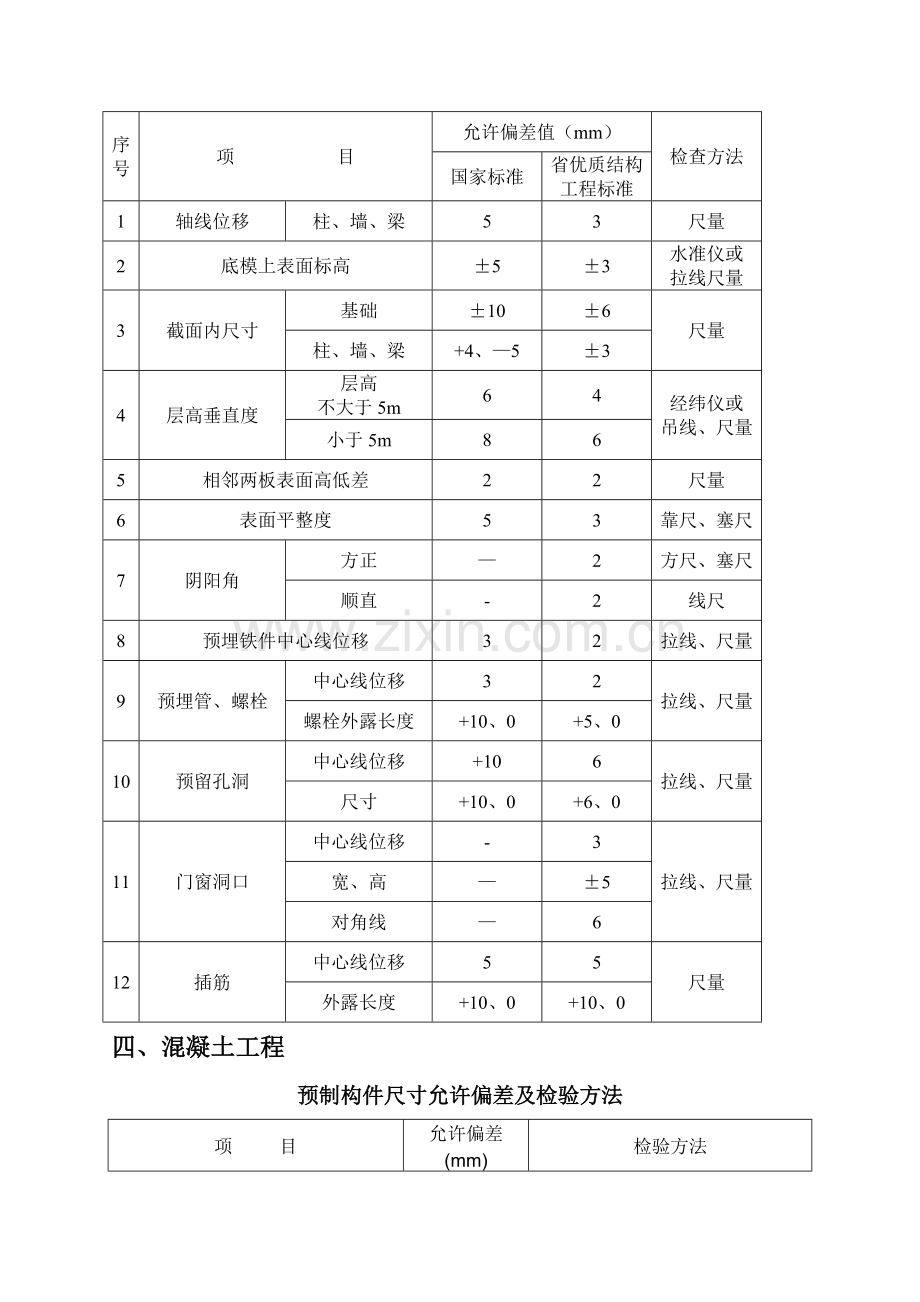

2、板安装允许偏差及检查方法序号项 目允许偏差值(mm)检查方法国家标准省优质结构工程标准1轴线位移柱、墙、梁53尺量2底模上表面标高53水准仪或拉线尺量3截面内尺寸基础106尺量柱、墙、梁+4、534层高垂直度层高不大于5m64经纬仪或吊线、尺量小于5m865相邻两板表面高低差22尺量6表面平整度53靠尺、塞尺7阴阳角方正2方尺、塞尺顺直-2线尺8预埋铁件中心线位移32拉线、尺量9预埋管、螺栓中心线位移32拉线、尺量螺栓外露长度+10、0+5、010预留孔洞中心线位移+106拉线、尺量尺寸+10、0+6、011门窗洞口中心线位移-3拉线、尺量宽、高5对角线612插筋中心线位移55尺量外露长度+1

3、0、0+10、0四、混凝土工程预制构件尺寸允许偏差及检验方法项 目允许偏差(mm)检验方法长度板、梁+10,-5钢尺检查柱+5,10墙板5薄腹梁、桁架+15,10宽度高(厚)度板、梁、柱、墙板、薄腹梁、桁架5钢尺量一端及中部,取其中较大值侧向弯曲梁、柱、板L/750 且20拉线、钢尺量最大侧向弯曲处墙板、薄腹梁、桁架L/1000且20预埋件中心线位置10钢尺检查螺栓位置5螺栓外露长度+10,5预留孔中心线位置5钢尺检查预留洞中心线位置15钢尺检查主筋保护层厚度板+5,3钢尺或保护层厚度测定仪式量测梁、柱、墙板、薄腹梁、桁架+10,5对角线差板、墙板10钢尺量两个对角线表面平整度板、墙板、柱、梁

4、52m靠尺和塞尺检查预应力构件预留孔道位置梁、墙板、薄腹梁、桁架3钢尺检查翘曲板L/750调平尺在两端量测墙板L/1000墙板注:1、为构件长度(mm)。2 、检查中心线、螺栓和孔道位置时,应沿纵、横两个方向量测,并取其中的较大值;3 、对开头复杂或特殊要求的构件,其尺寸偏差应符合标准图基设计的要求。现浇构件尺寸允许偏差及检验方法项 目允许偏差(mm)检查方法轴线位置mm基础15钢尺检查独立基础10墙、柱、梁8剪力墙5垂直度mm层高5m8钢尺检查5m10全高(H)H/1000且30钢尺检查标高mm层高10钢尺检查全高30截面尺寸+8,5+25,0钢尺检查电梯井井筒长、宽对定位中心线mm井筒全高

5、(H)垂直度mmH/1000且30钢尺检查表面平整度mm8钢尺检查预埋设施中心线位置mm预埋件10钢尺检查预埋螺栓5预埋管5预留洞中心线位置mm15钢尺检查一 混凝土工程GBJ134903、混凝土结构尺寸的允许偏差表人防) 项目允许偏差轴线位移10标高层高全高1020截面尺寸 厚度小于20010mm厚度为200-4015mm厚度大于40020mm 柱、墙垂直度5mm表面平整度8mm预埋管、预留孔中心线位置偏移5mm预埋螺栓中心线位置偏移5mm预留洞中心线位置偏移15mm 电梯井 井筒长、宽对中心线井筒全高垂直度 25H/1000且不大于20注:H为电梯井筒全高() 4、混凝土组成材料计量结果的

6、允许偏差:GB5016492组成材料 允许偏差水泥、掺合料 2粗、细骨料 3水、外加剂 25、混凝土从搅拌机卸出到浇筑完毕的延续时间: GB50164926、现浇结构尺寸允许偏差和检验方法:GB5020420027、现浇结构外观质量缺陷: GB502042002名称现象严重缺陷一般缺陷露筋构件内钢筋未被混凝土包裹而外露 纵向受力钢筋有露筋 其他钢筋有少量露筋蜂窝混凝土表面缺少水泥砂浆而形成石子外露构件主要受力部位有蜂窝 基他部位有少量蜂窝孔洞混凝土中孔穴深度和长度均超过保护层厚度构件主要受力部位有孔洞其他部位有少量孔洞夹渣 混凝土中央有杂物且深度超过保护层厚度构件主要受力部位有夹渣其他部位有少

7、量夹渣疏松混凝土中局部不密实 构件主要受力部位有疏松 其他部位有少量疏松裂缝缝隙从混凝土表面延构件主要受力部位有影响结其他部位有少量不影响伸至混凝土内部 构性能或使用功能的裂缝 结构性能或使用功能的裂缝连结部构件连接处混凝土缺陷连接部位有影响结连接部位有基本不影位缺陷及连接钢筋、连接件松动 构传力性能的缺陷 响结构传力性能的缺陷外形缺陷缺棱掉角、棱角不直、翘清水混凝土构件有影响使用其他混凝土构件有不曲不平、飞边凸肋等 功能或装饰效果的外形缺陷 影响使用功能的外形缺陷外表缺陷 构件表面麻面、掉皮、具有重要装饰效果的其他混凝土构件有起砂、沾污等 清水混凝土构件有外表缺陷 影响使用功能的外表缺陷8、

8、预制构件尺寸的允许偏差及检验方法: GB502042002二 模板工程 1、现浇构件模板安装的允许偏差及检验方法: GB502042002项目 允许偏差() 检验方法轴线位置 5 钢尺检查底模上表面标高5 水准仪或拉线、钢尺检查截面内 基 础 10 钢尺检查部尺寸 柱、墙、梁 4,5 钢尺检查层高垂直度不大于5 6 经纬仪或吊线、钢尺检查 大于5 8 经纬仪或吊线、钢尺检查相邻两板表面高低差 2 钢尺检查表面平整度 5 2靠尺和塞尺检查 2、预埋件和预留孔洞的允许偏差: GB502042002项目 允许偏差()预埋钢板中心线位置 3预埋管、预留孔中心线位置 3插筋 中心线位置 5 外露长度 1

9、0,0预埋螺栓 中心线位置 2 外露长度 10,0预留洞 中心线位置 10 尺寸 10,03、预制构件模板安装的允许许偏差及检验方法: GB502042002项目 允许偏差() 检验方法长度 板、梁 5 钢尺量两角边,取其中较大值 薄腹梁、桁架 10 柱 0,10 墙、板 0,5 宽度 板、墙板 0,5 钢尺量一端及中部, 梁、薄腹梁、桁架、柱 2,5 取其中较大值高(厚)度 板 2,3 钢尺量一端及中部,墙板 0,5 取其中较大值 梁、薄腹梁、桁架、柱 2,5 侧向弯曲 梁、板、柱 L/1000且15 拉线、钢尺量最大弯曲处 墙板、薄腹梁、桁架 L/1500且15 板的表面平整度 3 2靠尺

10、和塞尺检查相邻两板表面高低差 1 钢尺检查对角线差 板 7 钢尺量两个对角线 墙板 5 翘曲 板、墙板 L/1500 调平尺在两端量测设计起拱 薄腹梁、桁架、梁 3 拉线,钢尺量跨中4、底模板拆除时的混凝土强度要求: GB502042002构件内型 构件跨度() 达到设计的混凝土立方体抗压强度标准值的百分率(%)板 2 50 2,8 75 8 100梁、 拱、壳 8 75 8 100悬臂构件 / 100三 钢筋工程 1、钢筋加工的允许偏差: GB502042002项目 允许偏差()受力钢筋顺长度方向全长的净尺寸 10弯起钢筋的弯折位置 20箍筋内净尺寸 52、钢筋安装位置的允许偏差和检验方法:

11、 GB502042002项目 允许偏差() 检验方法绑扎钢筋网 长、宽 10 钢尺检查网眼尺寸 20 钢尺量连续三档,取最大值绑扎钢筋骨架 长 10 钢尺检查 宽、高 5 钢尺检查受力钢筋 间距 10 钢尺量两端、中间各一点,取最大值 排间 5 保护层厚度基础 10 钢尺检查 柱、梁 5 钢尺检查板、墙、壳 3 钢尺检查绑扎箍筋、横向钢筋间距 20 钢尺量连续三档,取最大值钢筋弯起点位置 20 钢尺检查预埋件 中心线位置 5 钢尺检查 水平高差 4,0 钢尺和塞尺检查注:表中梁类、板类构件上部纵向受力钢筋保护层厚度的合点率应达到90及以上,且不得有超过表中数值1。5倍的尺寸偏差.3、纵向受拉钢

12、筋的最小搭接长度: GB502042002附录B钢筋类型 混凝土强度等级 C15 C20C25 C30C35 C40光圆钢筋 HPB23级 45d 35d 30d 25d带肋钢筋 HRB335级 55d 45d 35d 30d HRB400级RRB400级 / 55d 40d 35d注:两根直径不同钢筋的搭接长度,以较细钢筋的直径计算。4、钢筋电弧焊焊条型号:JGJ1896钢筋级别 电弧焊接头型式坡口焊,熔槽帮条焊,窄间隙焊 钢筋与钢板搭接焊预埋邦条焊,搭接焊预埋件穿孔塞焊件T型角焊 E4203 E4303 E4316E4315 E4303 E4303 E5003 E5016E5015 E43

13、03 E5003 E5503 E6016E6015 /6、电渣压力焊接头焊接缺陷及消除措施: JGJ1896焊接缺陷 措 施轴线偏移 1。矫正直钢筋端部;2。正确安装夹具和钢筋;3.避免过大的顶压力;4。及时修理或更换夹具弯折 1。 矫正直钢筋端部;2.注意安装和扶持上钢筋;3.避免焊后过快卸夹具;4. 修理或更换夹具咬边 1。减小焊接电流;2.缩短焊接时间;3.注意上钳口的起点和止点,确保钢筋顶压到位未焊合 1.增大焊接电流;2。避免焊接时间过短;3。确保上钢筋下送处如焊包不均 1。钢筋端面力求平整;2.填装焊浏尽量均匀;3。延长焊接时间。适当增加熔化量气孔1.按规定要求烘焙焊浏;2.清除钢

14、筋焊接部位的铁锈;3。确保接缝在焊剂中合适埋入深度烧伤 1.钢筋导电部位除净铁锈;2。尽量夹紧钢筋焊包下淌 1.彻底封堵焊剂筒的漏孔;2。避免焊后过快回收焊剂7、埋弧压力焊焊接参数: JGJ1896钢筋级别 钢筋直径() 引弧提升高度() 电弧电压(V) 焊接电流(A) 焊接通电时间(S)级 6 2.5 3035 400450 8 2。5 3035 500600 级 10 2。5 3035 500650 12 3.0 3035 500650 14 3.5 3035 500650 16 3。5 3040 500650 18 3。5 3040 500650 20 3。5 3040 500600 2

15、2 4.0 3040 500600 25 4。0 3040 500650 8、预埋件钢筋埋弧压力焊接头焊接缺陷及消除措施: JGJ1896焊接缺陷 措 施钢筋咬边 1。减小焊接电流或缩短焊接时间;2.增大压入量;气孔 1。烘焙焊剂;2。清除钢板和钢板上的铁锈、油污;夹渣 1。清除焊剂中熔渣等杂物;2。避免过早切断焊接流;3.加快顶压速度;未焊合 1。增大焊接电流,增加焊接通电时间;2.适当加大顶压力;焊包不均匀1。保证焊接地线的接触良好;2。使焊接处对称导电;钢板焊穿 1。减小焊接电流或减少焊接通电时间;2。避免钢板局部悬空;钢筋淬硬脆断 1。 减小焊接电流,延长焊接时间;2。检查钢筋化学成分

16、;钢板凹陷 1. 减小焊接电流,延长焊接时间;2。减小顶压力,减小压入量9、钢筋电弧焊接头尺寸偏差及缺陷允许值: JGJ1896名称 单位 接头型式 帮条焊 搭接焊 坡口焊;窄间隙焊;熔槽帮条焊帮条焊接头中心线的纵向偏移 0.5d / /接头处弯折角 (º;) 4 4 4接头处钢筋轴线的偏移 0。1d 0.1d 0。1d焊缝厚度 0.05d;0 0.05d;0 /焊缝宽度 0。1d;0 0。1d;0 /焊缝长度 0.5d 0.5d /横向咬边深度 0.5 0.5 0.5在长2d焊缝表面数量 2 2 /上的气孔及夹渣面积sup2; 6 6 /在全部焊缝表面 数量 / / 2上的气孔及夹渣

17、面积 sup2; / / 69、钢筋临时性接头尺寸偏差及缺陷允许值: 同8四 地基与基础工程1、土方开挖工程质量检验标准()GB5020220022、临时性2、挖方边坡值: GB502022002土的类别 边坡值(高:宽)砂土(不包括细砂、粉砂) 1:1。251:1.5一般性粘土硬 1:0。751:1.0 硬、塑 1:1.001:1.25 软 1:0.501:1。0或更缓碎石类土 充填坚硬,硬塑性粘土 1:0。501:1。00碎石类土 充填砂土 1:1。01:1。50注:1.设计有要求时,应符合设计标准。2。如采用降水或其他加固措施,可不受本表限制,但应计算复核。3.开挖深度,对软土不应超过4

18、,对硬土不应超过8.3、填方施工时的分层厚度及压实遍数: GB502022002压实机械 分层厚度() 每层压实遍数平辗 250300 68振动压实机 250350 34柴油打夯机 200250 34人工打夯 200 344、灌注桩的平面位置和垂直度的允许偏差: GB502022002注:1。桩径允许偏差的负值是指个别断面。 2。采用复打、反插法施工的桩,其桩径允许偏差不受上表限制。 3。H为施工现场地面标高与桩顶设计标高的距离,D为设计桩径5、混凝土灌注桩钢筋质量检验标准: GB5020220026、6、混凝土灌注桩质量检验标准: GB502022002五、砌体工程1、砌体工程放线尺寸偏差:

19、 GB5020320022、砌体墙和柱的允许自由高度() GB5020320023、砖砌体的位置及垂直度允许偏差: GB502032002 4、砖砌体一般尺寸允许偏差: GB5020320025、石砌体的一般尺寸允许偏差GB5020320027、填充墙砌体一般尺寸允许偏差GB502032002六 屋面工程1、屋面防水等级和设防要求:GB5020720022、屋面工程各子分部工程和分项目工程的划分: GB5020720023、屋面找平层的厚度和技术要求: GB5020720024、找平层转角处圆弧半径: GB5020720025、5、卷材厚度选用表: GB5020720026、卷材施工搭接宽度(

20、): GB502072002 铺贴方法卷材种娄 短边搭接 长边搭接 满粘法 空铺、点粘、条粘法 满粘法 空铺、点粘、条粘法沥青防水卷材 100 150 70 100高聚物改性沥青防水卷材 80 100 80 100合成高分子防水卷材 胶粘剂 80 100 80 100 胶粘带 50 60 50 60 单缝焊 60,有效焊接宽度不小于25 双缝焊 80,有效焊接宽度102空腔宽 7、涂膜防水厚度选用表: GB502072002屋面防水等级 设防道数 高聚物改性沥青防水卷材合成高分子防水卷材级(25年) 二道或三道以上设防 / 不应小于1。5级(15年) 二道设防 不应小于3.0 不应小于1。5级

21、(10年) 一道设防 不应小于3。0 不应小于2.0级(五年) 一道设防 不应小于2.0 / 8、高聚物改性沥防水卷材外观质量: GB502072002项目 质量要求孔洞、缺边、裂口 不允许边缘不整齐 不超过10胎体露白、未浸透 不允许撒布材料粒度、顏色 均匀每卷卷材的接头 不超过一处,较短的一段不应小于1000,接头处应加长150 9、合成高分子防水卷材外观质量: GB502072002项目 质量要求折痕 每卷不超过2处,总长度不超过20杂质 大于0.5颗粒不允许,每一不超过9sup2;胶块 每卷不超过6处,每处面积不大于4sup2;凹痕 每卷不超过6处,深度不超过本身厚度的30;树脂类深度

22、不超过15%每卷卷材的接头 橡胶类每20不超过1处,较短的一段不应水于300,接头处应加长150;树脂类20长度内不允许有接头10、沥青防水卷材外观质量: GB502072002项目 质量要求孔洞、硌伤 不允许露胎、涂盖不匀 不允许折纹、皱折 距卷芯1000以外,长度不大于100裂纹 距卷芯1000以外,长度不大于10裂口、缺边 边缘缺口小于20;缺边长度小于50,深度小于20每卷卷材的接头 不超过1处,较短的一段不应小于2500,接头处应加长15011、胎体增强材料质量要求: GB50207200213、板状保温材料质量要求: GB502072002抗压强度(Mpa) 1 沥青防水卷材 大于

23、1000卷每5001000卷抽4卷,100499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验.在外观质量检验合格的卷材中,任取一卷作物理性能检验 孔洞、硌伤、露胎、涂盖不匀,折纹、皱折、裂纹,裂口、缺边,每卷卷材的接头 纵向拉力,耐热度,柔度,不透水性2 高聚物改性沥青防水卷材 同上 孔洞、缺边、裂口,边缘不整齐,胎体露白、未浸透,撒布材料粒度、顏色,每卷卷材的接头 拉力,最大拉力时延伸率,耐热度,低温柔度,不透水性3 合成高分子防水卷材 同上 折痕,杂质,胶块,凹痕,第卷卷材的接头 断裂拉伸强度,扯断伸长率,低温弯折,不透水性4 石油沥青 同一批至少抽一次 / 针入度,延度,软化

24、点5 沥青玛蹄脂 批个工作班至少抽一次 / 耐热度,柔韧性,粘结力6 高聚物改性沥青防水涂料 每10t为一批,不足10t按一批抽样 包装完好无损,且标明涂料名称、生产日期、生产厂名、产品有效期;无沉淀、凝胶、分层 固含量,耐热度,柔性,不透水性,延伸7 合成高分子防水涂料 同上 包装完好无损,且标明涂料名称、生产日期、生产厂名、产品有效期 固体含量,拉伸强度,断裂延伸率, 柔性,不透水性8 胎体增强材料 每3000为一批,不足3000按一批抽样 均匀,无团状,平整,无折皱 拉力,延伸率9 改性石油沥青密封材料 每2t为一批,不足2t按一批抽样 黑色均匀膏状,无结块和未浸透的填料 耐热度,低温柔

25、性,拉伸粘结性,施工度10 合成高分子刻封材料 每1t为一批,不足1t按一批抽样 均匀膏状物,无结皮、凝胶或不易分散的固体团状 拉伸粘结性,柔性11 平瓦 同一批至少抽一次 边缘整齐,表面光滑,不得有分层、裂纹、露砂 /12 油毡瓦 同一批至少抽一次 边缘整齐,切槽清晰,厚薄均匀,表面无孔洞,硌伤、裂纹、折皱及起泡 耐热度,柔度13 金属板材 同一批至少抽一次 边缘整齐,表面光滑,色泽均匀,外形规则,不得有扭翘、脱膜、锈蚀 /15、地下工程防水等级标准: GB502082002防水等级 标 准1级 不允许渗水,结构表面无湿渍2级不允许渗水,结构表面可有少量湿渍。工业与民用建筑:湿渍总面积不大于

26、总防水面积的1%,单个湿渍面积不大于0。1,任意100防水面积不超过一处.其他地下工程:湿渍总面积不大于总防水面积的%,单个湿渍面积不大于0。2,任意100防水面积不超过4处。3级 有少量漏水点,不得有线流和漏泥砂;单个湿渍面积不大于0.3,单个漏水点的漏水量不大于2.5L/d,任意100防水面积不超过7处4级有漏水点,不得有线流和漏泥砂;整个工程平均漏水量不大于2L/。d,任意100防水面积的平均漏水量不大于4L/.d16、防水层施工环境气温条件: GB502072002防水层材料 施工环境气温高聚物改性沥青防水卷材 冷粘法不低于5ordm;C,热熔法不低于10ºC合成高分子防水卷

27、材 冷粘法不低于5ºC,热风焊接法不低于10ºC有面防水涂料 溶剂型535ºC,水溶性535ordm;C无机防水涂料 535º;C防水混凝土、水泥砂浆 535ºC17、普通水泥砂浆防水层的配合比: GB502072002名称 配合比(质量比) 水灰比 适用范围水泥浆 1 0.550.60 水泥砂浆防水层的第一层水泥浆 1 0。370。40 水泥砂浆防水层的第三、五层水泥砂浆1 0。400.50 水泥砂浆防水层的第二、四层七 建筑装饰装修工程(一) 建筑地面工程1、地面基层表面的允许偏差和检验方法() GB5020920022、整体面层的允许偏差和

28、检验方法(): GB502072002靠尺和楔形塞尺检查3、板、块面层的允许偏差和检验方法(): GB5020720024、木、竹地板面层的允许偏差和检验方法() GB502072002 (二) 建筑装饰抹工程1、一般抹灰的允许偏差和检验方法: GB502102001项次 项目 允许偏差() 检验方法普通抹灰高级抹灰 1 立面垂直度 4 3 用2垂直检测尺检查2 表面平整度 4 3 用2靠尺和塞尺检查3 阴阳角方正 4 3 用直角检测尺检查4 分格条(缝)直线度 4 3 拉5线,不足5拉通线,用钢直尺检查5 墙裙、勒脚上口直线度 4 3 拉5线,不足5拉通线,用钢直尺检查2、装饰抹灰的允许偏差

29、和检验方法: GB502102001项次 项目 允许偏差() 检验方法 水刷石 斩假石 干粘石 假面砖 1 立面垂直度 5 4 5 5 用2垂直检测尺检查2 表面平整度 3 3 5 4 用2靠尺和塞尺检查3 阳角方正 3 3 4 5 用直角检测尺检查4 分格条(缝)直线度3 3 3 3 拉5线,不足5拉通线,用钢直尺检查5 墙裙、勒脚上口直线度 3 3 / / 拉5线,不足5拉通线,用钢直尺检查3、木门窗制作的允许偏差和检验方法: GB502102001项次 项目 构件名称 允许偏差() 检验方法 普通高级 1 翘曲 框3 2 将框、扇平放在检查平台上,用塞尺检查 扇 2 2 2 对角线长度差

30、 框、扇 3 2 用钢尺检查,框量裁口里角,扇量外角3 表面平整度 扇2 2 用1靠尺和塞尺检查4 高度、宽度 框 0;2 0;1 用钢尺检查,框量裁口里角,扇量外角 扇 2;01 1;0 5 裁口、线条结合处高低差 框、扇 1 0。5 用钢直尺和塞尺检查6 相邻棂子两端间距 扇 2 1 用钢直尺检查4、木门窗安装的留缝限值、允许偏差和检验方法: GB502102001项次 项目 留缝限值() 允许偏差() 检验方法 普通 高级 普通 高级 1 门窗槽口对角长度差 / / 3 2 用钢尺检查2 门窗框的正、侧面垂直度/ / 2 1 用1垂直检测尺检3 框与扇、扇与扇接缝高低差/ / 2 1 用钢直尺和塞尺检查4 门窗扇对口缝 12.5 1。52。0 / / 用塞尺检查5 工业厂房双扇大门对口缝 25 / / / 用塞尺检查6 门窗扇与上框间留缝 12 11.5 / / 7 门窗扇与侧框间留 12。5 11.5 / / 8 窗扇与下框间留缝 23 22。5 / / 9 门扇与下框间留缝 35 34 / / 10 双层门窗内外框间距 / / 4 3 用钢尺检查11 无下框时门扇与地面间留缝外门47 56 / / 用塞尺检查

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
