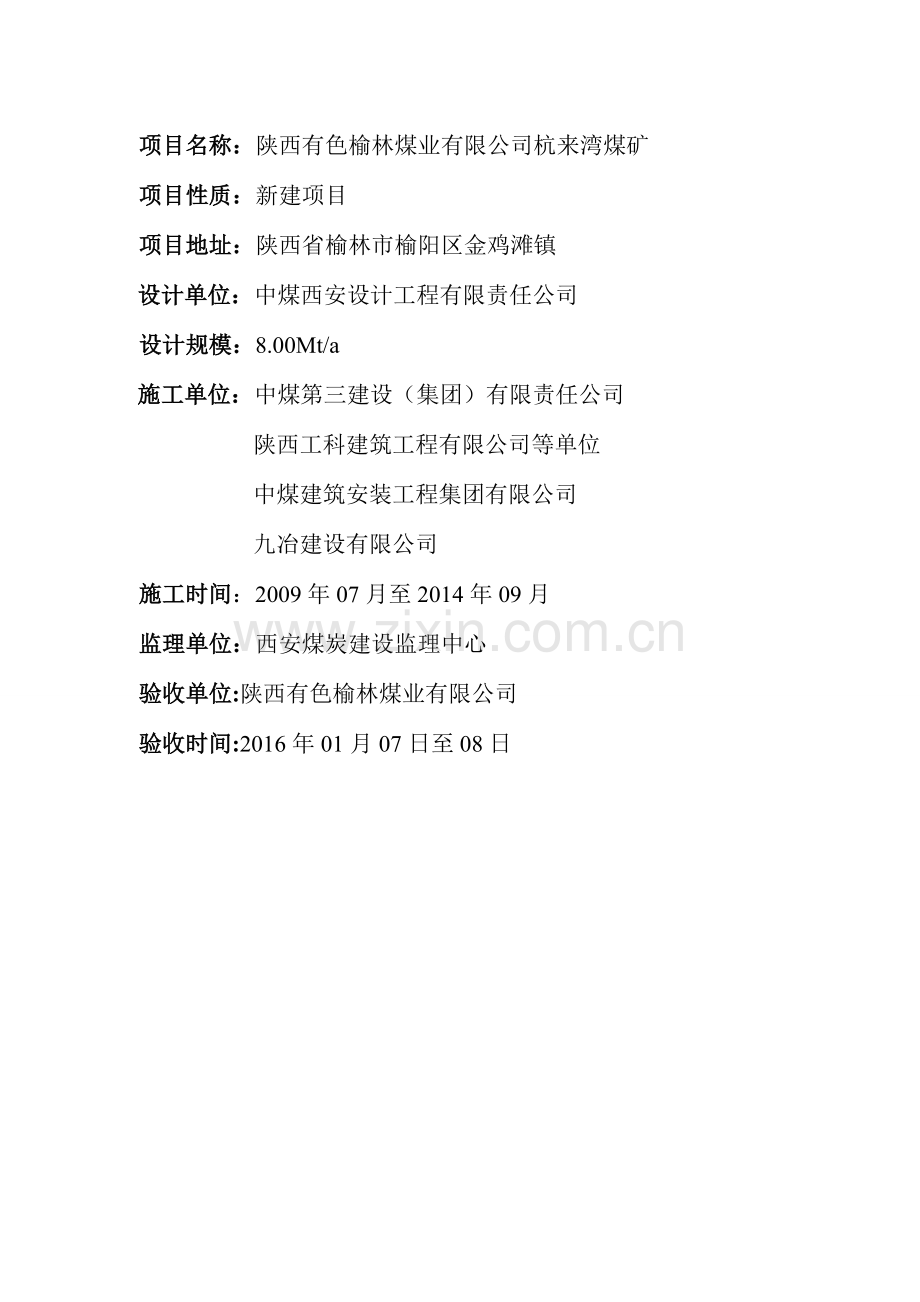

1、陕西有色榆林煤业有限公司杭来湾煤矿建设项目安全设施及条件竣工验收报告陕西有色榆林煤业有限公司杭来湾煤矿建设项目安全设施及条件竣工验收组二0一六年二月二十二日项目名称:陕西有色榆林煤业有限公司杭来湾煤矿项目性质:新建项目项目地址:陕西省榆林市榆阳区金鸡滩镇 设计单位:中煤西安设计工程有限责任公司设计规模:8.00Mt/a施工单位:中煤第三建设(集团)有限责任公司陕西工科建筑工程有限公司等单位中煤建筑安装工程集团有限公司九冶建设有限公司施工时间:2009年07月至2014年09月监理单位:西安煤炭建设监理中心验收单位:陕西有色榆林煤业有限公司验收时间:2016年01月07日至08日陕西有色榆林煤业
2、有限公司杭来湾煤矿建设项目安全设施及条件竣工验收报告 一、验收组工作开展情况根据安全生产法第三十一条规定,陕西有色榆林煤业有限公司聘请有关技术专家组成验收专家组,对陕西有色榆林煤业有限公司杭来湾煤矿建设项目安全设施及条件进行了竣工验收。验收专家组依据煤矿安全规程、煤矿建设项目安全设施设计审查和竣工验收规范(AQ1055-2008)等法律法规、标准规范对矿井安全设施验收必备条件、开拓开采系统、通风系统、瓦斯防治系统、粉尘灾害防治系统、防灭火系统、防治水系统、电气工程系统、提升运输和空气压缩机系统、安全监控系统、矿山救护保健、安全管理系统进行了井上、下全面检查、验收。二、矿井概况(一)矿井灾害因素
3、及安全开采条件陕西有色榆林煤业有限公司杭来湾煤矿(以下简称“杭来湾煤矿”)位于榆阳区金鸡滩镇,即榆神矿区一期规划区的西南部,行政区划隶属榆林市榆阳区金鸡滩镇管辖。杭来湾煤矿为新建矿井,井田由9个拐点坐标圈定,东西长约12。0km,南北宽约7。7km,面积90.364km2.井田内可采煤层6层,分别为3、31、4-1、5、7、8号煤层,资源量1153。20Mt,设计可采储量为705。69Mt。井田范围内3号煤层全井田可采,是主采煤层;31、8号煤层大部分可采,属次要可采煤层;41、5、7号煤层局部可采,其它煤层仅个别点可采。井田位于鄂尔多斯盆地次级构造单元陕北斜坡东部,井田内无较大断裂和褶皱,地
4、质构造简单。3号主采煤层顶板属中等冒落顶板难冒落顶板,煤层底板在井田中部范围内为砂岩,其余地段煤层之下均有薄厚不一的泥岩存在,属不稳定底板,易“底鼓”。根据矿井涌水量实测资料,目前矿井正常涌水量为491。7m3/h,最大涌水量为937.7m3/h,矿井水文地质类型划分为“复杂。3号煤层属容易自燃煤层,煤尘具有爆炸性。矿井为瓦斯矿井,无地热和冲击地压危害。(二)矿井建设过程2006年,国土资源部以“国土资函2006659号文”对陕西省神府新民、榆神、榆横、渭北煤炭国家规划矿区矿业权设置方案进行了批复,明确了杭来湾煤矿建设规模和开采范围。2011年1月5日,国家能源局于以“国能煤炭20114号”文
5、关于同意陕西榆神矿区杭来湾煤矿开展项目前期工作的复函同意杭来湾煤矿建设项目开展前期工作。2011年8月,中煤西安设计工程有限责任公司编制完成陕西有色榆林煤业有限公司杭来湾矿井及选煤厂可行性研究报告.12月12日,中国国际工程咨询公司以“咨能源20112262号”出具了关于陕西有色榆林煤业有限公司杭来湾矿井及选煤厂可行性研究报告的评审意见。2011年8月18日,陕西省国土资源厅以关于划定榆神矿区杭来湾井田矿区范围的批复(陕国土资矿采划201193号)对杭来湾井田范围进行了划定。2013年4月,陕西省地质矿产勘查开发局西安地质矿产勘查开发院编制了陕西有色榆林煤业有限公司杭来湾煤矿资源储量核实报告。
6、2013年8月,陕西省国土资源厅以评审备案证明(陕国土资储备201362号)予以备案。2014年9月,陕西省国土资源厅以关于颁发陕西有色榆林煤业有限公司榆阳区杭来湾煤矿采矿许可证的通知(陕国土资矿采字2014223号)颁发了采矿许可证(C6100002014091110135649),矿井生产规模8.00Mt/a,矿区面积90。364km2,批准开采3、3-1、4、5、7、8号煤层,开采标高:+1067m+855m.2014年1月,国家发展改革委以“发改能源2014143号文”对陕西榆神矿区杭来湾矿井及选煤厂项目进行了核准批复。2014年4月,中煤西安设计工程有限责任公司编制完成了陕西有色榆林
7、煤业有限公司杭来湾矿井及选煤厂初步设计.2014年9月,陕西省煤炭生产安全监督管理局以陕煤局复201466号对矿井初步设计进行批复。2014年8月中煤西安设计工程有限责任公司编制安全设施设计,2014年11月陕西煤矿安全监察局以陕煤安局发2014298号文对矿井安全设施设计进行批复。陕西省煤炭生产安全监督管理局以陕煤局函201576号下发了关于杭来湾煤矿建设项目开工备案的函.杭来湾煤矿于2011年开工建设,2013年主要生产系统基本建成。2015年4月9日陕西省煤炭生产安全监督管理局以陕煤局发201529号文批准矿井进行联合试运转,联合试运转期限6个月(2015年4月10日-2015年10月1
8、0日)。2015年9月29日陕西省煤炭生产安全监督管理局以陕煤局复201538号文同意矿井联合试运转延期6个月(至2016年4月10日)。联合试运转正常后,2015年12月15日,杭来湾煤矿编制了陕西有色榆林煤业有限公司杭来湾煤矿联合试运转总结报告。陕西秦安煤矿安全评价事务有限公司对杭来湾煤矿建设项目矿井开拓开采、通风、瓦斯防治、粉尘防治、防灭火、防治水、安全监控、人员定位、通信、爆破作业、提升运输、压风及其输送、电气、紧急避险与应急救援、安全管理、职业危害管理与健康监护等各个系统安全设施的有效性和符合性进行了评价。(三)矿井主要生产安全系统建设情况1、矿井开拓、开采系统(1)井田开拓方式.矿
9、井采用斜井开拓方式,在工业广场内已经形成3条井筒,分别为主斜井、副斜井和回风斜井。(2)水平设置、大巷布置、盘区划分和开采顺序。矿井设计按煤组设2个水平,一水平标高+1010m,开采3、31、41和5号煤层;二水平标高+860m,开采7、8号煤层。矿井目前开采3号煤层,开采水平为一水平。在3号煤层中布置一组大巷,即带式输送机大巷、辅助运输大巷、回风大巷。其中,辅助运输大巷沿煤层底板掘进,带式输送机大巷沿煤层中部掘进,回风大巷沿煤层顶板掘进,三条大巷间距为40m。全井田共划分10个盘区,一水平8个,二水平2个。首采盘区为301盘区,位于井田东北部。根据各煤层储量、厚度、层间距,采用自上而下的下行
10、开采顺序。(3)井底车场及硐室。煤矿井下布置有通过式井底车场。在副斜井底附近设有井下主变电所、主排水泵房、中央水仓、沉淀池,消防材料库,永久避难硐室,爆炸材料库等。30105工作面开口附近辅运大巷和胶运大巷之间保安煤柱内设有301盘区变电所.主变电所、主排水泵房、中央水仓采用混凝土砌碹支护,井下爆炸材料库、消防材料库和301盘区变电所采用锚网喷支护。(4)采煤方法与工作面装备。矿井采用长壁分层综合机械化采煤法,全部跨落法管理顶板。目前井下生产工作面为30104工作面,备采工作面为30105工作面.工作面由东北向西南接替。30104工作面走向长度4313.3m,工作面长度299。1m,平均采高4
11、。8m.工作面主要设备有:7LS6C型采煤机1台;ZY8928/25。5/55D型掩护式支架175架,其中端头支架7架,过渡支架2架;JTAFC1000型刮板输送机1部;JBSL522型转载机1部;JCRSH400型破碎机1部;DSJ1400-3.2/4630可伸缩带式输送机1部;KBSGZY-4000/10型移动变电站1台,KBSGZY2500/10型移动变电站2台,KBSGZY-2000/10型移动变电站1台,KBSGZY-1600/10型移动变电站1台,KBSGZY500/10型移动变电站1台;S375型乳化液泵4台;S300喷雾泵站3台;KJZ31200/3300-6、KJZ1500/
12、1140-12型组合开关等。工作面胶运顺槽超前支护距离30m,回风顺槽超前支护距离30m,超前支护采用4。5m单体液压支柱。胶运及回风顺槽均采用单排支护,胶运顺槽单体液压支柱间距1.6m,回风顺槽单体液压支柱间距1。0m。顺槽单体液压支柱佩戴柱帽、柱靴,相邻支柱用两组防倒绳相连。柱帽用安全链挂牢在单体上。(5)巷道掘进。目前井下共布置有连掘工作面2个,即30106工作面胶带运输顺槽和30106工作面辅助运输顺槽。掘进工作面主要设备有:12CM1510D型连续采煤机1台,10SC3248C梭车1台,DSJ100/80/2200型胶带输送机2部,PZL460/150型破碎机1台,DM300型锚杆机
13、1台,FBD-6。3型风机4台,SU488铲车1台,探水钻机1台等。(6)安全出口。矿井安全出口:有3个,即主斜井,倾角14,斜长1075m,净断面21.3m2;副斜井,倾角5。5,斜长3127m,净断面22。4m2;回风斜井20,斜长759m,净断面19.5m2。井筒间距为40m。盘区安全出口:有3个,即带式输送机大巷、辅助运输大巷和回风大巷,均为矩形断面。三条大巷分别与三条斜井井筒相连。采煤工作面安全出口:有运输顺槽、辅助运输顺槽和回风顺槽3个安全出口。三条顺槽分别与盘区三条大巷相连。(7)作业规程与措施。矿井编制有杭来湾煤矿30104工作面回采作业规程及安全技术措施,杭来湾煤矿30106
14、工作面胶、辅运顺槽作业规程及安全技术措施.各项作业规程和措施均进行了宣贯并有签字记录.(8)矿压观测。矿井采用支架压力表和顶板离层仪进行矿压观测。采煤工作面每台支架安装1个压力表,每班进行矿压数据记录。顺槽及掘进工作面每150m布置1个DW3型顶板离层仪。2、矿井通风系统矿井采用中央并列式通风方式,抽出式通风方法。主、副斜井进风,回风斜井回风.(1)主要通风机.矿井安装2台FBCDZ32/2560kW型矿用防爆对旋轴流式通风机。通风机房配备电流表、电压表、负压计、轴承温度计等配套设备、设施。陕西煤矿安全装备检测中心于2012年9月16日对2台FBCDZ32型主要通风机进行了审查、检测,结论为合
15、格。(2)采、掘工作面通风.30104综采工作面采用“U”型全负压通风方式.采煤工作面通风系统为:主斜井、副斜井3号煤北带式输送机大巷、3号煤北辅运大巷30104胶运顺槽、辅运顺槽进入工作面;污风经工作面30104回风顺槽3号煤北回风大巷回风斜井排出地面。掘进工作面采用压入式通风,配备FBD6。3/222kW型矿用防爆对旋轴流局部通风机供风。301盘区变电所、井下爆炸材料库、永久避难硐室等硐室采用独立通风.主变电所、水泵房等设在进风风流中,利用主扇全负压通风。对于深度小于6m、入口宽度大于1。5m、在新鲜风流中的无瓦斯涌出的硐室采用扩散通风。(4)井下通风设施。井下现有风门22组(包括11道行
16、人风门)、风桥28座、测风站11处、密闭90处等通风安全设施,风门安装有联锁装置及语音提示装置。(5)反风演习。矿井反风采用主通风机电机反转反风。2015年2月14日进行了反风演习。反风操作时间为2分钟,恢复正常通风操作时间为6分钟。反风前矿井总回风168.71m3/s,反风后矿井总回风135。08m3/s。反风时主扇供给风量为正常风量的71。2.(6)矿井主要用风地点风量分配。根据2015年12月下旬测风报表,矿井总进风量9618m/min,总回风量9649m/min,主扇排风量9715m/min,有效风量8231m/min。30106掘进工作面配风1290m/min,采煤工作面配风1860
17、m/min,中央变电所配风357m/min,301盘区变电所配风173m/min,强排配风964m/min。(7)通风阻力测定。2012年8月7日,陕西煤矿安全装备检测中心对矿井通风阻力进行了测定,通风总阻力523.88Pa,矿井等积孔为5.33m2,表明矿井现阶段通风难易程度属“容易”。(8)通风管理与通风仪器仪表。矿井由总工程师负责“一通三防”工作,下设通风部、通风队.通风部、通风队在册人员共24人,通风部设主任1名;通风队设队长1名、副队长2名。矿井配备有高、中、低速风表各4台,另外还配备有干湿温度计、空盒气压计、U型压差计、倾斜式压力计、补偿式微压差计、皮托管及矿井通风多参数检测仪等通
18、风检测仪器仪表,满足矿井日常通风管理、瓦斯管理需要。通风仪器仪表定期由陕西安技煤矿安全装备检测有限公司进行校验。3、矿井瓦斯防治系统根据陕煤局发201514号文件,杭来湾煤矿为瓦斯矿井。采用风排、监测、人工巡检相结合的瓦斯防治措施。(1)矿井瓦斯监测监控。矿井安装KJ328型安全监测监控系统,井上、下共设监控分站20台、各类传感器73台。(2)矿井瓦斯巡回检查。矿井建立有瓦斯巡回检查制度,配备专职瓦斯检查员5名,兼职瓦斯检查员24名.瓦斯日报表报送矿长和矿总工程师审阅、签字。(3)矿井瓦斯仪器仪表。矿井配备有光干涉甲烷测定器30台、四合一多参数测定仪15台、三合一多参数测定仪210台、甲烷检测
19、报警仪185台、一氧化碳鉴定器及各类传感器。瓦斯检测仪器仪表定期由陕西安技煤矿安全装备检测有限公司进行校验。(4)防(隔)爆措施及设施.矿井在胶带运输大巷、辅助运输大巷、回风大巷等处架设主隔爆水棚3组;在采煤工作面运输顺槽、回风顺槽、掘进工作面巷道架设辅助隔爆水棚11组。主、辅隔爆棚均采用规格为80L/个的水袋.(5)电气防爆。井下使用的电气设备、电缆等均有“MA”标志,各类电器设备保护装置齐全。 4、矿井粉尘防治系统(1)煤层注水.3号煤层原煤水分绝大部分区域大于4,设计煤层不注水。(2)水源.矿井工业广场建有两座蓄水池(容积21400m),水源来自井下排水沉淀处理复用水,静压管道输入井下,
20、供防尘洒水。 (3)防尘管网系统。防尘洒水系统与消防供水系统共用管路。防尘管路(DN200无缝钢管)自主斜井敷设下井,副斜井、回风斜井、井下大巷及采煤工作面顺槽内供水管路均选用DN100无缝钢管。供水管路沿线每50100m距离设置有三通阀门供冲洗巷道用水.(4)防尘、降尘措施。井下主要进、回风大巷及采掘工作面巷道安装有防尘净化水幕23处,各运输机转载点、破碎机等处安装有喷雾装置。掘进连采机采用内外喷雾降尘系统,并配有除尘风机进行除尘。综采工作面采煤机配有内外喷雾降尘系统,液压支架间设有喷雾洒水降尘系统.(5)粉尘监测。矿井配备CCHG1000型粉尘测定仪2台.按照相关规定定期进行测尘,有记录。
21、(6)个体防护.矿井为作业人员配备3M防尘口罩。矿井制定有劳动保护用品管理制度及作业场所职业危害防治管理制度,成立有职业危害防治领导小组,设组长1名,副组长2名,成员由各部门负责人组成,领导小组办公室设在安环部。建有职工劳动保护用品发放台账。矿井安排职工在榆林市第二医院进行职业健康检查,有职业健康检查记录和健康监护档案。(7)隔爆设施。根据陕西安技煤矿安全装备检测有限公司出具的检验报告,该矿3号煤层煤尘具有爆炸性。矿井在工作面巷道、工作面巷道掘进头、大巷掘进头、运输大巷、回风大巷等处设置主、辅隔爆水棚.(8)地面生产系统防尘设施。在地面主斜井驱动机房、筛分以及煤炭的运输、转载等产尘点设喷雾设施
22、.地面工业广场配备2台防尘洒水车定期洒水。5、矿井防灭火系统根据陕西煤矿安全装备检测中心2012年8月29日出具的陕西有色榆林煤业有限公司杭来湾煤矿煤自燃倾向性检测报告,3号煤层属容易自燃煤层。矿井采用灌浆、注氮、喷洒阻化剂等综合防灭火措施,同时配备束管监测系统对采空区气体实施监测。(1)灌浆系统。矿井采用集中灌浆系统,在地面工业场地建有一座灌浆站,制浆材料为粉煤灰。地面灌浆站安装JTS-60型粉煤灰胶体制浆机2台(Q=60m3/h,N=45kW),LJJ型滤浆机2台(Q=60m3/h,N=2KW),100ZGS490型渣浆泵2台(Q=180m3/h),JJS-600A搅拌机2台。灌浆管路采用
23、DN150无缝钢管经回风斜井、工作面回风巷自流至井下采空区.管道连接方式采用卡箍式柔性管接头,各分支管设有闸阀以便检修。(2)注氮系统。矿井采用井下移动式注氮系统。井下安装4套DT-1000型碳分子筛制氮机组。制氮设备放置于靠近采煤工作面运输巷道口的辅助运输大巷,通过输氮管路将氮气送至综采工作面。氮气输送管路选用2196无缝钢管,沿综采工作面辅助运输巷铺设一趟。(3)喷洒阻化剂系统。矿井采用1台BH-40/2。5型高压泵。(4)束管监测系统.矿井在主斜井驱动机房二楼安装1套KSS-200型矿井火灾束管检测系统,沿主斜井敷设一趟16芯束管下井,通过束管分路箱分路后敷设至各测点。(5)井下消防洒水
24、系统。井下消防与防尘共用一套管网系统。(6)井下防火构筑物.井下中央变电所、水泵房安装有防火栅栏门,主要巷道及硐室采用难燃材料支护.各进风斜井井口、工作面顺槽设有防火门。(7)消防材料库。矿井设有井上、下消防材料库。井上消防材料库位于副斜井井口附近,库内存储有一定量的消防材料.井下消防材料库设在离主斜井底的胶辅2联络巷,存储有消防材料、工具.井下主变电所、水泵房、采区变电所、带式输送机机头、机尾、刮板输送机机头、机尾等处配置了灭火器、沙箱、消防铲等消防器材。(8)其他措施。井下皮带、风筒、电缆均为取得“MA”标志的阻燃抗静电产品。井下电气设备保护设施齐全,并定期组织人员进行检查维护。6、矿井防
25、治水系统根据中国煤炭地质总局水文地质工程地质环境地质勘查院2015年4月编制的陕西有色榆林煤业有限公司杭来湾煤矿矿井水文地质类型划分报告,矿井正常涌水量491。7m3/h,最大涌水量937。7m3/h,矿井水文地质属“复杂 类型。(1)井下排水系统。井下中央水泵房及中央水仓位于副斜井井底。中央水泵房内安装MD580606(P)型多级离心泵5台。中央水仓容积为4250m3。回风大巷西北侧设有井下沉淀水池,容积11200m3。矿井涌水由中央水泵房的水泵和敷设于管子道、主斜井的排水管路排至地面.排水管路采用3趟DN300无缝钢管。2014年10月16日,陕西安技煤矿安全装备检测有限公司对该矿5台MD
26、580-606(P)型矿用多级离心泵的排水量、排水管路排水能力等进行检测,检测结论为合格。(2)强排系统。在副斜井井底中央水泵房附近布置有强排系统。安装BQ550306/8-800/WS型矿用潜水泵2台,排水管路采用2趟DN300无缝钢管,排水管路经钻孔直排地面。(3)探放水。矿井采用2台ZDY3500型矿用履带式全液压坑道钻机进行探放水工作。矿井编制有杭来湾煤矿探放水制度和杭来湾煤矿掘进工作面探放水安全技术措施。5名探放水作业人员均有特种作业操作资格证。(4)防水煤(岩)柱留设。矿井留设井田境界煤柱40m,巷道煤柱100m,盘区边界线两侧各留10m隔离煤柱,红石峡水源地二级保护区保护煤柱10
27、0m,工业广场保护煤柱170m等。(5)矿井防治水管理.矿方编制有杭来湾煤矿水害防治岗位责任制、杭来湾煤矿水害防治技术管理制度、杭来湾煤矿水害隐患排查治理制度、杭来湾煤矿探放水制度、杭来湾煤矿水害预测预报制度、杭来湾煤矿重大水患停产撤人制度、陕西有色榆林煤业有限公司杭来湾煤矿中长期防治水计划(20122015)和陕西有色榆林煤业有限公司杭来湾煤矿2014年度防治水计划。(6)地面防治水.工业广场采用台阶式布置。场内排水采用分区自然散水及排水管道相结合的方式排除场内雨水。工业场地周围无明显河道及汇流、泄流沟渠,不存在大河防洪问题. 7、爆破材料库矿井建有井下爆炸材料库,但未使用。8、矿井电气系统
28、(1)供电电源.矿井在工业场地西北侧靠近风井的位置建设一座35/10kV变电所,一回路电源以一趟LGJ240mm2架空线引自榆阳区金鸡滩110/35kV变电站,另一回路采用一趟YJV223300电缆引自产业园区配套电厂35kV母线馈出柜。(2)地面供配电。地面35/10kV变电站布置在矿井工业场地的西北侧靠近风井的位置,采用户内布置形式,变电站35kV系统采用单母线分段接线方式, 35kV系统选用8台户内XGN49-40。5(Z)型固定式开关柜.变电站内安装2台SZ11M25000/35、3532。5/10。5kV、25000kVA的全密封式三相降压变压器,正常运行时,两台主变一用一备。变电站
29、10kV系统采用单母线分段接线,10kV系统选用34台户内XGT312型开关柜。所用变压器选用2台SC9 -125/10、105%/0.4kV、125kVA配电变压器,2台所用变压器低压侧分列运行。所用电压为380/220V,采用三相五线制接线,接线形式为单母线,进线采用双电源自投开关。变电所设置两QVSVG型链式SVG动态无功补偿及有源滤波治理装置,每组补偿容量4000kVar.(3)井下供配电系统。在主水泵房旁和主水泵房联建一座井下中央变电所,中央变电所两回路10kV电源由地面工业场地35/10kV变电所10kV不同母线段馈出,分别以2趟MYJV22-10kV 3240mm2型电缆沿主斜井
30、井筒经管子道引至井下中央变电所。井下中央变电所内安装32台KYZPJ系列矿用高压真空开关柜,高压系统采用单母线分段方式运行。高压开关柜分别为5台高压排水泵及采煤工作面供电。井下中央变电所内安装2台KBSG -315/10/0。69kV型矿用干式变压器。 8台KSDZ系列矿用一般型低压配电柜,其中1台母联柜构成660V单母线分段,向主、副斜井、大巷及变电所等照明供电。301盘区变电所两回路10kV电源分别以MYJV2210kV 3300mm2型电缆3100m沿主斜井引自地面35kV变电所。变电所内安装16台PBG10型矿用防爆开关柜,连采掘进工作面、移动制氮站、连采掘进工作面局扇等供电。所内安装
31、KBSGZY-200/10/0.69kV型变压器。掘进工作面局部通风机采用双风机双电源供电,双回路电源采用“三专供电”,并实现“风电、瓦斯电闭锁”。9、矿井提升、运输系统(1)原煤提升、运输系统。原煤生产系统:采煤工作面运输巷胶带输送机运输大巷胶带输送机主斜井(胶带机提升)地面洗煤厂。 原煤提升、运输采用带式输送机连续运输方式。主斜井安设DTL160/350/31600kW型固定落地式胶带运输机,3号煤北带式输送机大巷安设DTL160/350/3900kW型固定落地式胶带运输机,采煤工作面顺槽安设DSJ1403。2/4630kW型皮带输送机,掘进工作面顺槽安设DSJ100/80/2200kW型
32、皮带输送机。各胶带输送机均装备有KTC101通讯、控制一体化系统,配备有PLC控制器.带式输送机均安装有烟雾、堆煤、跑偏、速度、急停、超温洒水、纵撕及预警等保护装置。2012年8月30日,陕西煤矿安全装备检测中心对带式输送机进行了检测,检测结论为合格。(2)辅助提升、运输系统.矿井辅助提升运输系统采用无轨胶轮车直达运输。现有WC20RC型无轨胶轮车4辆,WC2J(B)型无轨胶轮车2辆,WC3E型无轨胶轮车8辆,WC5E型无轨胶轮车5辆,WC8E无轨胶轮车1辆,WC5QE无轨胶轮车2辆,EQ5108GPS16D洒水车1辆。井下辅助运输系统:设备从材料库装车经副斜井由无轨胶轮车直达运输至工作地点.
33、人员从副斜井运用无轨胶轮车直达运输至工作地点。矿井制定有辅助运输车辆管理办法。副斜井每隔500m建有无轨胶轮车防撞墙,且加设了11道阻拦索装置.10、矿井救护保健、安全管理系统(1)矿山救护。杭来湾煤矿与榆林市安全生产综合救援支队签订救护协议,有效期至2016年12月30日.另外,煤矿以“榆煤杭矿201480号”文件成立有矿山救护中队,专职负责杭来湾煤矿矿山救护。设队长1名,副队长2名,配备技术员1名,下设3个小队,每个小队9名人员,共计31人。矿山救护队配备配备有必要的应急救援装备、器材。矿井于2014年11月15日与榆林市第二医院签订有医疗急救服务协议书,由其负责矿井在施工作业中因自然灾害
34、、交通事故、机械事故等意外发生人身受伤需要救助的事项,每年负责对矿井职工进行一次紧急情况自救和逃生培训和演练,协助矿井伤患者和其他医疗救援服务。矿井在联合建筑内设有井口急救保健站,建筑面积为200m,配备有医护人员简单的医疗用品,可担负一般工伤处理。(2)矿井应急体系.杭来湾煤矿编制了陕西有色榆林煤业有限公司杭来湾煤矿生产安全事故应急救援预案,制定有年度演练计划,并进行了相应的应急演练。应急救援预案经陕西省煤炭生产安全监督管理局登记审批(审批编号:6108022015019)。(3)矿井安全生产管理机构及人员配备。矿井采用矿、部门、区(队)三级管理模式,以“榆煤杭矿201457号”文调整了杭来
35、湾煤矿安全生产委员会,由矿长担任主任,副主任8名,成员29名,明确了安全生产委员会贯彻国家安全生产方针、决策安全管理人员配备、研究制定煤矿年度安全生产目标、监督安全费用的提取和使用、审核制定煤矿安全生产责任制等职责。安委会办公室设在安全办。矿井以“榆煤杭矿201457号”文件成立杭来湾煤矿专门的安全管理机构,明确各管理人员管理职责,具体执行部门为安全部。矿井为从业人员共配备ZY45型压缩氧自救器680台,入井人员发放280台,井下避难硐室使用80台,辅助救护队18台,备用122台。(4)矿井安全教育培训。矿井制定有比较完善的安全教育培训制度,制定有杭来湾煤矿2014年度安全培训计划,内容包括三
36、项岗位人员和班组长安全资格证培训时间安排表、新工人入井安全培训内容、杭来湾煤矿安全意识培训和专项培训安排表。陕西煤矿安全监察局以“陕煤安人函字201210号”文关于同意陕西有色榆林煤业有限公司筹备设立煤矿安全培训三级机构的通知同意陕西有色榆林煤业有限公司设立三级煤矿安全培训机构。培训中心设在办公楼6楼,有专、兼职教师10名,配备有长治市太工安培矿业教学模型有限公司的专业教学模型设备。职工安全教育培训记录、台帐齐全。矿长、副矿长等均具有大专以上学历并持有安全资格证。杭来湾煤矿现有特种作业人员560人均持证上岗。(5)矿井安全生产规章制度。矿井制定有15种综合事务管理制度、15种生产管理制度、20
37、种安全管理制度、17种信息办管理制度、19种机电管理制度等,制定有8种矿领导安全生产岗位责任制、3种调度室安全生产岗位责任制、5种安全部生产岗位责任制、5种生产部安全生产岗位责任制、12种机电部安全生产岗位责任制、4种信息部安全生产岗位责任制、20种综采队安全生产岗位责任制、10种连采队安全生产岗位责任制、5种机电队安全生产岗位责任制、15种运转队安全生产岗位责任制、17种通风队安全生产岗位责任制、4种地测队安全生产岗位责任制、1种车队安全生产岗位责任制等,制定有制定有12种综采工作面操作规程、18种连采工作面安全技术操作规程、20种主运系统操作规程、3种变频器操作规程、2种变电所操作规程、9
38、种生活污水处理操作规程、12种矿井井下水处理操作规程、11种其他生产辅助操作规程、4种通风队操作规程、9种无轨胶轮车车辆操作规程。(6)工伤保险。矿井与职工签定有劳动合同,该矿工伤保险在榆林市工伤和生育保险经办处统一办理,如2015年112月,共缴纳工伤保险总金额为60。34万元,参保人数826人,缴费费率1。25。(7)煤矿安全投入。该矿井项目完成投资约360000。0万元,其中安全投入约32500。0万元。 11、矿井安全避险“六大系统”(1)安全监测监控系统。矿井采用KJ328安全监测监控系统,地面中心站设在工业场地的生产调度室。地面在主要通风机房设置1个分站,井下在井底中央变电所、总回
39、大巷、综采工作面等处共设置19个分站,设置各类传感器73个。(2)人员定位系统.矿井采用KJ139(A)型人员考勤、定位管理系统,井下设KJ139F型井下人员定位分站17个,设KJ139D型读卡器59个,配置KJ139K型人员识别卡1500个。(3)紧急避险系统。在301盘区巷道(3煤北辅助运输大巷)靠近副斜井落底处建有1个永久避难硐室,硐室内设置有监测监控、人员定位、矿井通信、压风自救、供水施救装置,配备有折叠担架、苏生器、急救箱、工具箱等应急装备、物资.辅助运输大巷、综采工作面各建有2个临时避难硐室.(4)压风自救系统。井下人员自救压风由设于矿井工业场地空气压缩机站压缩空气设备供给.地面空
40、压站安装2台SA-160A型螺杆空气压缩机,1台SAV-160A型螺杆空气压缩机.地面压缩主管路选用DN200无缝钢管,沿回风斜井、回风大巷敷设一趟;辅运大巷、胶运大巷干管采用DN125无缝钢管,综采工作面巷道、掘进巷道和避灾线路巷道支管采用DN100无缝钢管。井下采掘工作面安装ZYJ(A)/ZSJ型装置18套.陕西安技煤矿安全装备检测有限公司于2012年8月7日对3台空压机性能进行了检测,检验结论为合格。(5)供水施救系统。供水施救系统供水水源为生活饮用水。施救供水主管路分为两路,分别由副斜井和回风斜井敷设入井。副斜井敷设DN100管路,回风斜井敷设DN32钢管.井下管路分支敷设至各避难硐室
41、、各巷道及作业地点.所有井筒及主要巷道均按规定敷设有供水管路、供水三通阀门。供水终端采用DN20变径接头接入。井下共设置18组ZYJ(A)/ZSJ型压风、供水施救装置。(6)通信联络系统。矿井电话站采用光缆就近接入附近的金鸡滩镇电信局。局内用户与电信公网统一编号,全自动接续,可实现长途全自动直拨。矿井综合调度系统与公司总部生产总调度机之间采用2M局间数字中继方式联网.行政电话交换机选用华为SoftCo 9500,容量为1500门。调度电话交换机型号为SH3000,容量为300门。井上下共安装280门,井下安装KTT103。3型本安型电话机31门。安装KJ119矿用无线移动通讯系统,配备无线电话
42、220部。矿井装备了应急广播系统KZG127M,井下安装70台KTC102。3-1型应急广播。三、安全设施及条件验收情况(一)总体评价根据现场验收情况,杭来湾煤矿建设项目立项、矿井设计、矿井安全设施设计、开工建设、联合试运转,均经有关部门批复。矿井企业法人营业执照、采矿许可证、矿长安全资格证等有关证照合法有效.项目建设各施工单位、监理部门、安全检测检验及安全评价合法、有效。矿井建立了专门的安全管理机构,各项安全管理制度、各部门(岗位)安全责任制、各工种操作规程基本健全,内容基本完善。矿井应急救援体系比较健全,应急救援预案具体、完善,应急组织机构设立及人员配备满足需要。矿井开拓、开采布局合理,支
43、护材料选择及顶板管理方法有效,安全出口畅通;矿井“一通三防(通风、防瓦斯、防尘、防灭火)设施完善、措施齐全;矿井提升、运输、电气系统安全可靠;防洪排涝及井下防治水措施可行;生产系统和辅助生产系统安全设施及其管理符合国家有关法律法规、标准规范的要求。杭来湾煤矿具备基本的安全生产条件。(二)安全设施及条件存在的问题1、煤矿未提供建设项目工程质量认证备案文件。2、煤矿主要通风机、排水系统、空气压缩机、主斜井皮带输送机检测检验过期或不符合要求。矿井强排系统已经建成,但未经检测检验。3、设计30101首采工作面已回采完毕,现回采工作面为30104综采工作面。4、矿井配备5名专职瓦斯检查员,数量不足。5、
44、30104综采工作面灌浆管路、注氮管路未敷设到位,喷洒阻化剂系统不完善,工作面中部、进风隅角未布设束管监测采样点。6、地面压风机房双回路高压供电,压风机房安装一台变压器,低压侧无法实现单母线分段接线方式。7、井下临时避难硐室数量与设计不符;综采工作面临时避难硐室未使用不燃性材料防护;掘进工作面未设置临时避难硐室;已有临时避难硐室内传感器设置种类、数量不全。(三)安全设施及条件的建议1、3号煤层采用分层大采高综合机械化采煤方法,建议煤矿加强再生顶板下煤层安全开采技术研究,优化回采过程中向采空区灌浆防灭火技术措施,以利于防火及顶板再生,为下分层开采创造条件。2、30104工作面上隅角CO浓度达到1
45、618ppm,应查明原因,采取措施。3、矿井应根据采掘工作面推进,及时完善传感器、压风自救装置、供水施救装置、隔爆水棚等安全装置布置。(四)安全设施及条件存在问题整改情况针对2016年1月7日至8日安全设施及条件竣工验收专家组提出的问题,我单位高度重视,2016年1月9日召开整改专题工作会,成立了整改领导小组,对存在问题逐一落实整改.2016年2月20日,陕西有色榆林煤业有限公司杭来湾煤矿建设项目安全设施及条件竣工验收组对验收专家组提出的问题现场检查确认,全部整改完毕。四、验收结论根据专家验收和整改后验收情况,陕西有色榆林煤业有限公司杭来湾煤矿8.00Mt/a建设项目安全设施已基本建成,各主要生产系统和设备运转正常,基本具备安全生产条件,专家组提出的问题已整改完成并验收合格,陕西有色榆林煤业有限公司杭来湾煤矿安全设施及条件竣工通过验收。申请陕西有色榆林煤业有限公司杭来湾煤矿8.00Mt/a建设项目安全设施及条件竣工验收核查。验收组组长: 验收专家组长: 二0一六年二月二十二日
