(二)技术标
阳谷县水利建筑工程公司
2008年9月3日

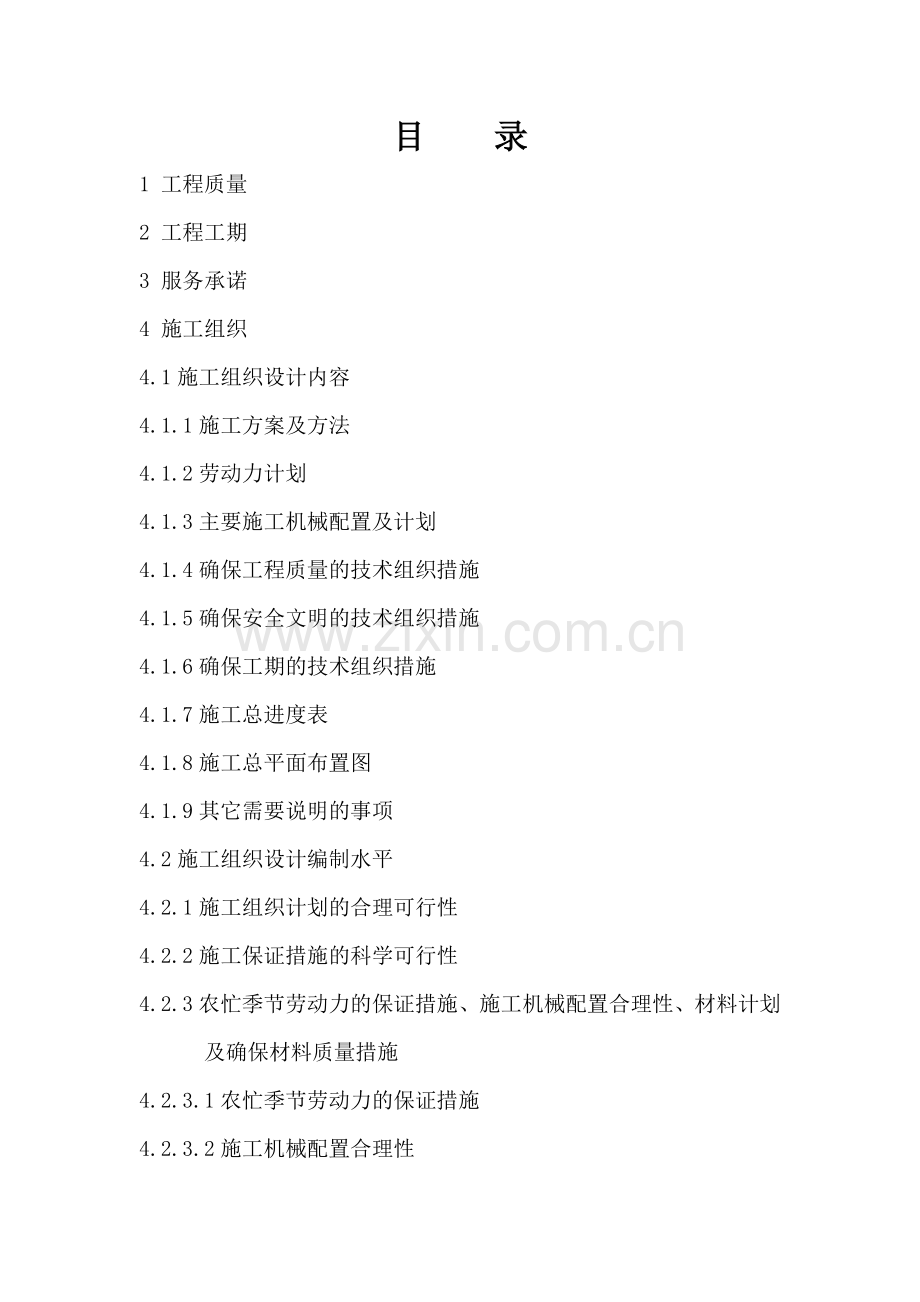

目 录
1 工程质量
2 工程工期
3 服务承诺
4 施工组织
4.1施工组织设计内容
4.1.1施工方案及方法
4.1.2劳动力计划
4.1.3主要施工机械配置及计划
4.1.4确保工程质量的技术组织措施
4.1.5确保安全文明的技术组织措施
4.1.6确保工期的技术组织措施
4.1.7施工总进度表
4.1.8施工总平面布置图
4.1.9其它需要说明的事项
4.2施工组织设计编制水平
4.2.1施工组织计划的合理可行性
4.2.2施工保证措施的科学可行性
4.2.3农忙季节劳动力的保证措施、施工机械配置合理性、材料计划及确保材料质量措施
4.2.3.1农忙季节劳动力的保证措施
4.2.3.2施工机械配置合理性
4.2.3.3材料计划及确保材料质量措施
4.2.4新材料、新技术、新工艺的应用方案及技术组织措施
4.2.4.1新材料、新技术、新工艺的应用方案
4.2.4.2技术组织措施
4.2.5本工程创优计划与措施、合理化建议
4.2.5.1本工程创优计划与措施
4.2.5.2合理化建议
1工程质量
工程质量合格
2工程工期
工程工期240天
3服务承诺
我公司在完成施工过程中,始终把客户利益放在第一位,投入技术精良、施工经验丰富的施工队伍。对本建设项目按照ISO9001国家质量认证标准的有关规定,保证施工质量达到合格标准。
本着技术领先、高效优质、客户至上的服务宗旨,我公司尽力完善的竣工服务计划。
我公司在工程验收后按国家有关规定免费保修,保证在接到维修通知以后,24小时内赶到现场维修,并提供每年多次回访服务。
1.我公司设立的专业维修小组,为客户提供周到的售后服务,并建立客户档案。
2.项目经理针对所需要维修、保修的项目,派出相应的维修人员或技术代表,具体完成服务项目,并做好造成维修、保养原因的记录。
3.工程管理部负责安排工程项目的维修、保养及材料组织。
4.维修人员做好完成的结果记录,经业主签任后将书面记录交工程管理部存档。
5.工程项目经理派出维修人员根据合同规定或公司安排向业主提供维修服务,最大限度地满足业主要求。
6.公司工程管理部负责处理回访保修和业主投诉的接待工作,及时将回访保修的住处反馈给相应的工程项目经理,并监督检查回访、保修、用户投诉处理的落实情况。
7.我公司保证按投标文件承诺工期完工,并不记取提前工期奖。
8.我公司愿派出本单位基本队伍参加施工承担总承包责任,并不转包工程。
9.确保在节假日、农忙季节不停工,以确保总工期的实现。
10.积极与地方政府部门联系,认真处理好与地方居民的关系,避免民扰事件的发生,保证工程的顺利进行,因此而发生的费用右我公司承担。
11.一旦建设单位资金暂不到位,我公司保证连续施工,业主不承担我公司的损失和利息。
12.我公司承诺:若我公司中标,将足额存入农民工工资保障金。在施工过程中一旦出现拖欠职工工资情况,可由主管部门从工资保障金中予先划支。
阳谷县水利建筑工程公司
2008年9月3日
4施工组织
4.1施工组织设计内容
4.1.1施工方案及方法
4.1.1.1 编制说明
4.1.1.1.1编制原则
⑴ 坚决遵照招标文件各项标准和条款要求。
⑵ 认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家法律和地方法规,严格执行施工程序和合同规定的工程竣工工期,严格遵守设计规范、施工规范和验收标准。
⑶ 采用流水交叉作业施工方法和网络计划技术组织有节奏、均衡和连续施工;坚持先进性、科学性、经济性与实际性相结合。
⑷ 坚持“质量第一,安全第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制;坚持对施工过程严密监控、动静结合、科学管理的原则。
⑸ 实行项目法人目标管理,通过对劳力、设备、材料、资金、技术方案和信息的优化陪置,实现“投资、进度、质量”三控制的目标效果。
⑹ 实行施工、设计和建设监理单位三结合,认真做好施工部署,一切忠实业主,一切听从业主。言必行,行必果,标书中的承诺将是我单位中标后忠实不渝的行动准则。
⑺ 贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工。
⑻ 充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;采用先进技术管理实现质量、工期和造价的控制、协调与统一。
⑼ 积极利用新技术、新工艺、新材料,科学地确定施工方案。
4.1.1.1.2编制依据
⑴ 在认真、全面系统地阅读招标文件的基础上,深刻领会和贯彻业主意图及业主对承建商的各项要求。
⑵ 在认真采集信息和收集编标资料的基础上,针对本工程特点,并结合我公司多年来在同类或类似工程中的施工实践,本着实事求是的科学态度和忠实业主、服务业主的宗旨,编制本工程施工组织设计。
⑶ 编写施工组织设计不仅是为了投标评标的需要,而且也将是施工生产的重要依据。为此,我公司在编制施工组织设计的指导思想上及在平常的施工实践中,都积极推广和运用新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,坚持“业主至上,质量第一,安全第一,文明施工”的服务宗旨;向业主呈交一份优秀的答卷。
⑷ 本施工组织设计各章、节为一有机的整体,互为联系、互为依存、互为解释、互为补充。
⑸ 业主要我公司提供技术标部分的补充资料,澄清或解释某些问题,我公司将坚决按照业主的要求以书面或答辩的形式及时提供。
⑹ 为保证本施工组织设计在施工中得以实行,拟安排的项目主要人员参与了本文件的编写,保证“现在写到”将在“以后做到”。
⑺ 本施工组织设计作为投标文件之一呈报业主,如若中标,我公司将以本文件作为指导施工的法律文件,并在业主、设计方、监理方的指导下进一步规范、完善执行。
4.1.1.2 测量施工
4.1.1.2.1测量准备工作
4.1.1.2.1.1测量基本资料
⑴ 发包人和监理工程师提供的平面控制网点及水准网点。
⑵ 设计单位提供的施工详图。
⑶《水利水电工程施工测量规范》SL52-1993
⑷《工程测量规范》GB50026-93
4.1.1.2.1.2测量人员配置
项目部工程科成立专门测量放样小组,由3人组成,其中1名专职测量工程师,2名专职测量员,可分成两班同时对多个部位放样。
4.1.1.2.1.3测量仪器配置
工程测量器具配置表
名称
规格型号
数量
精度
备注
全站仪
GTS-332
1
2″
证件齐全
经纬仪
J2
1
2″
证件齐全
水准仪
S3
1
0.01mm
证件齐全
精密水准仪
DSZ2+F1
1
0.01mm
新购
水准尺
3m,5m
1+1
±0.01mm
新购
钢卷尺
30m,50m
2+2
±0.01mm
新购
坡度尺
2
0.1″
4.1.1.2.2测量日常工作
4.1.1.2.2.1测量工作重要性认识
测量工作是一切工程的先导工作,测量工作的好坏将直接影响后续工作的开展。施工测量放样是设计图纸和工程具体实施的中间纽带,工程项目部应对测量工作给予高度重视,安排优秀测量人员,配置先进的精密仪器,确保测量放样工作准确、精确、及时、高效。
4.1.1.2.2.2测量放样基本工作内容
⑴ 查对复核发包人和监理人所交付的原始三角网基点、水准网基点和堤防轴线等标志和相关资料,发现问题,及时上报并协商解决。
⑵ 认真熟悉和研究所有施工详图,进行必要的验算,找出控制关系,做到心中有数。
⑶ 在建筑物附近根据需要设置临时水准点。
⑷ 施工过程中,测定并检查施工部位的水平位置和高程。
⑸ 进场后测绘原始平面图和堤防原始断面图(间隔20m)。
⑹ 施工过程中定期对所用仪器进行保养、校核,发现问题及时处理,并配合监理人对工程重要部位进行联合复查。
⑺ 竣工后测绘竣工图。
4.1.1.2.3施工测量质量控制
4.1.1.2.3.1测量精度要求
测量精度严格按照《工程测量规范》(GB50026-1993)执行。精度要求见下表
三角测量精度表
平面控制
内容
精度要求
相对闭合差
1/5000
边长丈量相对误差
1/10000
测量中误差
±20″
方位角闭合差
±60″
高程控制
每公里高程误差
±7.5mm
闭合差
±12mm
4.1.1.2.3.2质量控制
⑴ 按照“内业预测指导→外业现场实测、记录→操作者自我复核、记录→专业测量工程师复核、记录→向施工员和质检员下发放样通知单”的程序控制。
⑵ 放样前,对已有数据、资料和施工图纸中的几何尺寸必须校核,严禁凭口头通知或无签字的草图放样。
⑶ 发现控制点有位移迹象时,应进行检测,其精度不低于测放时的精度。
⑷ 水平角观测误差超限时,应在原来度盘位置上进行重测,并应符合下列规定:
① 2倍照准差变动范围或各测回较观测误差超限时,应重测超限方向,并联测零方向。
② 下半测回归零差或零方向的2倍照准差变动范围超限时,应重测该测回。
③ 若一测回中重测方向数超过总方向数的1/3时,应重测该测回,当重测的回测总数超过总测回数的1/3时,应重测该站。
⑸ 水准测量时,两次观测高差超误差规定值时应重测。
⑹ 测量注意事项:
① 对发包人或监理人提供的基准点首先进行复核校验,发现问题及时纠正,控制网点要做醒目标志,并采取保护措施。
② 测量作业完成后进行平差计算及内业资料整理,并将成果报监理工程师验收,审批合格后方可作为各项工程定点放样的依据。
③ 测量资料的计算必须由2人用不同的方法计算,其结果一致后方可进行实地测量放样。
④ 对所有观测记录手簿,必须保持完整,不得任意撕页,记录中间也不得无故留下空页。
⑤ 施工测量成果资料(包括观测记簿、放样单、放样记载手簿),图表(包括地形图、竣工断面图、控制网计算资料)应予统一编号,妥善保管,分类建档。
⑥ 现场作业时,必须遵守有关安全、技术操作规程,注意人身和仪器的安全,禁止冒险作业。
4.1.1.3 渠道工程施工方法
(1)支斗渠土方填筑施工方法
根据渠道占地宽度和长度,用白灰撒边界线,首先对边界线内的杂草树根进行清除,待监理工程师认可合格后,用挖掘机挖边沟筑渠道土方,按照规范要求,上土30-50cm高,用推土机碾压,达到一定要求的干么重后,根据其标高要求再覆第二层土,再进行碾压直至干么重合格。
(2)开挖支斗渠
采用挖掘机开挖和人工修整边坡的方案进行渠道土方开挖,施工时严格按照标高、轴线控制桩进行检查,其标高、渠道几何尺寸、坡度均应符合设计要求。尤其注意渠底标高不能超挖。
渠开挖前应采用控制水平板复核管沟的中心线,边坡及坡度,确认符合设计要求后方可开挖,开挖时还要对标准桩和水平板注意保护和复测。开挖时严格按照标高控制桩进行检查,确保标高、坡度符合设计要求。
渠开挖到渠底时,在渠底补设临时桩控制标高,防止因多挖而破坏压实层,一般可在挖至接近标高时留出10mm深土层暂时不挖,留至渠底砼施工时清底找平。
开挖时,推土和机械离渠槽边缘的距离应保持1m,以保证边坡稳定。
(3)洒水湿润
根据天气情况、土壤含水率、土模保水性,必要时用喷壶向渠道边坡土模洒水湿润,以避免混凝土浇筑时发生失水,可防止混凝土过早的收缩和干缩,确保混凝土的浇筑质量。
(4)明渠衬砌施工
模板制作
施工中采用活动模板浇筑。一套活动模板(浇筑单数块)共包括:侧挡一对(用以控制砼块的宽度、厚度及固定仓板两端)、仓板三块(30×150标准钢模板,用以容纳砼浆,以便振捣)、拉杆两根(用直径16圆钢或普通角钢焊成 [型、内撑一根(侧挡顶端内撑,10×10木枋与仓板等长),侧板两块(其宽度与衬砌厚度相等,放置在渠底和渠顶)、挡料板一块。
浇筑双数块时,侧挡模板孔与浇筑单数块模板有区别,其它均同。
砼的拌制和运输
砼采用0.4m3搅拌机拌和。砼拌制:优选混凝土级配,减少用水量。根据施工图纸的要求采用相应级配混凝土,必要时添加木质素磺酸钙等外加剂(需由试验确定并经批准),以改善混凝土和易性;如混凝土开始施工时正值冬春交替的季节,此时气温较低,混凝土自拌制到入仓应快速进行,必要时采取热水拌制、加防冻剂和在仓面搭设暖棚等措施保持砼温度,提高护坡砼质量,必要时经批准可采用早强水泥;保证有足够的拌和时间,运输过程中防止拌和物发生离析。砼运输采用人力双胶轮车,利用溜槽入仓。混凝土的运输搭设栈桥(搭设栈桥前编制具有可操作性的作业指导书,以保证荷载及安全要求),运送途中不得使混凝土发生离析、漏浆、表面严重泌水等现象,在一般情况下,拌和好到入仓时间不能大于混凝土初凝时间。运送中如发生分离现象,则应在浇筑地点再拌和一次,运送混凝土时,如遇降雨或日光强烈,应加覆盖。溜槽内壁用铁皮包面。
所有运输工具,使用完毕后,均应冲洗干净,连续运转时,每8小时用水冲洗一次。
混凝土浇筑
施工顺序:先浇齿墙、渠底,后浇渠坡。先浇筑的齿墙作为渠坡浇筑时的支承,便于渠坡的浇筑。齿墙:分段连续浇筑;渠坡:分块跳仓浇筑,先浇单数块,后浇双数块。
a.齿墙:在抢好的土模渠底脚线处用经纬仪定线,人工拉线,每50米一段,按照施工图纸要求,渠底脚处按拉线要求,人工开挖齿墙槽深10cm,宽10cm,齿墙槽作为模板。
入仓振捣
齿墙:采用插入式振捣器,采用常规浇筑方法,注意边角处要振实。
b. 渠底:齿墙入仓振捣后,现浇C20砼渠底。现浇渠底时,人工摊平砼,用平板振捣器均匀振实,到砼初凝时间前,人工收面压浆,使之光滑平整,减少糙率。
c. 渠坡:两边的侧挡---侧挡拉杆---渠底侧模---仓板内衬---第一块仓板---压梁---挡料板。
渠坡现浇混凝土:待渠底砼达到一定强度后,浇筑边坡。将拌好的混凝土利用溜槽倒入仓板内,随倒随平,使浆与骨料均匀分布,待装至一块模板的高度后即用平板式振捣器振捣,至出浆为止,再安设第二块仓板使板缝合好,上下齐平,在压梁与仓板之间用木楔固定牢靠,如此,继续入仓振捣,直至第三块活动模板用完。至此即拆除第一块模板,清理干净,随即安设在最上部,继续浇筑。以此类推,直至浇完。
1.收面
渠坡浇筑,在浇完后即拆去压梁和仓板,到砼初凝时间前,整平表面,开始收面。
做好渠道衬砌混凝土的收面工作,可以降低糙率,提高过水能力,增强防渗效果,延长使用时间,因此,收面工作是浇筑中重要的工序,必须十分注意。收面工作要求做到表面平整光滑,无石子外露,无蜂窝麻面;收面应在混凝土浇筑完后,立即用原浆收面,不得另拌砂浆上面。另拌砂浆上面,往往因与原浆配合比不同,结合不好,冬季受冻后,容易造成表层大量脱落,费料费工,对工程无益。收面的工序是:先用长木泥抹粗抹一遍,使表面平整,稍停,再用铁泥抹细抹一遍,最后待大量水分蒸发后,再用铁泥抹压抹一次,直至达到密实、平整、光滑。
2.拆模
压梁和仓板在浇筑完后,即可拆除。侧挡最好在混凝土初凝后拆卸。拆模必须小心,不可扰动混凝土的结构。所有模板拆卸后,要立即整修,清除附着物、刷油,然后平放保管,以备再用。
3.养护
混凝土的养护是保证和提高质量的重要环节。尤其是渠道衬砌板,结构较薄,外露面大,养护工作尤为重要,故派专人负责,切实作好。
养护方法:在混凝土面上覆盖湿草帘、湿芦席。一般在正常气温下,混凝土浇筑后12h左右,即开始养护。养护的时间随水泥品种、气候条件的不同而不同。如用普通硅酸盐水泥,至少养护10-14天;用火山灰水泥、矿渣水泥或有掺合料的水泥,则应养护14-21天。养护过程中应勤洒水,经常保持混凝土湿润状态。
此外,适量采用塑料薄膜养护,即在混凝土面上覆盖塑料薄膜,为混凝土造成一个保温、保湿环境,从而使混凝土得以充分养护。每幅塑料薄膜应能将敞露的混凝土全部表面覆盖严密,其四周要压严,以保持膜盖内的凝结水不会蒸发。
4.低温保护措施
根据当地气候条件,故在低温时用塑料薄膜苫盖混凝土面。因该工程施工跨越冬季,为保证工程质量,需采取冬季施工措施。
混凝土工程:混凝土和砂浆生、熟料系统搭设简易暖棚,内生火炉,混凝土中加入防冻剂,仓面全面覆盖,保证常温下养护7天。
d.伸缩缝
1.灌缝材料,伸缩缝用沥青油毡
2.伸缩缝必须符合设计宽度,其填塞材料按设计要求提供,防水油膏熔化后应由上缓慢浇筑,溢出缝外的胶泥,冷却后再用铲刀割掉。
3.工作缝填缝前应仔细洗板缝,不得带泥填塞勾缝。施工时先在现浇砼有伸缩缝处加一木条,木条的尺寸与伸缩缝尺寸相同,待浇筑的砼达到一定强度后,取出木条。然后用煤炉架铁锅烧防水膏,温度达到软化点后小火烧制,不停搅拌。
4.灌注工具为铁壶,先灌弧底再灌注斜坡,斜坡自上而下灌注至设计深度,灌完后清理抛撒表面的沥青胶泥。
4.1.2劳动力计划
4.1.2.1 劳动力投入计划
4.1.2.1.1施工管理机构图
南阳建工集团
试验室
政办室
安保科
财务科
物机科
质检科
工程科
第三施工队
砼工区
第二施工队
第一施工队
4.1.2.1.2管理职责
为加强对该项目的领导,成立项目经理部,下设五科两室及三个工区,其职责如下:
工程科:按照施工规范及工程施工技术条款制定经济可行的施工方案、施工进度及细则;负责处理工程施工技术问题,为工程施工提供技术支持;负责施工安排和调度、劳动力及机械调配、工程结算、现场协调;负责工程施工的技术资料整理、签认、保存、移交;协助制定质量初拟方案和处理事故,协助质检部门进行质量管理,以及有关技术资料收集等工程施工管理工作。工程科下设测量组:主要负责施工测量放样,为工程施工提供可靠的测量成果,记录并整理测量成果。
质检科:按照质量保证体系要求,制定施工质量保证措施,并组织实施。贯彻实施我公司质量方针、目标。实施项目现场施工质量检查职能,把好质量关,负责检验和试验,不合格的控制、检验和试验的控制、试验和试验状态控制、产品标识和可追溯性控制,参加质量事故分析鉴定,收集、上报质量情况报表,实施工程阶段的质量检查验收。负责质量体系的运行和经常性自检工作,组织质量体系要素的开展,协同有关单位、部门进行质量标准的宣传、培训,推动质量管理工作的开展。负责项目部工程质量的监督检查,负责试验室的技术管理工作。在工程质量方面对项目经理负责。质量检查科下设试验室:试验室工作职责为负责本工程全面试验工作,包括计量器具的定期检验、原材料和半成品质量检验和复验、建立试验档案、填写试验纪录和出具试验报告、检测设备和仪器的保管和维修、本单位人员管理等。
试验室:负责本工程全面试验工作,包括计量器具的定期检验、原材料和半成品质量检验和复验、建立试验档案、填写试验纪录和出具试验报告、检测设备和仪器的保管和维修、本单位人员管理等。
物机科:为项目经理提供施工设备及工程材料计划,负责机械设备的调运、维修保养、管理及工程材料、机械配件、油料及其它材料的采购、运输、管理及发放。为工程施工的顺利实施提供物资、设备保证。提供符合质量要求的设备和材料,并为竣工验收提供材料和永久设备的必要的质量证明材料。
财务科:负责财务的收支与核算、工程的盈亏分析,实施项目施工成本的控制以及项目的资金管理工作。提供工程资金需求,在资金管理方面对项目经理负责。
安保科:负责施工现场的安全检查和监督职能;负责施工现场的安全生产、治安保卫、民事调解等工作。在施工安全方面对经理负责。
办公室:负责精神文明建设及日常的行政事务工作,人事劳动管理,协助经理部做好职工的思想政治工作和处理好各方关系等工作。
第一施工队:负责料区备料、看护、临时道路和临建工程的修建、拆除以及场地平整、混凝土的养护等工作。
第二施工队:负责主体工程的清基、土方开挖、修坡、土方填筑等工作。
第三施工队:负责本标段的明渠衬砌施工工作,具体负责本标段的模板制安拆除及混凝土浇筑等工作。
4.1.2.2主要劳动力计划
工种
人数
机械工
测量工
砼工
普工
合 计
工数
人工
工日数
2008年
4季度
10
8
20
40
78
7020
2009年
1季度
8
6
25
50
89
8010
2季度
4
4
10
60
78
4680
总 计
245
19710
4.1.3 主要施工机械配置及计划
本工程需要投入的机械主要为土方设备和混凝土施工设备。
详见下表:
设 备
名 称
型号及
规格
数 量
制 造
厂 名
购 置
年 份
已使用台时数
检 修
情 况
现 在
何 处
进 场
时 间
自卸汽车
HYG-3150L
10台
长春
1999
2920
良好
公司
院内
随时进场
挖掘机
CAT325
1台
长春
2000
2854
良好
公司
院内
随时进场
装载机
ZL50
2台
临沂
2003
1896
良好
公司
院内
随时进场
办公生活车
STA2000
2辆
上海
2000
286
良好
公司
院内
随时进场
强制式砼搅拌机
350L
4台
山东
2004
524
良好
公司
院内
随时进场
质检设备
2台
山东
2002
2987
良好
公司
院内
随时进场
推土机
75马力
2辆
山东
2007
1649
良好
公司
院内
随时进场
人力胶轮车
0.3m3
8辆
山东
2003
4582
良好
公司
院内
随时进场
蛙式打夯机
2.8
2台
徐州
2004
875
良好
公司
院内
随时进场
汽车起重机
25t
2台
徐州
2000
3448
良好
公司
院内
随时进场
平板振捣器
1.1KW
4
山东
2004
6458
良好
公司
院内
随时进场
振捣棒
Ф30
4
山东
2007
544
良好
公司
院内
随时进场
4.1.4 确保工程质量的技术组织措施
4.1.4.1 质量保证体系
组织项目
项目经理
生产副经理、项目书记
工作保证
技术交底
施工操作
检查保证
检查标准
检查方法
经济体系
严格考核
实行奖惩
生产技术部
施工组织设计、分项工程施工工艺卡
施工组织设计报公司审定
设材部
供给运行使用良好的机械设备
检查维修保养设备
保证机械完好率95%
采购原材料、构配件
产品合格证、复试报告
合格品点收报财务科不合格产品限期退场
工长
下达工作任务卡、安全技术交底卡
落实施工方案组织班级“三检”
结算质量合格的工程
质安部
贯彻落实质量检评标准,进行三级质量教育,督促执行各项管理制度。
专检、技术复核、质量评定
对达到签订质量等级要求的分项工作签署质量等级
成本核算部
对达不到签订质量等级的分项工程
定额分析、估工
实施对策
质量问题分析
反 馈
结算
质量保证体系
4.1.4.2 确保工程质量的技术组织措施
4.1.4.2.1 质量目标、质量组织机构、质量保证体系
质量目标、质量组织机构、质量保证体系见《实施性施工组织设计》
4.1.4.2.2 渠道工程质量标准
渠道工程要严格按照质量标准及检测方法来执行。
4.1.4.2.3保证措施
(1)组织上的保证措施
① 建立完善的质量管理机构
项目经理部成立质量管理领导小组,项目经理为第一负责人,由项目部总工程师和技术质量部部长,成员由质检工程师、试验工程师、工区主任、工区主任工程师、工区质检员等组成,质量管理保证机构严格按照质量体系文件进行质量管理,做到从资源投入和过程控制上保证工程质量。
② 设立专职质检人员
技术质量部设专职质检工程师,工区工班设兼职质检员,保证施工作业始终在质检人员的严格监督下进行。在项目部质量管理领导下推行全面质量管理和目标责任管理,从组织措施上使工程质量真正落到实处。
③ 加强自检组织管理
严格自检制度,每道工序完成后首先工班、工区自检,合格后报质检工程师检查,合格后上报监理工程师进行质量检查,经检查合格后方可进入下一道工序施工。隐蔽工程检查严格按隐检程序进行。
(2)制度上的保证措施
图纸会审制度--认真审查施工图纸,熟悉设计文件和施工规范,严格按照设计文件和图纸施工。
技术交底制度—每项工序开工前,由该工序的主管工程师对各工艺环节的操作人员进行技术交底,使所有操作人员心中有数。
工艺过程三检制度—每道工序均严格进行自检、互检和交接检,上道工序不合格,下道工序不能进行。
严格执行工程监理程序—自检合格后及时通知监理工程师检查签认,隐蔽工程经监理工程师签认后放能施工。
三级测量复核制—坚持三级测量复核制,各测量桩点要认真保护,施工中可能损毁的重要桩点要搞好护桩,施工测量放线要反复校核。认真进行交接桩,确保中线、水平及结构物尺寸位置正确。
质量事故报告制度—实施质量事故报告制度,发生质量事故后严格按事故处理程序如实报告。
工程质量目标管理奖罚制度—结合本工程特点,设立“工程质量目标奖”制定“安全质量奖罚规定”等相应的规章制度,对工程质量奖优罚劣。
重点工序工程师旁站监督制度—重点工序施工,质检工程师应全过程旁站监督,随时处理施工中遇到的质量问题,保证施工处于受控状态。
资料收集制度—对本项目的管理资料、施工准备资料、现场施工原始记录等,应及时收集、整理,为施工过程的追朔性提供依据,为工程竣工交验提供保证,为企业的技术总结,科技进步、工程投标积累资料。
4.1.4.2.4施工质量保证措施
(1)质量检验控制措施
所有材料试验与检验必须按国家和国土资源部颁发的有关工程试验规范和规定实施,遵守招标文件中有关条款和有关施工规范的要求,做好本工程的材料试验与检验。
工程材料试验与检验必须按建设主管部门有关文件规定委托有试验资质的单位进行。
施工所使用的各种计量检测仪器、设备定期进行检查和鉴定,确保计量、试验、检测等器具的精度和准确度。
对所有影响工程质量的工程建筑材料负全面责任。对各种材料、器材、设备按规范进行检查,拒绝不符合要求的材料、器材、设备用于工程。
加强工程试验,建立台帐和施工记录,优选工程施工配合比,经监理工程师批准后执行。
按照现行有关规范的规定,对现浇混凝土等进行取样试验,并将试验结果报送监理工程师审查。
(2)加强施工过程的全面质量管理
加强施工技术管理,严格执行以总工程师为首的技术责任制,使施工管理标准化、规范化、程序化。
严格按照设计文件和施工设计图纸施工,严格遵守施工规范,严格掌握施工技术标准、质量检查及验收标准。
每道工序施工前必须进行技术交底,向施工人员明确工序操作规程、质量要求和标准。严把工序质量关,上道工序未经验收合格不得进行下道工序的施工。
各工序施工结束后,由项目部施工队质检人员、公司质检,监理公司监理工程师代表共同检验合格后,方可进行下道工序施工。关键工序、部位、隐蔽工程项目应邀请上级主管部门质检站检查验收合格后,方可进行下道工序或隐蔽。否则,不能进行下道工序。
对关键工序施工中,如回填土,现场施工员、质检员必须到岗到位,现场旁站监督、检查、指导,确保每道工序一次验收合格,工程一次成优。
对容易产生质量隐患、质量通病的部位,要求根据现场实际情况,采取补救处理措施,及时发现并解决施工中遇到的问题、难题,确保每个环节、部位、工序均符合设计及规定要求。
项目部质检、安全人员每月对工程施工进行验收、评定及时收集工程施工信息,动态总结经验,改正不足,对经常发生的问题提出纠正和预防措施、办法,不断改进、完善施工工艺。
(3)加强材料质量管理
项目部质检人员每月对不合格半成品、成品或不合格的原材料进行统计分析,对一些容易出现质量通病的工序,分析该工序所用材料、工艺、生产设备、操作规程、操作人员的技艺或其他因素,对质量的不同影响,区别对待并提出和采取预防措施。
(4)严格执行工程监理制度:作业队自检、经理部复检合格后即通知监理工程师检查,隐蔽工程必须经监理工程师签认后再隐蔽。
(5)坚持三级测量复核制,保护好测量桩点
施工测量放线要反复校核,确保中线、水平及结构尺寸、位置正确,并按要求向监理工程师申报测量定位资料。
(6)其他技术要求
施工除严格按照设计和有关施工技术规范、验标等规定办理外,还必须遵照招标文件有关要求施工。
严格执行技术人员现场值班制度,及时解决施工中发生的技术问题。
重点工序施工时制定切实可行的施工方案并严格遵照执行。
4.1.5 确保安全文明的技术组织措施
4.1.5.1 安全保证体系
安全领导小组
组 长:项目经理
副组长:项目副经理
组 员:部长、项目总工、队长
安全责任制
安全技术教育
安全工作体系
安全控制
安全检查
建设安全标准工地
规范生产管理
规范现场设施管理
规范施工作业
规范生活环境
规范施工作业
规范施工作业
规范施工作业
安全技术培训
上岗前安全教育
系统安全教育
安全管理制度
安全奖惩条例
安全技术措施
工程队安检室
工班兼职安全
实现安全生产
实现安全生产
实现安全生产
提高安全意识
奖 惩 兑 现
4.1.5.2 确保工程安全文明施工的技术组织措施
4.1.5.2.1安全生产保证制度
(1)公司根据本行业的具体情况, 建立了适应现代化施工管理的安全保障体系,在安全防护,施工用电,起重机具,施工机具等安全施工中,其安装和拆卸、运行过程都涉及重大安全因素,对此种作业要求作业人员必须持证上岗,作业前由技术负责人编制安全保证措施,对管理操作人员进行安全技术交底,安全员对作业过程进行全方位的监督检查。
(2)在组织施工生产时树立“安全第一,预防为主”的指导思想,加强全体人员的安全教育,消除只重进度,只抓生产,忽视安全的思想意识,大小会必讲安全,月月搞
安全检查,配备专业安全机构人员,随时监督检查,从根本上杜绝违章生产的发生。
(3)涉及土方量大,对可能会出现滑坡、塌方的部位和地段,要注意加强支护监护。应保证边坡不滑坡,不塌方,现场作业人员应戴安全帽。
(4)施工现场有可能对行人和施工人员造成不安全的沟、坡等危险地段应设红灯警示和路障、警示牌等。
(5)施工现场地下管线,设施等应找出准确位置,防止施工中出现损坏造成伤害事故。
(6)回填土夯实时,操作与拉线人员应注意配合,拉线不得扭曲或缠结,松紧适当。打夯时,前方不得站人,不得用力推拉电夯或压手柄及绑绳牵线。
(7)起重机作业时,在回转半径内划立警戒区,临时围墙,派专人进行观察,严防无关人员进入警戒区。
(8)运输构件时要将构件稳固地放置在车箱上,并加以绳索紧固,吊装及就位时,要设专人指挥。
(9)挖方施工区域设置专人进行交通管理,对人员、车辆、机械实行统一指挥车辆和装载机配合挖土时,必须距离人工挖土面5m以上的距离。人、机配合挖土,人员不准站在机械前进的工作面上。机械挖土时人员不允许在回转半径内通过。
(10)在施工过程中,要派专人认真检查螺栓、扣件、支撑的紧固性,严防松动。人在高空作业时,要采取一定的安全措施。
4.1.5.2.2安全生产管理制度
在工程项目施工过程中,建立符合项目特点的安全生产制度,参加施工的所有人员都必须认真执行并遵守制度的规定和要求,以保证安全生产。
(1)树立“安全为了生产、生产必须安全”、“安全第一”的观念严格遵照国家颁发的一个标准,三个规范和公司颁发的安全细则要求进行施工,坚持“安全生产,预防为主”的方针。施工现场要做到一管、二定、三检查、四不放过。一管,即设专职安全员管安全;二
定,即制定安全生产制度,制定安全技术措施;三检查,即定期检查安全技术措施的执行,检查违章作业,检查冬雨季施工安全生产设施;四不放过,即麻痹思想不放过,事故苗头不放过,违章作业不放过,安全漏洞不放过。
(2)安全工作必须服从质检、监理的监督和检查。
(3)现场必须设置安全标志和警示牌,标牌的挂放要醒目。
(4)施工前要准备充足的劳动防护用品,做到人人要有。
(5)加强对工人的安全教育,使其熟悉本工种的安全操作规程,并且正确使用劳动防护用品。项目部定期进行安全自检,发现问题及时解决。
(6)安排施工任务的同时,必须进行安全交底,所有安全交底均要有书面资料和交接人签字。
(7)施工现场设专职安全员进行安全检查和监督,发现不安全因素及时提出,并提出整改措施。项目部定期举行班组安全活动,总结一周来的安全工作,消除不安全因素。
(8)挖土方要按规定放坡和支护,防止塌方伤人,夜间要设红灯示警,防止坠落伤人,局部高差较大的地方要设防护栏杆,以防止出现危险。
(9)特殊工种要经过专业培训,坚持持证上岗制度。
(10)施工现场供电系统,电线路采用“三相五线制”,做到一机一闸一保护,并在总配电箱、线路中间和末端三处要重复接地,接地电阻不得大于10欧,所有用电设备的外壳全部与保护零线相接,施工现场做到一机、一闸、一箱、一保、一锁,并制定防雨措施。
(11)不得擅自接、移设备动力电源,应由维修电工专人负责,电源都应由专人负责管理。
(12)工地所有机具都应由专人负责管理,并认真做好接班检查。
4.1.5.2.3岗位责任制
(1)项目经理安全生产责任制
对所辖范围的安全生产工作负直接领导责任具体结合执行上级有关安全生产的政策、法规、标准和规章制度。
生产的同时,进行计划、布置、检查总结、评比安全工作,编制施工组织设计,制定安全技术措施,组织交底与实施,实现单位工程经济承包,要有安全指挥要求和奖罚措施。
负责组织每周一次的安全检查。发生事故后,组织调查分析,及时上报,并制定防范措施。
负责组织对现场的主要临建设施、起重机及重要设备的安全技术检查鉴定与验收工作。
(2)生产负责人安全生产责任制
对本项目的安全生产工作负直接领导责任,认真贯彻上级颁发的安全劳动保护法规和政策,建立完善项目安全生产规章制度及落实情况,落实安全目标,负责组织资源配置和安
全文明施工。
(3)临电管理员安全生产责任制
必须经过培训考核合格取得特种作业资格证方能上岗,按照JGJ46—88《施工现场临时用电安全技术规范》和《建筑施工供用电安全技术规范》的规定进行安装、维修、或拆除;每周会临时用电检查验收、电气设备的测试、接地电阻的测定等进行一次大检查。
(4)材料员安全责任制
负责生产使用的材料,在购入时必须有出厂合格证明,发放时必须符合安全要求,对批准的安全设施所用的材料纳入计划,及时供应。
(5)设备员安全责任制
制定工程机、电、起重设备等的安全措施,及时检查它们的运行情况,保证安全运行。严禁特种作业人员无证上岗。
(6)环保员安全责任制
做好测尘、测毒、防尘工作,及时发放防暑药物,定期对职工进行健康检查,制定消除现场施工躁声、粉尘、烟尘等技术措施,保证职工安全生产。
(7)施工员安全责任制
对施工现场的安全生产负有直接责任。在向班组布置生产任务的同时,必须要进行全面、有针对性的安全技术交底,并监督检查执行。
认真执行上级有关安全生产的
