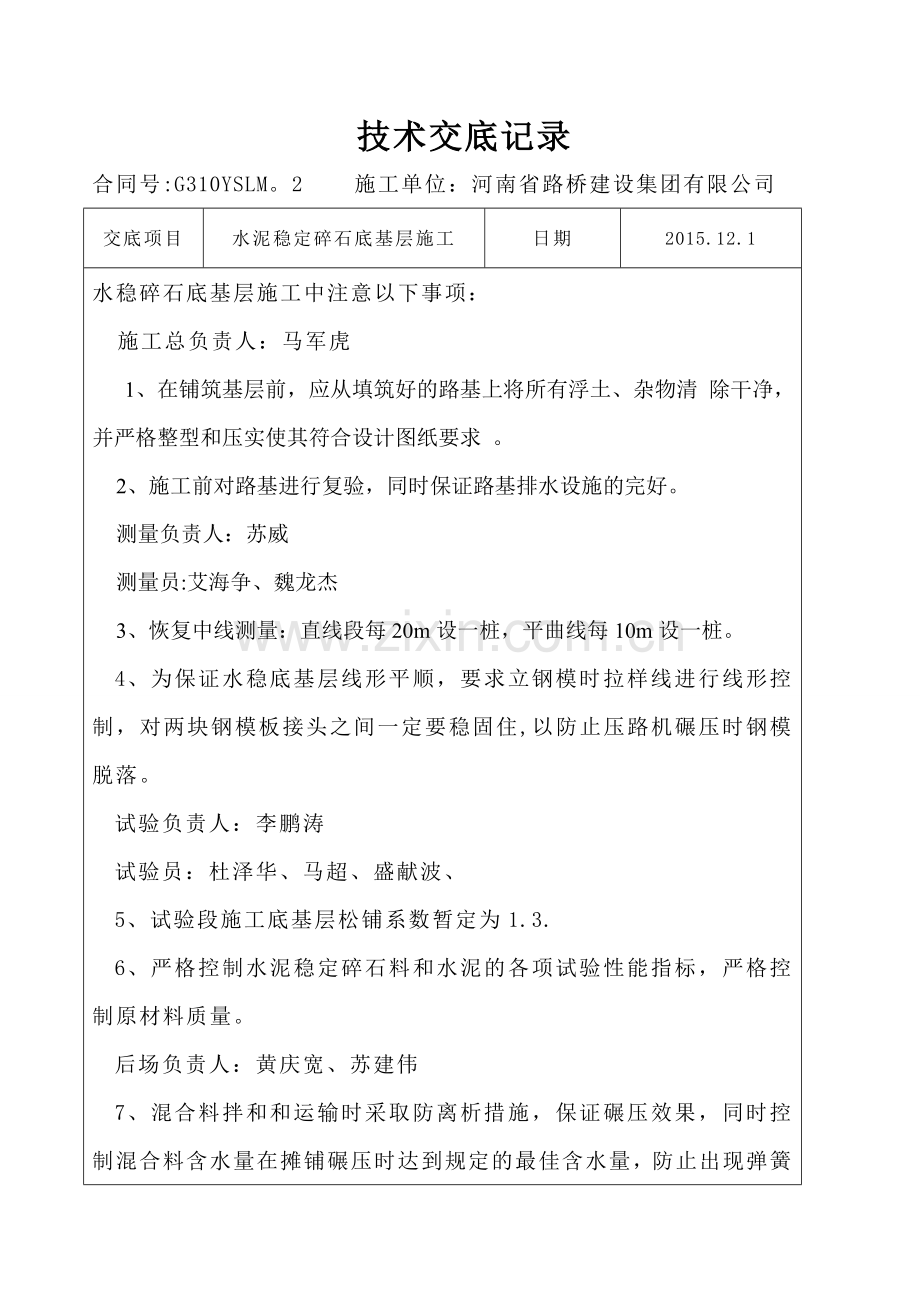

1、技术交底记录合同号:G310YSLM。2 施工单位:河南省路桥建设集团有限公司交底项目水泥稳定碎石底基层施工日期2015.12.1水稳碎石底基层施工中注意以下事项: 施工总负责人:马军虎1、在铺筑基层前,应从填筑好的路基上将所有浮土、杂物清 除干净,并严格整型和压实使其符合设计图纸要求 。 2、施工前对路基进行复验,同时保证路基排水设施的完好。测量负责人:苏威测量员:艾海争、魏龙杰3、恢复中线测量:直线段每20m设一桩,平曲线每10m设一桩。4、为保证水稳底基层线形平顺,要求立钢模时拉样线进行线形控制,对两块钢模板接头之间一定要稳固住,以防止压路机碾压时钢模脱落。试验负责人:李鹏涛试验员:杜泽

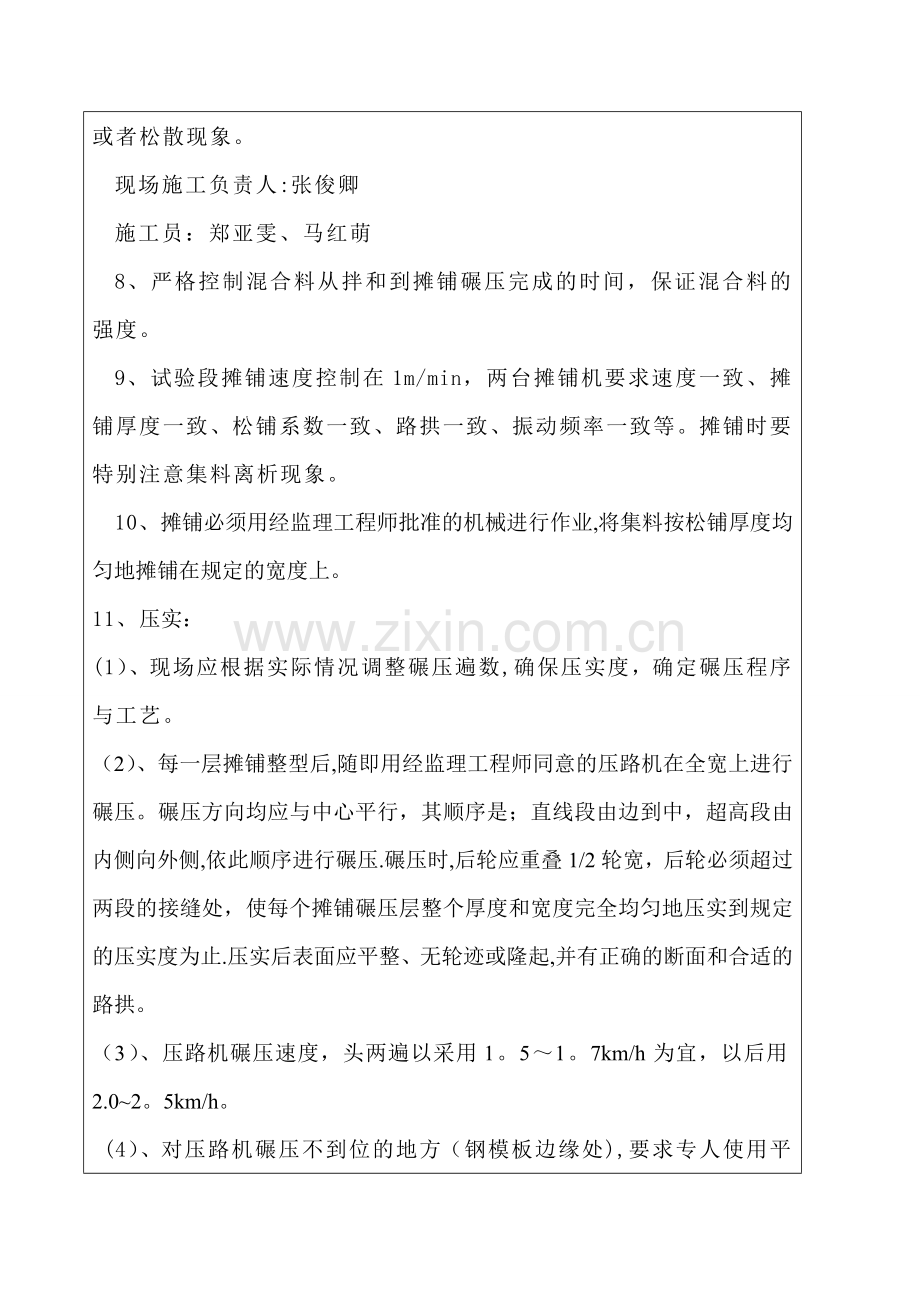

2、华、马超、盛献波、5、试验段施工底基层松铺系数暂定为1.3.6、严格控制水泥稳定碎石料和水泥的各项试验性能指标,严格控制原材料质量。后场负责人:黄庆宽、苏建伟7、混合料拌和和运输时采取防离析措施,保证碾压效果,同时控制混合料含水量在摊铺碾压时达到规定的最佳含水量,防止出现弹簧或者松散现象。现场施工负责人:张俊卿施工员:郑亚雯、马红萌8、严格控制混合料从拌和到摊铺碾压完成的时间,保证混合料的强度。9、试验段摊铺速度控制在1m/min,两台摊铺机要求速度一致、摊铺厚度一致、松铺系数一致、路拱一致、振动频率一致等。摊铺时要特别注意集料离析现象。10、摊铺必须用经监理工程师批准的机械进行作业,将集料按

3、松铺厚度均匀地摊铺在规定的宽度上。11、压实:(1)、现场应根据实际情况调整碾压遍数,确保压实度,确定碾压程序与工艺。(2)、每一层摊铺整型后,随即用经监理工程师同意的压路机在全宽上进行碾压。碾压方向均应与中心平行,其顺序是;直线段由边到中,超高段由内侧向外侧,依此顺序进行碾压.碾压时,后轮应重叠1/2轮宽,后轮必须超过两段的接缝处,使每个摊铺碾压层整个厚度和宽度完全均匀地压实到规定的压实度为止.压实后表面应平整、无轮迹或隆起,并有正确的断面和合适的路拱。(3)、压路机碾压速度,头两遍以采用1。51。7km/h为宜,以后用2.02。5km/h。(4)、对压路机碾压不到位的地方(钢模板边缘处),要求专人使用平夯机夯实,直到达到规定的压实度为止.(5)、每层的压实应连续进行.(6)、应按监理工程师选定的地点进行表面平整度和厚度检查。凡超过规定允许偏差时均应返工作到合格标准.(7)、任何未压实或部分压实的集料被雨淋湿,应翻松晾晒至要求含水量,重新整平碾压成型。养生负责人:陈雪峰12、水泥稳定底基层碾压完成后约2小时,对路段进行土工布覆盖和洒水养生,以保证混合料强度,严禁除洒水车以外的任何车辆通行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
