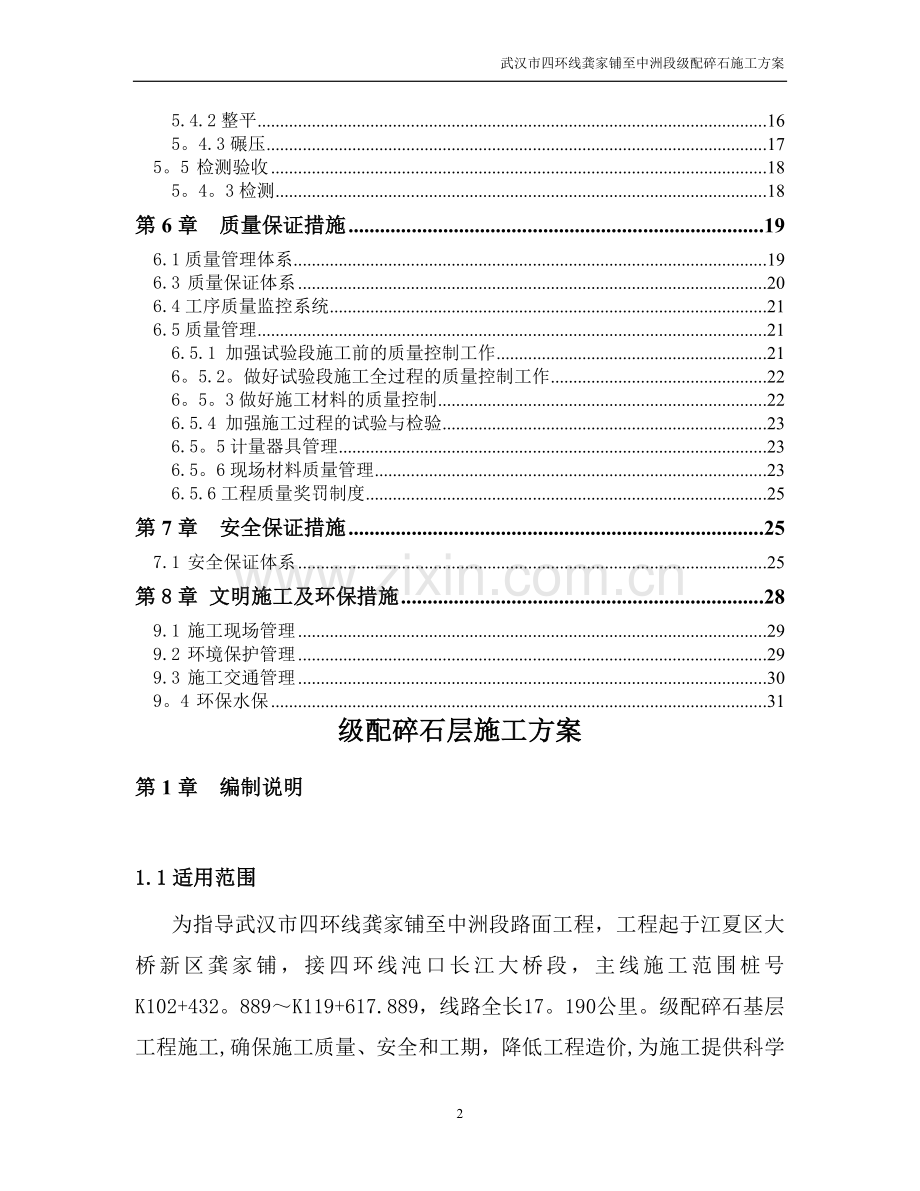

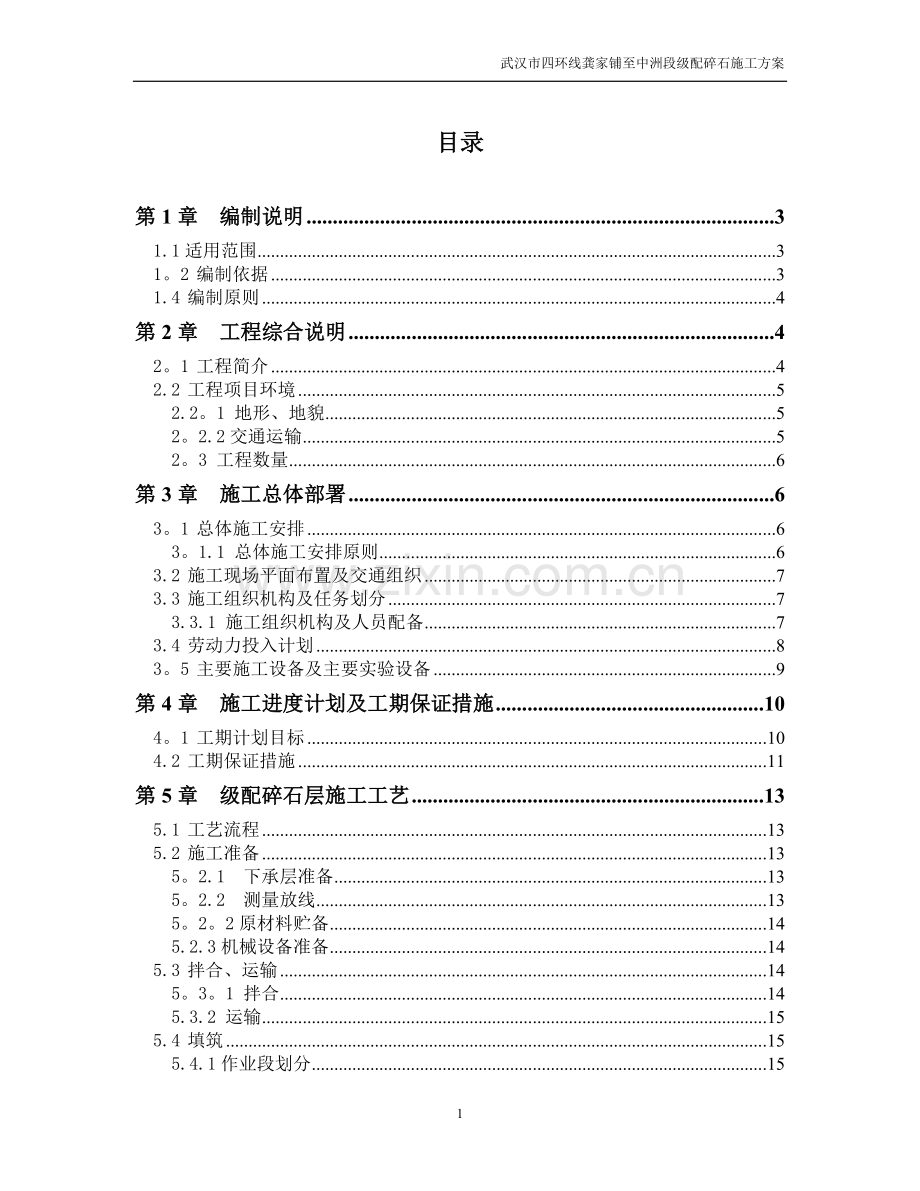

1、 武汉市四环线龚家铺至中洲段级配碎石施工方案目录第1章 编制说明31.1适用范围31。2 编制依据31.4 编制原则4第2章 工程综合说明42。1 工程简介42.2 工程项目环境52.2。1 地形、地貌52。2.2交通运输52。3 工程数量6第3章 施工总体部署63。1 总体施工安排63。1.1 总体施工安排原则63.2 施工现场平面布置及交通组织73.3 施工组织机构及任务划分73.3.1 施工组织机构及人员配备73.4 劳动力投入计划83。5 主要施工设备及主要实验设备9第4章 施工进度计划及工期保证措施104。1 工期计划目标104.2 工期保证措施11第5章 级配碎石层施工工艺135.

2、1 工艺流程135.2 施工准备135。2.1 下承层准备135。2.2 测量放线135。2。2原材料贮备145.2.3机械设备准备145.3 拌合、运输145。3。1 拌合145.3.2 运输155.4 填筑155.4.1作业段划分155.4.2整平165。4.3碾压175。5 检测验收185。4。3检测18第6章 质量保证措施196.1质量管理体系196.3 质量保证体系206.4工序质量监控系统216.5质量管理216.5.1 加强试验段施工前的质量控制工作216。5.2。做好试验段施工全过程的质量控制工作226。5。3做好施工材料的质量控制226.5.4 加强施工过程的试验与检验236

3、.5。5计量器具管理236.5。6现场材料质量管理236.5.6工程质量奖罚制度25第7章 安全保证措施257.1 安全保证体系25第8章 文明施工及环保措施289.1 施工现场管理299.2 环境保护管理299.3 施工交通管理309。4 环保水保31级配碎石层施工方案第1章 编制说明1.1适用范围为指导武汉市四环线龚家铺至中洲段路面工程,工程起于江夏区大桥新区龚家铺,接四环线沌口长江大桥段,主线施工范围桩号K102+432。889K119+617.889,线路全长17。190公里。级配碎石基层工程施工,确保施工质量、安全和工期,降低工程造价,为施工提供科学的指导依据,特制定本施工方案。1.

4、2 编制依据武汉市四环线龚家铺至中洲段路面工程两阶段施工图设计;武汉市四环线龚家铺至中洲段路面工程总体施工组织设计;武汉四环线龚家铺至中洲段路面工程施工合同公路工程技术标准JTGB012014公路工程质量检验评定标准JTGF80-2004全球定位系统(GPS)测量规范GB/T18314-2009公路路基路面现场测试规程JTG E60-2008公路工程集料试验规程JTG E422005公路路基施工技术规范JTG F10-2006湖北省高速公路建设标准化指南武汉市四环线龚家铺至中洲段监理手册现场施工调查资料,主要包括交通运输、水文地质、气候气象、当地建材、征地拆迁,以及能源、供水、通信、医疗等情况

5、;以及与本工程有关的国家、部及湖北省技术标准、法规文件等。1.4 编制原则1、 严格执行工程施工过程中涉及的相关规范、规程和设计标准.2、 遵守、执行招标文件各款的具体要求,确保实现业主要求的日期、质量、安全、环境保护、文明施工和造价等各方面的工程管理目标。3 、在认真、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工方案具有技术先进、方案可靠、经济合理的特点。4 、充分研究现场施工环境,妥善处理施工组织与周边接口问题,使施工对周边环境的影响最小化。5 、施工方案编制尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一般项目相结合,特殊技术与普通技术相结合,总体上使施工方

6、案具有重点突出,内容全面,思路清晰的特点.第2章 工程综合说明2。1 工程简介武汉市四环线龚家铺至中洲段路线起于江夏区大桥新区龚家铺,接四环线沌口长江大桥段,设龚家铺枢纽互通衔接青郑高速公路、G107,跨青郑高速公路、G107后沿星光大道南侧布线,沿途跨越工业二路、工业一路、山湖路、黄家湖大道、京广铁路、武昌大道、文化大道,在汤逊湖边预留文化大道互通,然后在余家咀跨汤逊湖汊至庙山开发区狗湖咀,设置庙山停车区,后向东穿凯毅石化厂区后跨阳光大道,从武咸城际铁路300#墩两侧分幅下穿,经莱恩输变电设备有限公司继续向东,在东帝王子酒店、国威重工公司之间跨越江夏大道后沿明泽街前行,过武船重工后折向东南,

7、沿检察官学院南侧向东跨中洲路、梁子湖大道设中州互通与梁子湖大道相接,并在梁子湖大道旁设置养护工区,后跨越东坝河经西坝湾至马海湾预留主线收费站,向东设藏龙岛互通与沪渝高速公路相接,线路全长17。190公里。2。2 工程项目环境2。2.1 地形、地貌本项目位于江汉平原东部边缘,地貌主要为剥蚀堆岗状平原间夹洼地。项目区内覆盖层主要由中更新统冲洪积粘性土及粘性土夹碎石组成,相当于武汉市岗状三级阶地,地势开阔,地形略有起伏。阳光大道西侧、金龙大街及中州东侧附近的鱼塘区地势低洼,地面标高1020m之间,其他非水域区地势略高,点面标高20-30m之间.2.2.2交通运输本项目所在公路网发达;筑路材料以现有的

8、国道为主干线,江夏区公路为辅道,可以保证运输畅通.材料运输以汽车为主,材料运输可利用青郑高速公路、沪渝高速公路、武纸公路、江夏大道、107国道。2.3 工程数量 第3章 施工总体部署3.1 总体施工安排3。1.1 总体施工安排原则1、总体施工段落安排,保证改道保通要求的藏龙岛互通D匝道、龚家铺互通郑店方向B、G匝道。2、综合考虑机械转运因素,合理组织交通、材料供应,将地方干扰降到最低。3、以级配碎石基层摊铺,碾压为施工重点,分区、分段进行施工安排。4、按流水作业顺序,区、段工序安排平行作业。3.2 施工现场平面布置及交通组织在施工设施布置时,为满足环保的需要,在各主要施工场地设置垃圾池、洗车槽

9、、废水沉淀池,确保工地卫生、出场车辆和废水排放满足环保卫生要求。配备洒水车,对施工现场、便道、通道进行洒水降尘。备用发电机房等要设置双层围蔽,以减小噪音和尘土污染。3。3 施工组织机构及任务划分3。3.1 施工组织机构及人员配备项目部人员配置表序号部门岗位名称计划配置人数备注1项目班子成员项目经理12项目常务副经理13项目副经理14项目总工程师15工程技术部工程技术部负责人16路面工程师37测量技术人员48质量管理部质量总监19质量管理部负责人110质检员111计划合同部计划合同部负责人112计量工程师113设备物资部设备物资部负责人114材料员115机械工程师116安全环保部安全总监117环

10、保工程师118专职安全员419财务管理部财务部负责人120工地试验室试验室主任121试验工程师122试验员623综合办公室办公室主任1合计36 3.4 劳动力投入计划为确保业主要求的工期,合理制定施工进度计划,工期紧张的各个施工阶段中,严格进行施工管理,不折不扣的完成施工计划要求,项目经理部由管理、技术人员计36人组成。根据本工程总体部署及工程进度安排,本工程所投入的施工技术力量及劳动力高峰期为40人。 劳动力投入计划表序号施工组职 责人 数2指挥组指挥车辆按序倒车,统一调头地点,交通枢纽处指挥车辆安全运输23测量组打桩,标识桩号,打灰点,指平地机84值班组照管无施工期间各种施工机械85试验组

11、配合试验室人员取料,搬运各种试模和工具47压路机组铲除碾压时粘在钢轮上的混合料,给施工机械加柴油49料仓组处理拌和楼料仓下料时出现的堵塞现象,每天收工后清仓210料斗组观察出料斗下料情况,及时反馈给司机,保证下料顺利进行411便道维修组维修便道,保证便道畅通无阻412其它组当其它组出现困难时,在施工队长的领导下,配合其它组施工4合计403。5 主要施工设备及主要实验设备根据业主对工期、质量的要求,结合工程的结构特点,将调集满足施工要求的各种机械设备,以保证施工任务的完成。由于工地的环境及气候不能满足实验室要求,施工现场将安排能够进行常规土工试验设备,以满足现场施工要求,其它大型实验设备布置在公

12、司实验室,可供监理随时查验。主要施工机械设备表及主要的材料试验、测量、质检仪器设备表。主要施工设备 序 号机械或设备名称规格 型号数量产地制造年份额定功率(KW)生产能力用于施工部位备注1平地机PY160B1天津2014120良好级配层2推土机T120AX2天津2013120良好级配层3装载机YZ22G3徐州2015140良好级配层4振动压路机YZ22G2徐州2015140良好级配层5轮胎压路机YL252洛阳2015118良好级配层6自卸汽车30t10天津201692良好级配层7洒水车T12OF42武汉201425良好级配层8粒料拌和站WDB1镇江2015175良好级配层9发电机CF1201天

13、津2017120良好级配层主要的材料试验、测量、质检仪器设备表序号仪器设备名称规格型号单位数量备注1水准仪苏一光DSZ2台32全站仪徕卡TS06 台13GPS中海达V30台14多功能电动击实仪LD140台15液塑限联合测定仪LP-100E台16电热鼓风干燥箱DGG台17标准筛方孔 孔0.07437.5mm套18电子天平FA1004台29电子秤30kg/1g台110灌砂筒直径30cm套2第4章 施工进度计划及工期保证措施4.1 工期计划目标划于2017年9月15日至2018年5月31日完成级配碎石层工程施工。根据一期工程的交工时间计划,积极组织施工,提交一段施工一段确保总工期。4.2 工期保证措

14、施本工程工期紧、工作量分散、施工组织难度高,为确保按期完成工程,特制定以下工期保证措施:(1)道路施工管理组织机构迅速成立、及时到位,建立健全组织机构,对内指挥施工生产,对外负责合同履行及协调联络。(2)组织施工力量迅速进场:迅速进场,机械设备将随同施工队伍迅速到位,确保排水施工工程按时(或提前)完工。(3)施工准备抓早抓紧:作为施工单位尽快做好施工准备工作,认真复核图纸组织进行设计技术交底,进一步完善施工组织设计,落实施工方案。主动疏通地方关系,取得地方政府及有关部门的支持,施工中遇到问题影响进度时,将统筹安排,及时调整,确保总体工期.(4)施工组织不断优化:以施工组织进度和工期要求为据,及

15、时完善施工组织设计,落实施工方案,报监理工程师审批。根据施工情况变化,不断进行设计、优化,使工序衔接,劳动力组织、机具设备、工期安排等有利于施工生产。(5)建立从经理部到各施工现场的调度指挥控制系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。(6)强化施工管理严明劳动纪律,对劳动力实行动态管理,优化组合,使作业专业化、规范化.(7)实行责任制考核评定工作(争创市优文明工地).(8)安排好冬季的施工:根据当地气象、水文资料,有预见性地调整各项工作的施工

16、顺序,制定冬季施工保证措施并作好预防工作,使工程有序和不间断的进行。(9)加强机械设备管理:切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序要储备一定的备用机械,确保机械化施工顺利进行。(10)确保劳力充足、高效 根据工程需要,配备充足的技术人员和技术工人,并采用各项措施,提高劳动者技术素质和工作质量.第5章 级配碎石层施工工艺5.1 工艺流程级配碎石底层的施工按下列步骤进行:施工放样-准备下承层-混合料拌和、运输-摊铺混合料-初压-振动压实-终压-养生验收。5.2 施工准备5。2。1 下承层准备下承层表面应平整、坚实、具有规定的合格的压实度、弯沉

17、、高程、宽度、横坡度,且经过监理工程师验收认可.施工时清除下承层表面杂物、松散材料.5。2.2 测量放线直线段每10m、曲线段每5m恢复中桩,横向离基点30-50处打两侧各打一排钢钎支架,测出基点高程,根据基点高程算出结构层与基点的高差,根据试验段的松铺系数,得出钢丝线与基点的高度,将支架调整到位,挂上钢丝绳。钢丝绳固定完成后,把钢丝绳放入控制桩顶部的凹槽内,如果钢丝绳下垂过大,可在每个测桩中间增加一个支撑,以防钢丝绳因桩距过长而下沉.作为施工时的摊铺基准标高。根据运输车的运输数量计算好面积,按计算的面积画好方格网并撒好方格线。5.2。2原材料贮备根据市场调查、现场踏勘,砂、石料选用武汉市江夏

18、区乌龙泉石料场。乌龙泉石料场,覆土层薄,采用凹陷露天开采,能有效控制集料含泥量。产量大、场地面积广,有足够满足现场需求的材料储备.5。2.3机械设备准备现场的平地机、推土机、装载机、压路机、运输车、洒水车,检查、检修,确保施工时正常运转.5。3 拌合、运输5。3。1 拌合为保证级配碎石混合料的质量和供应产量,我项目部决定在乌龙泉石料厂拌合.要严格按照生产配合比生产,试验检测人员全过程监控,采用挖机、装载机将混合料拌合均匀。第一步,在石料场的空地上,清理出一块500m2的空地,作为级配碎石拌合点。表面平整,干净无杂物、生活垃圾。现场配备检测人员,挖机、洒水车准备就绪。原材料已经检测合格,并已报验

19、合格,具备使用条件。原料含水量检测,施工配合比已经调整完毕。第二步,上报监理工程师,进行每档材料的标定工作。我们选用ZL50型号的装载机进行装料工作,首先对装载机进行过磅称重,并记录m1,再根据底基层采用的四档材料,分别进行1#料、2料、3#料、4#料的质量称重,并在装载机上做好标记,告诉装载机操作手。再根据试验室给定的每档材料的级配用量。按从粗到细的拌和顺序,进行依次装料,在材料配比的过程中粗料首先放在下面,细料堆在上面的顺序,以免拌和时细料沉底拌和不均匀。第三步,按照生产配合比的比例,装载机将材料运到指定的场地上,先将大料堆在下面,细料堆在上面原则,按每次10吨的数量进行配合比堆料.材料堆

20、放好后,安排洒水车进行第一次洒水降尘,并安排一台挖掘机顺方向对装载机堆起的材料进行一铲一铲的拌和,拌和时将挖掘机从高往低落,将此批材料堆成锥形,让材料均匀下落,保持良好的均匀度.顺方向拌和完成后,再让挖掘机反方向从最底部开始装料再拌和一次,拌和完成后,让试验室取样,进行筛分试验,如果取样不符合规范要求,要求挖掘机再进行二次拌和,并再一次洒水降尘,直至拌合均匀.用挖机、装载机进行初拌,初拌不少于两遍,初拌时不加水.第四步,拌和均匀后,用洒水车进行洒水闷料。跟随的拌合情况,进行抽样检测含水量。含水量控制在最佳很水量以上,12为宜。拌合均匀后,不能立即出场,还应进行闷料,闷料时间不少5小时。并且抽样

21、检测,级配、含水量合格后方可以出场使用。5。3.2 运输混合料拌合完成后,装车加盖篷布保湿,运至现场.按照画好的方格网卸料.5.4 填筑5.4。1作业段划分作业段划分:每个流水施工段按50m为一段,卸料堆砂石50m后即行推平、刮平、碾压。级配碎石混合料运输到现场前,下承层洒水湿润。混合料运输到现场后,按照画的方格网卸料。、5.4。2整平采用推土机和装载机组合摊铺,以50m为一个施工段,专人负责指挥卸料、布料,卸料后用推土机、装载机推平,可根据现场压实情况调整。推土机初平,根据放线标高及虚铺厚度,用白灰标出明显标志,为推土机指示推平标高,以便推土机推平。在推土机初平后,先用压路机静压一遍,然后再

22、测量摊铺后的标高,并标出高出点位和低下点位,专人指挥平地机进行精平处理,对局部处理不到位的人工进行找补.5.4。3碾压经压路机初压、平地机刮平,检测表面高程,检测合格后,表面洒水,立即用压路机全宽范围内压实。碾压时,配合人员随机指挥作业,碾压轮横向错半轮,压路机行走速度控制在5km/h,根据实际情况可适当增加碾压速度。达到规定碾压遍数后,由试验人员检查压实度,压实度到达要求后方可停止碾压,根据现场情况,表面压实平整,无轮迹。5.4.4接缝处理摊铺混合料时,两作业段的横向接缝,应搭接拌和,第一段拌和后,留58米不进行碾压.第二段施工时,前段留下未压部分与第二段一起拌和整平后进行碾压,应避免纵向接

23、接缝。在必须分两幅铺筑时,纵缝应搭接拌和。前一幅全宽碾压密实,在后一幅拌和时,应将相邻的前幅边部约30米搭接拌和,整平后一起碾压密实。5。5 检测验收5。4。3检测碾压完成后,及时检测相关指标并进行成品保护,限制交通.检测项目如下表:第6章 质量保证措施6.1质量管理体系质量管理体系项目经理 项目总工 路面施工队 试验验测量队试验室质检部检测技术方案级配料生产场6.3 质量保证体系质量保证体系框图监理部门各施工段段公司总工质检站项目总工QC委员会质检部工地试验验室工程质量目标:合格工程建设单位现场监理技术人员质检人员内部监理项目试验QC小组质量监督员本工程将以项目经理部的形式建立组织严密完善的

24、职能管理机构,按照保证质量体系正常运转的要求,依据“分工负责、互相协调”的管理原则,层层落实职能、职责、风险和利益,做到各司其职,各负其责,保证在整个施工生产过程中,质量保证体系正常运作和发挥保障作用.6.4工序质量监控系统工序质量监控系统制定工序施工方案查寻原因返工处理合格质 量 评 定监理工程师旁站监理监理工程师检验确认不合格确定工序施工方案进行施工技术交底工序施工全过程自检互检交接检专职检进行下道工序施工序6。5质量管理6。5。1 加强试验段施工前的质量控制工作施工前,组织技术人员认真会审设计文件和图纸,切实了解和掌握工程的要求及施工的技术标准,理解业主的需要和要求,如有不清楚或不明确之

25、处及时向业主或设计单位提出书面报告。若工程施工时因客观原因发生变化,要及时对已制定的施工方案和有关程序进行修订和变更,并严格按照质量体系控制程序的要求,报送有关部门论证审批后,方可实施,确保程序的科学性和可行性,并做好变更后的标识和记录工作。6.5。2。做好试验段施工全过程的质量控制工作配齐满足工程施工需要的人力资源。配齐满足工程施工需要的各类设备.工程施工实行现场标牌管理,标示牌上注明分项工程作业内容、简要工艺和质量要求、施工及质量负责人姓名等。对已经认可适宜施工方案、方法、工艺技术参数和指标进行严密的监视和控制,保证在具体施工操作过程中,能够实现承包商和业主的期望。通过严把施工中过程试验和

26、检测,保证工程施工的每一段、每个部位的质量在施工的过程中受到控制。6。5.3做好施工材料的质量控制严格施工材料的质量控制,并根据业主的要求选择适用的材料,我们将采取以下措施保证材料质量并满足工程要求。除业主提供的材料外,自行采购的材料,必须在供货质量、信誉、供货能力等方面进行评价,在有保证持续供货能力的分承包方处采购。做好材料进货的检验和标识工作。对于业主提供的材料,我公司将采用必要的检验和试验手段,确保材料质量能时时处于控制之中.做好各种材料的质量记录和资料的整理与保存工作,做到各种证明、合格证(单)、验收、试验单据齐全,确保其可追溯和完整性。6。5.4 加强施工过程的试验与检验确保各种试验

27、的有效性和准确性,在现场设立专职试验人员,配合后场的试验室工作,并严格按照规范要求做好各类原材料、半成品等抽检和复检工作,认真把好质量关,用数据和分析图表配合和指导现场施工质量。对于各类测量仪器,如GPS、水准仪、全站仪等;以及试验设备须按规定做好计量检定工作,在使用全过程中要随时发现掌握可能出现的偏差,以保证计量设备的准确。6.5。5计量器具管理质量技术部和中心试验室负责所有计量器材的鉴定、督促及管理工作。现场计量管理器具必须确定专人保管、专人使用。他人不得随意动用,以免造成人为的损坏。损坏的计量管理必须及时申报修理调换,不得带病工作.计量器具要定期进行校对、鉴定;严禁使用未经核对过的量具。

28、6.5。6现场材料质量管理严格控制外加工、采购材料的质量.各种地方材料、外购材料到现场后必须由监理部门进行抽样检查,发现问题立即与供货商联系,直到退货.原材料技术要求该级配碎石垫层要求碎石公称最大粒径不大于37.5mm,级配范围应满足公路路面基层施工技术细则(JTJ/T F20-2015)表4.5。8中GA1的要求;液限及塑性指数要求满足公路路面基层施工技术细则(JTJ/T F202015)表4。5.11条,级配碎石材料的CBR强度标准不小于100。现对碎石垫层作具体要求,级配碎石的范围为0-40mm的级配碎石,压碎值不大于30其中0-10mm的碎石占比45,1026.5mm的碎石占比25%,

29、26.5-40mm的碎石占比30%,级配碎石的液限不大于28。抽检频率表格试验项目材料名称目 的频 率含 水 率()除水泥以外的所有集料确定原始含水量每天使用前测2个样品颗 粒分 析除水泥以外的所有集料确定级配是否符合要求,确定材料配合比每种集料使用前测2个样品,使用过程中每2000m3测2个样品液限、塑指(P)(IP)料0.6mm以下的部分测塑性指数,评定是否符合规定。细集料集料使用前测2个样品,使用过程中每2000m3测2个样品毛体积相 对密度(b)、吸水率(WX)所 有集 料评定粒料质量,计算固体体积率.每种集料使用前测2样品,砂砾使用过程中每2000m3测2个样品。碎石品种变化时重做2

30、个样品。压碎值及针片颗粒含量粗 集 料评定石料的抗压碎能力是否符合要求。每种集料使用前测2样品,砂砾使用过程中每2000m3测2个样品。碎石品种变化时重做2个样品。级配范围表格序号级配范围占总量百分比计划量(T)备注1010mm4567718。16压碎值不大于30%21026。5mm25%37621。2326.5-40mm30%45145.446.5.6工程质量奖罚制度遵循“谁施工、谁负责的原则,对各施工单位进行全面质量管理和追踪管理.在施工过程中违反操作规程,不按图施工,屡教不改或发生了质量问题,项目经理部有权对其进行处罚,处罚形式为整改停工,罚款直至赶出本工地。凡各施工单位在施工过程中,按

31、图施工,质量优良且达到优质,项目经理部对其进行奖励,奖励形式为表扬、表彰、奖金.第7章 安全保证措施7。1 安全保证体系现场成立以项目经理为首的安全保证体系。25安 全 组 织 机 构组长:黄志杰 副组长:胡振宇 安全总监:陈 波 现场安全秦毅夫 驻地安全李 军 资料员陈梦义 料场安全李念 1. 施工班组要设安全员。2每道工序要有安全员的安全技术交底.3执行业主、当地安技部门及我局、公司下达的一切安全规定。4电器设备要专人管理、维护,其它人员不准擅自乱动。5工地防火要有设施,防盗、防煤气中毒.设专职防火人员,随时检查.6闸箱及电器设有防雨装置,夜间施工照明要有电工保护。7安全员要有鲜明标志,工

32、地人员要服从安全员指挥,必要时安全员有权对违反操作人员的工作进行停工。安全保障体系框图第8章 文明施工及环保措施文明施工是本工程施工的重中之重,因此,项目经理部将成立以项目经理为首的文明施工保证体系。文明施工组织机构项目经理:黄志杰项目书记 :宁新国 现场负责人:秦毅夫 驻地负责人:陈波 信访办 :吴卫群料场负责人:郭春 办公室:马瑞雪 9.1 施工现场管理1、根据该工程的施工特点,合理规划施工场地的使用,严格按照在批准的场地内组织施工的要求执行,现场中的各种临时设施,包括办公、生活用房、仓库等严格按照施工平面图布置,同时保持整洁,符合消防和卫生规定,并且严格各种违法违规活动.2、工地入口处设

33、置醒目、整洁的施工标牌,内容包括:工程名称、建筑面积、建筑单位、施工单位、监理单位及有关负责人姓名,此外在适当位置设“一图四板。一图:施工现场平面布置图;四板:质量保证体系、安全生产管理办法、文明施工管理措施、环保达标标准。3、施工现场有明显的区域界定标识,不能完全断绝交通的施工现场,应指定行人和车辆进出现场的路口与路径,并悬挂醒目的安全告示或警示标志。4、现场施工人员一律要佩戴工作胸卡和安全帽,服装整洁,遵守现场的各项规章制度,非施工人员一律不准进入施工现场.9.2 环境保护管理1、施工中必须落实门前“三包“环境保护责任制,在门外两侧不准堆放任何材料物品,存放垃圾等。2、在施工中有责任保护公

34、共设施的完整和安全,妥善保护地下管线,对地下管线的保护措施,要征得主管部门的批准,并报驻地监理工程师确认.3、为了减少和避免对周边环境的干扰,保证周围村民有一个正常的工作和生活环境,必须采取有效措施使施工噪声控制在规定的标准之内。4、施工中采取有效措施,减少施工时对环境的污染,运输车辆装置必须严密,符合不撒、不漏标准.5、施工中应采取有效技术措施,对地下水和周围地面的沉降进行控制,防止周围建筑有变形或开裂,若一旦发生上述事故,立即采取有效措施,防止事故扩大,并妥善处理事故及事故的善后工作,并将上述的一切活动上报驻地工程师和业主(出具书面材料).6、在产生扬尘的季节或有扬尘作业的地段,应采取防尘

35、和通风措施,确保扬尘含量达到国家卫生标准。7、施工工地不许自焚会产生有害气体的物质和恶臭气味,的物质,(人体不能进行正常呼吸的气体)。如果施工需要,应制定方案,报驻地监理工程师批准,用密闭和消烟除尘处理装置的设备进行加热.9。3 施工交通管理1、项目经理部设一名专职或兼职的交通安全管理负责人,负责与交管部门协调交通问题。2、施工单位对本单位或外租车辆司机应进行安全教育,遵守交通法规,对上路(公路、市政道路)行驶的车辆必须执行“三检”制度。3、按现场平面布置图划分物料堆放区,现场加工区,机械停放区、现场办公区,生活区和行人区,道路及消防通道,现场堆土应符合安全规定,工程弃土及时清运,行人道路和消

36、防通道保持路面平整、畅通。4、在满足施工要求的前提下,施工场地尽量压缩,并且尽量不占用道路。5、为保证施工进度,除特殊情况外,土方车辆要求每天夜间可通行,其他施工车辆进出施工场地任何时段不受限制。6、接受交通管理部门和建设单位的监督检查,发现影响交通的问题,立即进行整改。9.4 环保水保做到依法施工,文明施工,杜绝违法施工、野蛮施工事件发生:环保、水保工程与主体工程“三同时(即同时设计、同时施工、同时投入使用),不留尾巴.不留后患。 做到环境污染控制有效;土地资源节约利用;工程绿化完善美观;节能、节材和水保措施落实到位;努力建成一流的资源节约型、环境友好型。在施工过程中各项条件都符合国家、部及地方政府有关环保的要求;排放标准达到国家、 部及当地政府有关规定、标准的要求。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
