资源描述
〖“神华康城”项目C-4、5、6地块〗
技 术 标
主要内容
1 施工场地布置及要求
1 施工进度计划及网络图
1 材料供应计划及劳动力计划安排
1 施工技术保证措施
1 对工期的保证措施
1 施工期间的防风、防雨及防雷措施
1 保证安全文明施工的主要措施
1 工程质量保证措施及竣工验收后保修工作的措施和承诺
1 成品保护的保证措施
1 降低造价的施工措施
1 创优实施计划
第一章 施工场地布置及要求

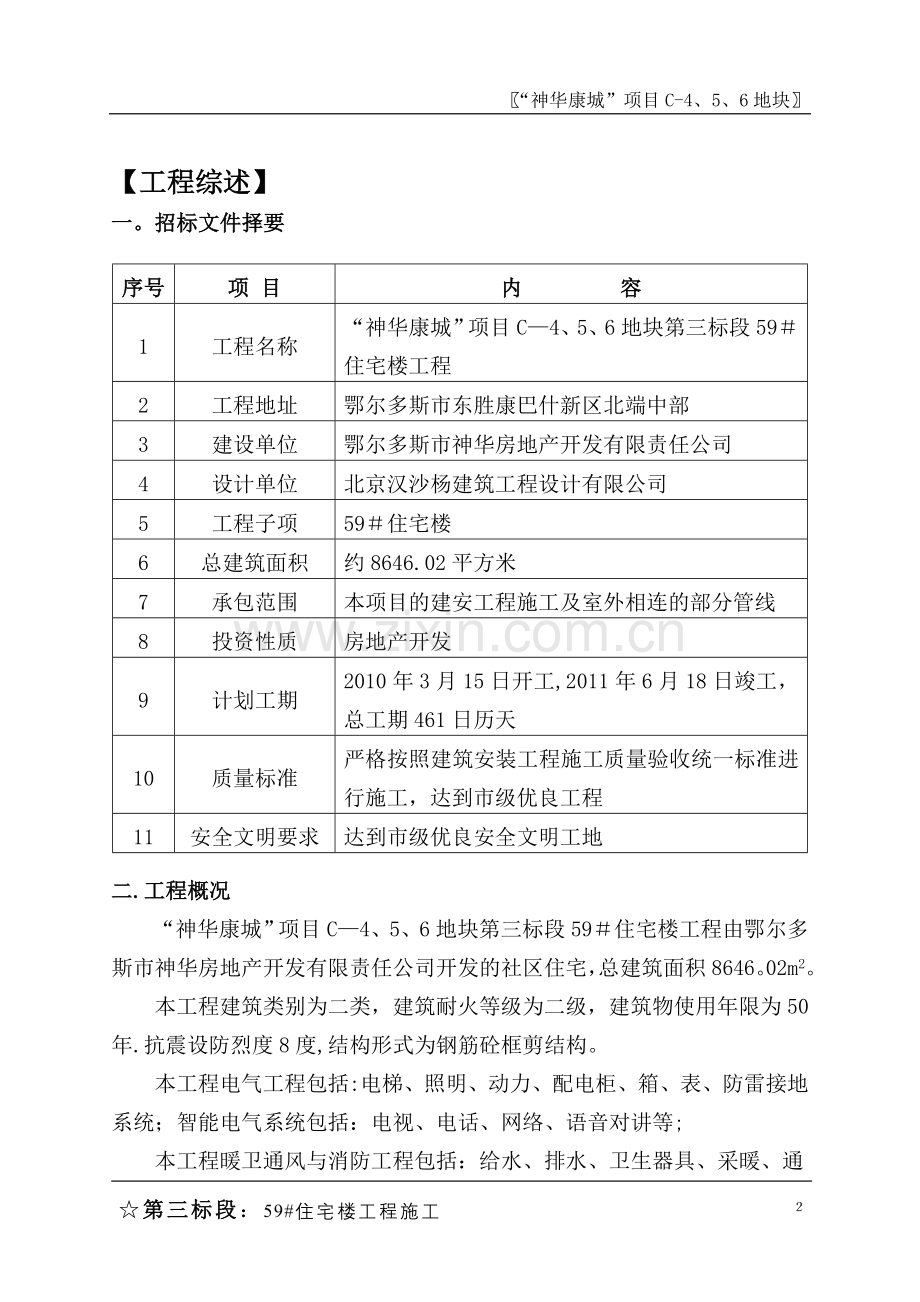

【工程综述】
一。招标文件择要
序号
项 目
内 容
1
工程名称
“神华康城”项目C—4、5、6地块第三标段59#住宅楼工程
2
工程地址
鄂尔多斯市东胜康巴什新区北端中部
3
建设单位
鄂尔多斯市神华房地产开发有限责任公司
4
设计单位
北京汉沙杨建筑工程设计有限公司
5
工程子项
59#住宅楼
6
总建筑面积
约8646.02平方米
7
承包范围
本项目的建安工程施工及室外相连的部分管线
8
投资性质
房地产开发
9
计划工期
2010年3月15日开工,2011年6月18日竣工,总工期461日历天
10
质量标准
严格按照建筑安装工程施工质量验收统一标准进行施工,达到市级优良工程
11
安全文明要求
达到市级优良安全文明工地
二.工程概况
“神华康城”项目C—4、5、6地块第三标段59#住宅楼工程由鄂尔多斯市神华房地产开发有限责任公司开发的社区住宅,总建筑面积8646。02m2。
本工程建筑类别为二类,建筑耐火等级为二级,建筑物使用年限为50年.抗震设防烈度8度,结构形式为钢筋砼框剪结构。
本工程电气工程包括:电梯、照明、动力、配电柜、箱、表、防雷接地系统;智能电气系统包括:电视、电话、网络、语音对讲等;
本工程暖卫通风与消防工程包括:给水、排水、卫生器具、采暖、通风排烟、消防.
三、施工场地布置及要求
场地内较平整,施工占地区域外的可利用临建场地比较狭窄。
本工程属于房地产开发工程,集生活住宅、商用、休闲绿地,建筑子项多,安装系统功能齐全,施工工序复杂。
投标人公司在取得本工程的施工责任、权利后,首先成立项目施工总指挥部,下属配备第一工程部。指挥部统筹安排各子项工程施工顺序,施工工期,场区规划,大型机械配置,主要施工周转物资供应等,统一调度现场施工劳动力.
根据本工程的施工设计特点、施工环境,就本工程的一些重大施工技术安排投标人阐述如下:
1、本工程施工工期内逢一个冬期,两个雨季,季节性施工技术措施是确保工程质量的重要环节。措施内容如第五章第十节季节施工.
2、本工程施工工期紧,工作面大,工序安排复杂,多专业队伍配合施工,对项目部管理、协调、组织能力要求较高,主要施工管理措施如第六章.
3、施工现场占地大,环境保护与文明施工、CIS的策划布置等详见相关措施第六章。
二、【编制依据】
1.鄂尔多斯市神华房地产开发有限责任公司关于《“神华康城”项目C-4、5、6地块第三标段住宅楼工程》项目的招标文件;
2.北京汉沙杨建筑工程设计有限公司设计的“神华康城"项目C—4、5、6地块第三标段住宅楼工程施工图纸;
3。同类工程施工技术质量管理文本,有关高层建筑施工的手册、技术参考文献;
4.主要规程、规范:
序号
类 别
规 范、规 程 名 称
编 号
1
国家
建筑结构荷载规范
GB50009—2002
2
国家
工程测量规范
GB50026-93
3
国家
地下工程防水技术规范
GB50108—2001
4
国家
建筑地基基础工程施工质量验收规范
GB50202—2002
5
国家
砌体工程施工质量验收规范
GB50203-2002
6
国家
混凝土结构工程施工质量验收规范
GB50204—2002
7
国家
锚杆喷射支护技术规范
GB50086—2001
8
国家
建筑装饰装修工程施工及验收规范
GB50210—2001
9
国家
屋面工程质量验收规范
GB50207—2002
10
国家
地下室防水工程质量验收规范
GB50208—2002
11
行业
钢筋混凝土高层建筑结构设计与施工规程
JGJ3—91
12
行业
钢筋机械连接通用技术规程
JGJ107-96
13
国家
建筑地面工程施工质量验收规范
GB50209—2002
14
国家
人防工程施工及验收规范
GBJ134-90
15
行业
高层建筑箱形与筏形基础技术规范
JGJ6-80
16
行业
混凝土泵送施工技术规程
JGJ/T10—95
17
行业
钢筋焊接及验收规程
JGJ18—96
18
行业
钢筋焊接接头试验方法
JGJ/T27-2001
19
行业
建筑机械使用安全技术规程
JGJ33-2001
20
行业
施工现场临时用电安全技术规程
JGJ46—88
21
行业
外墙饰面砖工程施工及验收规范
JGJ126—2000
22
行业
玻璃幕墙工程质量检验标准
JGJ/T139—2001
23
行业
玻璃幕墙工程技术规范
JGJ102—96
24
行业
建筑工程冬期施工规程
JGJ104—97
25
行业
建筑基坑支护技术规程
JGJ120—99
26
行业
建筑施工安全检查标准
JGJ59-99
27
协会
混凝土及预制混凝土构件质量控制规程
CECS40:92
5.主要图集
序号
类 别
图 集 名 称
编 号
1
国家
混凝土结构施工图平面整体表示方法制图规则和构造详图
03G101
2
国家
建筑物抗震构造详图
97G329
3
地方
建筑构造通用图集
/
4
地方
沟盖板图集
/
5
地方
钢筋混凝土过梁图集
/
6。主要标准
序号
类 别
标 准 名 称
编 号
1
国家
建筑工程施工质量统一验收标准
GB50300—2001
2
国家
建筑给排水及采暖工程质量检验评定标准
GB50242—2002
3
国家
建筑电气安装工程质量检验评定标准
GBJ303-88
4
国家
通风与空调工程质量检验评定标准
GBJ304-88
5
国家
电梯安装工程质量检验评定标准
GBJ310-88
6
行业
建筑施工安全检查标准
JGJ95—99
7。主要法规
序号
类 别
法 规 名 称
编 号
1
国家
建筑法
/
2
国家
环境保护法
/
3
企业
建筑安全法规及文件汇编
/
8.公司《质量手册》、《质量管理程序文件》和《作业指导书》;
三、【现场平面布置】
一、施工现场平面布置
1. 场内道路、地面硬化及排水
现场大门的布置:现场东侧入口大门设置1个。
交通道路由业主指设的入口进入施工现场,场内布置6m宽道路,满足安全消防和场内交通运输货流量的需要,场内道路与商品混凝土罐车回车场相通.
场区地面全部采用C10混凝土硬化,厚度120mm。硬化地面施工前,将场内排水暗沟,及污水过滤井施工完成。
2. 材料仓库的布置
布置原则:各类材料堆放接近使用地点,纵横向排列顺序与场内线路平行,装卸时间长的材料库不靠路边。
水电钳专业工具库设置在场区西北角,其它零星、小件、工具库分设于各工区。
氧气、乙炔等易燃易爆品布置在边远,人流少的安全地带,
3. 混凝土、砂浆搅拌站的布置
本工程装修阶段现场需用少量砼,以及砌筑阶段需要进行砂浆搅拌,在现场设小型搅拌站。
4. 临时行政、办公房的布置
现场办公室为一层楼。布置位置见平面图。
工人宿舍、食堂、浴室和文化生活福利用房,设于场外。
5. 临时水、电管网及消防布置
①. 临时总配电站由业主指定,
②. 管网沿道路布置,供电线路与其它管道埋设须按照规范要求,避开距离大于1米。
③. 供水、供电主干线采用枝干状布置。
④. 管线穿过道路处均套以铁管,电线用直径48~80的钢管,电缆用直径100mm钢管,并埋入地下0.8米.
⑤. 过冬施工,临时水管线埋在冰冻线以下,(本工程冻土深度为0。8m),明露水管线采用保温带包裹。
⑥. 消火栓布置最大间距不大于120m,距拟建工程主体不大于25m,不小于5m,距路边不大于2m。
⑦. 木工房及易燃、易爆品堆放区除设置消火栓接口,且布置了干式灭火器。施工区东临民用住宅楼,西临交警大楼,在场区东西相应位置设置了消火栓接口.
⑧. 消防水管与施工用水管分开设置,管径100.
⑨. 现场大中型机械配电箱采用一机一箱控制。
6. 现场安全文明生产维护布置
①. 在场区主干道显要处设置“四牌一图”,安全提示栏。
②. 现场的井、坑、孔洞加堵盖或围栏,栏面漆红白色醒目线。
③. 脚手架,塔吊在雨季有防雷接地设施,高架顶装有夜间红灯。
④. 在场区内主要人流活动区,进行植物绿化,美化现场施工环境。
7. 塔吊布置
见平面图。
8。大模堆放布置
主体施工阶段,大模落地周转清理设专区,位置参照施工平面布置图.
9。双笼人货两用电梯布置
结构施工及装修阶段设置双笼人货两用电梯设一台,布置位置便于人员通行及材料运输方便.
10。固定砼地泵布置
HBT80B砼地泵布置位置见总平面图.
二、临时用水、用电设计
1.现场临时用水设计
(1)施工用水量计算如下:
现场施工用水:
q1=1.05[(300×10+200×750+150×50)×1.5]/(8×3600)=8。77l/s
施工现场生活用水量:
q2=[500×20×1。3]/(8×3600×1)=0。45 l/s
施工机械用水:
q3=[1。05×2×300×1。5]/(8×3600)=0。033 l/s
消防用水量:本工程施工现场在25ha内,的规定,故消防用水q4=10(L/s)。
总用水量计算,因现场面积小于5ha,而q1+q2+q3+q4 =8.77+0.45+0。033 =9.253;小于 q4=10;故取总用水量Q= 10(L/s).
施工主干管供水管径计算:施工用水流速ν=1。2 m/s。
施工水干管供水管径:
D= [4Q/(π×ν×1000)]1/2
= [4×9.253/(π×1。3×1000)]1/2
=0。095m,
取D=100mm。
同样计算得消防管管径D=100mm
(2)现场给水系统设计:
现场设置施工用临时消防水池。
由于本工程施工周期长,地上结构几栋楼同时施工,施工用水量大,从安全实际需要出发,现场平面相对独立布置施工用水及消防用水管路。施工现场设Φ100消防管网如平面布置图,沿场区周围共设6个地下式Φ65消火栓;
高层内的消防管布置,沿各楼核心管道井内竖向设立管,结合本工程的消防设计,利用设计消防管进行主楼内的消防供水,8层设高压泵加压,在每层设2个Φ65消火栓.
2.施工用电设计:
(1)本工程主体阶段用电量最大,施工电源的配置以满足主体阶段用电量为标准进行计算,其中施工日常室内外照明用电量分别按25KW计算,夏季考虑办公室用空调10台,每台1.5KW,考虑生活区食堂电蒸饭用电20KW,钢筋加工机械选择用电量大的机种组合。
(2)主要施工用电总功率计算:
P计=1。1[(0.6×(52×2+11×2+110+2×2+0。8×2+38×2+75×2+38×4+5.5×3+5。5×4+3。5×4+7.5×2+5。5×2+3。0×3+1。5×10+20×1) +0。8×25+25×1)= 539。28KW
(3)本工程总用电量达到539。28KW ,使用变压器供电,
P变=(1.05×P计)/cosф=1.4 P计
=1。4 ×539。28
=754.9(KVA)
选择SJ—750/10配电变压器。
(4)配电线的选择
按照简化公式计算,I=2 P计= 1027(A)
现场配置4股BLX型铝芯橡皮线,标称截面面积95mm2,持续允许电流=4×265=1060A>1027(A)。
可以满足施工供电需求。
第二章 施工进度计划及网络图
一、计划总工期:
本工程建设单位要求工期为473日历天,我公司承诺的工期为461日历天,即2010年3月15日开工,2011年6月18日竣工。
二、阶段性工期控制目标
依据施工工期及实际情况,工程主要划分五个阶段,即施工准备阶段、基础阶段、主体阶段、装修阶段、竣工收尾阶段.其中,部分施工阶段存在穿插施工.
三、施工总进度计划详见:
附图:神华康城C4、5、6号地块三标段59#住宅楼工程进度网络计划;
附图:神华康城C4、5、6号地块三标段59#住宅楼工程施工总进度计划进度计划横道图
四、保证施工进度的措施
1。 按照总工期要求,编制切实可行的施工进度计划,由总进度派生分部工程阶段施工进度计划、月施工进度计划、周施工进度计划,一级控制一级的指导施工进度顺利实现.
2. 项目经理每周主持召开会议,对工程施工进度、资金、物资、设备总调度和平衡解决施工过程中的各类矛盾和问题,保证本项目施工资源不受任何外界因素影响。
3。 建立进度责任制(责任人、对口事项),建立进度周例会、月例会检查、汇报制,对误工情况要及时进行纠正。
4。 发挥我公司施工技术管理的优势,调集本公司技术素质水平高,管理严,有过创优夺奖施工经验的人员,组建团结、能吃苦、责任心强的项目领导班子.
5。为加快施工速度,设备材料超常规投入,一次性配足、备齐、本工程所需用的机械,周转材料;对进场机械认真保养,及时整修,提高机械化施工能力,确保机械使用连续、高效.
6. 砌筑与楼地面等装修阶段施工,采用1-2班制昼夜施工方法来缩短工期,配备齐相应的劳动力,而主体结构施工则可安排夜间进行钢筋绑扎,流水作业。
7。 二次结构施工分流水段组织多支作业队,多层次、多班组进行砖砌体工程、抹灰工程,形成立体交叉作业施工,有效地缩短工期.
8。 结构施工到7或8层后,组织6层以下结构验收,及时插入内墙安装施工、装修施工,缩短工期。
9. 加强季节施工技术措施,保证在工程质量达标和安全生产的情况下,能够继续进行结构施工,部分装修施工,以保证工期。
第三章、材料供应计划及劳动力计划安排
1、劳动力计划安排
劳动力计划安排表
阶 段
人 数
工 种
地下基础施工
中高级人员
地上结构施工
中高级人员
装修安装施工
中高级人员
项目管理层
10
7
15
15
15
15
木工、模板工
40
30
80
60
20
15
钢 筋 工
50
40
50
40
混 凝 土 工
60
50
50
40
15
15
架 子 工
20
15
20
15
20
20
地 基 处 理
30
25
机修、钳焊
10
10
10
10
10
8
砌筑、抹灰工
20
15
30
25
60
50
隔墙板安装
30
30
30
25
面砖装修工
60
50
门窗制安工
20
15
油 漆 工
50
50
防 水
10
10
20
1
电气安装工
15
10
15
15
10
10
水暖安装工
15
10
15
15
10
10
机 动 工 人
20
20
15
其它(机械、警卫、场卫)
10
15
15
合 计
310
350
370
2、施工仪器资源
施 工 仪 器 配 置 一 览 表
序号
仪 器 名 称
单 位
数 量
备 注
1
PTS—III0.5全站仪
台
1
场区主控轴线控制测量、定位
2
J2—JD激光经纬仪
台
1
用于平面控制、投测轴线,仪器测角读数可精确到2秒。
3
DZJ3激光垂准仪
台
1
高层建筑专用于轴线垂直传递测量,一测回垂准测量标准偏差1/4万
4
DZS-3自动安平水准仪
台
1
标高的测量与传递
5
无 线 对 讲 机
套
2
高层建筑必备。分别用于放线信息传递;塔吊指挥工通讯联络;混凝土浇筑作业前后台联络等。
6
50m 铟 钢 尺
把
1
用于轴线量测。
7
混凝土标养箱
个
2
可加湿、带温控仪,用于施工现场混凝土早期标养.
8
便携红外测温仪
套
1
混凝土测温
9
环 刀
套
4
回填土取样
10
砂 浆 试 模
组
4
11
混凝土试模
组
6
其中有3组抗渗试模
12
质 检 用 具
套
3
3、施工机械资源
设备名称
型号
功率(KW)
单位
数量
使用部位
液压挖土机
W1—100
台
1
土方开挖
塔吊
QT125
90KW
台
1
垂直运输
双笼人货电梯
ST100
11KW
台
1
垂直运输
砼输送泵
HBT60
88KW
台
1
输送砼
混凝土布料器
FB10-125
台
1
砼布料
机动翻斗车
辆
2
场内运料
强制式搅拌机
JZC350
15KW
台
1
搅拌砂浆用
平板式振动器
KW
2.0KW
台
6
结构施工
插入式振捣器
Ф50Ф30
0.8KW
根
20
结构施工
空气压缩机
0。9m3
2.5KW
台
2
结构施工
蛙式打夯机
HW01
1.5KW
台
4
回填土
电弧焊机
BN—500
38KW
台
4
钢筋连接
闪光对焊机
UN-100
75KW
台
1
电渣压力焊机
HJ2
38KW
台
6
钢筋连接
直螺纹滚轧机
GYZL—40
5.5KW
台
2
钢筋机械连接
木工圆盘锯
MJ225
5。5KW
3
木工制作
木工刨床
MB403
3。5KW
台
3
钢筋加工
钢筋切断机
GJ40
7。5KW
台
2
钢筋加工
钢筋调直机
TZ—10
5.5KW
1
钢筋弯曲机
GJ40
3.0KW
台
2
钢筋加工
气压焊机
QT15
台
0
砂轮角磨机
UN—400
1KW
4
4、水暖、机电安装机械设备资源
序号
机 具 名 称
规 格
功率
单 位
数 量
1
电动套丝机
TR300
2。5KW
台
2
2
电动液压煨弯机
φ15—φ70
2.5KW
台
1
3
液压开孔机
φ50
0。8KW
台
1
4
手电钻
φ6—φ12
0。6KW
台
4
5
电锤
φ8—φ25
0.75KW
台
4
6
绝缘摇表
台
2
7
万用表
台
2
8
电焊机
ZX—10
25KW
台
4
9
电缆压接钳
2.5KW
台
2
10
移动电箱
台
20
11
手动套丝机
TY550
0.8KW
台
2
12
手动弯管器
SD—3
0.5KW
台
2
13
压力钳及案子
台
1
14
砂轮切割机
UY100
0。6KW
台
4
15
气焊设备
套
1
16
普通车床
JC620—1
2。5KW
台
1
17
电动打压泵
1。5KW
台
1
18
手动打压泵
台
1
19
管道疏通机
1。5KW
台
1
20
污水泵
6in
5KW
台
3
5、材料安排计划
序 号
名 称
规 格
单 位
数 量
备 注
1
大模板
板面厚6㎜
㎡
200×5
2
竹胶板
10-15厚
m2
7000
部分墙、柱、板模板
3
薄壁方钢管
50×100*3
吨
40
用于平板模板龙骨
4
脚手架扣件
标准
万个
15
用于脚手架搭设
5
水平安全网
标准
㎡张
500
水平防护网
6
钢脚手板
标准
块
500
脚步手架上跳板
7
碗扣式脚手架
Φ48
T
40
用于顶板支撑
8
钢管
Φ48
T
100
内外架手操作防护
9
编织布
m2
1000
防护、遮挡、覆盖
10
密目安全网
m2
3000
外脚手架外围护
11
U形卡
Φ12
个
20000
12
现场配电箱
个
15
13
止水螺栓
Φ16
个
5000
14
丝杠
个
3000
15
施工照明镝灯
25KW
个
6~10
16
施工照明碘钨灯
1KW
只
15
17
干式灭火器材
套
30
18
木材
m3
600
19
泵管(主要)
Φ125
m
200
20
标识波纹瓦
0。6*1.8
张
200
用于通道围护
21
噪音防护幕
1.2*1.2
块
140
第四章、施工技术保证措施
【施工准备】
一、技术准备
1.组织班组以上管理人员熟悉图纸,并进行图纸自审;安排时间进行图纸会审,请设计人员进行图纸设计交底;
2。收集本工程使用的相关图集、规范、规程、地方标准、行业标准;
3。筹备本工程使用的试验、检测仪器、设备;并编制施工试验计划。
4.材料及时送检,复试,如地下结构钢筋送检连接头进行力学、机械性能的检测(本工程主要施工试验计划参见第六章关于质量保证措施的相应内容)。
5。引入坐标桩、高程控制桩,确定建筑定位,开始现场测量放线;
6。有关专业技能人员进行上岗培训.
7.编制阶段施工方案,报公司技术部审定(本工程拟4。编制方案参见第六章关于质量保证措施的相应内容)。
8。编制阶段施工预算;编制各种加工半成品加工计划;
9。组织落实新技术、新材料、新工艺施工应用,本工程拟进行的新技术应用项目如下:
a。 钢筋直螺纹连接应用技术
b。 墙体大模和脚手架应用技术
c。 新型高效泵送混凝土外加剂应用技术
d。 建筑节能、保温施工应用技术
e. 加气混凝土条板隔墙应用技术
f。 新型防水材料施工应用技术
g。 新型建筑管材施工应用技术
h。 智能建筑施工应用技术
i。 施工管理计算机应用
二、生产准备
1、场地平整、道路硬化;
2、拆除障碍物,搭设有关生产、生活的临时设施;
3、安排劳动力进场,分级进行施工任务计划、技术交底;
4、临时供水、供电、供热等管线的敷设;
5、组织施工机具、设备进场;组织大型机械设备进场,基础施工使用塔吊,现场应提前进行塔吊基础施工。
6、组织基础阶段施工材料进场;
7、模板方案设计、审定,确定加工厂家,落实进场使用时间.
【主要施工方法及技术措施】
第一节 施工综合工艺选择
1。施工流水段划分
按照投标人项目施工总体规划设计,本工程施工战略部署是:地下土方、基础由第一工程部组织施工,集中“人、机、料物”,地下工程施工的顺序,按照先深后浅的施工原则.
施工总体流水顺序:地下结构基本上同时施工→开挖土方→施工地下基础→标准层主体结构施工分为左、右各两个流水段施工.
2、施工缝设置
施工缝总的设置原则是:受力较小且便于施工的部位,同一部位,结构上下不应有贯通施工缝.
墙体部位的施工缝留置到:门、窗洞口过梁中间1/3区;板施工缝混凝土应留置到某跨中间1/3区。
3、大中型机械选择
(1)塔吊选择:
本工程现场布置1台QTZ125塔吊。布置位置参见施工平面图.塔吊布置的施工设计原则:塔吊的布置能够保证施工流水节拍的要求.
对11层施工用的塔吊进行作业能力评估如下:
QTZ125塔吊额定起重力矩为1250KN·m,最大施工幅度取值60m,额定起重量2.5吨,起升速度50m/min,最大起升高度40m。塔吊布置位置参见施工平面图。
塔机台班生产率P=8QnKqKt(t/h)
=12。5×2。0×(60/9)×0.88×0.8
=117(t/h)
(Q-额定起重量;n-1小时内的吊次;Kq-额定起重量的利用系数;Kt-工作时间利用系数)
QTZ125塔吊基础尺寸采用:6000*6000*1350。塔吊基础与基坑开挖同期施工,塔吊基础座于基坑边坡处,塔基采用混凝土板式固定基础,保证立塔时间在地下基础结构钢筋安装施工前。
塔吊起始锚固高度不大于25m,附着距离4。5m,附着锚固区设在3层7层、11层外墙洞口连梁上,距离楼板面30cm,锚固区设置6根1.8m长,直径14mm的二级钢筋加强,间距20cm,双层双向。
(2)混凝土输送泵的选择
本工程共选用混凝土固定地泵1台。布置位置参见施工平面图,地上结构施工均考虑采用1~2台汽车泵辅助施工。
对于11层施工用HBT60混凝土地泵,其作业能力评估如下:(其中一栋)该地泵低压最大排量60m3/h,高压小排量为30m3/h;混凝土出料口最大输出压力为(高压/低压)15。7/7.7Mpa,按照低压工作状态,混凝土坍落度s=180mm分析,理论最大水平输送
距离Lmax=Pmax/ΔPh==855(m)
其中ΔPh==9(Kpa)
(K1粘着系数=(Pa)=1。2(Pa),
K2速度系数=(Pa/m/s)=2。2(Pa/m/s);
一般取0。3,α为径向压力与轴向压力之比,一般取0.9;
为管内混凝土平均流动速度,按照每小时完成30m3推计,
=(m/s))
地泵的输送管管径为Ф125mm,出料口锥形管为150转125,管与管连接采用双盖式紧固件。
假设水平布置长度33m,(水平长度≥h/4=80/4=20m,符合要求.)出料口端部安装于角钢固定支座上,水平管向上使用R=1m的弯管,用角钢固定于首层地面上。楼层预留上行泵管每层留置180*180洞,泵管固定采用木锲.
泵管最大输送距离核验:
L=L锥形管+L弯管+L垂直管+L水平管+L软管
=10+3×9+88×5+33+18=528(m)≤855m,可!
(3)布料杆
本工程选用FB10—125型移置式布料杆,构造简单,人力操纵推动回转,使用方便,布料杆利用塔吊转移到不同楼层不同施工部位,布料杆的两节臂架均能自由转动,一节可回转360°, 一节可回转300°,最大工作幅度10m,标准层浇筑混凝土作业时,每流水段移动次数少于2次.
4、标准层施工进度关键线路分析
本工程高层主体结构施工按照每10天施工一层的速度计划工期,根据标准层施工流水段划分,及模板配置,进行标准层施工进度分析。
5、施工脚手架
本工程为小高层住宅楼,其主体结构施工采用三角形钢制外挂架脚手,外墙上部涂料装修采用电动施工挂篮脚手,外墙下部面砖装修采用双排钢管脚手架。
高层结构施工采用的钢制外挂架设计:采用L63×6双肢角钢,E42焊条焊制成,焊缝高度6mm,焊缝长度无标注时,单侧焊缝长度均大于6cm,且各肢杆端部进行围焊。
钢制外挂架节点板厚度6mm,双肢杆中间的连缀板为-50×80×6;钢管护栏分段搭设,每段搭设高度约合4步脚手,外加作业层安全防护高度1。2m,总计高度6m。脚手架距墙外皮20cm,脚手架外围设置剪刀撑,外包封闭安全网,底部设置兜底网.
钢制外挂架移动采用塔吊吊运移动,附墙混凝土达到4Mpa时,提升安装外挂架,附墙混凝土达到7。5Mpa时,方可在外挂架上进行大模板安装作业。
外挂架第一次使用应进行观察变形检验,并做试用记录。每进行五个楼层作业后应进行一次保养、检修、维护记录。
6、中间材料的周转
本工程中间材料周转采用集料平台,安装于外墙门窗洞口处。集料平台由平台、吊拉杆(绳)、护栏、锚固件组成,其中平台由主梁、次梁、脚手板组成,锚固件由φ32螺栓、10×100×100垫板组成。
集料平台采用16#槽钢制作,宽度为2.5米,长度为6。5米,上铺5CM厚的木脚手板,采用一对f17钢丝绳拉锚,形成简支梁式挑台。平台制作如下图。
卸料平台的制作、安装及使用注意事项:
卸料平台的制作应由专业电焊工进行。所要求的焊缝不得有脱焊、漏焊、焊缝应饱满。
平台上的木板应满铺,并用8#铅丝绑牢。
防护栏杆的高度不低于1。5米,且内侧应立挂密目安全网.
卸料平台挂明显的限载牌,限载要求为1。0T。
第一次使用时应做静载实验,在确认料台不变形,焊缝无开裂,锚环处砼无裂缝等现象,且经过有关部门和负责人的签字认可后,方可投入使用。
卸料平台简图及计算:
(一).主梁计算
荷载取值:自重:采用[20#槽钢为222N/M,脚手板为350N/M2,施工荷载为2000N/M2.
P=1。4x2。5x1。5x2000+(2.5x222+2.5x1。5x350)x1.2
=12。741KN
Mmax=Px6/2=12.74x3=38。223KN。M
验算主梁弯曲强度:σ=Mmax/Wn=(38。223x106)/(178x103)=214.740MPa<215Mpa.主梁的弯曲强度满足要求。
(二)、钢丝绳强度验算
钢丝绳采用直径Ф17(6x19股)的钢丝绳共四根,每边两根,其中两根为主绳,另外两根为安全保险绳.计算时只考虑主绳的受力,钢丝绳的夹角约为48°。单根钢绳破断拉力为
F=0。85x151。5KN=128.8KN.
单侧、单根钢丝绳受力T=(3P/4)/sin48=(3x12。741/4)/sin48°=12.86KN
安全系数K=F/T=10。01>[K]=10
钢丝绳满足强度要求。
第二节 施工测量
施工现场的测量工作,由专业测量小组负责,每阶段上报阶段测量成果,以保证整体工程施工准确完美和正常进行。
根据标准《建筑工程施工测量规程》及《工程测量规范》(GB50026-93)的要求,外边长测距相对总误差应<1/15000mm,相邻轴线误差<2mm,层间轴线竖向传递投测的允许误差<2。5mm,
测角中误差≤12″。楼层标高竖向传递的允许误差〈 10mm,层间标高误差≤±3mm.
一、轴线测量
施工进场后首先根据业主提供的楼座定位点,校核建筑规划红线,并建立施工用首级控制网。
全场施工首级控制网测量使用工具:PTS-III0。5全站仪,以精确控制主轴线,减轻场区放线的工作量和难度,测量前关键工作是做好内业测量设计、计算。施测时的关键是:注意对边、角值进行校测,边角的各项精度必须符合下表中的规定:
±0.000以下施工,局部区域放线由基槽上设置的轴线控制桩向基坑内用经纬仪投测.
当施工到±0.000以上,随着结构升高,将首层轴线逐层向上传递,以此作为各层放线和结构竖向控制的依据,高层采用“内控法”投测轴线.做法是:先在首层楼面上精确的测定控制网,设置控制点,各点预埋100×100铁板,中心钻2mm圆孔标记。2~28层楼面上预留200×200孔洞,保证上下通视,投点用J2激光经纬仪按“天顶准直法”,由首层直接向各施工层上投测,在相应施工层面予留孔上放置300×300×5的有机玻璃板,接受激光束,使其聚焦在同心圆的十定丝上.然后向周围引出,做上记号.
等级
测角中误差(″)
边长相对中误差
二级
±12
1/15000
每次投测后,在该层楼面进行闭合,校核无误后即用经纬仪和钢尺进行排尺放线。
误差:平面测量误差控制在±3mm以内,竖向轴线传递总垂直度偏差控制在±20mm以内。
根据高层施工经验,季节施工防止日照温差影响,采取上午8:30、中午12:30、下午3:30、傍晚6:30、及夜间9:30分别在作业层的各部位内控点上测量,并做记录,找出温差影响规律,然后指导该季节期的轴线控制测量.
三、高程测量
本工程高程控制网采用往返法测量建立,各楼分别设6个控制点(左右各设),最大间距50m.
主体上部结构高程传递采用钢尺丈量。首层施工,在结构外墙抄出+1。2000m水平线,在方便于向上挂尺的部位,沿建筑四周及中间电梯井筒内均匀布置M1、M2、M3、M4、M5、M6六个高程点,做钢钉预埋,以六点为基准,向上拉尺到施工面上,确定各楼层施工标高。
在6层、11层设测量转换层,须重先校核高程点,并设置控制标记。
当标高传递到作业面,首先闭合检查各点标高的相对高差,小于3mm时,取其平均值作为该层标高的控制标高,并抄设出该层+50水平线。
高程测量允许误差:平面测量误差控制在±3mm以内,全高竖向传递偏差控制在±20mm以内。
四、沉降观测
本工程由业主委托专业测量队观测沉降,现场也定期进行沉降测量,与之比较,建立相应的施工沉降观测记录资料。
第三节 桩基础施工
一、桩基础施工
1、施工方法
根据工程地质条件,结合桩身配筋综合确定,经验泥浆比重加大至1。15~1。25之间反复施用,使孔内换出带有颗粒的有机物,有一定时间下护筒及钢筋笼,浇筑混凝土设备做浇筑前的准备工作确保质量。
2、施工工艺及质量保证措施
①测量、放线、定位桩
依据总平面图,桩平面图,由测量工程师放线,首先测设各轴线位置,用木桩和铁钉标出各轴线的位置,复核无误再根据桩位平面布置图测各桩的位置,并插入30~50cm钢筋为标记,钢筋头埋入地下,表面由灰点或做明显标记,以免桩机移动或混凝土运送车碰撞移动,桩位偏差垂直允许垂轴线方向为1/6d,沿轴线方向为1/4d.
②桩机就位调整垂直度
首先将桩位挖约30cm,露出钢筋后,清理拔出钢筋,将钻头对准桩位,放稳,再调整桩机,调平后,桩机就位,调整钻机的垂直度后,检查确认垂直度<1%.
③开动钻机
当开动钻机时,桩机卷扬机应拉紧钻机,以避免电缆绕在钻头上把电缆烧坏造成烧坏电机,避免出现事故。
④钻孔深度
由于施工设备为潜水钻孔桩机,钻孔深度控制采用钻杆与测剩双控进行监测,并由质检员测记最终钻孔深度,测试沉渣不能大于规范及设计要求。
⑤钢筋笼制作与吊放
A 钢筋笼的种类,规格、型号符合设计要求,经复试合格后方可使用.
B 加工前对钢筋进行调直工作。
C 钢筋龙制作要严格按照设计图纸加工,其偏差符合下列要求:
主筋间距 ±10mm
箍筋间距 ±20mm
钢筋笼直径 ±10mm
钢筋笼长度 ±50mm
D 加强筋采用双面焊接,其焊接长度5d,主筋采用搭接焊,其搭接长度10d,在同一截面0.5米内接头数量不超过主筋根数的50%,箍筋采用点焊式,焊接时不应破坏主筋,钢筋笼不应出现散架现象,焊接好的钢筋笼应放在预定的位置。
E 钢筋笼吊装时,应有人扶正,以防笼身弯曲,就位后稳放不能碰坏孔壁放置设计标高时固定固牢.
F 电焊工要持证上岗,以保证焊接质量.
G 制作好的钢筋笼必须经检查合格后方能进行吊放.
H 混凝土在运输过程中应保持其均匀性,做到不分层,不离析、不漏浆、不硬结.
⑥混凝土灌注
A 在钻孔达到设计深度后应尽量减少间隔时间,下入钢筋笼后素管连接进行灌注混凝
展开阅读全文
