收藏 分销(赏)

桥梁立柱施工方案.doc

上传人:精*** 文档编号:3995628 上传时间:2024-07-24 格式:DOC 页数:35 大小:237.04KB
下载 相关 举报
桥梁立柱施工方案.doc_第1页
第1页 / 共35页
桥梁立柱施工方案.doc_第2页
第2页 / 共35页
桥梁立柱施工方案.doc_第3页
第3页 / 共35页
桥梁立柱施工方案.doc_第4页
第4页 / 共35页
桥梁立柱施工方案.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

1、大芦线航道整治二期工程(航头新场段)8标 立柱(墩身)专项施工方案 大芦线航道整治二期工程(航头新场段)8标立柱(墩身)专项施工方案编制人: 审核人:上海公成建设发展有限公司2017年2月13日2目 录一、编制说明11。 编制依据12。 方案说明1二、工程概况21. 工程简介22。 桥梁下部结构构造22。1引桥灌注桩标准段(PM06PM11、PM18PM25)22.2引桥PHC管桩标准段(PM02PM05)32。3引桥小箱梁段(PM16、PM17)42.4主桥边墩(PM12、PM15)72。5主桥主墩(PM13、PM14)83。 工程现场情况10三、立柱及墩身模板111。 立柱(墩身)模板及支

2、撑体系设计112. 立柱模板及支撑体系验算173。 墩身模板及支撑体系验算214. 立柱(墩身)模板施工235。 立柱(墩身)模板拆除24四、立柱及墩身施工261。 立柱(墩身)测量施工262立柱施工脚手架263。 立柱(墩身)钢筋施工354. 立柱(墩身)混凝土施工375。 立柱(墩身)混凝土养护38五、保证工程质量的技术措施391。 质量保证体系392. 施工质量管理措施393. 施工质量主要技术措施403。1。 钢筋工序的主要技术措施403。2. 模板工序的主要技术措施403.3。 混凝土工序的主要技术措施41六、应急预案421。 应急预案的任务和目标422。 适用范围423。 应急救援

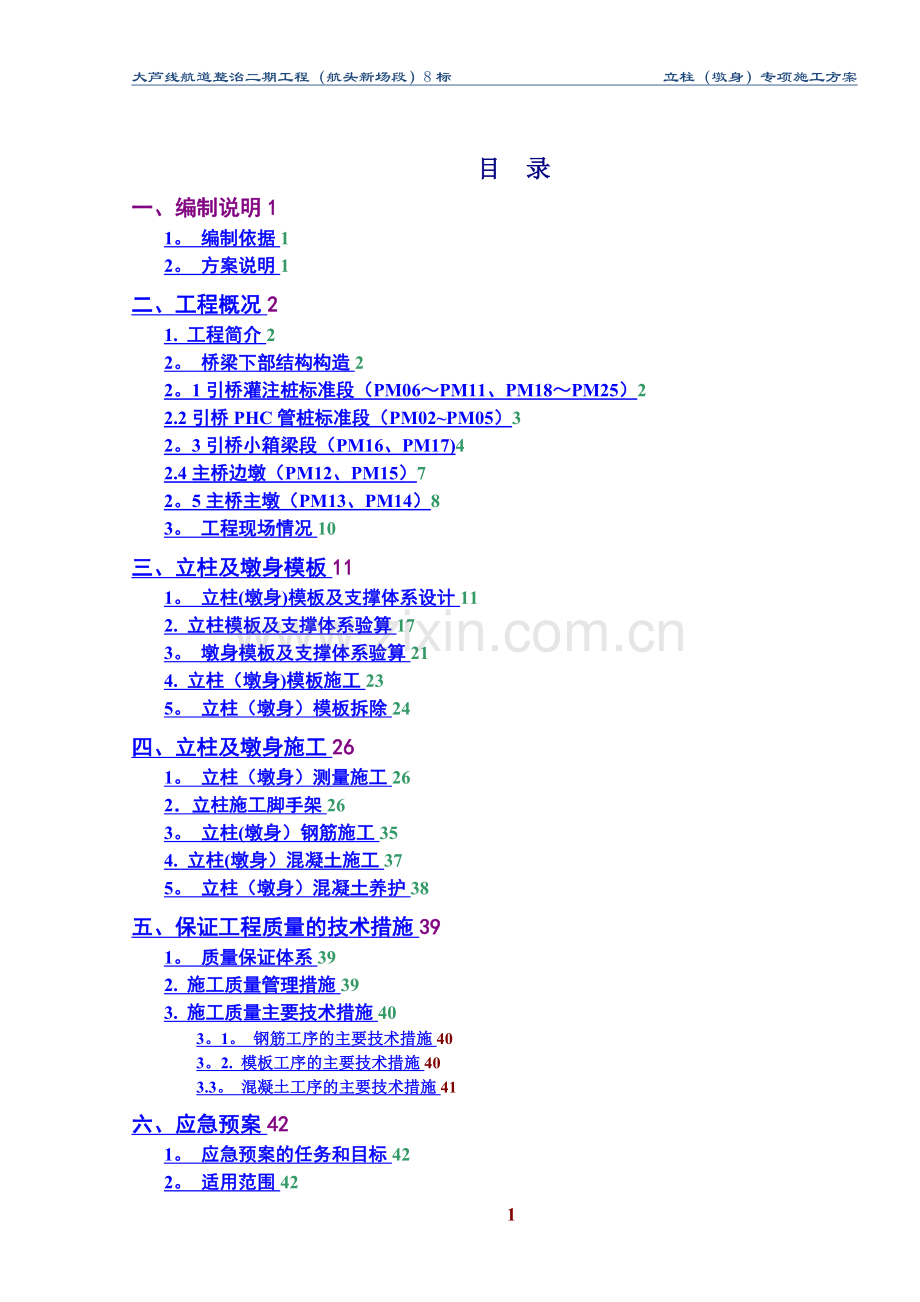

3、组织机构423。1。 项目部应急组织机构423.2。 应急救援组织机构的职责、分工、组成424. 现浇支架坍塌事故预防与应急处置444。1. 支架坍塌事故预防监控措施444。2。 支架出现变形事故征兆时的应急处置措施445。 启动程序、联系电话456。 现场应急救援处理467. 应急救援预案的启动、终止和终止后工作恢复468。 救援器材、设备469。 安全事故的救护单位4710. 应急预案的培训与演练4710。1。 应急反应培训4710。2. 应急反应演练47大芦线航道整治二期工程(航头新场段)8标 立柱(墩身)专项施工方案 一、 编制说明1. 编制依据 本工程设计图和相关设计文件; 国家、部

4、颁及上海市有关施工技术规范、工程验收标准; 施工现场实地踏勘获得的自然条件资料; 企业同类型工程的施工经验及有关文件资料。 公路桥涵施工技术规范JTG/T F50-2011 城市桥梁工程施工与质量验收规范CJJ22008 建筑施工碗扣式钢管脚手架安全技术规范(JGJ1662008) 建筑施工扣件式钢管支架安全技术规范(JGJ1302011) 混凝土结构工程施工及验收规范GB50204-2010 建筑结构荷载规范(GB500092012) 建筑施工模板安全技术规范(JGJ1622008) 建筑施工安全检查标准(JGJ592011) 建筑机械使用安全技术规程JGJ1332012 施工现场机械设备检

5、查技术规程JGJ16020082. 方案说明本方案针对大芦线航道整治二期工程(航头新场段)8标桥梁工程下部结构立柱(墩身)施工进行编制.立柱(墩身)临时施工支架采用钢管扣件式支撑体系;上、下行人梯道及工作面采用钢管扣件式支撑体系。承重支架基础采用20cm厚C30混凝土,非承重支架基础采用10cm厚C30混凝土。所有脚手架经验收合格并挂牌后,方可进入下道工序施工。二、 工程概况1. 工程简介本标段工程全长1243m,起讫桩号为K0+400K1+643,主要施工内容包括:1座跨大治河航道桥梁杨辉路桥(主桥及两岸引桥)、桥梁两侧的航道疏浚、跨石桥界河地面桥及道路工程、排水工程、交通工程。主线全桥总体

6、布置为(322m)空心板梁+(422m)空心板梁+(422m)空心板梁+(63m+107m+63m)变截面连续梁+(230m小箱梁+22m空心板梁)+(422m)空心板梁+(422m)空心板梁,主桥和引桥桥宽均为10m,桥梁总长734。06m(含桥台背墙),桥梁总面积7340。6。2. 桥梁下部结构构造2。1引桥灌注桩标准段(PM06PM11、PM18PM25)引桥桩基采用800钻孔灌注桩。承台尺寸为5。1m3。6m,高度为1。5m。立柱尺寸为0。8m1。0m,柱高2。03m7.279m,盖梁为预应力混凝土结构,盖梁高度1。2m,长10m,宽1。8m,矩形断面。盖梁采用C50砼,立柱采用C40

7、砼,承台采用C35砼.引桥下部结构标准段构造示意图2。2引桥PHC管桩标准段(PM02PM05)引桥桩基采用600PHC管桩。承台尺寸为4。8m4。4m,高度为1.5m。立柱尺寸为0。8m1。0m,柱高2.502m3.949m,盖梁为预应力混凝土结构,盖梁高度1。2m,长10m,宽1.8m,矩形断面。盖梁采用C50砼,立柱采用C40砼,承台采用C35砼.2.3引桥小箱梁段(PM16、PM17)引桥桩基采用800钻孔灌注桩。承台尺寸为5。6m3。6m,高度为1.5m。立柱尺寸为0.8m1。2m,柱高6。778m、5。924m,盖梁为预应力混凝土结构,盖梁高度1。3m、2.0m,长8.3m、10m

8、,宽1。8m,矩形断面。盖梁采用C50砼,立柱采用C40砼,承台采用C35砼。PM16、17墩构造示意图2.4主桥边墩(PM12、PM15)主桥边墩桩基采用800钻孔灌注桩。承台尺寸为8。0m5。7m,高度为2.5m。立柱尺寸为1.5m2。4m,柱高5。7m,盖梁钢筋混凝土结构,盖梁高度3。5m,长8。3m,宽2。9m,L形断面。盖梁采用C40砼,立柱采用C40砼,承台采用C40砼.2.5主桥主墩(PM13、PM14)主桥主墩桩基采用1200钻孔灌注桩。承台尺寸为11。2m8.2m,高度为3。5m。墩身尺寸为6.6m3m5.5m2。5m,柱高7.989m。墩身采用C40砼,承台采用C40砼3.

9、 工程现场情况本工程主桥和引桥施工相交叉,现场各类施工设施均已具备,施工便道已硬化至主墩施工区域,主桥区域材料加工及堆放已基本落实,南岸安装了一只箱变满足施工用电需要,施工用水可就近接入。本桥梁墩柱均在陆地上,根据现场路面标高场地平整后浇筑砼可直接作为墩柱施工脚手架基础。32三、 立柱及墩身模板1. 立柱(墩身)模板及支撑体系设计桥梁的立柱尺寸共计有四种类型:0.8m1。0m(柱高2。03m7.279m)、0。8m1.2m(柱高6。778m、5.924m)、2。4m1。5m(立柱高5.7m)、6。6m*3m(墩身高7.989m)。为保证立柱砼表面的平整度及外观,立柱模板均采用定型钢模板。0。8

10、m*1.0m配置2节(3。38米/节)、2节(2米/节)、1节(4m/节),根据三种立柱高低不同,钢模板组合为:4米、4米+3.38米、4米+2米、3.38米+2米、3。38m;0。8m*1。2立柱配置2套6.98m钢模板;2。4m1.5m立柱配置1套6m钢模;;6。6m3m墩身配置1套6m钢模。立柱模板支撑体系详图(0。8m1.0m)立柱模板支撑体系详图(0。8m*1。2m)立柱模板支撑体系详图(2.4m1.5m)墩身模板支撑体系详图(6.6m3m)2. 立柱模板及支撑体系验算2。1计算参数a、F新浇混凝土对模板的侧压力b、c混凝土重力密度:c=24KN/m3c、t0-新浇混凝土的初凝时间(

11、h): t0=200/(T+15)入模温度按T=20计d、V-浇筑混凝土速度按11m/h(按泵车浇筑速度25 m3/h)e、采用商品混凝土,考虑不掺外加剂;但不得使用缓凝剂(不掺外加剂1取1。0,掺缓凝剂1取1。2)1外加剂影响修正系数:1=1。0 f、2-混凝土坍落度影响修正系数:2=1.15坍落度 1115cm(当塌落度小于3 cm2取0。85,59cm2取1。0,1115cm2取1。15)g、模板刚度变形控制值(除围檩外),拟定为2mm,围檩拟定为3mm.2。2模板上最大侧压力计算F1=2KN/ m2 (泵送)F2=4KN/ m2 (内部振捣器)F3=ch 由于高度很高,根据相关条文该内

12、容不与考虑F4=0。22ct012V1/2t0=200/(T+15)=6小时1=1。0 2=1.15V1/2=111/2F4=0。222461。01。15111/2=121KN/ m2Fmax= F4+ F2 +F1=121+4+2=127KN/m2由此值进行腰圆模板各项内容的复核,截面选用1000X800、1200X800、2400X1500。2。3模板的强度、刚度复核2。3.1模板的板面复核模板板面选择5mm钢板,计算假定为连续单向板.2。3。2刚度复核q=127KN/m21m =127KN/m=127N/mmI=1/12bh3=1/12100053=18000mm4E=2。1105 l=

13、300f1= 0.006771273004 =1。8mm 2mm 2。110518000板面刚度满足要求2。3。3板面强度复核=M/wM=(1/12)ql2=(1/12)1273002=9。53105N。mmW=I2/h=18000x2/6=6000=9。53105/6000=159N/mm2板面强度满足要求。2。4模板肋的复核验算肋的挠度复核 模板高度(按最大的5。5米高)为5。5米,布置四道围檩 其计算简图如下所示:为了保证模板板面表面平整度质量.板面与肋采用点焊固定,间隔为150300mm。以消除焊接变形对板面的影响,因而板面与肋间不能充分传递剪应力.为此在肋的惯性距取定时,偏于安全地不

14、考虑板面与肋的组合受力。肋的线载荷:q=0。30127=38。1kN/m=38。1N/mm选用8槽钢的特性参数:l=1024mm IX=101.3104 mm4 WX=87.1103mm f2= 0.00677 38.16004 =0。16mm 2mm2。1105101。3104 2.5模板围檩的刚度验算模板围檩计算简图如下:围檩的线载荷:q=0.6127=76。2N/mm 围檩选用(1)截面1200X800: 长向为212槽钢,短向为 212槽钢截面1400X1000: 长向为212槽钢,短向为 2#12槽钢截面2400X1500: 长向为220b槽钢,短向为 2#14b槽钢 (1)截面12

15、00X800 长向近似地按:f= 0。00677 76.210004 =0。3mm 3mm 2.11052391104 短向围檩与长向规格相同,所以在此不作计算。模板围檩刚度满足要求(2)截面1400X1000 长向近似地按:f= 0。00677 76。212004 =0。7mm (GB/T 700) 中的Q235-A级钢的规定;扣件采用可锻铸铁制作,质量符合钢管脚手架扣件(GB 15831)的规定;施工脚手架搭设及拆除过程中要符合工程施工进度要求。操作人员需取得特殊作业人员资格上岗证。(1)施工准备 脚手架搭设前,按审批完毕专项施工方案向现场负责人及搭设班组进行交底. 应按本规范规定和脚手架

16、专项施工方案要求对钢管、扣件、脚手板、可调托撑等进行检查验收,不合格产品不得使用。 经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。 应清除搭设场地杂物,平整搭设场地,并使排水畅通。(2)地基与基础 脚手架地基与基础的施工,根据脚手架所受荷载、搭设高度、搭设场地土质情况与现行国家标准建筑地基基础工程施工质量验收规范(GB50202)的有关规定进行,采用10cmC30硬化处理,硬化基础四周设置2030cm排水沟,并设置4060cm集水井。承台回填土地基应符合现行国家标准建筑地基基础设计规范GB50007的相关规定。脚手架基础经验收合格后,应按专项施工方案的要求放线定位。

17、(3)搭设双排脚手架必须配合施工进度搭设.每搭完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度。底座、垫板均应准确地放在定位线上;相邻立杆的对接连接应符合本规范的规定; 脚手架纵向水平杆的搭设应符合下列规定:a 脚手架纵向水平杆应随立杆按步搭设,并应采用直角扣件与立杆固定;b 纵向水平杆的搭设应符合本规范的规定;c 在封闭型脚手架的同一步中,纵向水平杆应四周交圈设置,并应用直角扣件与内外角部立杆固定。 脚手架横向水平杆搭设应符合下列规定:a 搭设横向水平杆应符合本规范的构造规定;b双排脚手架横向水平杆的靠结构一端的距离不应大于100mm;脚手架剪刀撑与双排脚手架横向斜撑应随立杆、纵向和横向

18、水平杆等同步搭设,不得滞后安装。 扣件安装应符合下列规定:a 扣件规格必须与钢管外径相同;b 螺栓拧紧扭力矩不应小于40Nm,且不应大于65Nm;c 在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm;d 对接扣件开口应朝上或朝内;e 各杆件端头伸出扣件盖板边缘长度不应小于100mm。 作业层、斜道的栏杆和挡脚板的搭设应符合下列规定(图7。3。12):a 栏杆和挡脚板均应搭设在外立杆的内侧;b 上栏杆上皮高度应为1。2m;c 挡脚板高度不应小于180mm;d中栏杆应居中设置.图7。3。12 栏杆与挡脚板构造1上栏杆;2外立杆;3挡

19、脚板;4中栏杆 脚手板的铺设应符合下列规定:a 脚手架应铺满、铺稳,离结构的距离不应大于150mm;b采用对接或搭接时均应符合本规范第6.2.4条的规定;脚手板探头应用直径3。2mm镀锌钢丝固定在支承杆件上;c 在拐角、斜道平台口处的脚手板,应用镀锌钢丝固定在横向水平杆上,防止滑动。(4) 拆除脚手架拆除应按专项方案施工,拆除前应做好下列准备工作:a 应全面检查脚手架的扣件连接支撑体系等是否符合构造要求;b 应根据检查结果补充完善施工脚手架专项方案中的拆除顺序和措施,经审批后方可实施;c 拆除前应对施工人员进行交底;d 应清除脚手架上杂物及地面障碍物。脚手架拆除作业必须由上而下逐层进行,严禁上

20、下同时作业; 当脚手架拆至下部最后一根长立杆的高度(约6。5m)时,应先在适当位置搭设临时抛撑加固后. 架体拆除作业应设专人指挥,当有多人同时操作时,应明确分工、统一行动,且应具有足够的操作面。 卸料时各构配件严禁抛掷至地面。 运至地面的构配件应按本规范的规定及时检查、整修与保养,并应按品种、规格分别存放。 (5)检查与验收 构配件检查与验收新钢管的检查应符合下列规定;a 应有产品质量合格证;b 应有质量检验报告,钢管材质检验方法应符合现行国家标准金属材料 室温拉伸试验方法GB/T 228的有关规定,其质量应符合本规范第3。1.1条的规定;c 钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、

21、硬弯、毛刺、压痕和深的划道;d 钢管外径、壁厚、端面等的偏差,应分别符合本规范表8。1.8的规定;e 钢管应涂有防锈漆。f 扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合现行国家标准钢管脚手架扣件GB 15831的规定。扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。2.2 现场搭设要求1)立杆搭设之前地基处理好后按图布设的间距弹好墨线。2)立好立杆后,及时设置扫地杆和第一步大小横杆,扫地杆距地面20cm,立杆节头必须错开,接头率不大于50%.3)架体与各墩柱支撑牢靠后,随着架体升高每二步一拉结,接结点柱子用扣件扣成方形柱箍,为保护柱子砼表面,钢管与柱子之间每

22、侧垫24根方木,方木与柱的接触面再垫一层土工布保护。4)外围脚手架体系(安全上下通道)同承重架要同步进行,纵、横向剪刀撑及水平剪刀撑均与架子同步,以保证体系的整体稳定性。5)搭设到最后一步时,横杆可采用扣件式连接,有利支架顶部整体稳定性.6) 操作平台上的安全片笆必须用铁丝扎牢,安全网同步跟上并用1416号铁丝扎牢.2。3 脚手架搭设技术要求1)相邻立杆接头应错开布置在不同的步距内,与相邻大横杆的距离不宜大于步距的三分之一;2)在主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件中心点的相互距离不宜大于15cm;3)对接扣件的开口应朝上或朝内;4)各杆件端头伸出扣件边缘的长度不

23、应小于100mm;5)立杆的垂直偏差应不大于架高的1300;6)上下横杆的接长位置应错开布置在不同的立杆纵距中,与相连立杆的距离不大于纵距的1/3;7)安全网应满挂在外排杆件内侧大横杆下方,用铁丝把网眼与杆件绑牢。3. 立柱(墩身)钢筋施工立柱(墩身)竖向主筋采用分节绑扎,采用滚轧直螺纹接头连接工艺,这样可以大幅度减少接头占用时间,提高立柱(墩身)钢筋的绑扎速度。钢筋绑扎完毕后,进行立柱(墩身)模板安装.立柱(墩身)竖向主筋在施工基地钢筋加工场内下料,接头滚轧、加工好直螺纹丝头,丝头套好塑料保护套后绑扎成捆运往施工现场使用,箍筋、架立钢筋等在陆地上的加工厂下料,运往现场绑扎。立柱(墩身)钢筋施

24、工工艺流程图如下图所示:立柱(墩身)钢筋施工工艺流程图(1)钢筋下料竖向主筋、箍筋、架立筋加工均在陆陆上基地加工场内进行,先进行钢筋接头滚轧螺纹,然后套上塑料保护套即可,使用时打捆成批转到现场。每节竖向钢筋的长度尽可能控制在露出新浇筑节段立柱(墩身)混凝土顶面1。5m以内,这样便于下一节钢筋连接能够在模板顶部的工作平台上操作。钢筋现场绑扎工艺准备工作在绑扎钢筋之前,首先将立柱(墩身)施工缝处的混凝土凿毛,露出新鲜混凝土面,将混凝土屑、杂物清理干净后用淡水冲洗干净。与此同时校正立柱(墩身)预埋筋平面位置及竖直度。 竖向主筋和箍筋绑扎竖向主筋运至现场后,1015根(重约852kg)绑扎成捆,中上部

25、绑好吊装钢绳底部用钢兜篮兜好,用吊车提升到墩项,临时立于模板操作平台斜靠在脚手架上,并作临时固定。在第一节墩身施工时,利用承台顶面作为钢筋绑扎时的操作平台。然后人工逐根抬到各接头处进行对接,用扳手或管钳拧紧螺纹接头,待两端螺纹接头的螺纹全部拧近套筒后即可.待竖向主筋连接和定位完成后,在竖向主筋上用石笔画出水平箍筋的布置间距,箍筋按照所定的位置逐根进行绑扎,直至高于拟浇筑墩身混凝土顶面3040处,最后用锤球吊线检查钢筋骨架的垂直度并纠偏,钢筋绑扎质量经过“三检”后把握好施工时机立即进行模板安装.架立筋绑扎立柱(墩身)钢筋绑扎完毕后,垫好钢筋保护层垫块,进入下一步工序.钢筋施工注意事项施工时应随时

26、用线垂检查钢筋骨架的垂直度,并及时调整,严格控制保护层厚度,钢筋与模板之间设置保护层垫块,垫块厚度不允许出现负公差,且正公差控制在5mm以内。在整个钢筋绑扎施工过程中应严格按照有关施工技术规范的要求进行。还应保证墩身砼面的清洁,不得向模板仓内乱扔纤丝、旧钢筋等施工垃圾。若有,应在钢筋绑扎完毕模板安装之前将其全部清除干净。4. 立柱(墩身)混凝土施工立柱(墩身)混凝土设计标号为C40混凝土,混凝土输送泵泵送入模。混凝土拌制过程中严格控制混凝土各用料的使用量,严格控制混凝土的坍落度,确保混凝土可泵性强,和易性好。立柱(墩身)混凝土浇筑时,混凝土经串筒将混凝土输送到模板底部,控制混凝土自由落体高度不

27、大于2m.混凝土浇筑采用分层法,每层厚度不大于30cm。混凝土振捣棒振捣混凝土以其作用半径为振点间距,均匀分布,振捣效果以不出气泡、混凝土不下沉及表面泛浆.振捣棒振捣当前层时,应将振捣棒插入至前一层510cm。振捣时不得紧贴模板和碰撞钢筋,以避免混凝土外观质量出现缺陷.在立柱(墩身)混凝土浇筑前,首先清理与承台结合面的杂物,然后用淡水对其进行再次冲洗,然后摊铺一层厚度为1020mm的水泥砂浆,再进行下道工序施工。以上各节段的施工缝处理也应如此。为保证立柱(墩身)混凝土节段水平施工缝的平直、美观,在立柱(墩身)模板顶口(通长)安置一条3高、6宽的木条,利用螺栓栓接在模板顶口之上.这样,让每节墩身

28、混凝土均浇筑至高于墩身模板顶口3cm处,凿毛时木条先不拆除,将木条以内混凝土表面的混凝土进行凿毛,基本上凿除3cm,使混凝土的施工缝处于同一个平面之上.本工程混凝土施工缝采用风动机凿毛,凿毛后将混凝土屑与杂物清除,然后用淡水进行清洗,凿毛时混凝土强度不小于10Mpa.5. 立柱(墩身)混凝土养护1、常温条件下混凝土施工完毕的养护墩身混凝土浇筑完毕,立即用木摸子将混凝土顶面收摸平整,并覆盖一层塑料薄膜,以防止混凝土表面被风吹失水而发生干缩裂缝,混凝土终凝后,掀开塑料薄膜在混凝土表面上铺设一层5cm厚的海绵并在其上洒淡水使其完全吸水饱和,这样混凝土表面能够保持长时间的湿润,然后再将塑料薄膜恢复到覆盖状态,以减缓海绵和混凝土表面水分的蒸发。另外,根据海绵现场保持水分时间,在海绵失水80%左右时,由专人定期、及时予以补水,保证养护效果。由于墩身采用高性能混凝土,按照砼强度不小于10MPa和砼温度内外温差不大于25的要求,进行拆模控制。墩身模板拆除后,首先检查混凝土表面是否存在外观质量问题,若有则按照监理程序申报检查和规范要求的办法进行处理.检查完毕,立即用塑料薄膜把墩身包裹起来,包裹完成后认真检查塑料薄膜的密封情况,对搭接部位的缝隙和破口用塑料胶布粘贴,同时在新老混凝土结合部在老混凝土上有足够的搭接段,在基准模板底部

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
