收藏 分销(赏)

施工电梯安拆施工车库安装方案.doc

上传人:精*** 文档编号:3995489 上传时间:2024-07-24 格式:DOC 页数:16 大小:75.54KB
下载 相关 举报
施工电梯安拆施工车库安装方案.doc_第1页
第1页 / 共16页
施工电梯安拆施工车库安装方案.doc_第2页
第2页 / 共16页
施工电梯安拆施工车库安装方案.doc_第3页
第3页 / 共16页
施工电梯安拆施工车库安装方案.doc_第4页
第4页 / 共16页
施工电梯安拆施工车库安装方案.doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

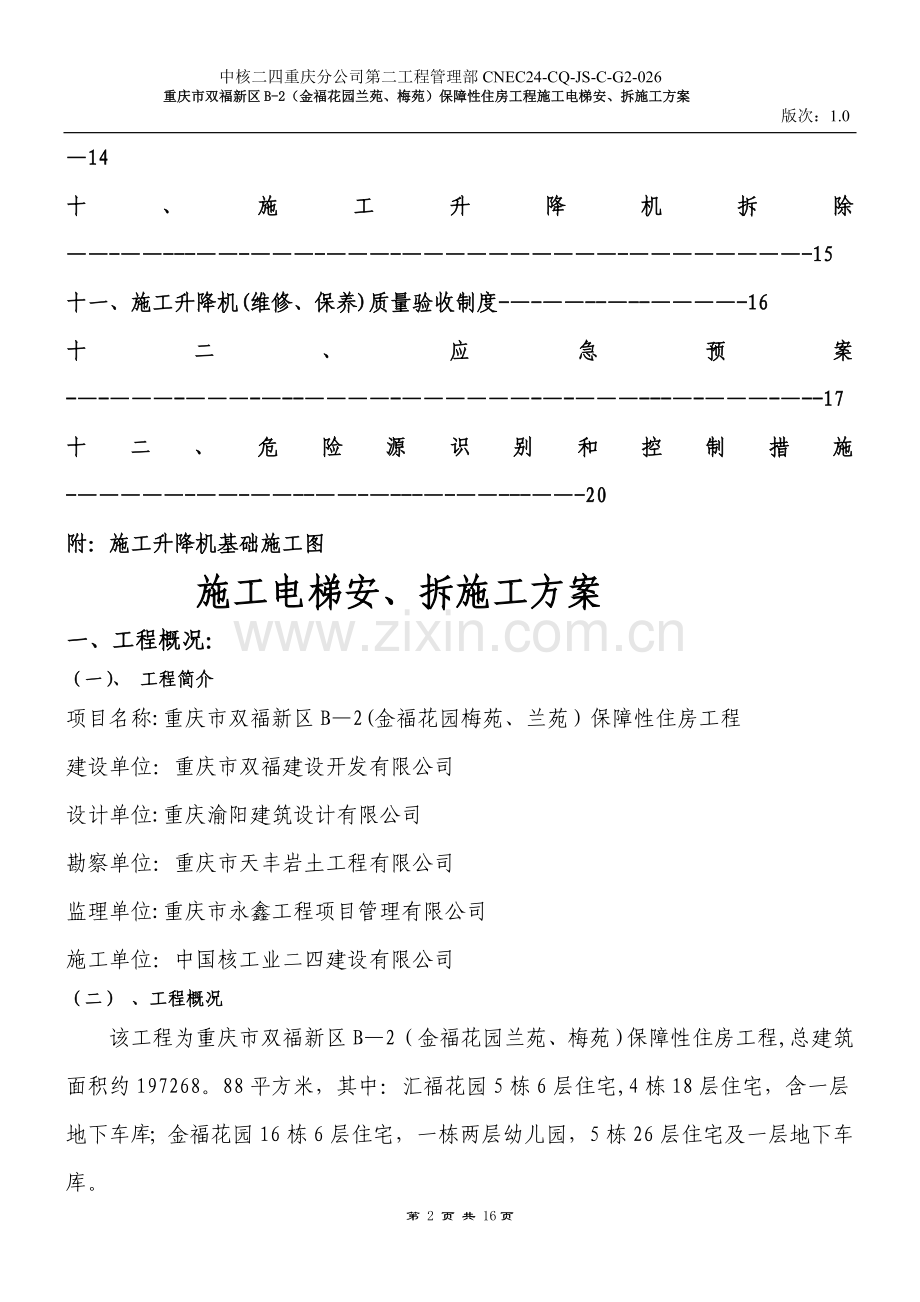

1、 中核二四重庆分公司第二工程管理部CNEC24-CQ-JS-C-G2-026 重庆市双福新区B-2(金福花园兰苑、梅苑)保障性住房工程施工电梯安、拆施工方案 版次:1.0目 录一、工程概况-2二、编制依据-3三、施工部署-4五、施工电梯基础计算-5五、施工电梯基础施工-6六、施工升降机安装-7七、安全操作规程-13八、安全措施-14九、调试、验收-14 十、施工升降机拆除-15 十一、施工升降机(维修、保养)质量验收制度-16十二、应急预案-17十二、危险源识别和控制措施-20附:施工升降机基础施工图施工电梯安、拆施工方案一、工程概况:(一)、 工程简介项目名称:重庆市双福新区B2(金福花园梅

2、苑、兰苑)保障性住房工程建设单位:重庆市双福建设开发有限公司设计单位:重庆渝阳建筑设计有限公司勘察单位:重庆市天丰岩土工程有限公司监理单位:重庆市永鑫工程项目管理有限公司施工单位:中国核工业二四建设有限公司(二) 、工程概况该工程为重庆市双福新区B2(金福花园兰苑、梅苑)保障性住房工程,总建筑面积约197268。88平方米,其中:汇福花园5栋6层住宅,4栋18层住宅,含一层地下车库;金福花园16栋6层住宅,一栋两层幼儿园,5栋26层住宅及一层地下车库。兰苑B6、B7、B8#、B9楼总层数为18F/-1,结构高度为54。0M,结构形式为框架剪力墙结构,基础形式为墙下条形基础、筏板基础、独立基础。

3、(三) 、车库顶板设计概况:本工程结构形式为框架剪力墙。结构嵌固端位于地下室顶板板面。抗震等级为:车库顶板层剪力墙三级,框架三级。1、设计活荷载标准值:楼屋面活恒载设计标准值:类别设计荷载标准值(KN/)类别设计荷载标准值(KN/)消防车道28(消防车总重60T)楼梯、走道、电梯厅3。5消防扑救面28(消防车总重60T)电梯机房、通风机房7。0停车库4栏杆1。0卫生间2。5(回填按恒载考虑)消防扑救面及消防车道28。0(覆土1。5m)负一层设备用房10.0注:施工荷载不能大于相应楼屋面使用荷载。车库顶板覆土考虑1。5m,附加恒载为30。0KN/ 2、车库顶板厚为180mm;梁、板混凝土强度等级

4、:C35 钢筋为HRB400,板筋为C12150双层双向。二、编制依据:1、本工程设计施工图纸2、SC型施工升降机使用说明书3、建筑机械安全技术规程JGJ3320124、建筑地基基础设计规范GB50007-20115、混凝土结构设计规范GB50010-20106、混凝土结构工程施工质量验收规范GB502042002(2011年版)7、混凝土强度检验评定标准(GB/T 501072010)8、建筑施工升降机安装、使用、拆卸安全技术规程 JGJ21520109、建筑施工安全检查标准(JGJ592011)10、危险性较大的分部分项工程安全管理办法建质200987号11、 施工现场临时用电安全技术规范

5、(JGJ462005)12、建筑工程安全生产管理条例 13、重庆市地方标准及规定三、施工部署:1、主体结构及装修阶段施工时(2014年11月至2015年5月),垂直运输机械采用SC200/200施工升降机4台;垂直运输机计划安装时间为结构15层开始.根据施工现场的场地情况及建筑物的平面位置,确定每栋各一台施工升降机.施工电梯提升高度为57.304米(38节);2、根据本工程的特点,为满足工程施工的需要,B6、B7、B8#、B9#楼使用的升降机需安装在车库顶板上,为了确保车库顶板的安全,必须保证施工电梯基础混凝土的强度及几何尺寸.4台升降机全由建筑外阳台进入室内.各栋施工电梯安装位置详见施工电梯

6、平面布置图(附后)3、组织机构:安全员:田永军生产经理:王永军升降机安拆工队施工电梯安拆班组项目经理:刘中维现场配合人员塔吊司机技术员:马建军安装电工起重指挥四、施工电梯基础计算升降机基础(位于车库顶板上方)计算:1、施工电梯基本参数施工电梯型号:SC200/200; 吊笼形式:双吊笼;架设总高度:104。052m; 标准节长度:1。508m;底笼长(单个):3m; 底笼宽(单个): 1.5m;标准节重:160kg; 对重重量:1800kg;单个吊笼重: 2100kg; 吊笼载重:2000kg;外笼重:1450kg;2、施工电梯基础参数基础混凝土强度等级:C35;基础底板双层双向钢筋:三级钢1

7、2200;钢材型号:HRB400; 基础高度h:0.35 m;基础长度:4。5m; 基础宽度b:4 m;导轨架长c=0。65m,宽a=0.65m3、荷载计算:施工电梯安装在车库顶板上,考虑到动荷载、自重误差及风荷载对基础的影响,取荷载系数n=2。1。同时应能承受施工电梯工作时最不利条件下的全部荷载,加固后的总受力必须能承受的最大荷载不得小于P1 =吊笼重+护栏重+标准节总重 +额定载荷重)2.1=(22100)+1450+(69160)+220002。143449=435KN。根据施工电梯厂家提供的使用说明书得知:基础尺寸为36005700mm,高350mm.则基础自重P24。540。352。

8、515。75160KN由此车库顶板承担的总荷载为P1+P2435+160=595KN由基础尺寸45004000mm 得:595/(4。54)=33.06kN/m2,而根据结构设计车库顶板最小施工活荷载为58KN/m2(覆土高度为1。5m,折合荷载为30KN/m2;消防车取值28KN/m2),故车库屋面板设计荷载能够满足施工电梯安装需要.根据现场情况,考虑其它不得因素(如车库顶不确定荷载),从安全角度出发,对升降机基础下车库顶板进行加固(地脚螺栓下增设4根“井”字型暗梁:300mm180mm,三级钢上部3C20;下部3C20,箍筋C 10150,暗梁伸至结构梁内),提升机基础跨内结构板钢筋改为三

9、级钢C 14,间距同原设计.从而保障施工升降机安全、正常运行,并不对车库顶板结构造成影响.五、施工电梯基础施工:1、根据各升降机基础轴线定位图放出定位轴线及基础边线,在施工地下室顶板钢筋时就应按方案要求设置暗梁钢筋。车库顶板混凝土浇筑完毕后,根据各升降机基础轴线定位图放出定位轴线及基础边线,绑扎基础底板钢筋并按照使用说明书要求进行升降机基础底架预埋件的预埋。2、底架预埋时应用基础纵横向的中心线进行轴线定位,同时用水准仪进行标高控制(按说明书要求,底架四个螺丝口面平基础板面即可)。定位完成后用焊机在底架四个角各烧焊一条钢筋将其与基础板底及板面钢筋固定,避免其走位;3、底架预埋及基础钢筋绑扎完成并

10、做好隐蔽验收后进行基础砼的浇筑.浇筑前应用塑料薄膜将底架螺丝口包好避免灌进砼浆造成无法拧紧螺丝.砼浇筑时应注意振捣,并保证基础砼完成面的平整度(用水准仪检测基础水平面,要求基础水平度不得超过1/1000)和完成面平齐底架的四个螺丝口面;4、 基础砼要求一次浇灌完毕,浇水养护7天,砼强度达到70以上才能安装设备。5、 施工电梯地脚螺栓采用植筋时,应满足抗拔强度值(详见植筋方案)。六、施工升降机安装(一)安装前的准备工作及注意事项1、 安装人员患有心脏病、高血压、癫病等,不得上高空作业。 2、 6人组成安装小组,由专业人员安装,并持证上岗。 3、 安装前必须熟知安装阶段的安全要求全部内容,了解电梯

11、的机械及电气性能原理、构造。 并由本项目部对安装人员进行安全技术交底.保证安装的准确和安装过程中的安全。4、准备好安装时的一切工具,安全用具、零配件等. 5、 必须将2带安装的标准节、附墙架、对重系统等零部件的插口、销孔、螺孔等穿插处去锈、除毛刺,并在这些部位及齿条上和对重导轨上涂适量润滑脂,对滚动部件确保其润滑充分及转动灵活. 6、 在安装工地周围加设保护棚、围栏,设警戒监护和警示牌。 7、 砼基础必须达到所规定的凝固周期及强度。道路和场地便于运输和安放升降机构件。8、设备运抵现场等待安装时,应首先检查设备在运输过程中有无损伤现象,各配套及随机零部件有无遗失现象。9、在工地上使用过,再次安装

12、的施工升降机,必须仔细检查司机室底部三面墙体锈蚀情况,若不能有效地支承底板上的荷载时,一律重新更换司机室。(二)安装与拆卸过程中注意事项1、 安装或拆卸过程中,必须有专人负责,统一指挥。2、 负责安装者在整个安装过程中,必须自检所在的安装部件,如发现运输、贮存或安装过程中零件损坏,应立即更换.3、 拆装作业时,司机应将操作按钮引到吊笼顶平台上,除司机外、吊笼顶平台上其他作业人员不得超过2人.4、 吊杆起重量为200kg,不允许超载。吊杆只能在吊笼停止运行时,才能工作。严禁吊笼和吊杆同时运行.5、 遇有雨、雾或风速超过13m/s的恶劣天气不得进行拆、装作业。6、 施工现场,从变压器(或配电房)到

13、施工电梯电源箱,必须有专线供电。(三)基础构架与第一、第二标准节的安装1、 清扫基础表面,注意保护地脚螺孔和地脚架螺孔的清洁,并在螺孔处涂以油脂,用塔吊将基础构架就位.用钢垫片垫入基础构架与基础之间以调整基础构架的水平,在导轨下面垫入垫片,尽可能垫结实。用水平尺(或水平仪)检查水平后,用M30螺栓将其固定在基础内的地脚架上。2、 在基础构架上安装第一、第二标准节,并用M20的高强度螺栓联接,预紧力矩为350N*m。用经纬仪在两个方向上检查导轨架的垂直度,垂直度在到1/1000的要求后,用600Nm的预紧力矩把固定基础地脚架的M30螺栓扭紧,并复查垂直度。(四)吊笼的安装1、将待安装的吊笼按产品

14、配置要求检查并成套正确安装到位,检查外部运动部件安全防护钩、上下部导轮、上摆轮、传动地板上背轮等部件的安装到位情况,并将其各偏心导轮间隙调整到最大位置。2、将待安装的吊笼各传动电机左侧手制动把手上的螺帽调紧后松开电机制动(此时用手拨动驱动齿检查)。3、垫好安装吊笼基础上的枕木,再用起重机械设备将安装吊笼顺标准节顶部,缓慢套入标准节导轨并顺齿排下降到枕木上。4、按说明书和规范要求,调整各偏心导轮的间隙,使之基本符合传动要求。5、完全松开各传动电机左侧手制动把手上的螺帽,此时恢复电机制动性能(吊笼不下滑)。6、手动用专用撬杠向上驱动传动电机(此时应同时配合手动拉开制动)。吊笼向上驱动,此时应检查齿

15、排和专动齿轮的啮合情况符合要求,调整完毕将安装吊笼基础上的枕木拆除,并安装好缓冲弹簧,并装好各下限位导靴,接通电源.(五)防护围栏的安装。1、 将四周的防护围栏安好。2、 用钢板垫片,调整水平。把防护围栏与基础构架连接起来,并用钢板垫平.然后用压板,螺栓与基础联接,将其压牢。3、 调整好底笼门及其配重,使之运行灵活4、 调整好吊笼单行门与底笼门横杆的位置,保证吊笼下降到地面时,单行门平稳自行开启。(六)导轨架的安装1、 接通电源,确保吊笼动作无误。2、 将电动吊杆装在吊笼顶部的专用安装孔内,并将其电源插头,插在电气箱内的专用插座上。3、 一次将六节标准节拼装后用塔吊吊到吊笼顶部上用M20240

16、的高强度螺栓联接,预紧为矩350Nm,重复上述动作安装。或启动吊杆将标准节吊到吊笼顶部平台上,平台上最多同时放三个标准节。4、 司机用专用电缆将操作按钮引到吊笼顶部平台上操作吊笼,以便于观察,防止冒顶。5、 再次用吊杆吊起标准节,移动到导轨架的上面,对准其上部标准节主管,徐徐降落就位,并用M24240的高强度螺栓联接,预紧为矩350N。m,重复上述动作,却可把标准节一节一节地加接到导轨架上,直至达到所需高度。6、 在加高导轨架的同时,应同时安装立管柱、附墙架和电缆滑车导轨。将导架加高至11米后,须在离地面6米处设置第一道附墙架。 (七)附墙架的安装附墙架按照使用说明书中的附着架安装示意图安装在

17、主体结构的梁上,具体见示意图:当升降机的导轨架安装高度超过8M时,应当安装第一套附着装置,以后每隔7。5M安装一次附着架,最大高度时最上面一处附着架以外悬出高度不得超过7。5M,电缆架每隔6M一套。每次安装一套附着架,都要用经纬仪测量一下导轨架在两相方向的垂直度,若超出要求,必须进行效正。(八)电气设备和控制系统的安装此项工作由专职的专业电工进行,各安全控制开关接线应正确。电源相序要确保与吊笼的上、下运行方向同操纵手柄标记方向一致。检查各安全控制开关,包括围栏门限位开关,吊笼单、双门限位开关、笼顶门限位开关,包括吊笼上、下限位及三相极限开关、断绳保护开关等是否正常,动作灵敏可靠.正确安装、调整

18、导架底部限位挡板,挡板,使动作正确无误.采用接地电阻测试仪测量接地电阻,应不大于4,用500V兆欧表测量电动机及电器元件的对地绝缘电阻应不小于0。5M。各方面都符合后接通电源,由带证司机谨慎操纵手柄.行程高度不得大于5米,吊笼运行平稳、无异响、制动器动作正常、滚轮、齿轮咬合符合上述规定、空载试车正常后,再进行荷载试车,由于此时还未安装上限位挡板、挡块,所以在试车时必须谨 ,且吊笼顶部必须有人监视指挥,以防吊笼冒顶。(九)导架的加高安装试车正常后,再进行对导架的加高安装,加高安装的高度应根据工程施工的需要而定.同时相应地安装好过道竖杆和过桥连杆的附墙架及电缆导向架。最后安装好头架及滑轮,装上钢丝

19、绳,钢丝绳的两端与笼顶偏心绳具及对重各采用三颗绳子卡拧紧,拧紧度为1/3。安装好限位挡板,使之位置正确,动作灵敏可靠。坠落试验: 整个架体安装过程完成后,还需要进行防坠落试验。在进行防坠落试验时,吊笼内不允许有人,要确保制动器工作正常。防坠落试验符合要求后,防坠安全器应复位. (十)、施工电梯平台脚手架施工本工程施工电梯平台脚手架依据中核二四总公司安全防护标准进行搭设,搭设方法及注意事项如下:1、平台采用竖向立杆和水平钢管组成外立面脚手架,并与楼板预埋钢管连接固定,立杆横距为1000mm,立杆纵距详见施工电梯平台脚手架平面布置图,步距1500mm,内侧立杆距离建筑物结构距离为350mm,若竖向

20、立杆需穿过楼层凸板时,应提前在凸板内预埋内径80mm的PVC管。2、施工电梯平台脚手架卸载措施为:用14号钢丝绳将平台脚手架与平台上层预埋钢管连接,一道平台脚手架设置四道钢丝绳,每8层卸载一次,确保施工安全.3、施工电梯平台出口处安装1850mm高立开式金属防护门,采用工具式防护门,安装在电梯平台出口处。4、平台两侧按照离平台面500mm和1100mm高度要求设置两道防护栏杆,并在平台外侧设置踢角板,架体内侧满挂密目安全网封闭。5、施工电梯平台脚手架必须严格按照施工方案的要求搭设.6、施工电梯平台脚手架两侧设置斜撑及临边防护栏杆,每层楼应设置连墙杆和八字撑,并严格按照交底要求采取卸荷措施.7、

21、图示尺寸以施工电梯安装后及现场搭设悬挑架具体尺寸而定.七、安全操作规程:(一)、使用之前必须检查以下几个项目:1、检查各螺栓紧固件有无松动现象,如有松动应及时拧紧各螺栓。2、检查升降机电气系统工作是否正常,各交流接触点吸合情况、导线接头情况等。3、检查各种安全限位开关动作是否灵活,各限位碰块有无移位现象。4、检查升降机吊笼运行通道上有无障碍物,确保吊笼运行安全距离不小于250mm。5、检查各部位润滑情况,及时加注润滑脂.6、检查吊笼进出门、防护围栏门等 开启录灵活与否,检查各限位开关动作情况.7、检查各滚轮、背轮的调整间隙及齿轮及齿条的啮合间隙是否正常,如不符合要求应及时进行调整.8、在每次安

22、装结束后都要检查防坠安全器的动作是否可靠。(二)、升降机操作注意事项:1、 施工电梯操作人员必须身体健康,经专门培训并考试合格后持证上岗。2、 遇到下列情况之一者,不得开机:(1)天气恶劣: 雷雨、大雾、大雪、电缆或导轨架结冰,风速20m/s。(2)施工电梯出现机械或电气方面故障。(3)对重钢丝绳断丝,超过有关规定。(4)夜间施工照明不足,信号不清。3、 接班后,应阅读上一班工作记录,并用15分钟时间,进行班前检查,有故障应及时排除.4、 严禁超载,严禁货物伸出吊笼外.正常载荷也应均布或放在中间。5、 在吊笼运行时,如果发生意外,需紧急停车。在吊笼内可物动拉开极限开关(总开关)切断电源,在地面

23、可拉开底笼门或电源箱的空气自动开关,切断电源。6、施工升降机运行时,人员的头、手等绝不能伸出安全护栏外.7、紧急停车后,必须查出故障原因,排除故障后,才能重新开车。8、下班后,施工电梯应停在地面站,并切断电源,拉下电源箱电源开关.9、交班记录,并将机器存在问题或事故隐患,详细汇报给有关领导.八、安全措施1、 安装前须认真学习施工电梯使用说明书,严格执行安全技术操作规程。2、 安装前组织安装人员进行安装安全技术交底,明确各安装人员的工作内容及职责. 3、 安装人员进入现场必须戴好安全帽,穿防滑鞋,危险地方必须拴好安全带。4、 安装现场应安排人员进行警戒,非安装人员不得进入。 5、 在安装过程中,

24、应注意各构件完好无损。 6、 严格保管好工具、螺栓,作业期间应注意工具、螺栓的放置,以防高空坠落. 7、 加节时,应经常对立柱的垂直度进行检查测量,偏差过大时利用附壁撑杆进行校正,使垂直度偏差控制在千分之一以内。 8、 利用电梯自身进行加节时,应认真检查电梯的制动情况,在加节时要注意防止梯笼冒顶. 9、 四级以上大风、大雨、大雾等恶劣气候,严禁进行安装作业。 10、操作人员在开机前,必先检查各安全门,卸料平台防护门的情况,确认完好、可靠、安全后,方可起动,并严禁机械带病工作,超载运行。 九、调试、验收1、电梯在投入使用前,必须对各机械部位及电气等各方面进行全面的调试检查。导架、附墙、限位挡板、

25、挡块安装应正确,符合要求。2、 试验要求: 整个架体安装完成后,应进行静、动载试验,试验结果应符合设计标准要求。 3、 电气接线应正确,各安全限位开关制动器灵敏可靠.各方面检查调试正常后,应报请有关部门进行验收,验收合格后方可投入运行使用. 4、 避雷的设置: 避雷针采用20钢筋,长度L=12m,置于架体最顶端.引下线不得采用铝线,防止氧化、断开。接地体可与重复接地合用,阻值不大于10欧姆。 5、 联络信号的设置及调试 (1)电梯作业应设信号指挥,司机按照给定的偏差号操作,作业必须鸣铃示意,信号设置必须每层设一按钮直接与梯笼里司机联系。(2)号指挥人员与司机应密切配合,不允许各层作业人员任意敲

26、击导轨架进行联系的混乱作法. (3)欢系信号安装完毕后应进行各方面检查、调试正常后应报公司安全科进行验收,验收合格后,方可投入运行使用。十、施工升降机拆除1、 将升降机附近区域用栅栏围住,并设置标志“谨防坠物”;2、 把笼顶操作盒移到吊笼顶上,并将笼顶操纵盒上的“加节/运行开关拧到“加节”位置,装好吊杆及安全围栏.如果升降机有对重设备:则在吊笼顶上备好钢丝绳卸载工具(用户自备)和一根绳子或铁丝。绳子或铁丝的长度应等于导轨架高度,截面尺寸应足以承受对重钢丝绳的全部重量。3、 将吊笼开到导轨架顶部,拆下两个限位撞块。如果升降机有对重设备:把吊笼小心开到导轨架顶部,使对重停在对重缓冲器上,放松钢丝绳

27、.不要把手放在钢丝绳上,以免挤伤。(1) 装好钢丝绳卸载工具,并把它固定在导轨架上。(2) 拆下均衡器上的对重绳,并用铁丝或绳子固定在钢丝索的饿一端,把绳子的另一端固定在吊笼上或导轨架上。(3) 拆下钢丝绳卸载工具,把对重钢丝绳放到地面上,并用绳盘绕好(最好是边放边绕以免缠绕).(4) 用同样的方法拆下另一个吊笼上的对重绳。(5) 拆下导轨上的天轮,用吊杆吊到吊笼顶上,把吊笼开到地面,卸下天轮。(6) 拆下绳索均衡器。4、 卸下导轨架标准节,过道竖杆、附墙架等,用吊笼运到地面.注意吊笼顶部只能装相当于3节标准节的重量。5、 同时,拆下电缆导向架、撑杆等,直到只有3节标准节时,把吊笼开到缓冲器上

28、。6、 切断主电源,拆下电源电缆,松开吊笼电机的制动闸,用吊车吊走吊笼.7、 拆下三节标准节、基础构架及缓冲器等.十一、施工升降机(维修、保养)质量验收制度施工升降机设备的维修、保养由供货商定期检查,在安装的前后均需有供货商进行必要的检验,以保证电梯的安全可靠,特制订此制度:1、 施工升降机安装前的检验(1)安装的施工升降机是新出厂的产品,必须具有生产厂的合格证、装箱单,出厂检验报告书等文件资料齐全可进行施工安装.(2)工升降机在前一工程项目拆卸后、转场钱的验收检验应由使用单位、施工单位及运输单位联合进行。(3)工升降机在转场维修(保养)后的检验,先由施工单位自检,自检合格后,组织委托单位、承

29、修单位进行修竣出厂检验。(4)工升降机由维修现场转运到施工现场安装前检验由施工单位、运输单位及使用单位共同负责.(5)工升降机砼基础的钢筋应由有资质的质检单位出具钢筋合格报告.(6)工升降机的地脚螺栓应由供应单位提供有关合格证明材料(包括产品出厂合格证、材质的合格证明、热处理合格证明报告).(7)工升降机砼基础钢筋网的绑扎,混凝土强度等验收应由使用单位负责,验收报告要有使用单位质安员的签字确认.(8)工升降机预埋的地脚螺栓在砼基础初凝前尺寸的复合应由项目部的技术负责人、质量检验员共同负责。(9)工升降机的基础平整度,周围的排水设施的检验应由使用单位项目经理部技术负责人负责。2.质量抽检(1)检

30、办法-标准节、附墙架、批量较大、可用随即抽样、检查。(2)检数量-数量不少于10%,且不少于10件,经检查一件不合格,则全部检查合格后方能使用。3。质量监督(1)机安装时质检部派出质量检验员,生产部派出安全员,技术部派出技术员,进行现场监管,质量与安全的工作.特别要对基础的设计资料进行审核。(2)机安装完毕后,填写外用电梯安装完毕验收表(3)机验收检验,施工单位、使用单位、监理单位的有关人员必须参加,验收认可后,签证验收文件。4.施工升降机在使用过程中的检验(1)用施工升降机的过程中要严格做好日常监控,执行日检、周检、月检、季检、年度审查和不定期检查制度。(2)工升降机日常使用的日检主要检查电

31、梯易发生故障的零部件和位置,如标准节螺丝、钢丝绳以及操作系统的操作性能等,由操作班组进行,质管部负责监督;周检主要对各系统进行全面检查。(3)工升降机使用过程中的月检、季检、年检由国家有技术、安全标准进行全面检查。十二、应急预案1、处置程序施工现场一旦发生事故时,施工现场应急救援小组应根据当时的情况立即采取相应的应急处置措施或进行现场抢救,同时要以最快的速度进行报警,应急指挥领导小组接到报告后,要立即赶赴事故现场,组织、指挥抢救排险,并根据规定向上级有关部门报告,尽量把事故控制在最小范围内,并最大限度地减少人员伤亡和财产损失. 项目部制定出本单位的安全消防通道及安全疏散道路路线图,并确保通道的

32、畅通,遇突发紧急事故时,由专人指挥与事故应急救援无关人员的紧急疏散,根据不同的事故,明确疏散的方向、距离和集中地点。2、报警和联络方式一旦发生事故时,施工现场应急救援小组在进行现场抢救、抢险的同时,要以最快的速度通过电话进行报警,如有人员伤亡的,要拨打“120”急救电话和公司报警电话;如果发生火灾,应拨打“119”火警电话和公司报警电话。联系人:刘中维 电话:18996186628(3)各类事故的救援预案1、触电事故的救援预案一旦发生触电伤害事故,首先使触电者迅速脱离电源(方法是切断电源开关,用干燥的绝缘木棒、布带等将电源线从触电者身上拨离或将触电者拨离电源),其次将触电者移至空气流通好的地方

33、,情况严重者,边就地采用人工呼吸法和心脏按压法抢救,同时就近送医院。2、高处坠落及物体打击事故的救援预案工地急救员边抢救边就近送医院。3、机械伤害事故的救援预案(1)对于一些微小伤,工地急救员可以进行简单的止血、消炎、包扎。(2)就近送医院。4、火灾事故的救援预案(1)迅速切断电源,以免事态扩大,切断电源时应戴绝缘手套,使用有绝缘柄的工具。当火场离开关较远时需剪断电线时,火线和零线应分开错位剪断,以免在钳口处造成短路,并防止电源线掉在地上造成短路使人员触电.(2)当电源线因其他原因不能及时切断时,一方面派人去供电端拉闸,一方面灭火时,人体的各部位与带电体保持一定充分距离,抢险人员必须穿戴绝缘用

34、品.(3)扑灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火机,二氧化碳灭火器、1211灭火器或干燥砂子,严禁使用导电灭火剂扑救。(4)气焊中,氧气软管着火时,不得折弯软管断气,应迅速关闭氧气阀门停止供氧.乙炔软管着火时,应先关熄炬火,可用弯折前面一段软管的办法将火熄灭。(5)一般情况发生火灾,工地先用灭火器将火扑灭,情况严重立即打“119”报警、讲清火险发生的地点、情况、报告人及单位等.5、工作时断电:首先关闭电源,防止来电发生意外,如需从平台上降回地面,则小心同时松开两个电磁制动器,使平台缓慢下降,直到地面。6、工作时断绳后的处理:首先,保持清醒冷静的头脑,在确保安全的情况下,撤离工作人员,派

35、专业人员进入篮内,先将断钢丝绳从提升机内退出,再将上面送下的钢丝绳穿入提升机,在安全锁不打开状态下向上升,看能否正常工作,然后小心松开安全锁,再开车下降到地面,严格检查后才允许重新使用。如钢丝绳不能退出,则用安全锁锁牢钢丝绳,并用加固钢丝绳固定好工作平台,再打开升降机进行修理。应急救援小组成员刘中维组长18996186628王永军副组长13617688426马建军副组长13489989005王国臣组员18048181609王利斌组员15173711282张立忠组员15983640963程龙组员18781078983刘金组员13708382470朱小龙组员18680713478十二、危险源识别和

36、控制措施序号危险源/危险点控制措施1人员违章作业、误操作或安全措施不当易发行生人身伤害、机械垮塌事故1. 安装前编制施工方案并进行技术交底、安全交底2. 经过培训,执证上岗3. 正确合理使用安全防护用品(安全带、安全绳)4. 方案、措施施工中变更,办理有关手需,经有关领导批准2吊笼吊点不正确,标准节、滑轮易损坏,造成设备事故1. 搁放高度符合要求,搁放垫森木尽量选择在节点位置2. 吊点在节点位置3在无安全设施的吊笼上作业,易发生人员坠落事故1. 吊笼设置安全门2. 施工过程中系好安全带4榔头或被击打物碎片及其他使用工具飞出伤人1. 不得带手套使用榔头2. 榔头与柄连接可靠,手柄清洁,无油污3. 使用的橇杠、板手、扳手等工具要系绳保护,零配件要装袋4. 现场设警戒区,专人监护,严禁无关人员进入5部件安装错误,如少装弹簧卡和开口销等,或使用铁丝,焊条等作开口销,易发行机械损坏事故1. 做好技术措施,搞好三级检查,特别是地面组合前检查2. 每安装一步,进行仔细检查3. 使用前进行检查第 16 页 共 16页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
