资源描述

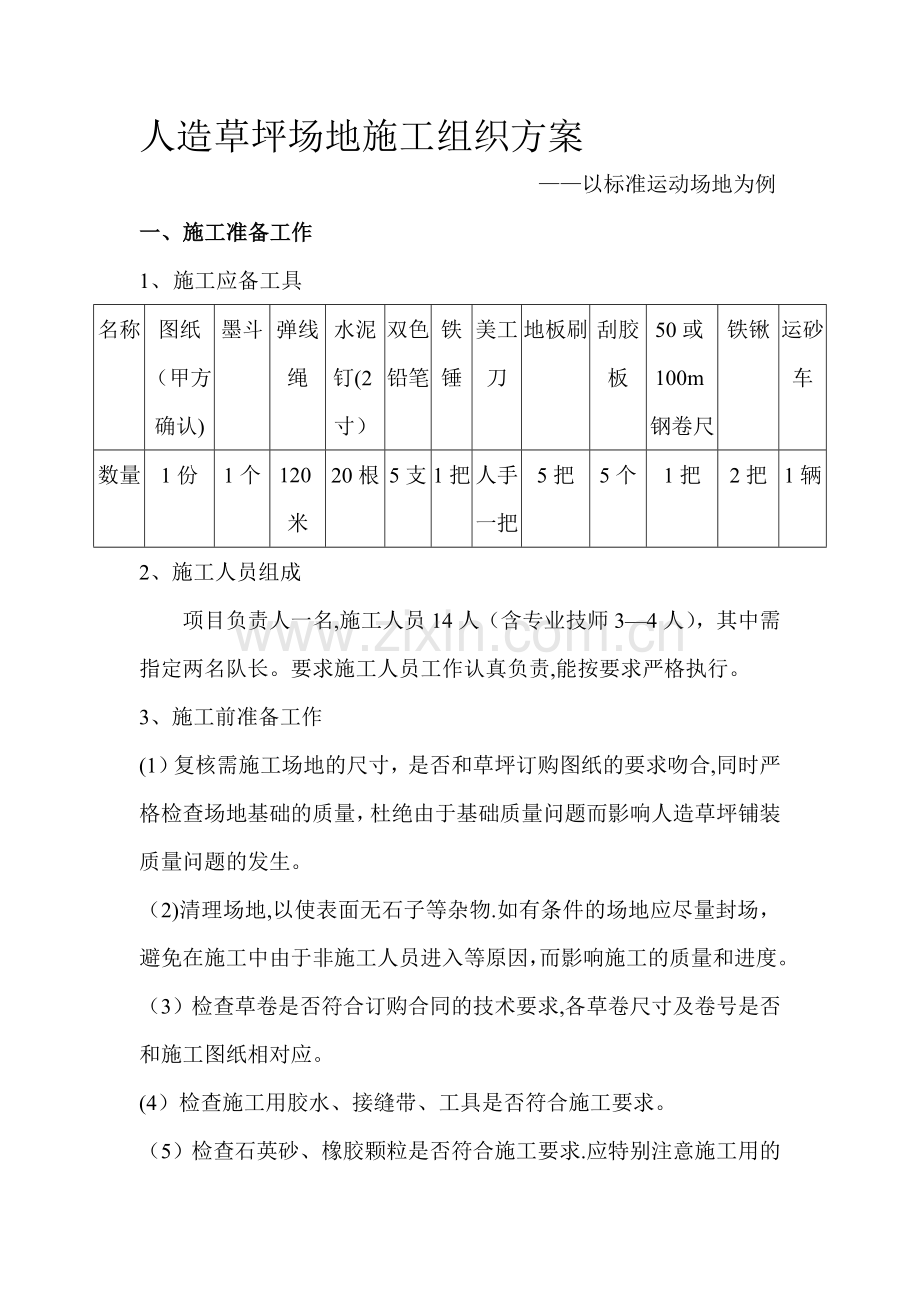

人造草坪场地施工组织方案
——以标准运动场地为例
一、施工准备工作
1、 施工应备工具
名称
图纸
(甲方确认)
墨斗
弹线绳
水泥钉(2寸)
双色
铅笔
铁锤
美工刀
地板刷
刮胶板
50或100m钢卷尺
铁锹
运砂车
数量
1份
1个
120米
20根
5支
1把
人手
一把
5把
5个
1把
2把
1辆
2、施工人员组成
项目负责人一名,施工人员14人(含专业技师3—4人),其中需指定两名队长。要求施工人员工作认真负责,能按要求严格执行。
3、施工前准备工作
(1)复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,同时严格检查场地基础的质量,杜绝由于基础质量问题而影响人造草坪铺装质量问题的发生。
(2)清理场地,以使表面无石子等杂物.如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。
(3)检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。
(4)检查施工用胶水、接缝带、工具是否符合施工要求。
(5)检查石英砂、橡胶颗粒是否符合施工要求.应特别注意施工用的石英砂必须是干的,决不允许用潮湿的石英砂进行施工。
二、施工步骤

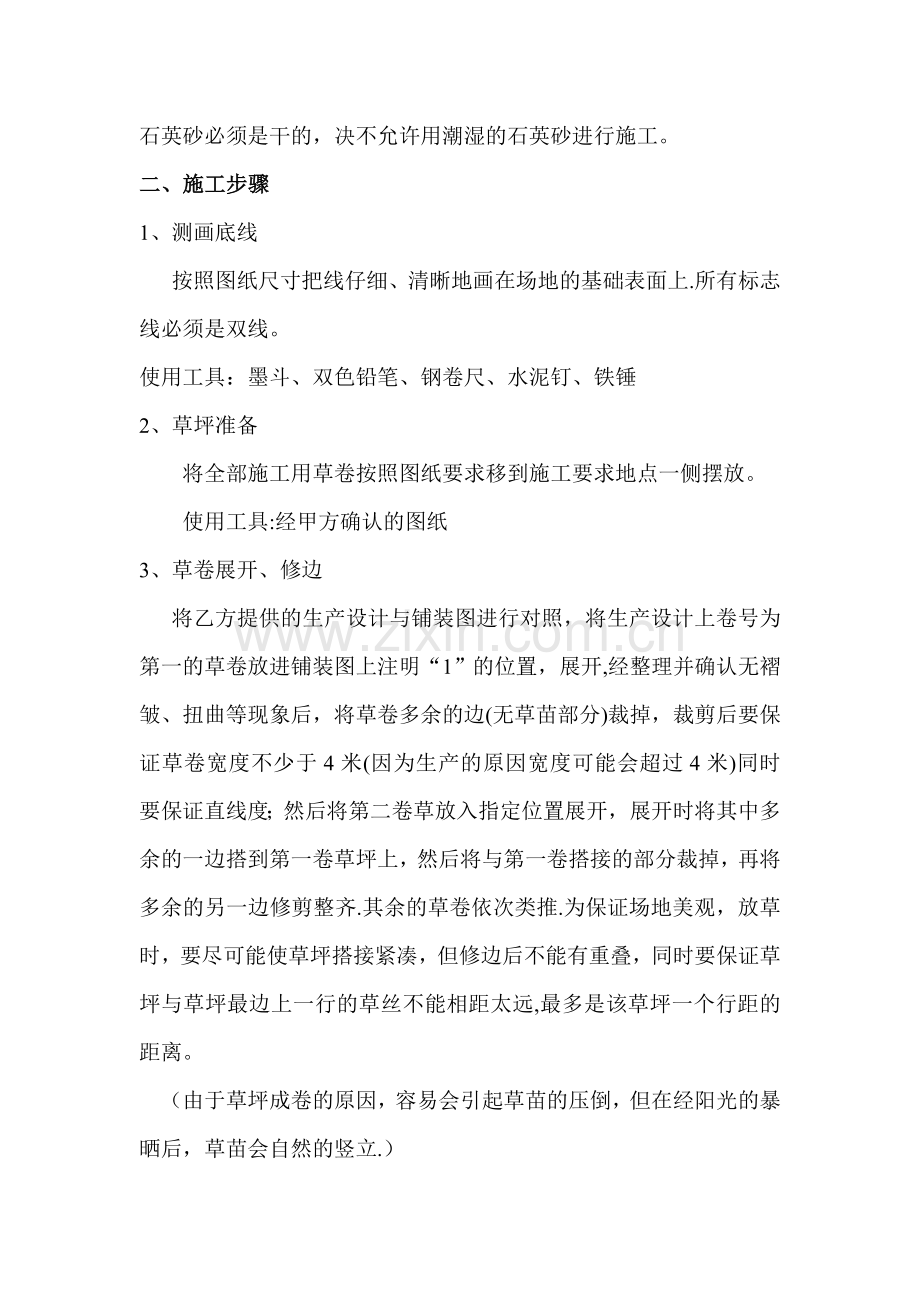

1、测画底线
按照图纸尺寸把线仔细、清晰地画在场地的基础表面上.所有标志线必须是双线。
使用工具:墨斗、双色铅笔、钢卷尺、水泥钉、铁锤
2、草坪准备
将全部施工用草卷按照图纸要求移到施工要求地点一侧摆放。
使用工具:经甲方确认的图纸
3、草卷展开、修边
将乙方提供的生产设计与铺装图进行对照,将生产设计上卷号为第一的草卷放进铺装图上注明“1”的位置,展开,经整理并确认无褶皱、扭曲等现象后,将草卷多余的边(无草苗部分)裁掉,裁剪后要保证草卷宽度不少于4米(因为生产的原因宽度可能会超过4米)同时要保证直线度;然后将第二卷草放入指定位置展开,展开时将其中多余的一边搭到第一卷草坪上,然后将与第一卷搭接的部分裁掉,再将多余的另一边修剪整齐.其余的草卷依次类推.为保证场地美观,放草时,要尽可能使草坪搭接紧凑,但修边后不能有重叠,同时要保证草坪与草坪最边上一行的草丝不能相距太远,最多是该草坪一个行距的距离。
(由于草坪成卷的原因,容易会引起草苗的压倒,但在经阳光的暴晒后,草苗会自然的竖立.)
使用工具:经甲方确认的图纸
4、粘接接缝边
将已经修好的草卷的边均匀向上折叠20--—30cm,把准备好的20厘米宽的接缝带放在相邻的草卷之间的基础上,然后均匀涂抹上胶水(胶水使用量请参照特别提示第4条),自然晾晒一段时间后,再放下接缝边(注意:不能将两边的草苗压在接缝边下)。在粘接好后,检查胶水凝固的情况,在胶水快要凝固的时候,用人工在接缝边上来回的踩踏,使接缝边、胶水、接缝带充分的粘接。
使用工具:美工刀、刮胶板
5、标志线的切割
在草坪上找准预留的标志线,在标志线的中间位置用刀划开,并且使它自然收缩一段时间(半天或一天)后,用美工刀沿画好的线,割出标志线的位置.
使用工具:美工刀
6、粘接标志线
将成卷的白色草坪剪成相应宽度的长条,将其放入预留的标志线位置,然后将其与旁边的绿草用30厘米宽的接缝带粘接在一起.工艺基本同绿草接缝边的粘接。
使用工具:美工刀、刮胶板
7、注石英砂
将准备好的石英砂均匀地布在场地上(有条件的场地可以使用注砂机),用刷子仔细地把布好的石英砂刷一遍,使石英砂能自然地落到草苗根部,起到使草苗自然竖立的作用,为注橡胶颗粒做准备.
使用工具:铁锹、运砂车或注砂机。
8、注橡胶颗粒
工艺同注石英砂。
三、工期预算及保证措施
1、 工期预算
标准足球场地铺设进度预算
序号
项 目
人 数
工 期
1
清理场地、测画底线
8——10人
1工作日
2
草坪展开(包括调整、修边)
14人
2工作日
3
绿草接缝边粘接
14人
2工作日
4
标志线切割、粘接标志线
14人
2工作日
5
注石英砂、注橡胶颗粒
14人
5个工作日
2、保证措施
(1)项目负责人养成每天了解天气的习惯,根据天气的变化适时调整工作安排;
(2)主要施工人员每天讨论、确定第二天的工作步骤及人员安排,保证工期;
(3)与建设方密切联系和沟通,保证工程顺畅.
四、各施工人员的职责
序号
人员
人 数
职责
1
项目负责人
1
1。负责工程的整体进度及现场问题的处理。 2.负责工程人员、设备、材料及资金等的统一和协调。 3。负责和建设方的密切联系及与公司总部的沟通。
2
专业技师
3
1.负责主要工序的施工。 2.负责各工序的质量检验。 3。协调项目负责人把握工程进度。
3
施工队长
2
1。负责对一般施工人员的领导及带头作用。 2.负责主要人员和一般施工的沟通.
4
一般人员
8
执行施工队长下达的任务。
五、质量保证
1、认真贯彻“质量第一”和“预防为主”的方针精心组织、精心施工。
2、项目负责人组织主要施工人员认真学习熟悉设计图纸领会设计意图做好各项准备工作。
3、严格执行质量检验制度每道工艺必须经专业技师检验合格后才能进入下道工艺。
4、施工时及时填写各种验收报表施工记录收集各项技术资料不断改进.
5、在施工中服从建设方的质量监督共同协商创出一流工程。
六、施工中紧急情况的处理
1、下雨在施工中突然发生下雨的情况应立刻停止施工对胶水粘接部分用遮雨布进行覆盖确保胶水凝固时间。
2、大风在施工中突然发生大风的情况应立即停止施工对草坪周边部分有可能影响的边采取重物覆盖等措施。
3、对其他突发事件视现场情况酌情处理。
七、工程质量检验要求
1、对草坪等所有材料的规格及质量进行检验核对。
2、工程竣工后草坪表面平坦色泽均匀接缝平坦无明显拼接现象。
3、标志线应该准确符合图纸尺寸要求无扭曲粘接不牢等现象。
4、石英砂及橡胶颗粒铺设应均匀无明显不平现象。
八、安全及文明施工措施
1、施工场所严禁烟火.
2、施工场所严禁与施工无关人员进入.
3、对于每日施工所产生的垃圾做到及时清理并且运至适当的场所在工程竣工后作统一处理。
九、特别注意事项
1、在施工期间应注意天气的变化及时调整工作安排注意胶水的凝固期严格禁止在雨天或不符合胶水使用说明的情况下使用胶水
2、严格要求施工人员在使用刀具时注意安全。在更换刀片时不要将废刀片乱抛在场地中以防止在场地使用过程中出现划伤人员的事件的发生
3、胶水等物品属于引燃品在施工期间严禁烟火
4、使用胶水时严格控制胶水的使用量
5、在使用石英砂前请务必要保证石英砂干燥。
