收藏 分销(赏)

基坑支护方案方案技术交底.doc

上传人:人****来 文档编号:3991701 上传时间:2024-07-24 格式:DOC 页数:5 大小:31.04KB
下载 相关 举报
基坑支护方案方案技术交底.doc_第1页
第1页 / 共5页
基坑支护方案方案技术交底.doc_第2页
第2页 / 共5页
基坑支护方案方案技术交底.doc_第3页
第3页 / 共5页
基坑支护方案方案技术交底.doc_第4页
第4页 / 共5页
基坑支护方案方案技术交底.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

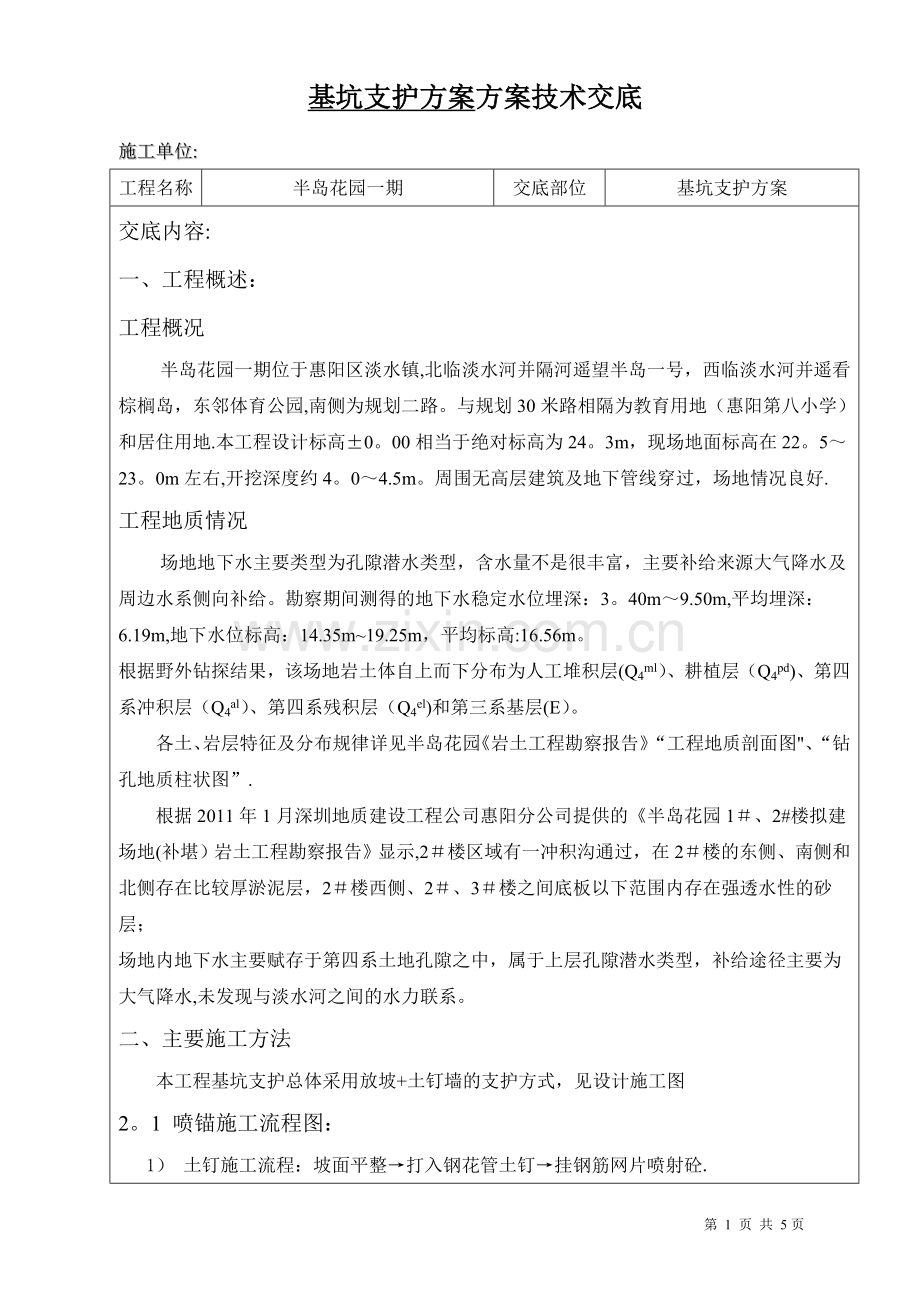

1、基坑支护方案方案技术交底施工单位:工程名称半岛花园一期交底部位基坑支护方案交底内容:一、工程概述:工程概况半岛花园一期位于惠阳区淡水镇,北临淡水河并隔河遥望半岛一号,西临淡水河并遥看棕榈岛,东邻体育公园,南侧为规划二路。与规划30米路相隔为教育用地(惠阳第八小学)和居住用地.本工程设计标高0。00相当于绝对标高为24。3m,现场地面标高在22。523。0m左右,开挖深度约4。04.5m。周围无高层建筑及地下管线穿过,场地情况良好.工程地质情况场地地下水主要类型为孔隙潜水类型,含水量不是很丰富,主要补给来源大气降水及周边水系侧向补给。勘察期间测得的地下水稳定水位埋深:3。40m9.50m,平均埋

2、深:6.19m,地下水位标高:14.35m19.25m,平均标高:16.56m。根据野外钻探结果,该场地岩土体自上而下分布为人工堆积层(Q4ml)、耕植层(Q4pd)、第四系冲积层(Q4al)、第四系残积层(Q4el)和第三系基层(E)。各土、岩层特征及分布规律详见半岛花园岩土工程勘察报告“工程地质剖面图、“钻孔地质柱状图”.根据2011年1月深圳地质建设工程公司惠阳分公司提供的半岛花园1、2#楼拟建场地(补堪)岩土工程勘察报告显示,2楼区域有一冲积沟通过,在2楼的东侧、南侧和北侧存在比较厚淤泥层,2楼西侧、2、3楼之间底板以下范围内存在强透水性的砂层;场地内地下水主要赋存于第四系土地孔隙之中

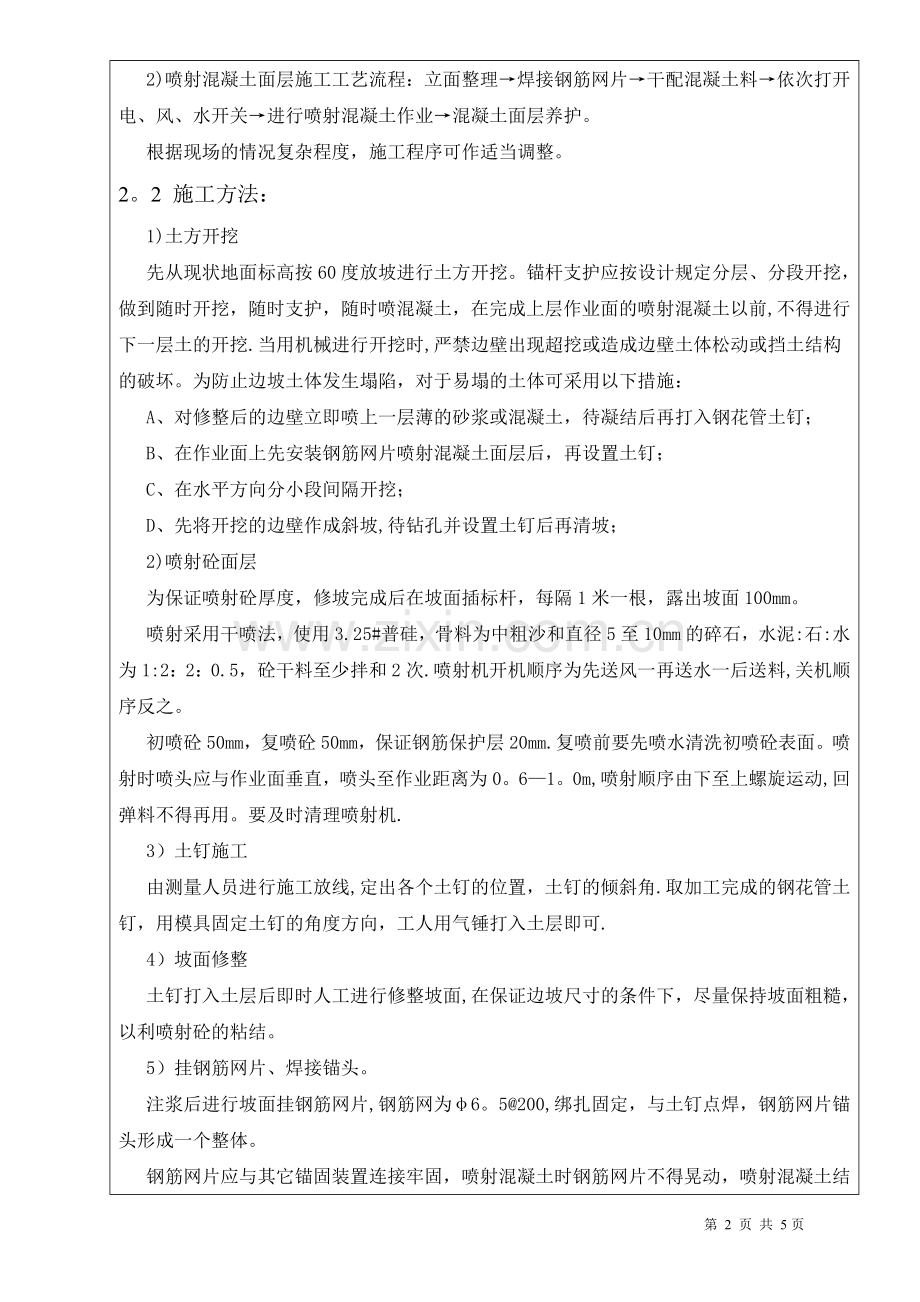

3、,属于上层孔隙潜水类型,补给途径主要为大气降水,未发现与淡水河之间的水力联系。二、主要施工方法本工程基坑支护总体采用放坡+土钉墙的支护方式,见设计施工图2。1 喷锚施工流程图:1) 土钉施工流程:坡面平整打入钢花管土钉挂钢筋网片喷射砼.2)喷射混凝土面层施工工艺流程:立面整理焊接钢筋网片干配混凝土料依次打开电、风、水开关进行喷射混凝土作业混凝土面层养护。根据现场的情况复杂程度,施工程序可作适当调整。2。2 施工方法:1)土方开挖先从现状地面标高按60度放坡进行土方开挖。锚杆支护应按设计规定分层、分段开挖,做到随时开挖,随时支护,随时喷混凝土,在完成上层作业面的喷射混凝土以前,不得进行下一层土的

4、开挖.当用机械进行开挖时,严禁边壁出现超挖或造成边壁土体松动或挡土结构的破坏。为防止边坡土体发生塌陷,对于易塌的土体可采用以下措施:A、对修整后的边壁立即喷上一层薄的砂浆或混凝土,待凝结后再打入钢花管土钉;B、在作业面上先安装钢筋网片喷射混凝土面层后,再设置土钉;C、在水平方向分小段间隔开挖;D、先将开挖的边壁作成斜坡,待钻孔并设置土钉后再清坡;2)喷射砼面层为保证喷射砼厚度,修坡完成后在坡面插标杆,每隔1米一根,露出坡面100mm。喷射采用干喷法,使用3.25#普硅,骨料为中粗沙和直径5至10mm的碎石,水泥:石:水为1:2:2:0.5,砼干料至少拌和2次.喷射机开机顺序为先送风一再送水一后

5、送料,关机顺序反之。初喷砼50mm,复喷砼50mm,保证钢筋保护层20mm.复喷前要先喷水清洗初喷砼表面。喷射时喷头应与作业面垂直,喷头至作业距离为0。61。0m,喷射顺序由下至上螺旋运动,回弹料不得再用。要及时清理喷射机.3)土钉施工由测量人员进行施工放线,定出各个土钉的位置,土钉的倾斜角.取加工完成的钢花管土钉,用模具固定土钉的角度方向,工人用气锤打入土层即可.4)坡面修整土钉打入土层后即时人工进行修整坡面,在保证边坡尺寸的条件下,尽量保持坡面粗糙,以利喷射砼的粘结。5)挂钢筋网片、焊接锚头。注浆后进行坡面挂钢筋网片,钢筋网为6。5200,绑扎固定,与土钉点焊,钢筋网片锚头形成一个整体。钢

6、筋网片应与其它锚固装置连接牢固,喷射混凝土时钢筋网片不得晃动,喷射混凝土结束后钢筋网片不得外露.3、混凝土护顶施工护顶施工前应先将基坑周边的防护栏杆安装好,防护栏杆采用48脚手架钢管制作,栏杆高出地面1200,立杆间距1。5m,设置大横杆两道,底下一道距地20。护顶主要起边坡防水、排水作用.对边坡稳定影响甚大,所以施工一定要及时,护顶施工采用100厚C10细石混凝土,自坡顶边线向外延伸1。0m,图向外找坡,以方便排水。混凝土浇筑前先将坡顶清理、平整、拍实,并放出护顶边线,将木枋固定在护顶护顶外边缘。混凝土浇筑时,应使用平板振动器捣密实,分段浇筑,随浇捣随进行表面扫毛.施工完毕24h内洒水养护,

7、不少于7d。4、排水沟施工土方开挖时要注意地下水情况,如果在开挖中或在基坑底出现地下水,应做好基坑排水工作。排水沟留置在坡脚外30处,截面3030,两边以120灰砂砖砌筑,内面以1:3水泥砂浆抹面压光,沟底用C15混凝土做100厚垫层。集水井沿排水沟设置,除在基坑底角部设置外,中间间隔30m设置一个,集水井大小800800(比底标高低500mm),120厚红砖砌筑,内面以1:3水泥砂浆抹面压光,底部用C10细石混凝土做100厚垫层.基坑顶面沿护顶外缘设置排水沟(做法同基坑底排水沟),排水沟与市政污管网接通,污水在排入市政管网须经沉淀池充分净化。2。3 特殊情况的应急处理措施基坑支护工程是风险性

8、较大的工程,施工过程中可能会遇到各种意外情况,为做到有备无患,针对本工程特点,制定以下应急措施:边坡局部涌水的处理:迅速用止水材料缩小范围,埋管引流.位移、沉降过大的处理:在位移沉降过大区域根据产生的原因或加大加密土钉,或加大注浆量。坑底局部管涌、突涌的处理:如因特殊情况出现突涌,应立即用粘土或水泥封浆,在最短的时间内制止突涌的发展。2。4 施工监测为了确保基坑安全,少影响周围建筑物,要求随时掌握开挖及支护施工整个过程中边坡的动态变化,因此必须在支护施工过程中实施信息法施工,因此,施工监测应按规范要求进行,包括对环境保护的保护监测和对工程本体的监测,及时预报施工中出现的问题,并把获得的信息通过

9、修必设计反馈到施工工作中去。以指导施工.监测内容如下:1、变形监测布置基坑支护结构需设水平位移和沉降监测点,监测点在坑顶按1525m间距设置,本工程共布设沉降、位移监测点26组;变形观测的精度应符合现行的工程测量规范有关变形量的规定;观测精度不低于三等精度要求。2、变形监测周期变形监测应在开挖前建立初始读数,开挖过程中监测间隔不宜超过两天(具体间隔时间根据施工工况及监测结果确定);支护施工结束后两个月内监测间隔不宜超过十天;支护施工结束两月后且变形趋于稳定时可适当延长间隔时间,直至回填结束.遇暴雨或其它影响边坡稳定的情况应加密监测。3、基坑变形允许值按规范执行;基坑周边建筑物沉降控制值由监测单

10、位按相关规范要求计算其不均匀沉降度进行安全评估。其他相关监测项目的预警值:1)基坑周边坡体位移、沉降按其设计安全等级(均按三级1。0H控制,H=基坑深度)所对应的最大变形允许值进行控制,控制值的0.8倍为预警值;2)监测应委托有专业资质的单位进行,监测前应编制相关的监测方案,确保监测的科学性和准确性.并可对本设计布置的相关监测点的位置和数量进行调整,以确保监测结果的准确性和科学性。三、 质量保证措施1、钢筋、钢花管使用前应调直、除锈、除油,定位必须严格按设计要求设置.2、土钉的灌入深度偏差不得超过50mm,孔径偏差控制在5mm,布置孔距偏差控制在100mm.3、土钉打完后,必须立即挂网,准备喷

11、射砼。4、钢筋网与钢筋土钉连结牢固,喷射砼时不得晃动。5、边坡坡面必须修理平整,平整度控制在20mm,并清除松动部份土体。6、砼喷射机密封性能要好,输料要连续均匀,骨料最大粒径不宜超过25mm,混合料要拌合均匀,搅拌机拌合时间不少于2min。7、喷射砼应分片作业,同一分段内喷射顺序应自上而下,喷射时喷头与受喷面应垂直,保持0。61。0m的距离,严格控制水灰比,回弹率不应大于15。8、钢筋与坡面的间隙要小于20mm。9、喷射砼终凝后,应喷水养护,养护时间不少于7天。10、钢花管土钉注浆前,应将孔内残留及松动的废土清除干净。四、 施工安全保证措施4.1 安全生产管理目标及安全管理体系本工程我司制定

12、的安全生产目标是实现“六无”安全生产(无死亡、无重伤、无重大机械事故、无火灾、无中毒、无坍塌)。安全为了生产,生产必须安全。安全是为质量服务的,质量要以安全做保证,在质量控制的同时,必须加强安全控制,要搞好本工程的安全生产,必须根据工程实际情况,落实安全生产制度,搞好工地的治安、消防管理。4。2安全生产的组织纪律及一般规定4。3 特种作业人员须持上岗证4。4 现场消防特点及相应措施五、 加固材料的堆放为保证地下室施工期间,基坑的稳定性和安全性,在施工现场存放一些基坑支护的加固材料。加固材料的堆放在不影响桩基的施工前提下随机堆放。具体堆放在方便施工的地方,钢花管的加工在工地的材料加工场加工好后运至堆放处.交底人签字:日 期:接受人签字:第 5 页 共 5页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
