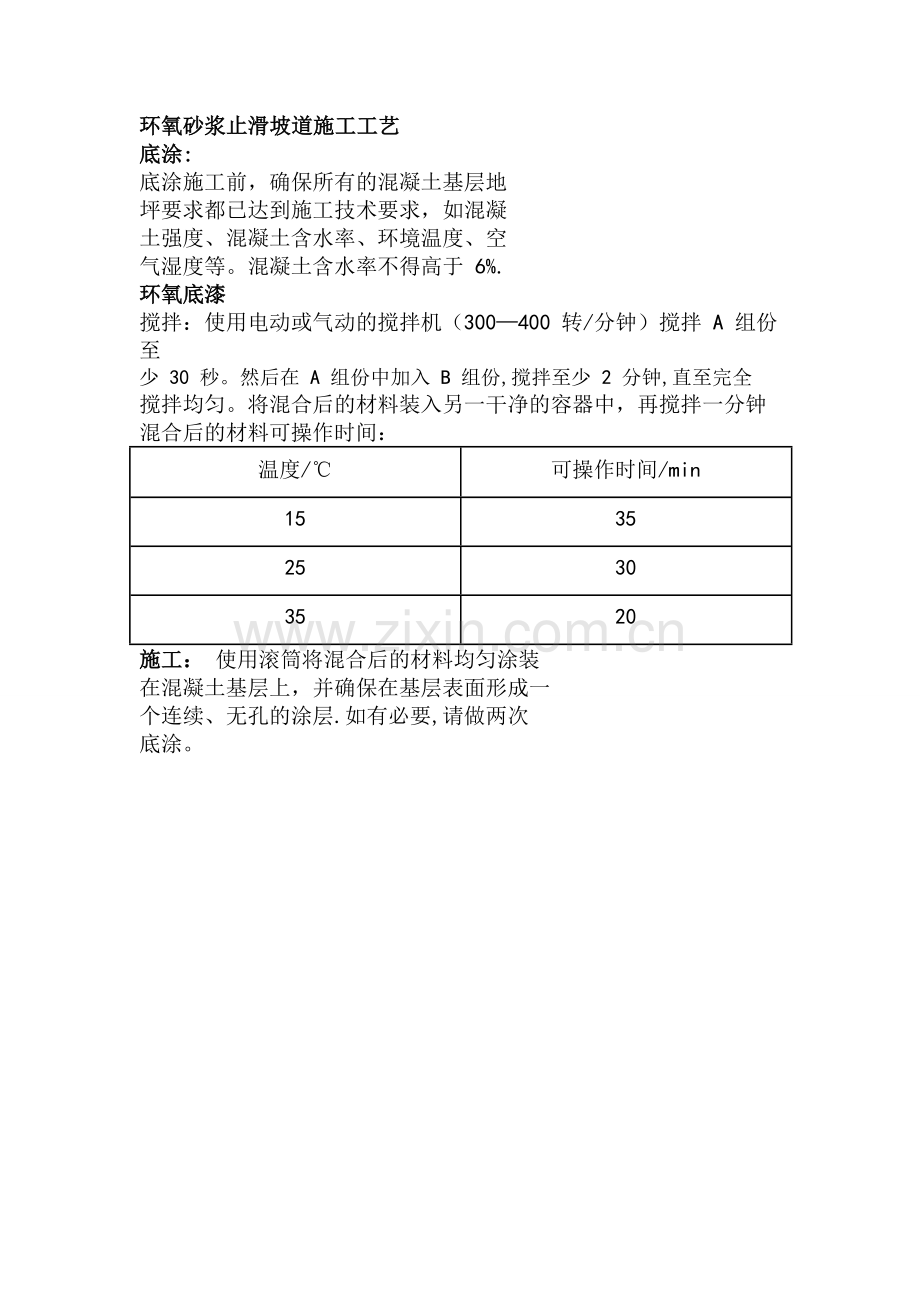

1、环氧砂浆止滑坡道施工工艺底涂:底涂施工前,确保所有的混凝土基层地坪要求都已达到施工技术要求,如混凝土强度、混凝土含水率、环境温度、空气湿度等。混凝土含水率不得高于 6%.环氧底漆搅拌:使用电动或气动的搅拌机(300400 转/分钟)搅拌 A 组份至少 30 秒。然后在 A 组份中加入 B 组份,搅拌至少 2 分钟,直至完全搅拌均匀。将混合后的材料装入另一干净的容器中,再搅拌一分钟混合后的材料可操作时间:温度/可操作时间/min153525303520施工: 使用滚筒将混合后的材料均匀涂装在混凝土基层上,并确保在基层表面形成一个连续、无孔的涂层.如有必要,请做两次底涂。养护:刚完工的环氧底漆至少
2、48h内避免接触潮气、冷凝水。工具清洗:请在施工后立刻使用清洗剂,清洗所有的工具和设备.硬化或固化的材料只能用机械去除.(不同地域的养护时间不同,应按照现场实际情况来定)环氧中涂搅拌:使用电动或气动的搅拌机(300-400转/分钟)搅拌A组份至少30秒。然后在A组份中加入B组份,(重量比),加入适量石英砂,搅拌至少2分钟,直至完全搅拌均匀。将混合后的材料装入另一干净的容器中,再搅拌2分钟直至混 合均匀混合后的材料可操作时间:温度/可操作时间/min153525303520施工:涂装方式:a、 在涂装前应了解施工期间的天气状况,确认基面符合施工要求,并做好相应的现场防护工作;确认施工环境温度高于
3、露点3以上,地面无结露现象。b、先将环氧中涂倾倒在地面上,并用带齿镘刀均匀刮平,随后立即穿钉鞋人工施工抗压砂浆层,施工时以确保涂层厚度均匀c、清理:待砂浆层完全固化后,用吸尘器及批刮铲把砂浆层二次找平;要穿干净的橡胶钉鞋,防止污染和破坏地坪.养护:刚完工的环氧中涂至少 48h 内避免接触潮气、冷凝水。(不同地域的养护时间不同,应按照现场实际情况来定)。封闭层:搅拌:使用电动或气动的搅拌机(300-400 转/分钟)搅拌 A 组份至少 30 秒.然后在 A 组份中加入 B 组份,搅拌至少 2 分钟,直至完全搅拌均匀。将混合后的材料装入另一干净的容器中,再搅拌 2 分钟直至混合均匀。混合后的材料可
4、操作时间:温度/可操作时间/min153525303520施工:涂装方式:a、 在涂装前应了解施工期间的天气状况,确认基面符合施工要求,并做好相应的现场防护工作;确认施工环境温度高于露点3以上,地面无结露现象。b、先将封闭材料批刮在地面上,并用塑料软刮板均匀刮开,随后立即用毛滚筒处理,以确保厚度涂层均匀,6.4罩面层:环氧罩面漆使用电动或气动的搅拌机(300-400转/分钟)搅拌A组份至少30秒。然后在A组份中加入B组份,搅拌至少2分钟,直至完全搅拌均匀。施工:涂装方式:涂装前应了解施工期间的天气状况,选用罩面漆,确认基面符合施工要求,并做好相应的现场防护工作,确认地面无结露现象.b、 把搅拌
5、好的罩面层材料,使用短毛辊筒来回滚涂,控制好滚涂厚度,并注意要防止漏料堆积混合后的材料可操作时间温度/可操作时间/min153025253515养护:刚完工的罩面至少48h内避免接触潮气、冷凝水。工具清洗:请在施工后立刻使用清洗剂,清洗所有的工具和设备。硬化或固化的材料只能用机械去除.(不同地域的养护时间不同,应按照现场实际情况来定)清洁维护及成品保护措施清洁对于环氧涂层的附着力和外观至关重要,使用适当方式清理所有的灰尘、残余砂丸、松散物和其它杂物,进入施工区域的人员要穿戴鞋套.施工区域应封闭以防止灰尘进入。每个工作日结束时,应从现场移走垃圾,空罐,破布和废弃材料。刚施工完成的环氧砂浆止滑坡道必须严禁与水接触,至少7个工作日以上。养护对环氧涂层的最终效果非常重要,7天的养护时间严禁承载或进行其他施工。
