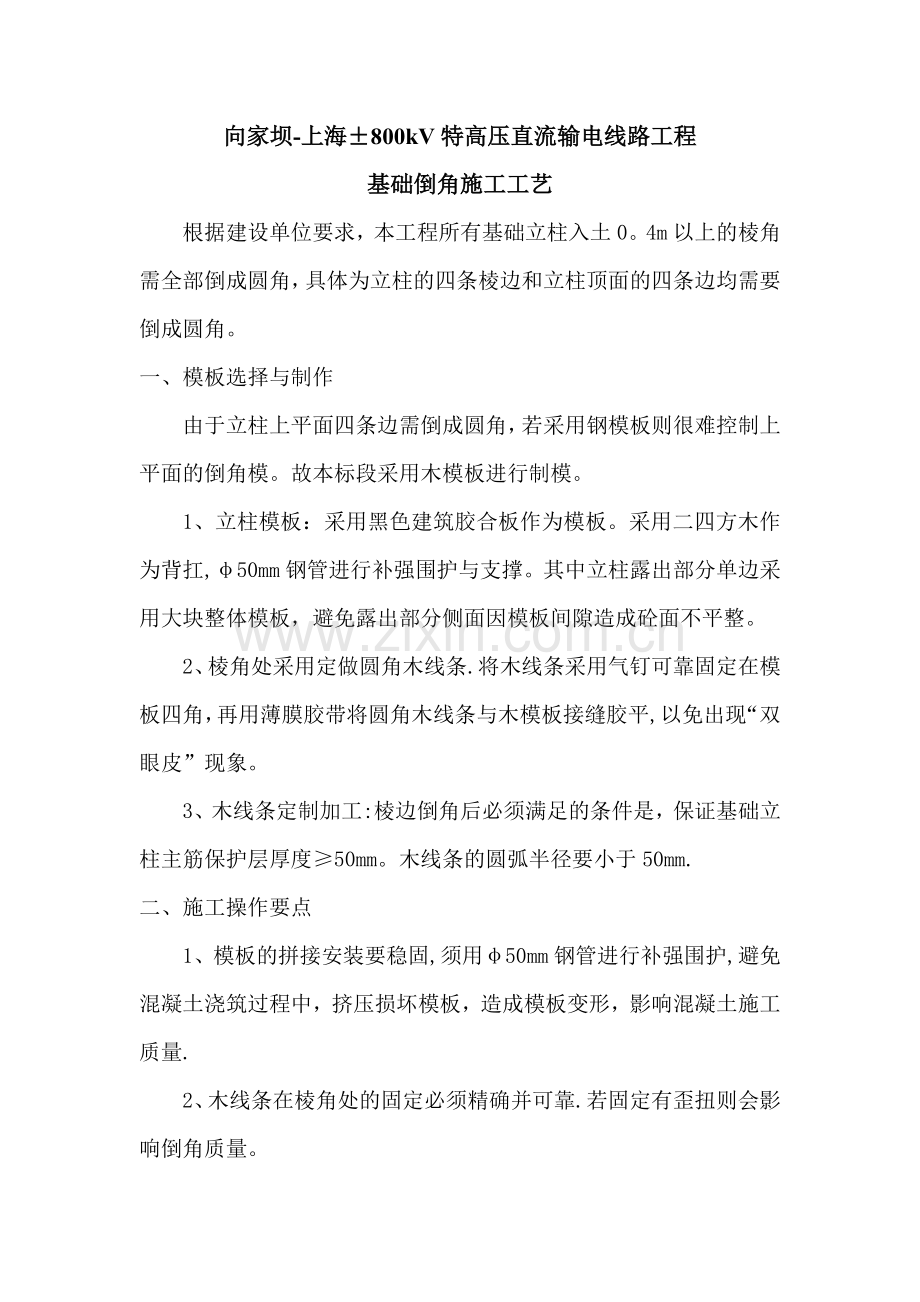

1、向家坝-上海800kV特高压直流输电线路工程基础倒角施工工艺根据建设单位要求,本工程所有基础立柱入土0。4m以上的棱角需全部倒成圆角,具体为立柱的四条棱边和立柱顶面的四条边均需要倒成圆角。一、模板选择与制作由于立柱上平面四条边需倒成圆角,若采用钢模板则很难控制上平面的倒角模。故本标段采用木模板进行制模。1、立柱模板:采用黑色建筑胶合板作为模板。采用二四方木作为背扛,50mm钢管进行补强围护与支撑。其中立柱露出部分单边采用大块整体模板,避免露出部分侧面因模板间隙造成砼面不平整。2、棱角处采用定做圆角木线条.将木线条采用气钉可靠固定在模板四角,再用薄膜胶带将圆角木线条与木模板接缝胶平,以免出现“双

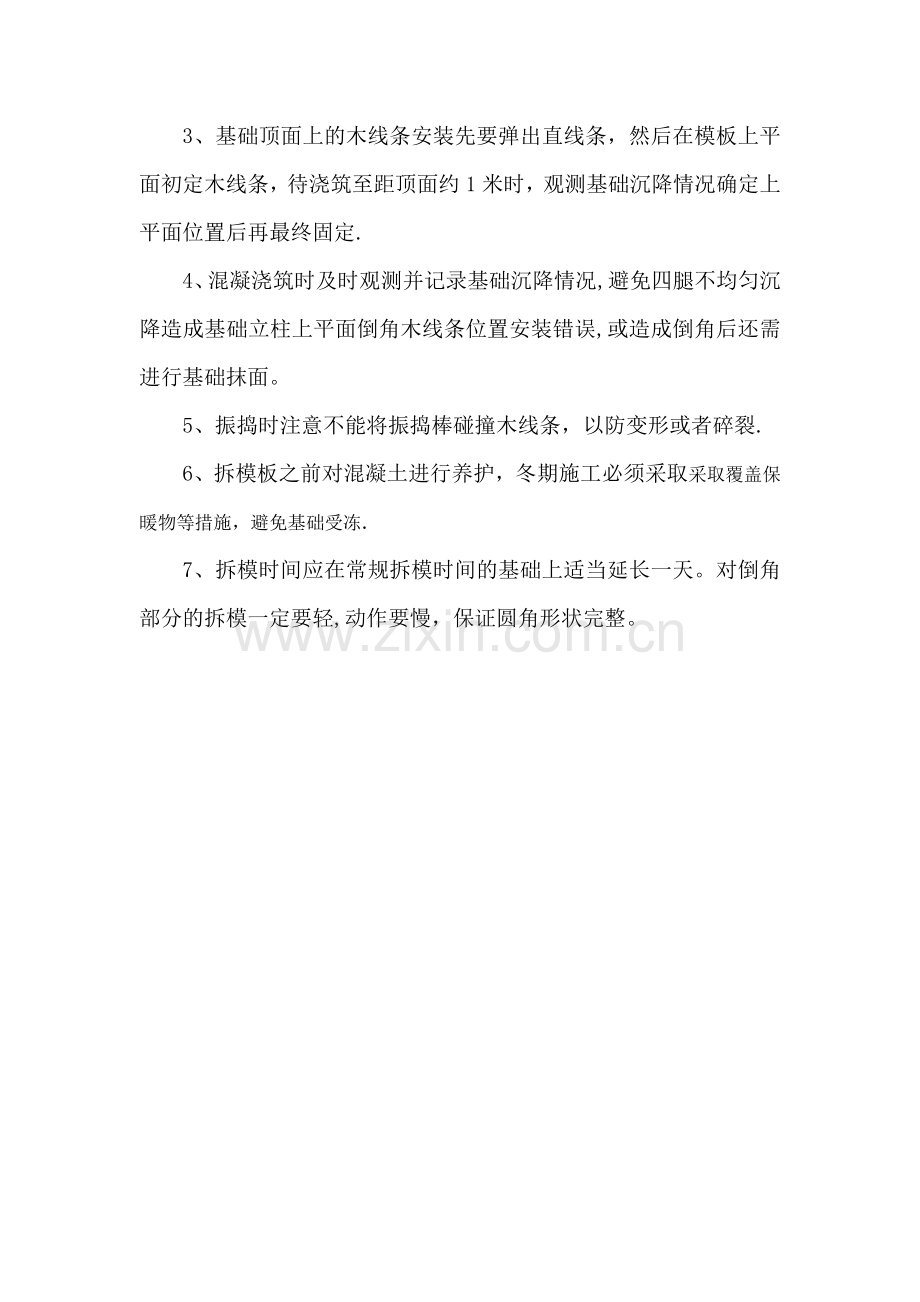

2、眼皮”现象。3、木线条定制加工:棱边倒角后必须满足的条件是,保证基础立柱主筋保护层厚度50mm。木线条的圆弧半径要小于50mm.二、施工操作要点1、模板的拼接安装要稳固,须用50mm钢管进行补强围护,避免混凝土浇筑过程中,挤压损坏模板,造成模板变形,影响混凝土施工质量.2、木线条在棱角处的固定必须精确并可靠.若固定有歪扭则会影响倒角质量。3、基础顶面上的木线条安装先要弹出直线条,然后在模板上平面初定木线条,待浇筑至距顶面约1米时,观测基础沉降情况确定上平面位置后再最终固定.4、混凝浇筑时及时观测并记录基础沉降情况,避免四腿不均匀沉降造成基础立柱上平面倒角木线条位置安装错误,或造成倒角后还需进行基础抹面。5、振捣时注意不能将振捣棒碰撞木线条,以防变形或者碎裂.6、拆模板之前对混凝土进行养护,冬期施工必须采取采取覆盖保暖物等措施,避免基础受冻.7、拆模时间应在常规拆模时间的基础上适当延长一天。对倒角部分的拆模一定要轻,动作要慢,保证圆角形状完整。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
