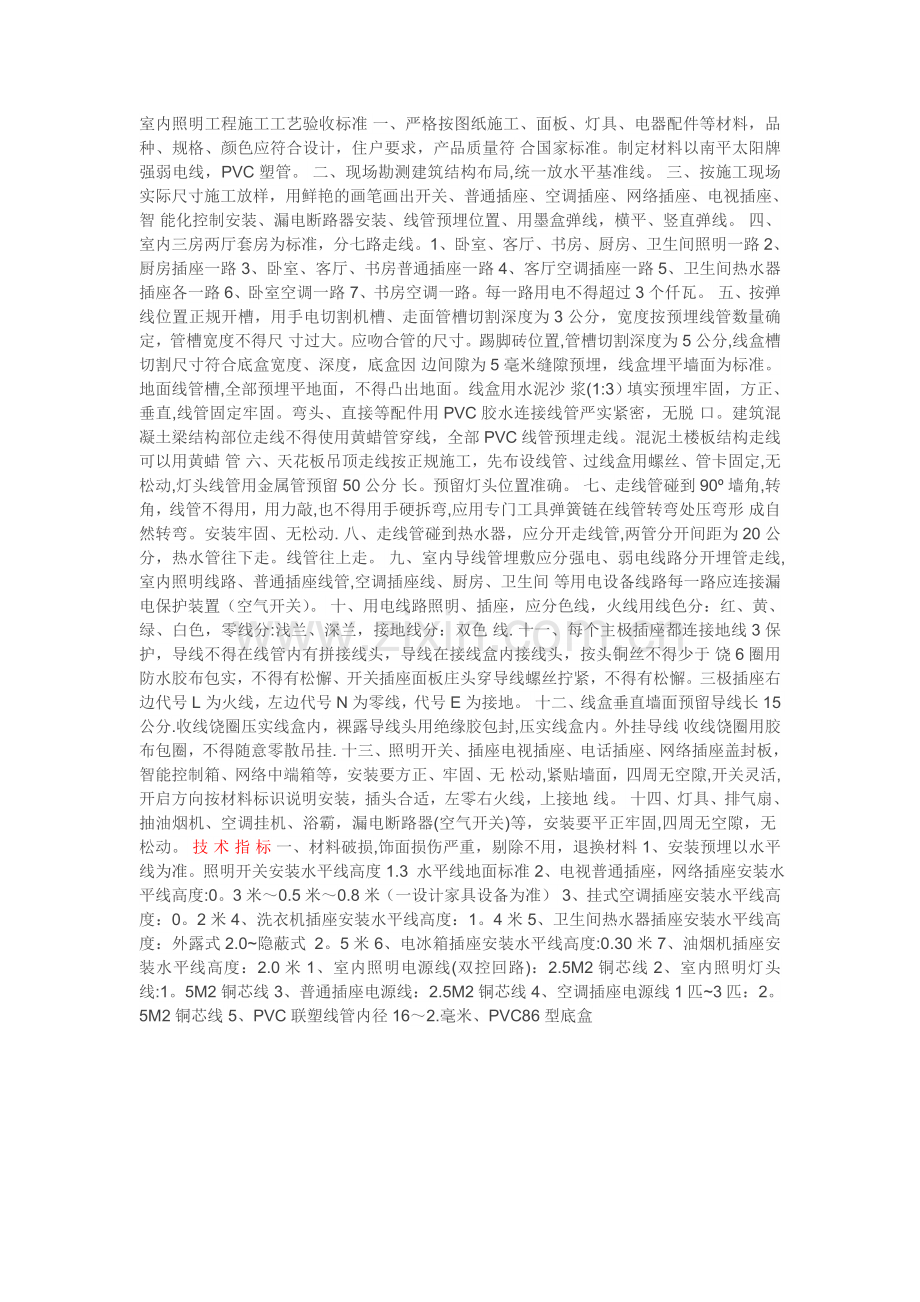

1、室内照明工程施工工艺验收标准一、严格按图纸施工、面板、灯具、电器配件等材料,品种、规格、颜色应符合设计,住户要求,产品质量符合国家标准。制定材料以南平太阳牌强弱电线,PVC塑管。二、现场勘测建筑结构布局,统一放水平基准线。三、按施工现场实际尺寸施工放样,用鲜艳的画笔画出开关、普通插座、空调插座、网络插座、电视插座、智能化控制安装、漏电断路器安装、线管预埋位置、用墨盒弹线,横平、竖直弹线。四、室内三房两厅套房为标准,分七路走线。1、卧室、客厅、书房、厨房、卫生间照明一路2、厨房插座一路3、卧室、客厅、书房普通插座一路4、客厅空调插座一路5、卫生间热水器插座各一路6、卧室空调一路7、书房空调一路。
2、每一路用电不得超过3个仟瓦。五、按弹线位置正规开槽,用手电切割机槽、走面管槽切割深度为3公分,宽度按预埋线管数量确定,管槽宽度不得尺寸过大。应吻合管的尺寸。踢脚砖位置,管槽切割深度为5公分,线盒槽切割尺寸符合底盒宽度、深度,底盒因边间隙为5毫米缝隙预埋,线盒埋平墙面为标准。地面线管槽,全部预埋平地面,不得凸出地面。线盒用水泥沙浆(1:3)填实预埋牢固,方正、垂直,线管固定牢固。弯头、直接等配件用PVC胶水连接线管严实紧密,无脱口。建筑混凝土梁结构部位走线不得使用黄蜡管穿线,全部PVC线管预埋走线。混泥土楼板结构走线可以用黄蜡管六、天花板吊顶走线按正规施工,先布设线管、过线盒用螺丝、管卡固定,无
3、松动,灯头线管用金属管预留50公分长。预留灯头位置准确。七、走线管碰到90墙角,转角,线管不得用,用力敲,也不得用手硬拆弯,应用专门工具弹簧链在线管转弯处压弯形成自然转弯。安装牢固、无松动.八、走线管碰到热水器,应分开走线管,两管分开间距为20公分,热水管往下走。线管往上走。九、室内导线管埋敷应分强电、弱电线路分开埋管走线,室内照明线路、普通插座线管,空调插座线、厨房、卫生间等用电设备线路每一路应连接漏电保护装置(空气开关)。十、用电线路照明、插座,应分色线,火线用线色分:红、黄、绿、白色,零线分:浅兰、深兰,接地线分:双色线.十一、每个主极插座都连接地线3保护,导线不得在线管内有拼接线头,导
4、线在接线盒内接线头,按头铜丝不得少于饶6圈用防水胶布包实,不得有松懈、开关插座面板庄头穿导线螺丝拧紧,不得有松懈。三极插座右边代号L为火线,左边代号N为零线,代号E为接地。十二、线盒垂直墙面预留导线长15公分.收线饶圈压实线盒内,裸露导线头用绝缘胶包封,压实线盒内。外挂导线收线饶圈用胶布包圈,不得随意零散吊挂.十三、照明开关、插座电视插座、电话插座、网络插座盖封板,智能控制箱、网络中端箱等,安装要方正、牢固、无松动,紧贴墙面,四周无空隙,开关灵活,开启方向按材料标识说明安装,插头合适,左零右火线,上接地线。十四、灯具、排气扇、抽油烟机、空调挂机、浴霸,漏电断路器(空气开关)等,安装要平正牢固,
5、四周无空隙,无松动。技 术 指 标一、材料破损,饰面损伤严重,剔除不用,退换材料1、安装预埋以水平线为准。照明开关安装水平线高度1.3 水平线地面标准2、电视普通插座,网络插座安装水平线高度:0。3米0.5米0.8米(一设计家具设备为准)3、挂式空调插座安装水平线高度:0。2米4、洗衣机插座安装水平线高度:1。4米5、卫生间热水器插座安装水平线高度:外露式2.0隐蔽式 2。5米6、电冰箱插座安装水平线高度:0.30米7、油烟机插座安装水平线高度:2.0米1、室内照明电源线(双控回路):2.5M2铜芯线2、室内照明灯头线:1。5M2铜芯线3、普通插座电源线:2.5M2铜芯线4、空调插座电源线1匹3匹:2。5M2铜芯线5、PVC联塑线管内径162.毫米、PVC86型底盒
