收藏 分销(赏)

嵌草砖铺设施工工艺.doc

上传人:w****g 文档编号:3983285 上传时间:2024-07-24 格式:DOC 页数:2 大小:14.04KB
下载 相关 举报
嵌草砖铺设施工工艺.doc_第1页
第1页 / 共2页
嵌草砖铺设施工工艺.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

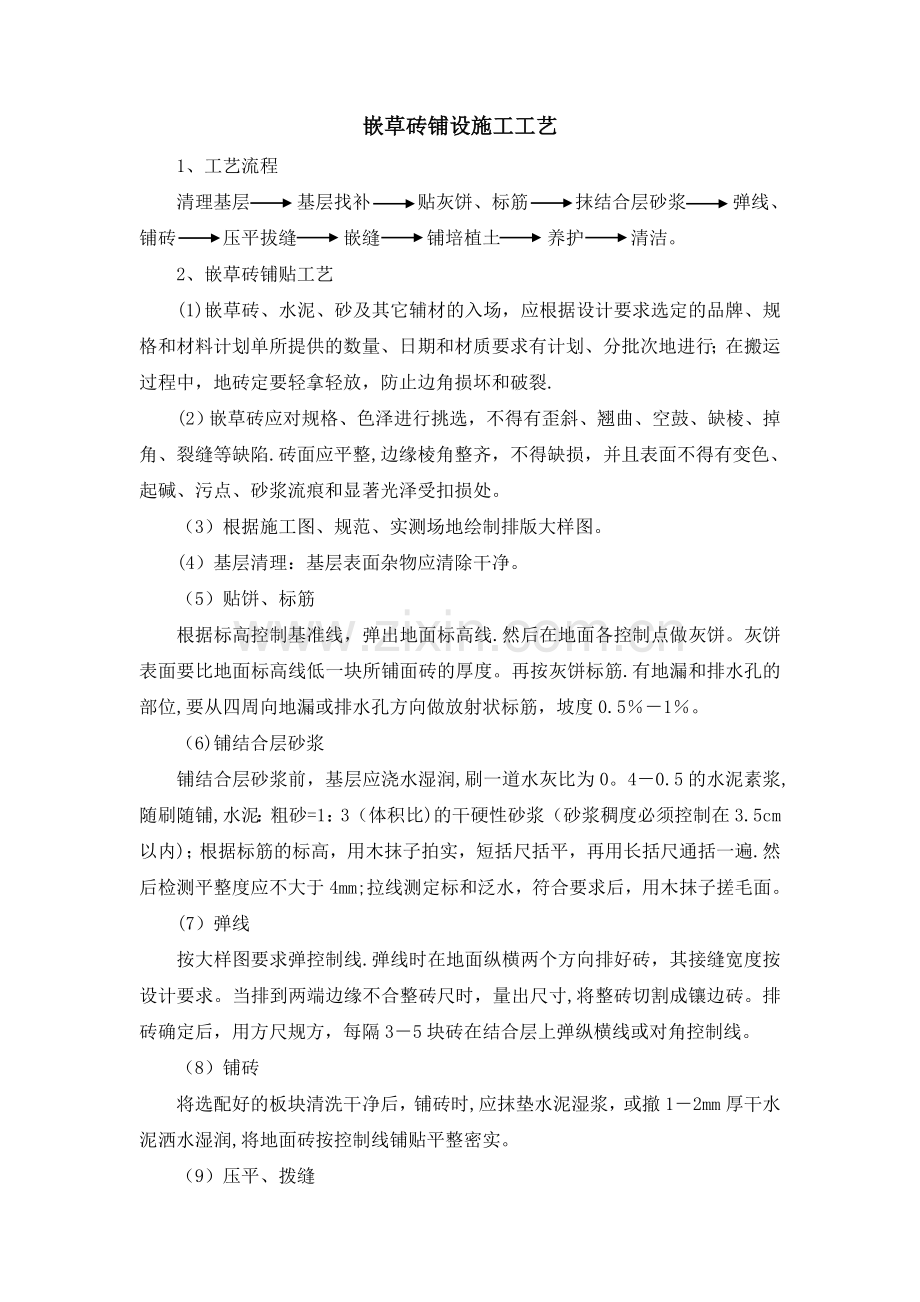

1、嵌草砖铺设施工工艺1、工艺流程清理基层 基层找补 贴灰饼、标筋 抹结合层砂浆 弹线、铺砖 压平拔缝 嵌缝 铺培植土 养护 清洁。2、嵌草砖铺贴工艺(1)嵌草砖、水泥、砂及其它辅材的入场,应根据设计要求选定的品牌、规格和材料计划单所提供的数量、日期和材质要求有计划、分批次地进行;在搬运过程中,地砖定要轻拿轻放,防止边角损坏和破裂.(2)嵌草砖应对规格、色泽进行挑选,不得有歪斜、翘曲、空鼓、缺棱、掉角、裂缝等缺陷.砖面应平整,边缘棱角整齐,不得缺损,并且表面不得有变色、起碱、污点、砂浆流痕和显著光泽受扣损处。(3)根据施工图、规范、实测场地绘制排版大样图。(4)基层清理:基层表面杂物应清除干净。(

2、5)贴饼、标筋根据标高控制基准线,弹出地面标高线.然后在地面各控制点做灰饼。灰饼表面要比地面标高线低一块所铺面砖的厚度。再按灰饼标筋.有地漏和排水孔的部位,要从四周向地漏或排水孔方向做放射状标筋,坡度0.51。(6)铺结合层砂浆铺结合层砂浆前,基层应浇水湿润,刷一道水灰比为0。40.5的水泥素浆,随刷随铺,水泥:粗砂=1:3(体积比)的干硬性砂浆(砂浆稠度必须控制在3.5cm以内);根据标筋的标高,用木抹子拍实,短括尺括平,再用长括尺通括一遍.然后检测平整度应不大于4mm;拉线测定标和泛水,符合要求后,用木抹子搓毛面。(7)弹线按大样图要求弹控制线.弹线时在地面纵横两个方向排好砖,其接缝宽度按

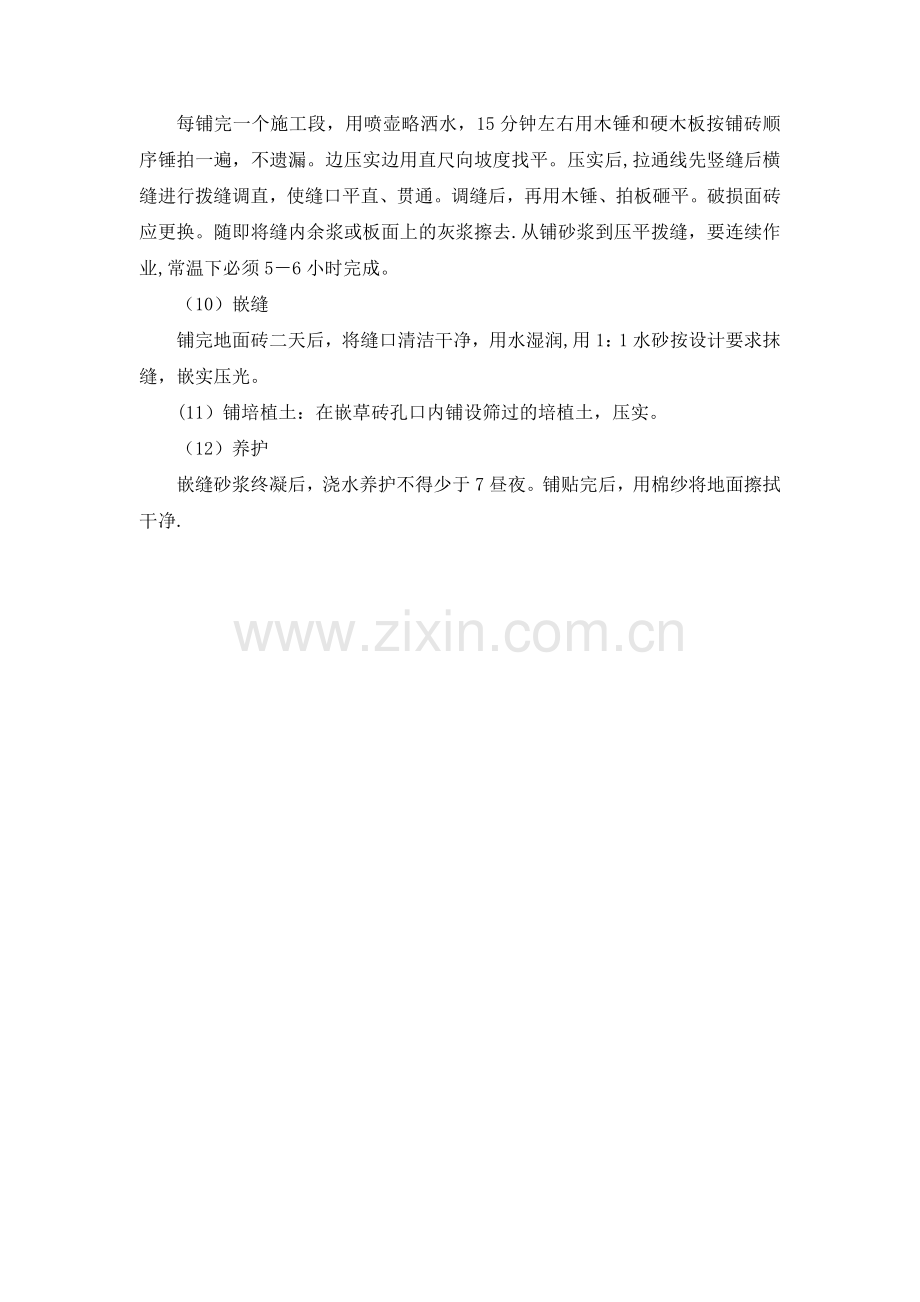

3、设计要求。当排到两端边缘不合整砖尺时,量出尺寸,将整砖切割成镶边砖。排砖确定后,用方尺规方,每隔35块砖在结合层上弹纵横线或对角控制线。(8)铺砖将选配好的板块清洗干净后,铺砖时,应抹垫水泥湿浆,或撤12mm厚干水泥洒水湿润,将地面砖按控制线铺贴平整密实。(9)压平、拨缝每铺完一个施工段,用喷壶略洒水,15分钟左右用木锤和硬木板按铺砖顺序锤拍一遍,不遗漏。边压实边用直尺向坡度找平。压实后,拉通线先竖缝后横缝进行拨缝调直,使缝口平直、贯通。调缝后,再用木锤、拍板砸平。破损面砖应更换。随即将缝内余浆或板面上的灰浆擦去.从铺砂浆到压平拨缝,要连续作业,常温下必须56小时完成。(10)嵌缝铺完地面砖二天后,将缝口清洁干净,用水湿润,用1:1水砂按设计要求抹缝,嵌实压光。(11)铺培植土:在嵌草砖孔口内铺设筛过的培植土,压实。(12)养护嵌缝砂浆终凝后,浇水养护不得少于7昼夜。铺贴完后,用棉纱将地面擦拭干净.

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
