收藏 分销(赏)

道路及排水工程施工组织设计.doc

上传人:w****8 文档编号:39797 上传时间:2021-05-24 格式:DOC 页数:130 大小:869KB
下载 相关 举报
道路及排水工程施工组织设计.doc_第1页
第1页 / 共130页
道路及排水工程施工组织设计.doc_第2页
第2页 / 共130页
道路及排水工程施工组织设计.doc_第3页
第3页 / 共130页
道路及排水工程施工组织设计.doc_第4页
第4页 / 共130页
道路及排水工程施工组织设计.doc_第5页
第5页 / 共130页
点击查看更多>>
资源描述

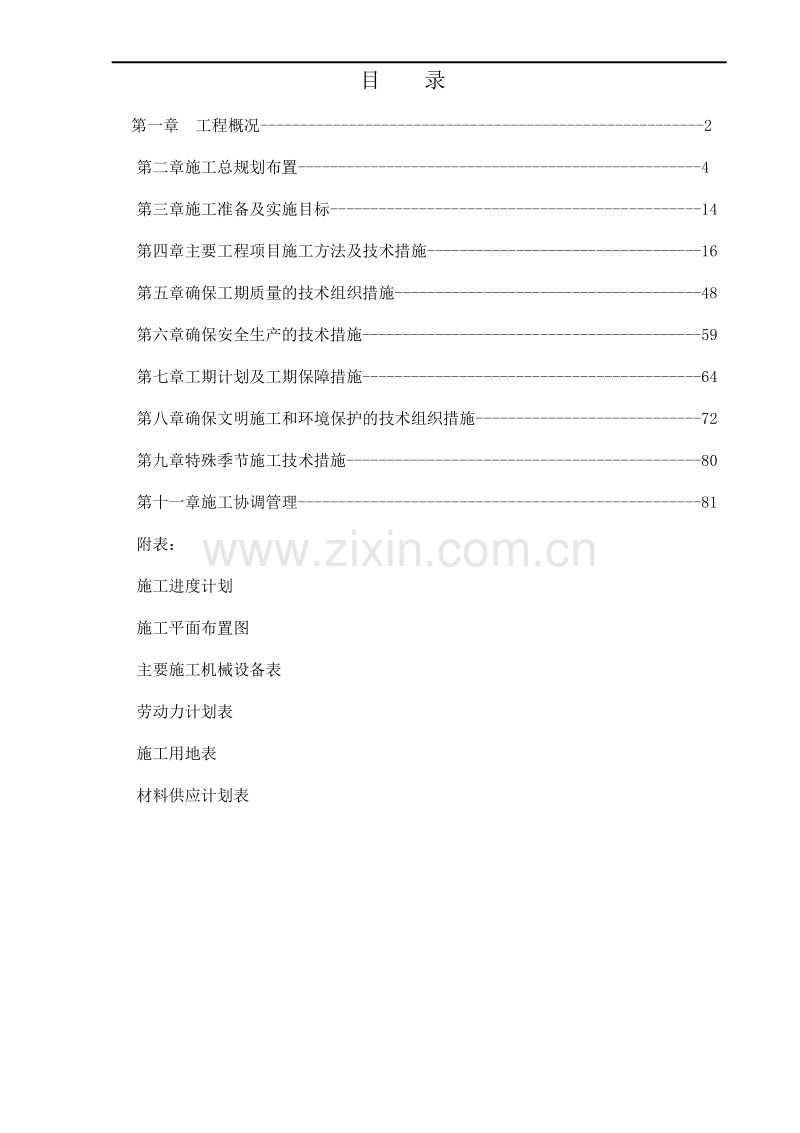

1、目 录第一章 工程概况-2第二章施工总规划布置-4第三章施工准备及实施目标-14第四章主要工程项目施工方法及技术措施-16第五章确保工期质量的技术组织措施-48第六章确保安全生产的技术措施-59第七章工期计划及工期保障措施-64第八章确保文明施工和环境保护的技术组织措施-72第九章特殊季节施工技术措施-80第十一章施工协调管理-81附表:施工进度计划施工平面布置图主要施工机械设备表劳动力计划表施工用地表材料供应计划表第一节 编制依据第二节 编制范围第三节 编制原则第二章 工程概况第三章 施工总体部署第一节 施工准备第二节 各种临时工程及临时设施、施工措施第三节 工期第四节 组织机构第四章 道路

2、工程的主要施工方法第一节 路基工程第二节 排水工程第三节 路面工程第五章 拟投入的主要施工机械设备情况及劳动力计划第一节 拟投入的主要施工机械设备情况第二节 劳动力计划第六章 质量保证体系及质量保证措施第一节 质量保证体系第二节 确保工程质量的措施第七章 安全生产保证措施第一节 安全保证体系第二节 安全生产保证措施第八章 环境保护和文明施工措施第一节 环境保护措施第二节 文明施工措施第九章 工期保证措施第一节 保证工期方案第二节 保证工期的技术组织措施第三节 保证工期的技术措施第四节 农忙季节及节假日期间的工作安排第十章 冬雨季施工技术措施第一节 雨季施工技术组织措施附:1、拟投入的主要施工机

3、械设备表 表 8.12、劳动力计划表 表 8.23、计划开、竣工日期和施工进度网络图 表 8.34、施工总平面图 表 8.45、临时用地表 表 8.56、项目管理机构配套情况表 表 8.67、项目管理机构配备情况辅助说明资料 表 8.72第一章 编制依据、范围及原则第一节 编制依据一、阳光嘉城一期B区公共环境景观工程小区道路及排水工程施工图。二、建设部颁发的现行设计规范、施工规范、验收标准及有关文件。三、从现场调查、采集、咨询所获取的资料。四、我集团公司积累的成熟技术、科技成果、施工方法以及多年来从事同类工程的工法和施工经验。五、我集团公司可供调用到该工程的各类资源。第二节 编制范围阳光嘉城一

4、期B区公共环境景观工程小区道路及雨排、铺装工程,主要包括路基、路面基层、面层、附属构筑物(侧石、人行道、DN200DN600 管道安装、雨水井、检查井等工程)。第三节 编制原则一、安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。本工程是规划二路、规划七路、八路之间的中心地带,亦是 xxxx 小区内各条住宅间及公共场所的干道、主干道,亦是公务员小区市政的主干道,目前受道路行车干扰大,必须把安全措施落实到位、确保万无一失的前提下组织施工。3二、优质高效的原则加强领导,强化管理,优质高效。根据我们在施工组织设计中明确承诺的质量目标,贯彻执行 ISO9001

5、:2000 质量体系标准,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准管理,加强内部核算管理,降低工程成本,提高经济效益。三、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工方案的编制中,对路基土方填筑、路床及基层碾压、沥青砼面层施工等关键工序进行多种施工方案的综合比选。四、确保工期的原则根据建设单位对本工程的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接, WWW.ZHULONG.COM实施进度监控,特别要抓住重点控制工程,确保实现工期目标,满足业主要求。五、科学配置的原则根据本工程的工程量大小

6、及各项管理目标的要求,在施工组织上,施工要素实行科学配置,选派有施工经验的管理人员,组筑龙网织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物设备的科学合理配置。六、合理布局的原则从合理利用临时占地、便于施工、搞好环保、实施文明施工等多角度出发,合理安排二灰碎石、水泥稳定层拌和站及沥青拌4和站布局。一、工程名称第二章 工程概况本工程 xx 市市政新区公务员小区道路及排水工程(东区)。二、工程概况本工程 xx 市市政新区公务员小区道路及排水工程(东区):位于 xx 市 xx 区 xx 镇政府新区,南边为规划二路,东边为规划七路,西北边为规划八路。小区内

7、分东一区、东二区、东三区、东四区、东五区,主要路面为宽 6 米与 4.5 米,两边设宅间停车场及人行道与其它附属设施。小区内设一主入口与一消防车道入口,主入口的坐标为 x=2412911.032,y=1103802.521,x=2412948.153,y=1103802.189 , 消 防 车 道 入 口 中 心 坐 标 : x=2412628.367 ,y=1104029.659。 WWW.ZHULONG.COM小区内主要通道主有宅间停车场的路面宽度为 6.0m,其余宅间通道宽度为 4.5 米,小区外为几条主要干道。本工程主要工程数量序号12路床整形、碾压人行道块料铺设名 称筑龙网单位m2m

8、2数量24973.5 1864.48 3456宅间道路整形、碾压沥青砼路面 50 厚级配碎石路基 60 厚砂砾石路基 150 厚 5m2m2m2m21864.48 24973.5 24973.5 24973.5 789安砌成品砼石人工挖路基土石方挖一般土石方(推土机推土 20 米内)mm3m310379372.9 21124 10挖一般土石方(推土机推土,增加 10 米)11挖一般土石方(挖土机挖土,自卸汽车运土 1km 内)12挖一般土石方(挖土机挖土,自卸汽车增加运距 1km)13挖一般土石方、管沟、井池14余方弃置、机械转运 1km15余方弃置,增加转运 1km16填方17砌筑跌水井18

9、消火栓19酒水栓20塑料管道铺设,DN30021塑料管道铺设,DN40022塑料管道铺设,DN50023塑料管道铺设,DN600m3m3m3m3m3m3m3座套个m m m m 21124 66487 66487 17918 3628362835415 8226514868451043934624雨水进水井蓖25砌筑检查井(雨水)26砌筑检查井 WWW.ZHULONG.COM第三章 施工总体部署套座座333166582筑龙网 第一节 施工准备与甲方协议签订之后,本公司根据现场工程实际情况,调动一切积极因素,利用熟悉本地施工条件的优势,就近调集施工人员做好上场准备。由项目经理带领施工技术部、安全

10、质量部、物资设备部、计6划部、中心试验室、综合办公室等在本地的人员 20 人进驻现场,进行前期准备,其余人员在 5 天内调集完毕,在最短时间内进驻现场。并组织精测人员根据施工图纸及业主提供的原始测量基准点、测量标志、基准线或水准点或其他书面资料,按国家测绘标准和本工程精度要求,对本工程测设施工加密控制网,并及时提交监理单位,直至获得认可, 在此同时,我单位将陆续组织工程所需的各种施工机械、各项设备进场,联系各种材料厂家准备供料计划,并做好开工前的其他工作,按要求向监理提交开工申请报告。 第二节 各种临时工程及临时设施、施工措施 一、施工营地布置项目经理部租用当地房屋,施工队住房、料库、值班室、

11、保安室及其他施工用房均利用现有的房屋租用或采用活动板房,材 WWW.ZHULONG.COM料进场及车辆出入均可以利用现有便道,周围场地较平整。具体位置详见“施工总平面布置图”,临时工程占地面积见表 3-1。 临时工程数量表 3-1序号123工程一队工程二队工程三队名 称筑龙网单位m2m2m2数量175 220 160 附 注45砂浆搅拌机及砼搅拌机灰土拌合站(沥青砼拌合站)合 计7m2m2100 10001655二、施工用水施工用水采用市内给水管道取水。三、施工用电工程施工用电,附近电力为工业用电,可就近利用,不考虑单独设置变压器。四、工地排水设置集水坑将水集中、沉淀、过滤后,利用水泵、临时排

12、水通道排入沟渠,局部水位较高处采用井点降水,重点地段雨季施工采取临时覆盖。五、环保及三废处理本工程拟集中建立垃圾站,并于环保部门联系统一处理,施工中生活废水、施工污水经与有关部门联系征得同意后,排向指定地点,处理效果达到国家规定的三废处理标准后排放,并征得三废主管部门的同意。六、现场恢复 WWW.ZHULONG.COM施工过程中保持工完料清的原则,每完工一段,在征得监理同意后,需要恢复的立即恢复至原貌;对于临时工程占用场地,完工后按有关规定或协议恢复。筑龙网第三节 工期按业主要求本工程将于 2006 年 8 月 2 日开工,工期 120 日历天,准备按期完成。共分三阶段:第一阶段施工准备阶段。

13、计划安排 5 天(2006 年 8 月 2日2006 年 8 月 7 日),主要安排人员、机械设备、部分材料进场,8连接水、电进场,完成对桩橛交接、线路定位,进行实施性施工组织设计编制、办理各种施工中所需手续,对现场进行复测。第二阶段主体工程施工阶段。计划安排 100 天(2006 年8 月 8 日2006 年 11 月 16 日),完成全部工程的施工。第三阶段收尾配套阶段。计划安排 10 天(2006 年 11 月16 日2006 年 11 月 25 日), 主要完成缺陷修复、场地恢复、竣工资料编制及工程验交等工作。计划提前 5 天完成本工程。第四节 组织机构本工程将根据实际情况组建项目部,

14、实行项目法管理,项目经理负责制。为了安全、优质、按期完成本工程的施工任务,本着精干、高效的原则。我们计划安排具有丰富施工经验的技术、管理人员按项目法组建现场项目部。下设六部二室,即施工技术部、安全质量部、物资设备部、计划部、环保协调部、财务部、 WWW.ZHULONG.COM中心试验室、综合办公室。根据所设置部室制定出各项业务职责,做到分工明确、职权分明。见附图施工组织机构框图 3-2。组建 3 个工程队分段施工,劳力投入及任务划分详见 3-2 表。筑龙网9序号表 3-2 劳力投入及任务划分表名 称人数任务划分12345土石方工程一队、二队管网安装工程一队、二队机械作业工程一队、二队沥青砼铺筑

15、队砖抹工程队80负责路基工程及路面基层施工80负责排水管沟施工40负责路基工程及路面基层施工60负责路面工程施工40负责排水管沟、路沿、人行道彩砖等施工 WWW.ZHULONG.COM6砼作业队合 计筑龙网40负责排水管沟施工340 10施工组织机构框 图 3-3项目经理施工技术部 项目副经理安全设备质量部物质部计划部财务会计部技术负责人(总工程师)环保中心协调部试验室综合办公室土石方一队、二队管网安装一队、二队沥青砼铺筑队砖瓦工队砼作业队机械作业后勤保卫组一队、二队 WWW.ZHULONG.COM第四章 道路工程的主要施工方法第一节 路基工程xx 市市政新区公务员小区道路及排水工程,在保持原

16、有道路通行的情况下,拓宽原有道路。原有道路交通量大,施工安全与行车安全在施工过程中占有同等重要的地位。本小区在规划二路、筑龙网七路、八路之间,该段成为本工程的施工重点也是难点。施工前做好取土场和弃土场的调查、选定,做到有利环保,尽量保护好周围的植物绿化及生态环境,合理调配土石方。一、施工准备进场后,根据设计图纸对既有道路情况进行详细调查,掌握11第一手资料。地质调查核实:施工前搜集详细的工程地质、水文地质及路基设计情况,结合工程实际,掌握本地区地基处理经验和类似工程地基处理经验和使用情况。填料的选择及修筑试验段:路基填筑前先对取土场的土样进行土工试验,以确定填料的种类和含水量,符合规范要求后,

17、方可用于路基填筑。 对不符合规范要求的填料,修改取土位置,或采取达到标准的改良、加强压实等措施。施工按规定定期对取土场的土进行抽检试验。二、施工工序路基填筑以机械作业为主,人工配合。配置一定数量的挖掘机、装载机、自卸车装运;推土机、平地机整平;振动压路机及小型振动器具压实。 WWW.ZHULONG.COM为确保施工质量,加快进度,提高施工效率,采用“三阶段、四区段、八流程”的作业程序组织施工。三阶段:准备阶段施工阶段竣工阶段。四区段:填筑区平整区碾压区检验区。筑龙网八流程:施工准备基底处理分层填筑摊铺整平洒水或晾晒机械碾压检验签证路基面整修。路基施工工艺流程图见图 4-1。12不合格翻耕填料标

18、准击实试验图 4-1 路基施工工艺流程图地质调查基底清理测量放样填土前基底处理基底检测运土分层填筑推土机摊平平地机整平碾压测量下层填土中线和边线检查摊铺厚度洒水或晾晒洒水晾晒不合格筑龙网 WWW.ZHULONG.COM检测合格做好记录检查签证路基成型三、测量放线工作1、恢复定线测量在地面上进行中线测量前,应根据设计部门交桩,对导线点及水准点进行复核,根据施工要求,道路每隔 200300m 设一临时水准点。132、填挖方施工测量每一地段开工前应根据设计图纸放线,测设中心桩、边线桩。施工中应经常检查各测量标志,对遗失或位置移动者随时补钉校正。四、路基施工(一)、一般规定1、路基土方作业,须熟悉图纸

19、,按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性。并注意人行道的压实工作。2、挖方、或不填不挖段的路基,均须压实至规定压实度。填方必须按规定厚度分层压实。3、路基面表层的草皮、树根应清除干净,路基面以下的墓穴、井洞、管沟应分层加以妥善处理。(二)、填筑作业 WWW.ZHULONG.COM基本要求:施工中始终坚持“三线、四度”,三线即:中线、两侧边线,且在三线上每隔 20m 插一面小红旗,明确中线、边线的控制点;四度即:厚度、密实度、拱度、平整度。通过控制路基分层厚度以确保每层层底的密实度;控制住密实度以确保路基筑龙网的质量及工后沉降不超标;控制拱度以确保雨水及时排出;

20、控制平整度以确保路基碾压均匀及在下雨时不积水。在路基中心线每 200m 处设置一座固定桩,在固定桩上标出每层的厚度及标高。每层填土前做出路肩,在路肩两侧每隔 50m(局部加密到每隔 20m) 设置一道临时泄水槽至路基外排水沟,与路基14填筑同步进行,确保雨季路基上的水及时从泄水槽中排出至市政排水管道中,避免雨水冲刷。1、分层填筑按设计路基横断面全宽纵向水平分层填筑压实。分层厚度根据填筑压实试验段所确定的工艺参数严格控制,路堤每 20m 设一组标高点,每层压实厚度不大于 30cm,不小于 20cm,最大虚铺厚度不超过 35cm。地形起伏时由低处分层填筑,由两边向中心填筑。边坡两侧各超填 30cm

21、 宽,以方便机械压实作业,保证路堤全断面的压实度一致,竣工时刷坡整平。根据自卸车容量计算堆土间距,以便平整时控制均匀的分层厚度。2、摊铺整平填土区段完成一层填筑后,先用推土机初平,再用平地机终平,做到填层面在纵向和横向平顺均匀,以保证压路机的碾压轮 WWW.ZHULONG.COM表面能基本均匀接触地面进行压实,达到压实效果。摊铺时层面做成向两侧倾斜 2%3%的横向排水坡,以利路基面排水。在推土机摊铺平整的同时,对路肩进行预压,保证压路机进行压实时压到路肩不致滑坡。3、洒水、晾晒筑龙网根据试验段所得出的结论,选择最佳控制含水量,路堤填土的含水量控制在 Wopt+2%Wopt-3%。当含水量超出最

22、佳含水量的+2%时,采取在路基上摊铺、用悬耕机松土晾晒的办法,降低填土的含水量。当含水量低于最佳含水量的-3%时,洒水润湿,加水量mw(t)可按下式估算:15msmw = (WoptW )式中:1+wms:拟加湿填料的湿重;W、Wopt:填料天然含水量,最优含水量(重型击实试验)。洒水采用提前洒水闷湿和路基上洒水搅拌相结合的方法。4、机械碾压 碾压前,先对填筑层的分层厚度和平整度进行检查,确认层厚和平整度符合要求方能进行碾压。开始碾压时,先用小吨位光轮压路机对松铺土表面预压,然后再用大吨位振动压路机碾压。压实作业按照先压路基边缘,后压路基中间,纵向进退,先慢后快,先静压后振动,由弱振至强振的操

23、作规程进行碾压。碾压施工中,压路机往返行驶的轮迹必须重叠一部分,光轮压路机重叠1/2 轮宽,振动压路机重叠 4050cm,相临两区段纵向重叠 2.0m。 WWW.ZHULONG.COM压实作业做到无偏压、无死角、碾压均匀。碾压施工工艺流程图见图 4-2。图 4-2 碾压施工工艺流程图稳压振动碾压封面碾压采用自重筑龙网采用激震力大于采用自重 16t 中型压 机 以35km/h的速度排压。30t 的压实机械以24km/h的 速 度震动碾压。机 械 以45km/h的速度碾压,必要时采用小振幅震动碾压。5、填筑压实的几个特殊处理 机动车道下的管道、雨水支管等结构物的埋深较浅,回填压16实度达不到验标要

24、求时,可用灰土或砂砾对管沟胸腔、管顶检查井及雨水口周围进行处理。如管顶距路床面小于 70cm 时的排水管道,则采用砼进行 360u21253X封。(三)、路基整修及翻浆处理1、路基填挖接近设计标高时,应对道路中线位置和横、纵断面路床顶面高程及路床顶面中线两侧宽度按设计要求进行测量,修改不合格项目。2、挖方路基其顶面高程达到设计标高时,需进行碾压,使其压实度符合设计要求。当土干时,要洒水,使其含水量接近该土壤的最佳含水量时上碾。3、道路路基的土体,因含水量过大,在车行、碾压时发生颤动或表面裂纹时,一律要进行翻浆处理。局部翻浆的,要挖出换填含水量适宜的土,或将原土进行晾晒,当含水量适宜时,再回 W

25、WW.ZHULONG.COM填碾压。或将含水量大的土中掺拌干石灰粉,以便降低含水量并加固土体。(四)、路床整修及碾压1、确定路床的纵向中心线、路床宽度和路床的横坡度。2、为了达到设计要求的路床土基的弹性模量值,路床顶面以筑龙网下 30cm 深的土层必须达到有关规范、验标要求的压实度。(五)、软基处理根据设计文件及现场地质勘探情况,对于软路基段,采用换填或抛石挤淤的方法来加固地基。具体施工方法如下: 1、筑坝围堰:根据道路宽度及设计放坡要求,测量出抛石范17围,在边坡 3m 以外实施土围堰,围堰高出水面 1m,围堰顶宽 3m。围堰采用粘土,边坡为 1:1.2。2、排水清淤:围堰施工完成后,及时抽

26、水清淤,根据现场实际情况确定清淤深度及清淤范围。3、抛填片石:根据填土路基坡脚线位置,抛填 1m 厚的片石后,其上铺筑 515cm 的嵌缝料,采用挂振 50T 振动压路机由内向外碾压。碾压至无明显下沉为止;在抛石面同等高度向内侧做 2m宽台阶,抛填第二层片石,抛填厚度仍为 1m,与第一层抛石工序一样铺筑嵌缝料碾压。至第三层抛填片石,依据施工图设计的填土路基边坡底标高,片石抛至路基边坡底标高以上 10cm,再铺筑嵌缝料振动碾压。根据设计标高要求及沉降情况用嵌缝料找平,准备放坡填筑路基土方。嵌缝料为级配碎石,粒径 0.54cm。围堰与抛填片石间的空间采用砂砾石填筑至土围堰顶面。(六)、检验签证 W

27、WW.ZHULONG.COM采取三级检测制度,即:施工队自检,项目部检查,监理工程师检查。建立施工中的实验检测制度,路基检测采用灌砂法。按重型击实标准试验,确保最大干密度和最佳含水量。筑龙网一、总体施工措施第二节 排水工程本项目的排水工程,为本工程的重中之重,内容较为复杂,内容包括雨水井、检查井、消火栓、洒水栓等工作,环绕整个小区,施工时应以路基工程同步进行,提前在路面工程开工前完工,18合理组织施工人员及机械,并且本工程为长距离管道施工,采用分段施工,分段界限尽量在检查井处。开槽法施工内容主要有:地表清除、沟槽开挖、地基处理、管道安装、水压试验和沟槽回填等。排水管施工内容主要有:工作坑的开挖

28、、安设刃脚、修筑后背、顶进设备安装及调试和顶进等。沟槽开挖:采用人工和机械开挖相结合,机械为主,人工为辅。浇筑平基混凝土:混凝土采用拌和站集中拌和,机械振捣。下管:采用人工下管法。管 道 安 装 : 管 道 材 料 为 高 密 聚 乙 稀 双 壁 缠 绕 , 管 径 为 :DN300DN600,在待连接管的承口处,将对好胶圈的插口拉入承口中。 WWW.ZHULONG.COM闭水试验:试验管段按井距分隔,长度不大于 1km,带井试验。筑龙网19二、分部分项工程施工技术措施(一)、主要施工程序表 4-3施工准备测量放样地表清除管道采购管道运输管道检验1、施工准备(1)、工程交底沟槽开挖浇筑管基混凝

29、土下管管道安装 WWW.ZHULONG.COM沟槽回填认真学习设计文件,了解设计意图和要求,并进行现场踏勘,筑龙网重点检查环境保护、建筑设施、公用管线、交通配合、地区排水以及工程施工等情况。(2)、现场核查认真分析建设单位提供的地质勘察报告中的工程地质、水文地质资料和工程范围内的地下构筑物和管线的详细资料。对所给20资料进行现场核实。现场核实的内容:摸清以往暴雨后的积水情况,以便考虑施工期间的排水情况;调查工程范围内的建筑物,包括结构特征、基础做法、估计施工期间的影响程度;核实地下构筑物的位置、深度、施工范围内的树木、临时堆物、堆土等的数量,联系建设单位和有关单位给予清除;了解工程用地情况、施

30、工期间现场交通状况、交通运输条件及对施工的影响程度;在水体中或岸边施工时,应掌握水体的水位、流量、流速、冲刷、淤积、漂浮物等状况以及有关管理部门的法规和对施工的要求。配合建设单位召开有关单位的配合会议,落实施工期间的协调和配合,核实施工现场附近的测量标志。(3)、协调准备开工前,办好施工执照(包括施工许可证、临时占用道路许 WWW.ZHULONG.COM可证),并与工程所在地有关部门、单位取得联系,召开施工配合会议,取得支持,搞好协调配合工作。(4)、生产准备清除(或拆迁)工程范围内所有障碍物。按施工总平面图修建临时设施及预制场、堆放场,安装水电线路。筑龙网做好排水工作,特别是在多雨时节,防止

31、雨水和地下水的入侵,确保施工范围内的安全和施工的顺利进行。准备工程材料。提出所用的高密聚乙稀双壁缠绕管,注明规格、数量及进场时间。21订购施工需要的特殊机具,提出数量和使用时间。施工机具设备运进现场进行维修、维护和试运转。(5)、技术准备认真进行施工图纸学习、审查和组织图纸会审。进行设计交底和施工技术交底,编制施工预算。编制高密聚乙稀双壁缠绕管安装的施工方案和操作要点,组织施工人员学习,了然在胸。根据设计总图作好测量总控制,设置基准点,进行定位放线。(6)、施工测量桩橛交接在开工前,请设计单位到工地现场共同进行交接桩工作,在交接桩前双方应共同拟订交接计划。交接桩时,由设计单位备齐 WWW.ZH

32、ULONG.COM有关图表,包括排水的基线桩、辅助基线桩、水准基点桩、以及各桩的控制桩和护桩示意图等,并按上述图表逐个桩橛进行交点。水准点标高应与临近水准点标高闭合。交桩完毕,立即组织力量复测,接桩时检查各主要桩橛的稳定性、护桩设置的位置、个数、方向是否合乎标准,并尽快增设必要的护桩。交接桩完毕后,双筑龙网方作好交接记录,说明交接情况,存在的问题及解决的办法,由双方交接负责人及具体交接人员签章。测量放线排水管道放线,每隔 20m 设中心桩,在检查井处、变换管径处、分支处、阀门井室处均设中心桩。测量工作有正规的测量记22录本,认真详细记录,并将应测量的日期、工作地点、工作内容、以及司镜、记录、对

33、位、扶尺等参加测量人员的姓名记录,测量记录由专人把管,随时备查,作为工程竣工的原始资料。临时水准点的测设及要求a、开槽铺设管道的沿线临时水准每隔 100m 一个。b、设置的临时水准点与沿线道路设置的水准点相校核至符合要求。c、施工设置的临时水准点、管道轴线控制桩、高程桩经过复核方可使用,并经常校核。d、临时水准点设置在交通要道、主要管道、和挖填方范围之外。e、施工测量的允许偏差,符合表 4-4 的要求。项 目 WWW.ZHULONG.COM允 许 偏 差20L(mm) 平 地水准测量高程闭合差6n(mm) 山 地40n 导线测量方位角闭合差筑龙网导线测量相对闭合差1/3000直接丈量测距两次较

34、差1/5000施工测量允许偏差 表 4-4注:1. L 为水准测量闭合路线的长度(km)2. n 为水准或导线测量的测量结果。232、沟槽开挖沟槽开挖分段进行,敞沟时间不宜过长,管道安装完毕后及时验收,合格后立即回填。挖好的管沟保证管道安装后的中心线、标高和坡度均符合设计要求,沟底平整,沟边不塌方,沟槽有足够的宽度。沟槽开挖采用人工和机械开挖相结合。开挖坡度按 1:0.33 放坡。管底沟槽底部开挖宽度,按下式确定。B=D1+2b1式中 B沟底宽度(mm)D1管道结构的外缘宽度(mm)B1管道一侧的工作面,取 500mm(1)、机械开挖 WWW.ZHULONG.COM开挖前确定好地下水位,在有必要降水的地方采用轻型井点降水。在开挖槽的外侧沿槽的方向每 30m 一个开一集水井,将地下水位稳定至槽底以下 0.5m 时,方可开挖,以免产生挖土速度过快,因土层含水量过大支撑困难,不能及时支护导致塌方危险。机械开挖时,严格控制标高,为防止超挖或扰动槽底面,筑龙网槽底应留 0.20.3m 厚的土层暂时不挖,待临施工管底基础前用人工清理挖至标高,并同时修整槽底。(2)、人工开挖沟槽分段开挖,先合理确定开挖顺序和分层开挖深度,在有坡度

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
