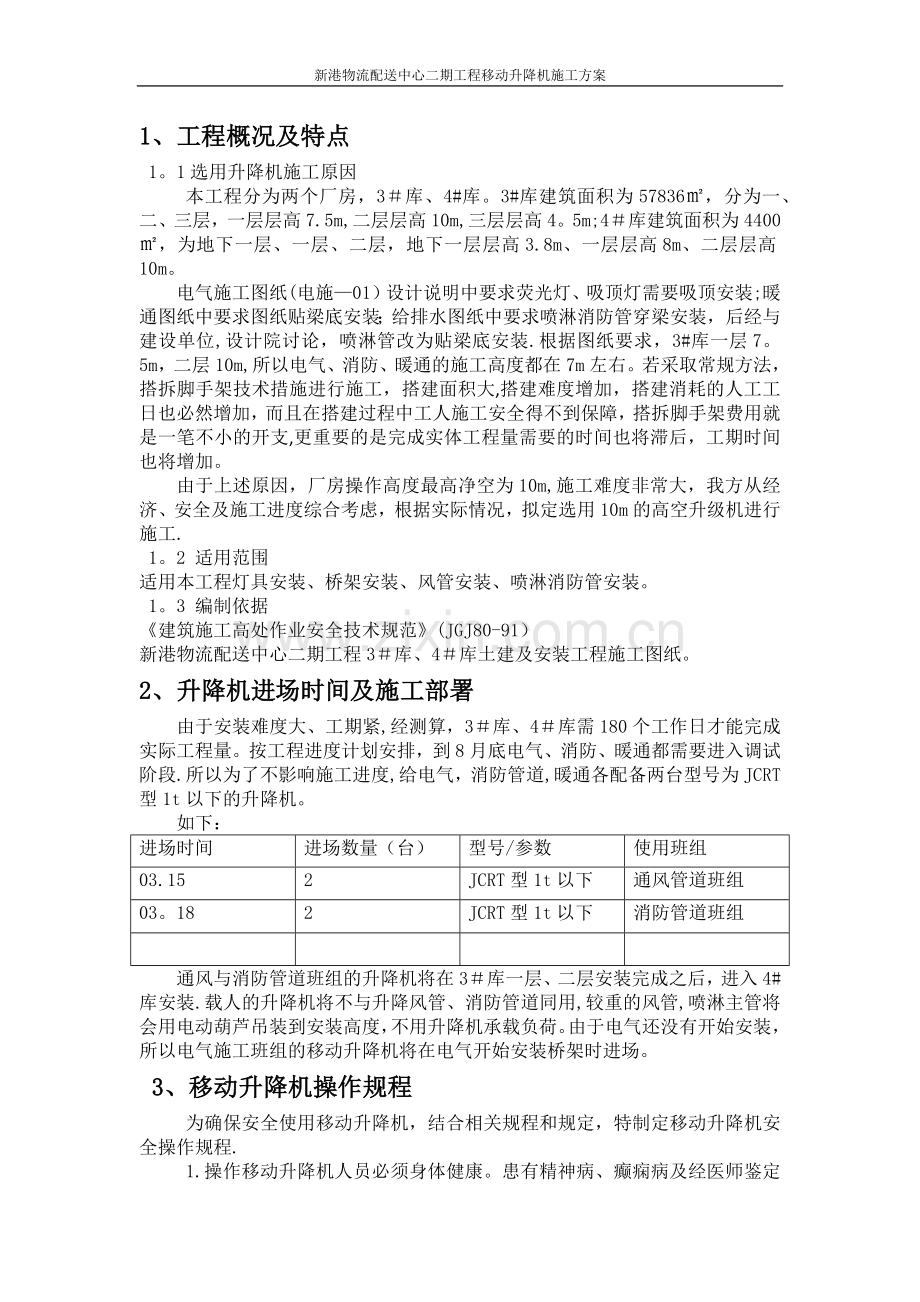

1、新港物流配送中心二期工程移动升降机施工方案目录1、工程概况及特点1 1。1 选用升降机施工原因1 1。2 适用范围1 1。3 编制依据12、升降机进场时间及施工部署13、升降机操作规程14、安全保证措施25、其他应注意事项21、工程概况及特点1。1选用升降机施工原因 本工程分为两个厂房,3库、4#库。3#库建筑面积为57836,分为一、二、三层,一层层高7.5m,二层层高10m,三层层高4。5m;4库建筑面积为4400,为地下一层、一层、二层,地下一层层高3.8m、一层层高8m、二层层高10m。电气施工图纸(电施01)设计说明中要求荧光灯、吸顶灯需要吸顶安装;暖通图纸中要求图纸贴梁底安装;给排

2、水图纸中要求喷淋消防管穿梁安装,后经与建设单位,设计院讨论,喷淋管改为贴梁底安装.根据图纸要求,3#库一层7。5m,二层10m,所以电气、消防、暖通的施工高度都在7m左右。若采取常规方法,搭拆脚手架技术措施进行施工,搭建面积大,搭建难度增加,搭建消耗的人工工日也必然增加,而且在搭建过程中工人施工安全得不到保障,搭拆脚手架费用就是一笔不小的开支,更重要的是完成实体工程量需要的时间也将滞后,工期时间也将增加。由于上述原因,厂房操作高度最高净空为10m,施工难度非常大,我方从经济、安全及施工进度综合考虑,根据实际情况,拟定选用10m的高空升级机进行施工. 1。2 适用范围适用本工程灯具安装、桥架安装

3、、风管安装、喷淋消防管安装。 1。3 编制依据建筑施工高处作业安全技术规范(JGJ80-91)新港物流配送中心二期工程3库、4库土建及安装工程施工图纸。2、升降机进场时间及施工部署由于安装难度大、工期紧,经测算,3库、4库需180个工作日才能完成实际工程量。按工程进度计划安排,到8月底电气、消防、暖通都需要进入调试阶段.所以为了不影响施工进度,给电气,消防管道,暖通各配备两台型号为JCRT型1t以下的升降机。如下:进场时间进场数量(台)型号/参数使用班组03.152JCRT型1t以下通风管道班组03。182JCRT型1t以下消防管道班组 通风与消防管道班组的升降机将在3库一层、二层安装完成之后

4、,进入4#库安装.载人的升降机将不与升降风管、消防管道同用,较重的风管,喷淋主管将会用电动葫芦吊装到安装高度,不用升降机承载负荷。由于电气还没有开始安装,所以电气施工班组的移动升降机将在电气开始安装桥架时进场。3、移动升降机操作规程为确保安全使用移动升降机,结合相关规程和规定,特制定移动升降机安全操作规程.1.操作移动升降机人员必须身体健康。患有精神病、癫痫病及经医师鉴定患有高血压、心脏病等不宜操作移动升降机.凡发现工作人员有饮酒、精神不振时,禁止操作移动升降机。2。使用移动升降机必须配置经过专门培训,考试合格,方能上岗。3.移动升降机操作人员必须按照机械设备的保养规定,在执行各项检查和保养后

5、方可启动移动升降机,工作前应检查移动升降机车的工作范围,清除妨碍移动升降机车行走的障碍物。 4。支撑是移动升降机操作的一项重要准备工作,应选择平整的地面,如地基松软或起伏不平,必须用枕木垫实后,才可进行工作. 5.移动升降机可以自行行走,所以在行走时必须将平台降到最低点,在行走时一定清理好行走路线的障碍物,避免撞上障碍物,更有可能翻车危险,在行走过程中更需要注意在穿过门梁时高度是否达到要求,避免操作人头部撞上门梁就、脚手架。 6。工作平台上的操作人员应佩带安全带,在带电区域工作时,应将车体按规定进行接地,及移动升降机登高作业应由工作负责人进行指挥,负责人应按照规定信号与移动升降机操作工进行联系

6、。发出的信号必须清楚、准确. 7.移动升降机作业前,工作负责人应向操作人员,进行技术和安全交待,内容应包括:工作内容及要求;安全注意事项及危险点;人员分工情况及责任范围.工作负责人除要对车况和操作人员进行检查以外,还要负责查看地形环境、起降是否符合安全技术措施的要求或事先制定的工作方案,如有出入,则应制定出相应的措施后方能开始工作. 8.在5级及以上的大风以及暴雨、打雷、大雾等恶劣天气,应停止操作移动升降机,当然我们所有的施工范围都在室内完成。9。移动升降机应一律使用工具袋,较大的工具应用绳拴在牢固的构件上,不准随便乱放,以防止从高空坠落发生事故。10。此规定若有与国家或行业规定相抵触的地方,

7、按国家或行业规定执行。4、安全保证措施4.1进入现场必须戴安全帽,电焊作业时要戴电焊手套,穿防护鞋,遵守电焊作业安全操作规程。4。2各种机械用电电源必须符合安全用电规定,电缆线必须用绝缘良好的橡套绝缘电缆,使用专用配电箱。在电源末端,加三级开关箱,三级箱必须配备漏电保护器.焊机设备应完好,并按要求配置专用焊机漏电保护器。4.3用好工地配备的消防设施,严禁随意移动拆除。4.4所有的操作,必须在升降机配备一名安全员,专职提供安全监督与保护.5、其他注意事项5。1现场管理人员要守在现场,随时掌握土建进度情况,及时调整人员、机具设备,安排施工作业,作好与土建的配合.5.2加强质量检查和安全检查,防止出现安全及质量事故。5.3施工中要合理用料,杜绝材料浪费。5.4施工完后要清理现场。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
