收藏 分销(赏)

装饰工程冬季施工方案.docx

上传人:人****来 文档编号:3977420 上传时间:2024-07-24 格式:DOCX 页数:6 大小:18.98KB 下载积分:6 金币
下载 相关 举报
装饰工程冬季施工方案.docx_第1页
第1页 / 共6页
装饰工程冬季施工方案.docx_第2页
第2页 / 共6页


点击查看更多>>
资源描述

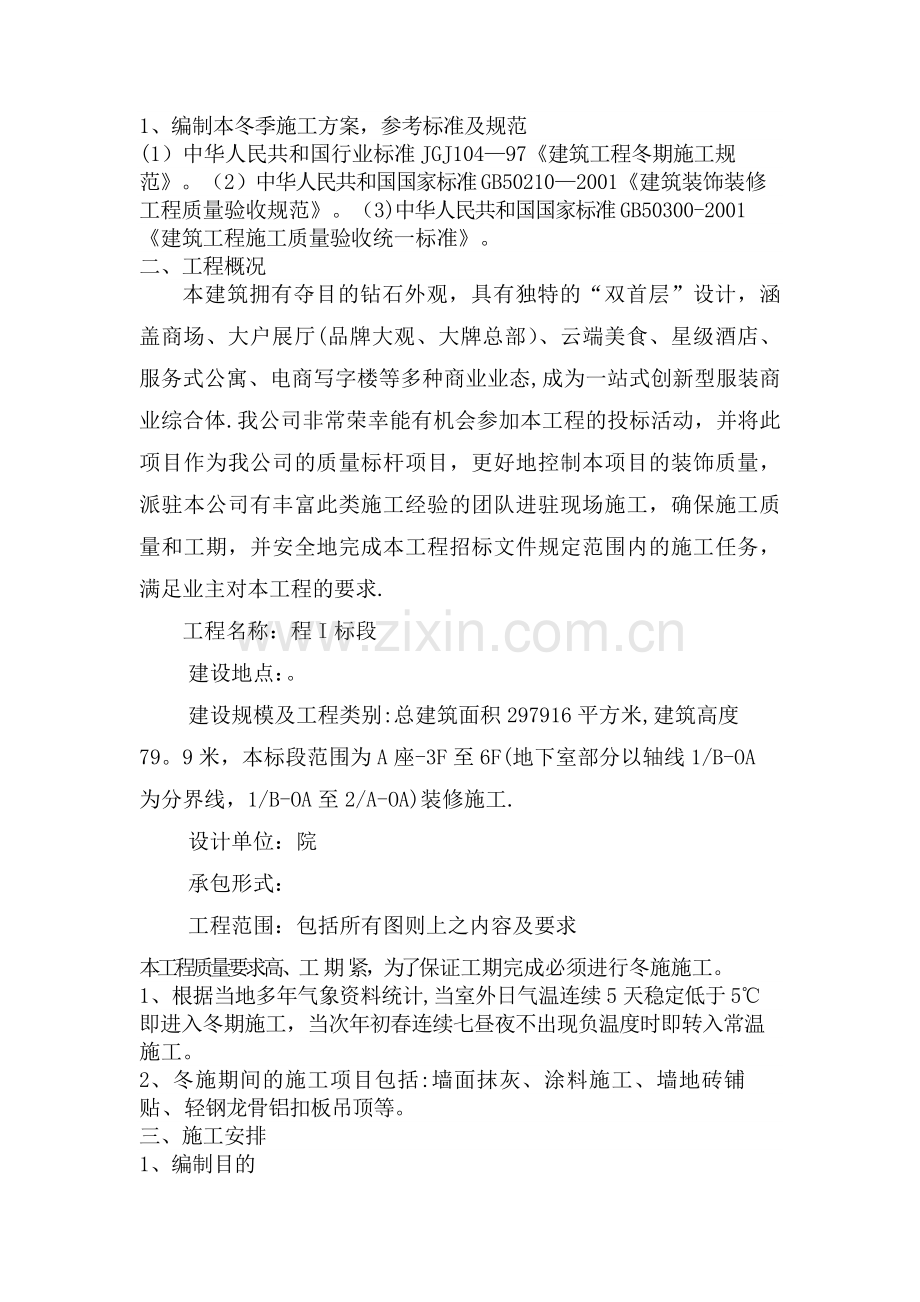

中心一区(1标段) 冬 季 施 工 方 案 编制人: 审核人: 批准人: 浙饰股份有限公司 205年1月2日  一、编制依据 1、编制本冬季施工方案,参考标准及规范 (1)中华人民共和国行业标准JGJ104—97《建筑工程冬期施工规范》。(2)中华人民共和国国家标准GB50210—2001《建筑装饰装修工程质量验收规范》。(3)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》。 二、工程概况 本建筑拥有夺目的钻石外观,具有独特的“双首层”设计,涵盖商场、大户展厅(品牌大观、大牌总部)、云端美食、星级酒店、服务式公寓、电商写字楼等多种商业业态,成为一站式创新型服装商业综合体.我公司非常荣幸能有机会参加本工程的投标活动,并将此项目作为我公司的质量标杆项目,更好地控制本项目的装饰质量,派驻本公司有丰富此类施工经验的团队进驻现场施工,确保施工质量和工期,并安全地完成本工程招标文件规定范围内的施工任务,满足业主对本工程的要求. 工程名称:程I标段 建设地点:。 建设规模及工程类别:总建筑面积297916平方米,建筑高度79。9米,本标段范围为A座-3F至6F(地下室部分以轴线1/B-OA为分界线,1/B-OA至2/A-OA)装修施工. 设计单位:院 承包形式: 工程范围:包括所有图则上之内容及要求 本工程质量要求高、工 期 紧,为了保证工期完成必须进行冬施施工。 1、根据当地多年气象资料统计,当室外日气温连续5天稳定低于5℃ 即进入冬期施工,当次年初春连续七昼夜不出现负温度时即转入常温 施工。  2、冬施期间的施工项目包括:墙面抹灰、涂料施工、墙地砖铺贴、轻钢龙骨铝扣板吊顶等。 三、施工安排  1、编制目的 为确保冬季施工正常进行,组织有关人员编制此冬季施工方案。 2、冬施施工项目工程 冬施期间涉及与气温相关的施工项目有;墙面抹灰、涂料、墙地 砖铺贴。 3、施工进度计划 (1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排.(2)必须冬施期间完成的分项工程做到合理安排,措施齐全。 四、冬施准备工作  1、组织措施  ①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制原则是:确保工程质量;经济合理,使增加的费用为最少;冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、工具的供应计划;安全防火措施;测温制度和质量检查制度等.方案确定后,要组织有关人员学习,并向班组进行交底.②进入冬季施工前,专门组织技术人员业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作.③及时提前了解天气预报,防止寒流突然袭击。 2、材料准备 ①液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。 ②现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地。③准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。 ④对于易燃易爆的材料设专库存放,并防止足量灭火器。 3、机械准备   室内装饰的机械、工具均不受冬季施工影响,平时使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损 4、技术准备 ①工程管理人员应认真熟悉图纸和国标GJ104—97《建筑冬期施工规程》。 ②现场技术员及工长应结合冬施方案对施工队伍进行详细的技术交底,使冬施方案落实到施工班组. 五、主要施工技术措施  1、墙体一般抹灰工程 ①拌制砂浆所有的砂不得含有冻结块和冰块。 ②白天气温接近0℃以上,晚上可能达到0℃以下时,应缩小操作面,尽量不安排粉饰。③内粉饰前应封闭门窗,配好玻璃。 ④0℃以下时,如必须抢做内粉饰,经分公司领导批准后,可采用室内加热法,应用蜂窝煤炉,使室内的温度保持在0℃以上,防止粉饰大面积受冻。  2、涂料施工  ①涂料施工时,应保持室温均衡,不得突然变化。 ②施工环境温度须控制在5度以上,环境湿度控制在85%以内。 3、施工进度计划 冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。 (2)必须冬施期间完成的分项工程做到合理安排,措施齐全. 六、冬施准备工作  1、组织措施  ①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制原则是:确保工程质量;经济合理,使增加的费用为最少;冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习,并向队组进行交底. ②进入冬季施工前, 专门组织技术人员业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。 ③提前了解天气预报,防止寒流突然袭击.  2、材料准备 ①液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。 ②现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地。 ③准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之 处做好封堵工作,防止室外寒气侵袭。  ④对于易燃易爆的材料设专库存放,并防止足量灭火器。 3、机械准备 室内装饰的机械、工具均不受冬季施工影响,平时使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损 4、技术准备 ①工程管理人员应认真熟悉图纸和国标GJ104—97《建筑冬期施工规程》。 ②现场技术员及工长应结合冬施方案对施工队伍进行详细的技术交底,使冬施方案落实到施工班组. 七、主要施工技术措施 1、墙体一般抹灰工程 ①拌制砂浆所有的砂不得含有冻结块和冰块. ②白天气温接近0℃以上,晚上可能达到0℃以下时,应缩小操作面,尽量不安排粉饰。 ③内粉饰前应封闭门窗,配好玻璃。 ④0℃以下时,如必须抢做内粉饰,经分公司领导批准后,可采用室内加热法,应用蜂窝煤炉,使室内的温度保持在0℃以上,防止粉饰大面积受冻.  2、涂料施工 ①涂料施工时,应保持室温均衡,不得突然变化. ②施工环境温度须控制在5度以上,环境湿度控制在85%以内,否则 严禁施工。 3、墙、地砖施工  ①砖地面结合层砂浆铺设前应将基底湿润,并在基底上刷一道素水泥 浆,随刷随铺设搅拌均匀的干硬性水泥砂浆。此时施工现场温度必须达到要求,防止受冻。 ②将砖放置在干拌料上,用橡皮锤找平,之后将块材拿起,在干拌料 上浇适量素水泥浆, 同时在大理石背面涂厚度约1mm的素水泥膏,然后再放置在干拌料上。 ③砖地面施工时,与周边墙面必须留置宽度为2mm的缝隙,以利于地 面收缩.  ④砖面层施工时应注意不得破坏房间内的防水层. ⑤墙、地砖铺贴等湿作业冬施期间应保持室内温度高于5℃,并做好 防冻保温措施(必要时采取安装取暖器措施),以确保砂浆不受冻。 ⑥当温度达不到5℃时严禁施工. 八、质量保证措施  ①严格按照施工图纸及技术规范的要求进行施工。 ②使用的特殊材料,要先进行试验工作,确定出施工工艺参数,并在施工中严格按照工艺参数进行施工.  ③各分项工程施工前,施工员应对作业班组进行技术交底,质量交底,明确分项工程质量要求以及操作时应注意的事项。 ④在分项工程施工过程中,质检员根据施工与验收规范要求随时检查 质量。 ⑤施工过程控制是施工质量控制的关键,主要内容包括:完善工序质 量控制,把影响施工质量的因素纳入管理范围,即使检查审核质量统 计分析资料和质量控制图表,抓住关键问题进行处理和解决。在本工程组织施工时,施工人员必须在技术人员交底后做好交底记录,在明确工艺要求、质量要求和操作要求的基础上进行。施工过程中发现问题,应及时向技术人员反馈,经项目技术负责人同意后,方可继续施工.现场管理人员必须加强技术复核及三检制等质量管理制度的执行力度,以使本工程的质量提高到一个较高的水平。 九、安全措施 ①施工人员进入施工现场必须配戴安全帽. ②施工现场严禁吸烟. ③电源开关、控制箱等设施要统一布置,加锁保护,严禁私拉乱接电 器,拆接电必须找电工,临时接线不得使用裸线。 十、消防措施 ①消防保卫人员(或班组长兼)为消防安全直接负责人,负责本班组的防火安全日常管理工作,制定措施,接受公司的监督检查。 ②在施工生产、日常活动等工作中,要认真执行国家、市政府法律及总包的防火规章制度,确保安全. ③施工现场所属人员必须遵守施工现场用火管理制度,施工现场严禁 吸烟。 ④施工现场以配备足够的灭火器,并设专人定期检查、维护。 ⑤施工现场水源及消火栓应投标记。 十一、成品保护措施 ①涂料未干前,不应打扫室内地面,严防灰尘等玷污顶面涂料. ②工人涂饰时严禁蹬踩已涂好层的部位,防止小油桶碰翻涂料污染墙 面. ③砖面层完工后在养护过程中应进行遮盖、遮挡和润湿,正常天气下,砖地面的养护时间不应少于7天,冬期施工应适当延长养护时间。 ④后续工程在砖地面面层上施工时,必须进行遮盖、支垫,严禁直接 在砖地面上进行施工。 ⑤地面面层施工时应注意不得破坏房间内的防水层。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
