收藏 分销(赏)

某道路立面整治改造施工方案.doc

上传人:丰**** 文档编号:3975428 上传时间:2024-07-24 格式:DOC 页数:149 大小:477.04KB
下载 相关 举报
某道路立面整治改造施工方案.doc_第1页
第1页 / 共149页
某道路立面整治改造施工方案.doc_第2页
第2页 / 共149页
某道路立面整治改造施工方案.doc_第3页
第3页 / 共149页
某道路立面整治改造施工方案.doc_第4页
第4页 / 共149页
某道路立面整治改造施工方案.doc_第5页
第5页 / 共149页
点击查看更多>>
资源描述

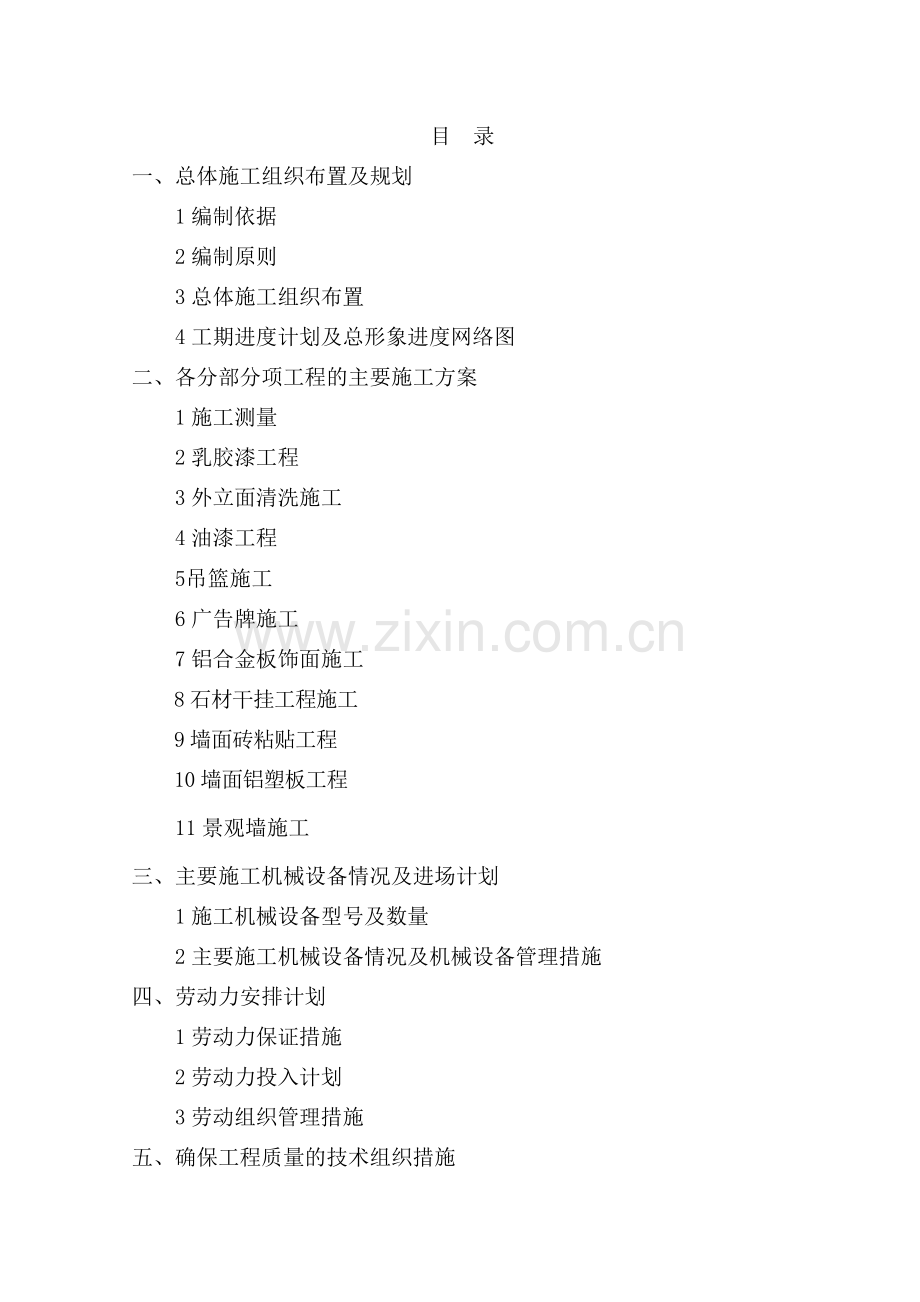

1、目 录一、总体施工组织布置及规划1编制依据2编制原则3总体施工组织布置4工期进度计划及总形象进度网络图二、各分部分项工程的主要施工方案1施工测量2乳胶漆工程3外立面清洗施工4油漆工程5吊篮施工6广告牌施工7铝合金板饰面施工8石材干挂工程施工9墙面砖粘贴工程10墙面铝塑板工程11景观墙施工三、主要施工机械设备情况及进场计划1施工机械设备型号及数量2主要施工机械设备情况及机械设备管理措施四、劳动力安排计划1劳动力保证措施2劳动力投入计划3劳动组织管理措施 五、确保工程质量的技术组织措施1。工程质量目标2。施工质量保证体系3.施工质量控制管理措施4。技术保证措施5。成品保护措施6过程质量的阶段性控制

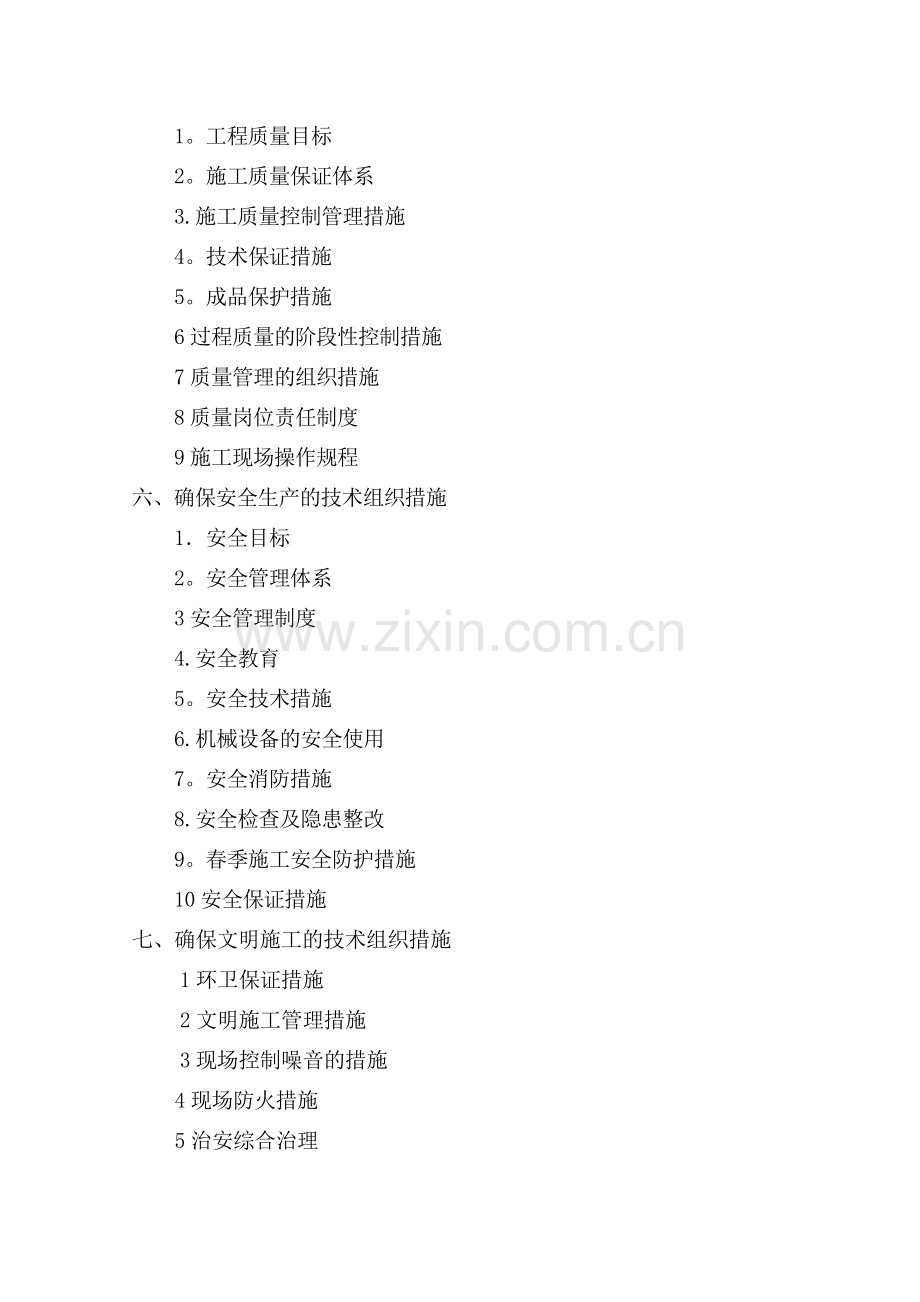

2、措施7质量管理的组织措施8质量岗位责任制度9施工现场操作规程六、确保安全生产的技术组织措施1安全目标2。安全管理体系3安全管理制度4.安全教育5。安全技术措施6.机械设备的安全使用7。安全消防措施8.安全检查及隐患整改9。春季施工安全防护措施10安全保证措施七、确保文明施工的技术组织措施1环卫保证措施2文明施工管理措施3现场控制噪音的措施4现场防火措施5治安综合治理6防治传染性疾病的主要措施7防止施工扰民和环境保护措施八、确保工期的技术组织措施1工期保证措施2进度控制体系3保证工期的技术措施4做好各种资源的供应5加强施工机具的管理6节假日及农忙季节施工措施7关系协调8项目部项目进度管理制度九、

3、冬、雨季施工措施及夜间施工措施1施工准备2冬季施工措施3雨季施工措施4夜间施工措施十、采用新技术及先进工艺降低工程造价的措施十一、对本工程的质保措施、优惠条件及服务承诺十二、水、电用量计划十三、计划、统计管理制度十四、配合政府主管部门、业主及监理公司的工作制度十五、 施工平面布置1 布置原则2 具体布置3临时设施布置4施工平面布置图一、总体施工组织布置及规划1编制依据1.1*整治工程招标文件、答疑文件、图纸和有关规范和现行标准进行编制;1。2依据国家现行的有关技术规范、规程及相关法规性技术文件及国家在安全生产、文明施工及环保等方面的有关规定;1。3根据本企业技术状况和现有设备施工能力及同类工程

4、施工经验。2编制原则2.1严格遵守招标文件要求工期和本标书中承诺的工程施工期限,合理安排施工程序与顺序,保证各项施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工进程。采用流水作业法和网络计划技术,合理的安排施工进度计划,以保证施工连续地、均衡地、有节奏地进行,合理地使用人力、物力和财力,在确保工程质量的前提下,尽量缩短工期,圆满的完成施工任务。2。2贯彻“节材、节能、提高质量、增进效益”的原则,充分推广应用“新材料、新设备、新工艺、新技术,提高工程施工进度,以降低工程成本。2。3遵循目标管理的原则,对分部分项工程设定目标,做好各个环节的检查控制,以每个分项设定目标的逐项实现来保证整个

5、工程质量、安全目标的实现.2。4我们本着“企业以人为本”的企业精神,立足于向质量要市场,向管理要效益,以信誉谋发展的战略目标,建一个工程,树一座丰碑。2.5确保工期的原则严格遵守招标文件所规定的工程施工工期,根据本合同工程的特点和要求,在保证质量、安全可靠的前提下,按轻重缓急,合理的安排施工程序与顺序,优化资源配置,组织施工,最大可能地避免不必要的重复工作,以保证施工连续均衡、有节奏的进行.同时充分考虑气候、季节对施工的影响。2。6质量保证原则严格按照招标文件、施工技术规范、规程、验收标准的要求,确定质量目标、制定质量保证计划规划,执行ISO9001系列质量管理标准,实现全员、全过程、全方位、

6、全天候地控制施工工序和工艺,确保每道工序、每项工程的工程质量.精心组织具有类似施工经历,经验丰富、能经营、善管理的项目经理部,采用先进施工技术,科学确定施工方案,确保工程按质、按量、高效完成.2.7安全第一、预防为主的原则针对本工程的具体情况和特点确立安全工作目标,完善规章制度,层层签订安全生产责任状,强化安全教育和狠抓现场管理,通过标准化、规范化的管理手段,确保安全工作目标的实现.2。8科学管理、技术先进的原则从实际出发,运用流水作业法和网络计划,合理安排施工程序和顺序,做到布局合理、重点突出、流水作业。正确选用施工方法,科学组织,均衡生产。在实事求是的基础上,力求技术先进、科学合理和经济适

7、用,积极采用新技术、新机具、新材料,做好人力、物力、机械设备的综合调配,保证工程管理目标的成功实现。2。9文明施工的原则坚持自始至终对施工现场的全过程进行严密监控,以科学的方法实行动态管理,并按照动态、静态结合的方法进行现场布置,充分利用资源,节约施工用地,保护周围环境和植被,争创标准化工地。3总体施工组织布置3.1工程概况:工程名称:*立面整治工程建设地点:*建设规模:*沿线景观提升建筑立面改造工程的施工,包括施工图纸范围内的建(构)筑物外立面、台阶修复、立面门窗、牌匾、灯箱、所有露明铁件均做防锈处理,涂刷防锈漆一道后按要求刷面漆等全部图纸内容。工程工期:2012年4月12日开工;2012年

8、7月3日竣工,施工总工期:82日历天。标段划分:本工程分五个标段,具体一诺路杨坡路(北)、一诺路桑坡路(南)为第一标段,杨坡路-中兴路(北)、桑坡路东高生活区北门(南)为第二标段,中兴路雪宫路(北)、东高生活区北门雪宫路(南)为第三标段;雪宫路-稷下路为第四标段;稷下路天齐路为第五标段.质量标准:符合该项目规划设计和施工设计的建设标准以及相关的质量验收规范标准,并一次性验收合格.3。2总体施工组织布置及规划 3。2。1施工现场总平面布置3。2.1。1施工临时设施根据业主要求,我们自找能够安排本工程所需的施工临时设施置的区域,搭设施工临设及管理用房,但必须符合规定要求,但为了便于施工我们把施工机

9、械堆场和砼搅拌场地及小型管理用房设置在施工现场。3。2。1。2施工用水、排水一旦中标,工程所用的生活用水,及时和建设单位有关部门取得联系,在工程生活设施就近处开通32阀门,装好水表后用6分管接入布置的生活设施内。3。2。1.3施工用电在建设单位指定的电源口,接入施工现场的施工用总配电间。以确保工程用电要求。3.2。1.4对内交通 材料及半成品材料运输道路选用原主要运输道路,施工道路必须专人,经常维修、保养、加固,确保在施工期间的道路畅通,避免因材料运输道路不畅通,造成材料运输困难,停工待料。3。2。2施工管理机构组织3。2.2。1公司管理机构组织 (1)公司组织落实以总经理为首的领导班子,落实

10、对本工程质量、进度、安全、文明施工管理目标、计划措施,动用IS09002质量管理体系,对本工程全方位的检查、督促、指导,确保工程顺利进行。 (2)公司工程部配备专职质量员、施工员、安全文明负责人驻工地以工程质量、生产进度、安全文明施工作全面指导、监督、检查、协调的管理工作。 (3)公司计划预算部密切配合项目部,落实本工程的计划成本管理,成本分析、促进有计划、有步骤地核算工作. (4)公司财务部加强对项目部的财务管理,强化资金落实,专款专用,确保工程资金周转,做到不违规、不违法。3。2.2。2项目部管理机构组织为全面完成本工程的各项施工任务,针对本工程的特点及规模,本工程的管理方式采用“项目法施

11、工模式组织施工.施工现场成立项目部,开展对项目经理为首的管理组织机构,开展对本工程先是工期、安全文明施工全文位的方针、目标计划管理,项目经理代表企业法人对本工程从开工到竣工,在质量、进度、安全文明施工、经济效益等全面负责.项目部下设生产和后勤两条线和九个职能部门,各生产线和职能部门负责人都城具有由专业技术人员组成,形成管理网络,实行专职各条战线的生产任务.3。2。3管理职能的组织与分工3。2。3。1管理职能组织机构(1)生产线设生产总负责,在项目工程师、技术总负责具体计划安排下,负责本工程的生产总调度,下设施工总负责、质量总监、测量负责、河坎基础开挖负责等前方生产管理技术人员。管辖下属施工技术

12、质量、施工进度、安全生产、文明施工等一系列前方生产工作.(2)后勤线设后勤总负责,负责担任本工程的后勤总调度,材料总负责、计划预算、财务、资料、治安等后方管理人员,管辖后勤下属计划预算、财务、材料、机修、保安、食堂、医疗卫生等一系列后方生产工作。3。2。3.2管理职能组织分工本工程采用“项目法”组织施工,由项目经理代表企业法人统一领导指挥。项目部下设生产和后勤两条线,共设施工、生活、技术、质安、物资、内业、财务、劳资、行政保卫等九个职能部门,具体管理组织分工如下: (1)项目工程师负责对施工员交底,主要负责现场施工,制订施工方案计划、工期安排,组织好各专业班组的技术交底,安排施工,高度施工测量

13、及各种技术资料,技术总负责主要负责工程技术协调,技术难关处理,新工艺新技术推广应用等技术工作,质安员主要负责质量、安全生产、文明施工等工作。计划预算主要负责施工预算、经济分析及每期工程质量报表,财务主要负责后勤资金划拨控制。材料员主要负责组织供采订货。 (2)建立以班组为主的施工考核制度实施分项管理落实生产岗位责任制和经济责任制密切挂钩。 (3)制订切实可行的施工方案和施工计划,加强前方和后方的配合工作.加强施工现场管理,加强原材料管理和保管工作,加强施工现场的机具设备管理工作。 (4)投入足够的劳动力,选择优秀的施工班组,实行动态管理。加强主要工种,特别是对木工、砌石工、砼工的管理控制,以确

14、保工程顺利进行。3。2。4施工管理工作的主要内容3。2。4。1目标管理为达到本工程的质量优、工期短、安全无故事、经济效益较好的总目标,必须实行建立目标,排出日程,采取措施,有效地完成预定目标。在实施目标管理活动中,采用目标管理循环,即:制定(P)实施目标(D)检查、评价目标(C)总结目标(A)再制定新目标(P)的PDCA循环,推动目标不断前进。3.2.4。2计划管理 (1)工程总进度计划及阶段作业计划(包括月、旬、周的细计划)。 (2)机械化施工计划(主要编制机械化施工水平和主要机械须用量、时间)。 (3)劳动力计划(编制和准备专业工程人类及进退场时间)。 (4)材料供应计划(根据工程进度和工

15、程量,须用各材料及进场时间)。 (5)技术组织措施计划(推行新技术采用新材料,改善施工工艺和操作方法,提高工程质量,防止发生工伤事故,改善机械设备使用情况,提高机械化水平等内容)。 (6)降低成本计划。财务计划(合理、有效地用好资金,做到专款专用原则,编制用款计划)。3.2。4.3技术管理 (1)技术现任制:对各级各项技术人员建立明确的职责范围,做到各司其责,责权明确。 (2)施工技术管理制.为把工程项目技术管理工作科学的组织起来,保证各项技术有目标、有计划、有条理地开展,必须建立以下主要的技术管理制度:施工图学力,自审,会审制.技术核定,设计变更签证制。 工程技术资料档案制等制度。3。2。4

16、。4质量管理质量管理是施工管理的根本。在确保工程质量,实现质量优良目标,推行全面质量管理以工程质量预控法的管理手段,要抓好工程质量先抓工程质量、人的素质质量.3。2。4。5施工现场标准化管理对本工程的安全生产、文明施工切实做到安全生产制度化、文明施工标准化.内容:按照市级安全文明施工工地标准,应做到以下主要几点: (1)按建设总平面和施工现场客观条件,编制高标准的现场施工总平面布置图并建立管理标准。 (2)现场系统标准化,建立五牌一图(如单位工程名称概况牌、工地主要管理人员名单牌、安全生产宣传和安全系数无事故竞赛牌、安全标志牌)。 (3)安全(防火)措施标准。 (4)施工机具机电设备管理建立制

17、度标准化。 (5)进入现场的半成品及设备储存、保管标准。 (6)安全技术资料和工程技术资料编制、记录、签证等管理标准.3。2。4.6材料管理材料管理是保证工程质量和确保工期的关键之一,材料管理也应制定管理制度, 其管理主要工作有: (1)根据工程进度计划提前编制月、旬等需用各种材料计划报表。 (2)组织材料供应方案,组织材料和采购、订货、运输、验收入库保管工作。 (3)建立材料入库和领发料制度。 (4)材料的成本核算管理。 (5)原材料、成品或半成品、设备的质量验收制度. (6)材料的检验和测试制度。4工期进度计划及总形象进度网络图4。1对于本工程工期,我公司通过对计划进度的编排,决定自201

18、2年4月12日开工;2012年7月3日竣工,施工总工期:82日历天。 4.2工期控制点本工程工期适中,为确保总工期及质量目标的实现,特制定下面几个工期控制点:第一个控制点:施工准备 2012.4。12日前第二个控制点:墙面清洗阶段 2012.4。122012。5.15第三个控制点:外墙粉刷施工阶段 2012.4.152012.6。20第四个控制点:广告牌拆除阶段2012。4。152012。4。30第五个控制点:广告牌制作施工阶段 2012。4.202012.5。30第六个控制点:广告牌安装施工阶段 2012.4。25-2012。6.20第七个控制点:景观墙施工阶段 2012。4.25-2012

19、.6。20第八个控制点:竣工清理及验收 2012。6.202012。7.34。3进度计划横道图见下表: 二、各分部分项工程的主要施工方案1、施工测量由项目技术部专业测量人员成立测量小组,根据业主方给定的坐标点和高程控制点进行工程定位、建立轴线控制网。按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度及逐日安排,由组长根据项目的总体进度计划进行安排。1。1、施测原则(1)、严格执行测量规范;遵守先整体后局部的工作程序,先确定平面控制网,后以控制网为依据,进行各局部轴线的定位放线。 (2)、必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核

20、的工作方法。(3)、定位工作执行自检、互检合格后再报检的工作制度. (4)、测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工省时省费用.(5)、明确为工程服务,按图施工,质量第一的宗旨。紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风.1.2、准备工作(1)、全面了解设计意图,认真熟悉与审核图纸.施测人员通过对总平面图和设计说明的学习,了解工程总体布局,工程特点,周围环境,建筑物的位置及座标,其次解现场测量座标与建筑物的关系,水准点的位置和高程的绝对标高.(2)、测量仪器的选用。测量中所用的仪器和钢尺等器具,根据有关规定,送具有仪器校验资质的检测厂家进行校验,检验合

21、格后方可投入使用。 现场测量仪器一览表序号器具名称型号单位数量1水准仪DS3台22激光经纬仪DJJ2台23激光接受靶个64钢 尺50m把55钢 尺30 m把56盒 尺5m把57对讲机个38墨 斗只81。3、测量的基本要求测量记录必须原始真实、数字正确、内容完整、字体工整;测量精度要满足要求。根据现行测量规范和有关规程进行精度控制。1.4、为保证本工程测量精度从而确保高质量的工程目标,采取以下主要措施:(1)、设立专职测量人员,专职测量器具,做到定人定机定路线定时间.(2)、对经纬仪、水准仪、钢卷尺等测量仪器在使用前进行鉴定认可,对经纬仪、水准仪还应及时周检。(3)、经纬仪、水准仪、钢卷尺等测量

22、器具由专职测量员保管保养,每次用后进行擦洗或上油等保养工作,其他人员不得操作此类测量器具,在雨天进行测量尚应对水准仪、经纬仪采取蔽雨措施.(4)、当露天测量时,应尽量避开五级风以上的天气。(5)、采用正确的测量方法,如水准测控时,尽量将水准仪放在中间位置,减少可能存在的仪器误差。(6)、采用内控法的同时进行正反复核法,对轴线进行交汇复核,标高多点复核,对偏差较大超过允许值的点、线进行重测,反复校核直至达到控制目标值;在允许偏差范围的可采取取平均值或中间值的方法加以校正。2 乳胶漆工程2.1 施工准备底材要求:基层已清洗完成并保养了2天左右,基层的碱度PH值在9以下,同时基层已干燥(至少已干燥2

23、天),湿度低于8;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题.没有粉化松脱物,没有油、脂和其他粘附物。外墙裂缝已进行防水密闭处理。所用乳胶漆有出厂合证明,同时经检验达到国家相关规范标准要求.所用乳胶漆经业主同意,同时样板墙经业主、监理及设计单位同意。装饰脚手架或吊篮已搭设完毕。基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆)。施工条件:外墙乳胶漆由于是水性乳胶漆,对施工保养条件要求较高。施工保养要求温度高于5,环境湿度低于85,以保证成膜良好。低温将引起乳胶漆的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。外墙施工必须考虑天气

24、因素,在涂刷乳胶漆前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏.2。2外墙乳胶漆施工方法本工程中外墙建筑乳胶漆涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。其作用如下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命.第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量.第二遍面漆:第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。2.2.1施工

25、工艺清洗基层清扫填补腻子、局部刮腻子磨平贴玻纤布满刮腻子磨平底漆施工第一遍面漆施工第二遍面漆施工2。2。2操作方法a、修补:施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。下面为具体做法:求:基层表面含水率不得大于8%,如遇有大风、雨、雾等到天气时不得进行面层乳胶漆的施涂;施工时要求根据设计要求做样板墙,直到竣工验收时为止。空鼓-如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。缝隙-细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可

26、将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5水泥砂浆,干后用水泥砂纸打磨平整。孔洞-基层表面以下3mm以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。b、清扫:尘土、粉末可使用扫帚、毛刷、高压水冲洗,油脂使用中性洗涤剂清洗;灰浆用铲、刮刀等除去;霉菌室外高压水冲洗,用清水漂洗晾干。c、填补腻子,局部刮腻子:如果墙体平整、光滑,可不使用腻子;腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。要求腻子应具备更好的粘结性,粘结持久性及耐水性。使用的腻子采用107胶白水泥浆加15

27、9d一20M的细沙拌合。刮腻子时的施工技术:掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满.为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以05mm为宜。不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥.用油灰刀填要填满、填实,基层有洞和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。d、磨平:不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作.砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果.手工打磨应将砂纸(布)包在打磨垫:块上,往复用力推动垫块厂,

28、不能只用一两个手指压着砂纸打磨,以兔影响打磨的平整度。机械打磨采用电动打磨机,将砂纸夹于打磨机上,轻轻在基层上面推动,严禁用力按压以免电机过载受损。打磨时先用粗砂布或打磨机打磨,再用细砂布打磨;注意表面的平整性,即使表面的平整性符合要求,还要注意基层表面粗糙度、打磨后的纹理质感,要是出现这两种情况会因为光影作用而使面层颜色光泽造成深浅明暗不一的错觉而影响效果,这就要求局部再磨平,必要时采用腻于进行再修平,从而达到粗糙程度一致对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。要求打磨后基层的平整度达到在侧面光照下无明显批刮痕迹、无粗糙感,表面光滑。打磨后,立即清除表面

29、灰尘,以利于下一道工序的施工。e、贴玻纤维布有缝隙时,需要贴玻纤维布,采用网眼密度均匀,不要用太密的玻纤维布进行铺贴;铺贴时自上面下用浓度高的107胶水边贴边用刮子赶平,同时均匀地刮透;出现玻纤维的接搓时,应错缝搭接2-3公分,待铺平后用刀进行划切,划切时必须划齐,并让玻纤维布并拢,以使附着力增强。f、刮腻子再磨平:采用聚合物腻子刮平整,主要目的是为了修平贴玻纤布引起的不平整现象,防止表面的毛细裂缝。用0#砂布或打磨机磨平做到表面平整、粗糙程度一致,纹理质感均匀。此工序要求重复检查、打磨直到表面观感一致时为止。g、乳胶漆的涂刷:乳胶漆涂刷时要、施工乳胶漆的调配本工程中所有采用的乳胶漆均为专业生

30、产厂家按色卡选定的颜色进行配色后的成品。在施涂过程度中,如发现乳胶漆有沉淀,必须将其搅拌均匀,乳胶漆的拌合采用电动搅拌机进行,搅拌时间控制在810分钟为宜.施涂方法:施工时以墙的阴阳角处及水落管为分界线,同一面墙应采用同一批号的乳胶漆,每层乳胶漆不宜施涂过厚,涂层应均匀,颜色一致.乳胶漆施工时,施工保养条件要求较高.施工保养温度高于5,环境湿度低于85,以保证成膜良好。低温将引起乳胶漆的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。外墙施工必须考虑天气因素,在涂刷乳胶漆前,12小时不能下雨,保证底材干燥,涂刷后,采取相应措施防止由于24小时内下雨而造成漆膜被雨水冲坏.进行

31、乳胶漆施涂时主要采用刷涂和滚涂:其中刷涂采用人工特制的刷子进行,主要用于对边角、水管后等不易滚涂到的部位的施工。刷涂施工时要求前一度涂层表干后方可进行后一度的涂刷,前后两层的涂刷时间间隔得小于2至4小时。刷涂方法:为便于用后的清洗,先将刷毛用水或稀释剂浸湿、甩干,然后再蘸取乳胶漆。刷毛蘸入乳胶漆不要过深,蘸料后在匀料板或溶器边口刮去多余的乳胶漆,然后在基层上依顺序刷开。布料时刷子与被涂面的角度约为5070度,修饰时角度则减少到30-45度.涂刷时动作要迅速,每个涂刷片段不要过宽,以保证相互衔接时边尚未干燥,不会显出接头的痕迹;涂到门窗、墙角等部位时,为避免粘污,应先用小刷子将不易涂刷的部位涂刷

32、一下,然后再进行大面积的涂刷。这种技法通常称为“卡边。卡边的宽度一般是58cm。滚涂采用手工滚涂,采用工具为羊毛制成的辊子,主要用于大面积墙面的施涂。施工时在辊子上蘸少许乳胶漆后再在墙上轻缓平稳地来回滚动,直上直下,不得歪扭蛇形,以保证涂层厚度一致、色泽一致、质感一致.滚涂方法:滚涂施工前先用水或稀释剂将滚筒刷湿润,在废纸上滚去多余的液体再蘸取乳胶漆,蘸料时只须将滚筒的一半浸入料中,然后在匀料板上来加滚动使之含料均匀。滚涂时自上而下再自上而下,按“W”形方式将乳胶漆滚在基层上,然后再横向滚匀,当滚筒较干时再将刚滚涂的表面轻理一下,每一次滚涂的宽度不得大于滚筒的4倍,同时要求在滚涂的过程中重叠滚

33、筒的三分之一,避免在交合处形成漆痕,滚涂过程中要求要用力均匀,开始时稍轻,然后逐步加重。在涂刷的过程中要求,滚筒的速度不宜过快,以免乳胶漆飞溅。涂装技巧要想达到良好的涂装效果,熟练的操作水平是必要的。首先,底材的要求应清洁干燥和牢固,按使用说明书操作,涂装条件适合,稀释比例准确,过量稀释会使乳胶漆不遮底,粉化,有光泽乳胶漆会失光,色彩不一。其次,好的施工用具也是必须的.外墙涂装上漆顺序要先上后下,从屋檐、柱顶、横顶、门窗洞口。其中每一部分也须自上而下依次涂刷。在涂刷每一部位时,中途不能停顿,如果不得不停下来,也要选择建筑结构上原有的连接部位,如墙面与窗框衔接处。这样就能避免难看的接缝。在涂刷檐

34、板线条时要分下述两步,先刷檐板的底部,尔后刷向阳部位.同时刷几块檐板时,顺着墙依次进行,涂刷过程中动作要快,并不时地在已干和未干的接合部位来回刷几下,以避免留下层叠或接缝.涂刷后处理施工完毕后,工具需即刻清洗,同时立即清理不小心被污染的门窗,否则乳胶漆干结后,会损坏工具、难于清除掉门窗上的污迹;剩余乳胶漆保持清洁,密闭封存。质量要求:在涂施完毕后要求涂层不得出现以下情况:不得出现漏涂、透底、掉粉、起皮、同时不得出现反碱、咬色、并且颜色要求一致,疏密均匀,此外不得出现流坠、疙瘩、刷纹并不得污染门窗.3外立面清洗施工3。1气候条件:外墙清洗必须要在良好的气候条件下进行,风力应小于4级,4级以上停止

35、工作.因此,工作前应测定风力,尤其是高空风力.另外雨天及高温(35以上)和低温(0以下)等条件下都不适合进行外墙清洗。3。2人员条件:为了贯彻执行国家安全法规,确保工人人身安全及设备正常运转,高空操作者必须是身体健康的男性公民,并经过身体检查和安全技术培训,经考试合格方可作业,工人上岗前不得饮酒,有感冒等身体不适症状就暂停高空作业。3.3设备条件:外墙清洗的设备必须处于良好的工作状态,凡吊板有发毛、部分绳股渐裂等现象应立即更换新绳。外墙一般采用坐式吊绳清洗方案:3.3.1吊绳(高空作业绳):学名锦纶绳, 直径18毫米拉力为240000牛顿(合计: 2吨半左右)3.3。2吊板:水曲柳木制成3。3

36、。3钢丝绳:直径10毫米3。3.4U型蟹扣:钢制以上4种组装成一个坐式高空吊板。先在楼顶处选一个拴绳子的固定地方,如冷却塔或塔式通风罩等,绳子要多栓几圈,反复负重试验做到万无一失.将所有绳子搭角、搭棱、搭檐的地方用橡胶垫底,以防磨擦。将吊绳在坐式吊板上的U型蟹扣里打好一个特殊的结,在板边栓上吊桶,里面装少半桶玻璃净药水。工作人员带上玻璃刮洗器、抹水器、抹布,就可以上板开始工作.因为有一特殊的系扣方法,所以在工作中,吊板不会往下滑,人控制绳索,可以自由操作。简单的说:往上提绳子吊板往下滑。提多少滑多少,提多快滑多快,一直到工作结束.高空外墙粉刷工程与此大同小异。3。4洗剂的选择和安全防护措施3。

37、4。1铝板、铝合金框架清洗铝合金窗框为硫酸阳极氧化白色铝合金。但是,铝同盐酸氯化合物、稀硝酸、硫酸、王水、碱、硫氰化物接触都会被溶解,也就是说这些物质会腐蚀铝合金,解决的办法是清洗剂中不得有这些物质存在或添加强有力的金属缓蚀剂。彩色铝合板的清洗中不得有容易造成铝板脱色或变色的化学物质存在。脱色是指消色,即染料消失;变色是指清洗盐和铝板表层发生化学反应生成新的颜色。铝复合板是阳极氧化电解着色工铝复合板。清洗中所使用的清洗助剂应尽力做到同阳极氧化电解着陆色工艺规范相同,以免造成变色,不规范的化学清洗,即使一次清洗变色明显,但多次清洗后就会造成很大的色差。清洗时不得使用去污粉等擦洗剂,因为,铝合板为

38、软金属,去污粉中的石英砂会划伤铝板表面。3。4。2玻璃的清洗玻璃为铅晶质热反射镀膜玻璃及平板白玻璃.玻璃整体上讲对碱敏感,易造成咸腐蚀,对酸较稳定,不易被酸腐蚀,最易造成玻璃腐蚀的是氧化物,这不是酸碱腐蚀,而是无素腐蚀,超过1.5的氢氟酸溶液即可腐蚀玻璃,添加活性剂的酸溶液腐蚀强度是不添加活性剂的3-4倍,故添加活性剂后的氢氟酸溶液,氢氟酸含量应控制在0。5以内.外墙玻璃的脏物为:灰尘;硅酮玻璃胶渍;水泥沙浆渗出物;玻璃风化物。玻璃风化物是玻璃吸附大气中水分,然后和大气中的水分作用,受水分侵蚀形成风化产物,其风化机理为玻璃表面的碱同吸付水中H或H30进行离子交换生成的OH¬;对玻璃侵蚀.

39、由于吸付水中的H+或H30+造成玻璃表面脱碱,形成高硅层(水化层),此过程由扩散控制;风化会始终在玻璃表面进行,干净的玻璃吸附水分并且干行快,风化缓慢;脏玻璃吸附水分多且干得慢,水分同玻璃表面作用的时间长,随时间的增加风化会变得严重.灰尘、胶渍的清除采用普通的清洗和刮除,风化物、氢氟酸腐蚀产物要采用特殊方法才能清除.效果十分满意。3。4。3瓷砖釉面的化学成分和玻璃接近,也可以说瓷砖釉面就是玻璃,拟按保护玻璃的办法保护瓷砖釉面。瓷砖表面污渍为灰尘;金属氧化物;釉面风化物;水泥砂浆残留物;水泥在雨水冲刷下的白色渗出物等。瓷砖清洗的重点是去除白华,水泥砂浆残留物。难点是清除脏物后的墙体表面无新的白色

40、残留物挂在彩色釉面上。3。4。4大理石的清洗大理石石属硅酸盐化合物,氟化合物对其有严重的腐蚀。大理石石呈晶体结构,其它物质容易渗入晶体间隙中,故清洗时不得使用有色液体和使用有色生成物的化学物质(如盐酸等)。大理石石生产工艺是将切割好的石材经过打磨、上色、上蜡、抛光出厂,清洗剂中不得有强碱、乳化剂存在,以免破坏蜡层.3。4。5不锈钢的清洗栏杆使用精饰加工的奥氏体和马氏不锈钢,清洗时不得使用强碱和含氯化合物。外墙清洗剂的选择外墙清洗的特点:一是工业清洗不同于家庭清洗;二是硬表面清洗不同于洗衣服,不能搓揉;三是高空清洗,擦洗劲度不够。因此要求清洗剂去污力要特别强。否则清洗就难以彻底。因建筑装饰材料十

41、分复杂,几乎天天都有新材料出现,既要把污渍清除干净又不能损坏污垢载体(建筑装饰材料),就给建筑清洗剂提出了较高的要求。4油漆工程4.1施工工艺材料确认 表面处理 环境保护 油漆施工4.2施工方法与技术措施(1)施工前应将油漆的品牌,合格证,色卡及成品样品提交业主,经确认后方可进料.(2)木材表面应先用木砂纸反复打磨除去木毛刺,合表面平滑,墙接缝及其它胶合处残留的胶,用刮刀或细砂纸打磨掉,表面上如有色斑,颜色分布不均匀,应事先对木材表面进行脱色处理,使之颜色均匀一致。(3)金属构件表面应将其表面的灰尘、油渍、焊渣、锈斑清除干净,涂刷防锈漆,如图纸无规定的,涂刷遍数不少于两遍。(4)刷油前首先清理

42、好周围环境,防止尘土飞扬,影响油漆质量.(5)油漆施工时,应根据设计要求和质量标准决定涂刷遍数要求木纹清晰,光亮柔和,光滑无档手感,颜色一致,无刷纹无裹楞,流坠皮现象,无漏刷现象,横平竖直,油漆的相邻面及五金配件无污染.(6)油漆工程表面无反碱、咬色、喷点、刷纹、流坠、疙瘩、溅沫现象、颜色一致、无砂眼、无划痕、装饰线、分色线平直,门窗洁净、灯具洁净。灯光照射检查,无明显不平整处。5吊篮施工5。1安装流程:安装屋面支撑系统组装悬挂机构安装钢丝绳等构件试运行验收5。2安装方法:吊篮运到现场后,将悬挂机构(前梁、中梁、后梁、前支架、上立柱、后支架、钢丝绳、配重铁、配重支杆、安全绳、限位顶板等),用塔

43、吊运达楼顶进行组装、压配重铁、放钢丝绳。安装时,一定要仔细检查各处连接件及紧固件是否牢固,检查悬挑梁的悬挑长度是否符合要求,检查配重码放位置以及配重数量是否符合使用说明书中的有关规定,检查绳夹安装的方向及间距,加强绳必须锁紧,且有一定的预紧力,当前梁的伸出量为1.5m时,其端点向上挠度约为20mm。在现场附近按施工方案图组装篮体,放钢丝绳,安提升机、锁、电箱等.屋面支撑系统安装完毕后,方可安装钢丝绳。安全钢丝绳在外侧,工作钢丝绳再里侧,两绳相距15cm,钢丝绳应固定、卡紧.吊篮组装完毕后反复检查螺丝是否紧固好,检查无误后运入指定位置,然后接通电源试车。同时,由上部将工作钢丝绳和安全钢丝绳分别插

44、入提升结构及安全锁中。工作钢丝绳一定要在提升机运行中插入。接通电源时,一定要注意相位,使吊篮能按正确方向升降。空载试运行68h,试锁、试提升机,完成上述测试确认无误并且验收合格后投入使用。5.3安全管理措施电动吊篮属于高空载人起重设备,操作人员必须严格遵守中华人民共和国建筑工业标准JG5027-92号高处作业吊篮安全员规则进行操作,佩戴安全帽、佩安全带并与专用安全绳相连,不得将绳索系在吊篮的悬挂机构上,服从安全检查人员的指令;在雷雨、大风(五级以上) 大雾、大雪等天气不得使用吊篮.吊篮操作人员必须身体健康,无高血压等疾病,经过培训和实习并取得合格证者,方可上岗操作.吊篮上携带的材料和施工机具必

45、须安置妥当,不得使吊篮倾斜和超载。严禁在吊篮内放电焊机,电焊机地线、焊钳不能与篮体连接,防止电焊渣溅到钢丝绳上。如必须利用吊篮进行电焊作业时,应对吊篮钢丝绳进行全面防护,以免钢丝绳受到损坏,更不得利用钢丝绳作为导电体。当吊篮停置于空中工作时,应将安全锁锁紧,需要移动时,再将安全锁放松.安全锁累计使用1000h 必须进行定期检验和重新标定,以保证其安全工作.施工人员在粉刷墙面时严禁将灰浆倒在电机、锁、电箱上,严禁向下扔东西。严禁酒后登吊篮操作,严禁在吊篮中嬉戏打闹.当现场电压不正常时,应停止作业。严禁随便从吊篮的电控箱内接电.电动吊篮在运行中如发生异常响声和故障,必须立即停机检查,故障未经彻底排

46、除,不得继续使用。在吊篮下降着地之前,应在地面垫好方木,以免损坏吊篮底部脚轮。6广告牌施工6。1骨架制作、安装6。1.1焊接流程检查预埋件是否按照方案要求进行预埋检查型钢及其他辅料是否齐备并符合方案要求检查电源、电压焊接纵横矩形钢管网架与墙体埋件焊接焊缝外观检查修正并办理隐检满刷灰色防锈漆安装镀锌铁皮总体验收 6。1。2施焊准备6。1。2。1为便于安装和焊接,在安装地点搭设专用操作平台。6。1。2。2焊接材料和焊接设备的技术条件应符合规范和方案要求。6。1。2。3清渣、打磨设备应齐全6.1。2.4焊条的选择和烘干1)焊条采用E4303型焊条.2)E4303 烘干温度和时间100/0。5h。3)对于碱性焊条,焊工必须使用保温筒随用随取,使用中保温筒与焊接电缆接通电源的规定,由保温筒取出到施焊,暴露在大气中的时间严禁超过1小时,焊条的重复烘干次数不得超过两次。6。1。3焊前检查连接间隙及错口量,均应符合要求。焊道内和两侧之锈斑、油漆、油污、氧化皮等均应清除干净.6.1。4焊缝焊完后都必须清除焊渣及飞溅物,出现焊接缺陷应及时磨去并修补。6.1。5遇雨天时

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
