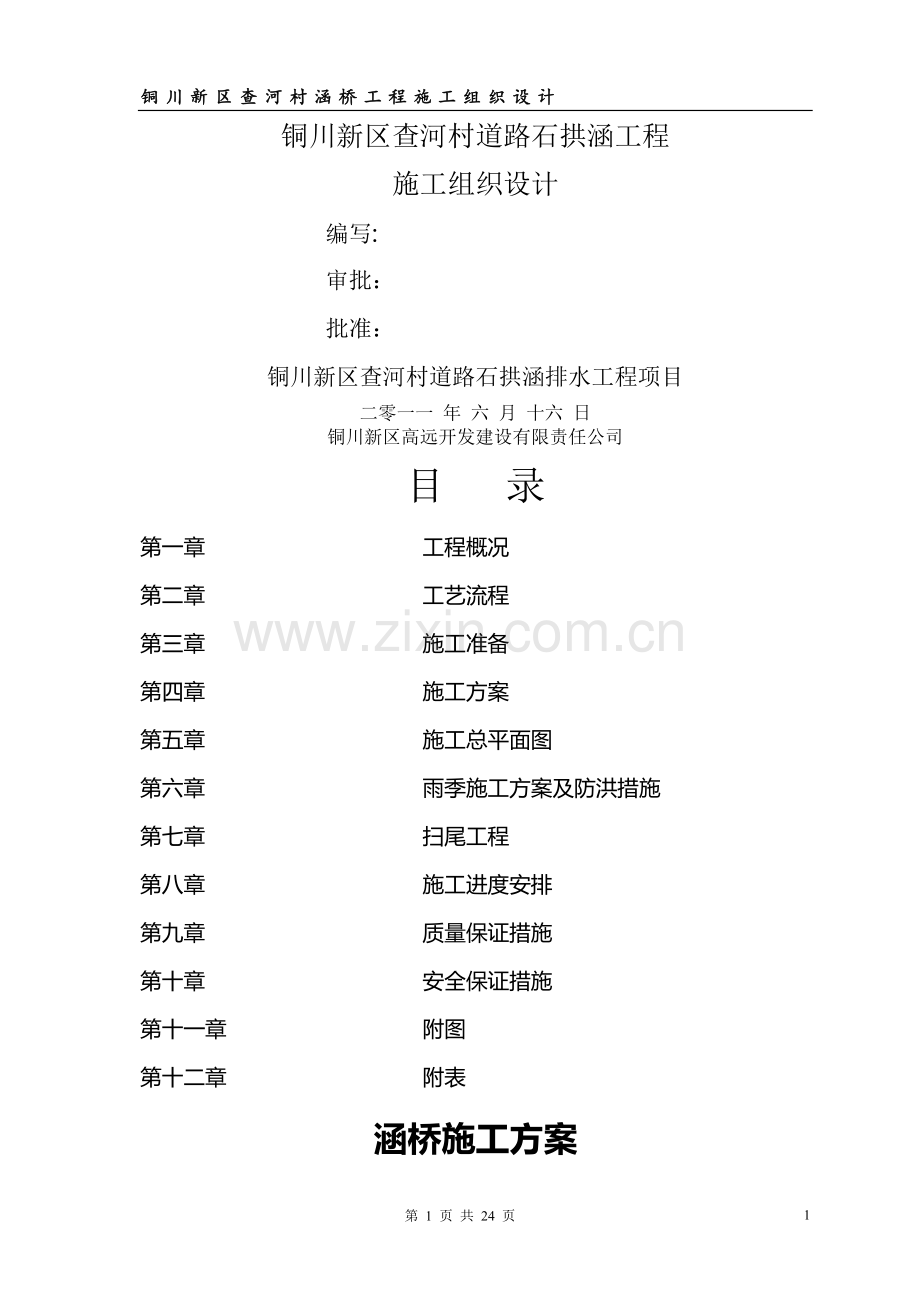

铜川新区查河村涵桥工程施工组织设计
铜川新区查河村道路石拱涵工程
施工组织设计
编写:
审批:
批准:
铜川新区查河村道路石拱涵排水工程项目
二零一一 年 六 月 十六 日
铜川新区高远开发建设有限责任公司
目 录
第一章 工程概况
第二章 工艺流程
第三章 施工准备
第四章 施工方案
第五章 施工总平面图
第六章 雨季施工方案及防洪措施
第七章 扫尾工程
第八章 施工进度安排
第九章 质量保证措施
第十章 安全保证措施
第十一章 附图
第十二章 附表
涵桥施工方案

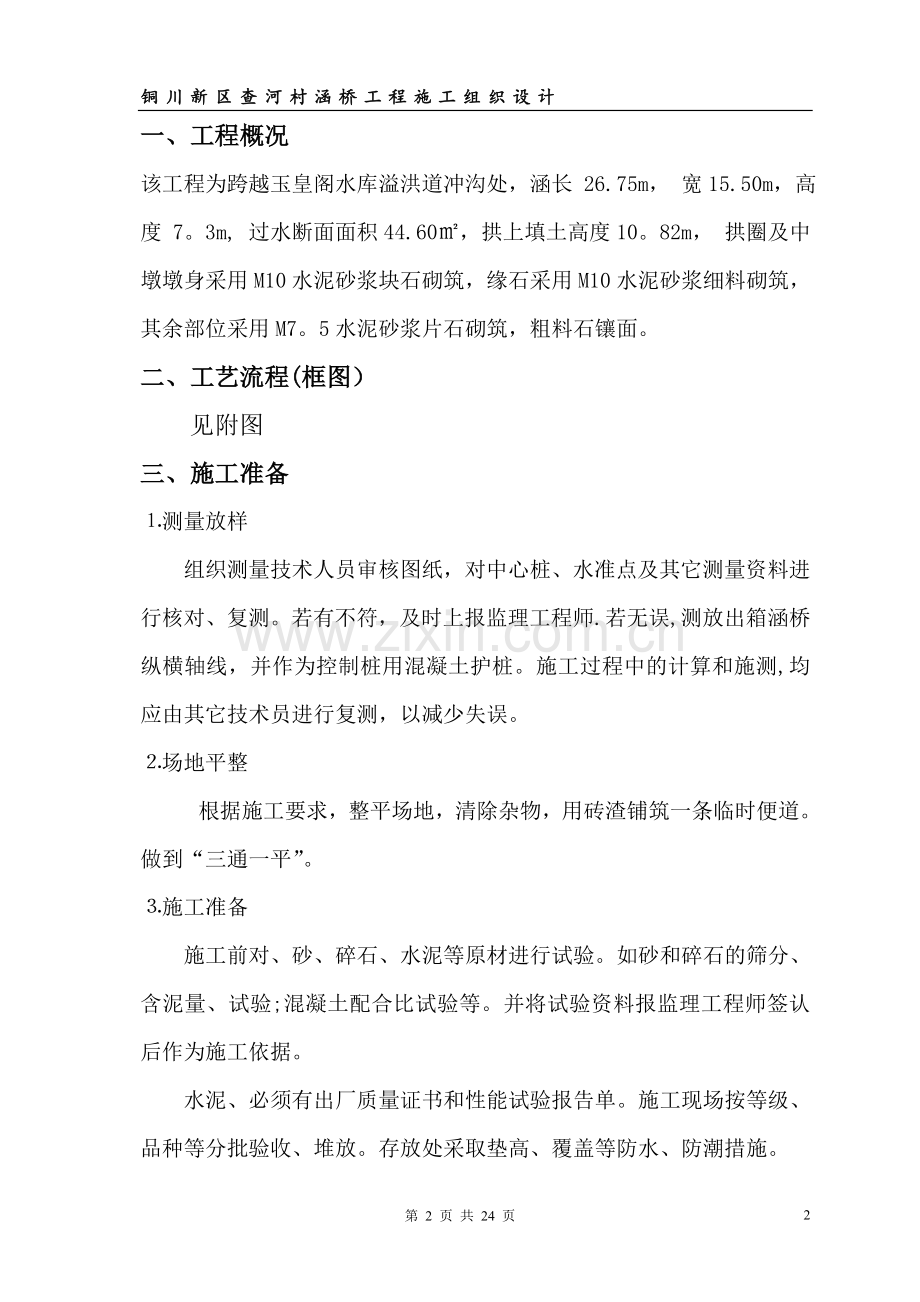

一、工程概况
该工程为跨越玉皇阁水库溢洪道冲沟处,涵长 26.75m, 宽15.50m,高度 7。3m, 过水断面面积44.60㎡,拱上填土高度10。82m, 拱圈及中墩墩身采用M10水泥砂浆块石砌筑,缘石采用M10水泥砂浆细料砌筑,其余部位采用M7。5水泥砂浆片石砌筑,粗料石镶面。
二、工艺流程(框图)
见附图
三、施工准备
⒈测量放样
组织测量技术人员审核图纸,对中心桩、水准点及其它测量资料进行核对、复测。若有不符,及时上报监理工程师.若无误,测放出箱涵桥纵横轴线,并作为控制桩用混凝土护桩。施工过程中的计算和施测,均应由其它技术员进行复测,以减少失误。
⒉场地平整
根据施工要求,整平场地,清除杂物,用砖渣铺筑一条临时便道。做到“三通一平”。
⒊施工准备
施工前对、砂、碎石、水泥等原材进行试验。如砂和碎石的筛分、含泥量、试验;混凝土配合比试验等。并将试验资料报监理工程师签认后作为施工依据。
水泥、必须有出厂质量证书和性能试验报告单。施工现场按等级、品种等分批验收、堆放。存放处采取垫高、覆盖等防水、防潮措施。
施工机械及材料准备
编制工程材料需用量计划,作为备料供料和确定仓库及堆放场面及组织运输的依据,按照材料计划做好材料的订货和采购工作,按进场计划分批进场,并做好发放和保管工作。材料准备的要点是:品质合格;数量充足,运输方便不耽误使用。
材料要求
(一)石料的要求
1、强度
石料应符合施工图设计规定的强度和类别,石质均匀、不易风化、无裂纹.石料强度的测定应按现行《公路工程石料试验规程》(JTJ054)执行.
2、尺寸
(1)片石:一般指用爆破或楔劈法开采的石块,厚度不应小于150mm(卵形和薄片者不得采 用).用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。
(2)块石:形状应大致方正,上下面大致平整,厚度200~300mm,宽度约为厚度的1。0~1。5倍,长度约为厚度的1。5~3。0倍(如有锋棱锐角,应敲除)。块石用做镶面时,应由外露面四周向内稍加修凿,后部可不修凿,但应略小于修凿部。其加工形状如图1所示。
(3)粗料石:是由岩层或大块石料开劈并经粗略修凿而成,外形应方正,成六面体,厚度200~300mm,宽度为厚度的1~1。5倍,长度为厚度的2。5~4倍,表面凹陷深度不大于20mm。加工镶面粗料石时,丁石长度应比相邻顺石宽度至少大150mm,修凿面每l00mm长须有錾路约4—5条,侧面修凿面应与外露面垂直,正面凹陷深度不应超过15。0mm,加工精度应如图2所示。
镶面粗料石的外露面如带细凿边缘时,细凿边缘的宽度应为30~50mm。
(4)拱石:可根据设计采用粗料石、块石或片石;拱石应立纹破料,岩层面应与拱轴垂直,各排拱石沿拱圈内弧的厚度应一致.用粗料石砌筑曲线半径较小的拱圈,辐射缝上下宽度相差超过30%时,宜将粗料石加工成如图3所示的楔形,其具体尺寸可根据设计及施工条件确定,但应符合下列规定:
A。厚度t1不应小于200mm,t2按设计或施工放样确定;
B.高度h应为最小厚度t1的1.2~2。0倍;
C.长度l应为最小厚度t1的2.5~4。0倍。
3、石料的抗冻性指标
一月份平均气温低于-10℃的地区,除干旱地区的不受冰冻部位或根据以往实践经验证明材料确有足够抗冻性者外,所用石料须通过冻融试验证明符合下表的抗冻性指标时,方可使用。
(二)砂浆的技术要求
1、砌筑用砂浆的类别和强度等级应符合设计规定。砂浆强度等级以M××表示,为70。7mm×70。7mm×70.7mm试件标准养护28d的抗压强度(单位为MPa)。标准养护条件如下:
(1)水泥石灰等混合砂浆养护温度20±3℃,相对湿度60%~80%;
(2)水泥砂浆和微沫水泥砂浆养护温度20±3℃,相对湿度为90%以上;
(3)常用的砂浆强度等级分别为M15、MI0、M7.5三个等级.
2、砂浆中所用水泥、砂、水等材料的质量标准宜符合混凝土工程相应材料的质量标准。砂浆中所用砂宜采用中砂或粗砂,当缺乏中砂及粗砂时,在适当增加水泥用量的基础上,也可采用细砂.砂的最大粒径,当用于砌筑片石时,不宜超过5mm;当用于砌筑块石、粗料石时,不宜超过2。5mm.如砂的含泥量达不到混凝土用砂的标准,当砂浆强度等级大于或等于M5时,可不超过5%,小于M5时可不超过7%。
3、砂浆的配合比可通过试验确定,可采用质量比或体积比,并应满足该规范中技术条件的要求。当变更砂浆的组成材料时,其配合比应重新试验确定。
4、砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度表示,用于石砌体时宜为50~70mm,气温较高时可适当增大.零星工程用砂浆的稠度,也可用直观法进行检查,以用手能将砂浆捏成小团,松手后既不松散、又不由灰铲上流下为度。
5、砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕;气温超过30℃时,宜在2~3h内使用完毕。在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。
四、施工方案
㈠交通便道、排水、基础开挖、垫层
1。交通便道
桥涵中心线在南北跨16.5m中心处,我部对东西两侧桥涵分半幅先后施工,我部需在该段桥涵处修理一条交通便道.便道修筑在桥涵西不影响桥涵西侧施工位置。先将该段地表层的杂土和树植物等清除后,底部将采用碎石回填,。待桥涵西侧施工完再对西侧桥涵进行施工。
2. 排水工作
由于桥涵施工前桥涵施工过程中在工作范围外选一低洼处挖一深坑用作集水井,根据围堰内渗水和地表水情况开挖排水沟至深坑再用水泵抽排.(水泵数量由水量确定)上游水采用管道导流,基坑内排水采用防洪渠,引流槽排水,,临时排水采用基坑集井排水,
3。基础的开挖及应及处理方案
①根据此段道路的坡角、渠底铺砌及渠道边坡施工需要进行测量放样。对桥梁施工范围内的土方采用挖掘机二次转驳挖除,并装车外运至弃土场。桥涵施工范围内1米厚流砂挖掘机二次转驳挖除晾干后,装车外运至弃土场。
②根据施工情况及地勘报告,考虑到工程质量和施工安全,采用1:0。5放坡并在桥梁边线每边多挖100㎝作为工作面。使用机械开挖,不得破坏基底土的结构,人工清底整平,基坑开挖采用连续开挖,开挖完成后及时进行基础砼灌注,避免开挖后的基坑暴露过久,影响基坑的承载力。
③基坑开挖至设计标高时,基坑底部大量泉眼冒水。我部采用铺设20cm碎石,使基坑表面无积水。
4、垫层
①在基坑验收后进行桥梁中心线,垫层边线及标高的施工放线,为确保垫层位置的准确,应进行复测并加密垫层标高控制,经达到设计规范要求进行并通过监理检查无误后进行铺设。
②垫层采用碎石经三轮车及铲车相辅使用运送至现场后,人工进行整平配合整平,并经常检查垫层标高严格控制在允许范围内。
㈡基础、涵桥主体
基础、拱圈、台身采用片石、M10水泥砂浆砌筑。
3.浆砌基础
基础采用M10浆砌片石砌筑。铺砌时采用铺浆法。砌筑第一层时应在岩石上先铺一层坐浆再砌石块。第一层砌筑的石块应尽可能挑选大块的,平放铺砌,且轮流丁放或顺放,选择厚度合适的石块用作砌平整理,并用小石块填塞空隙,灌以砂浆,然后再开始一层层平砌。每一层高度一般不应超过40厘米,每砌2-3层就要大致找平后再砌。
砌筑时,应注意留置沉降缝,每隔4-6米留置一个1—2cm通缝。
4。 浆砌台身
当基础砌筑完毕,自检平面位置和高程均符合设计要求并报监理工程师批准后,方可砌筑台身。台身砌筑前应将顶面洗净,再挂线砌筑。砌筑时,先砌台身四角石,后在已砌石料上挂线,表面石料一般采用一丁两顺的排列方法,砌筑进度应均匀.台身表面的砌缝外露面应勾成凸缝,隐蔽处的砌缝为平缝.台身砌筑拟采用铺浆法。砌体应分层平砌,石块丁顺相间,上下层竖缝应尽量错开,分层厚度一般不小于20厘米。
5、台背回填及夯实
台背回填必须在台身砌筑后,强度达到设计要求可能进行回填夯实回填土按设计要求,若土过湿,要进行晾晒或掺入干土、白灰等处理,若土含水量偏低,可适当洒水湿润.回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为200—250mm;人工夯实时不大于200mm。每层至少夯击三遍,要求一夯压半夯。
6.拱圈
(1)、先搭设拱架。桥墩台施工完,将河道内清理干净,为增强基地承载力,用片石浆砌条形基础,高度超出流水面50cm,并铺设枕木,连成框架增强整体性。
其中拱架施工为:
1、平整场地,按1:1比例将拱圈内弧线加预拱度放出拱模弧线,并将拱模弧线分成段,定出弓形木接头位置和排架斜撑,拉杆的中心线。
2、制定拱架施工图,轴向立杆1m*1。5m,如采用杠架、立杆采用直径15cm原木,横梁方木采用20*20剧木,弓形木采用15cm原木,模板采用20*5cm剧木拼装。
3、根据拱架施工图,加工各杆件,节点构造力求简单,制作时采用简单的接杆,对于受力较大的节点,可使用硬木夹板穿以螺栓连接,对于受力较小的采用八钉连接。
4、安装立杆,拉杆,斜撑,夹木等杆件,施工时要经常测各立杆高程,以准确的控制拱架弧度,最后安装模板。
5、若采用碗口式钢管支架,更加简洁方便,施工工序同上,为了增强刚度和稳定性要加密纵横立杆病交叉连接,弓形钢管可按1:1大样实地加工,模板采用小钢模板。
(2)砌筑拱圈
从拱脚处两半跨同时向拱顶处对称均衡进行,最后砌筑拱顶石。
① 砌筑拱圈时,拱圈的幅射缝应垂直于拱轴线,相邻两行拱石的砌缝应互相错开,错开距离为10cm;
② 拱座与拱圈接触面,应凿毛(沉降缝处除外),并浇水湿润,以高强度水泥砂浆(1:2)铺设接触面或填塞接触缝;
③ 砌缝宽度不超过3cm;
④砌块应安放稳固,砌块间应砂浆饱满,粘结牢固.
(3)拱上砌体砌筑
拱圈砌筑合拢后,经过养护,砌缝砂浆强度达到30%以上,可进行拱上砌体的砌筑.待护拱砌筑完毕后,需在护拱和拱圈上设防水层。
(4)拱架的拆除
拱架的拆除必须待砂浆强度达到设计的70%后方可进行,跨度小于10m的拱桥,宜在拱上建筑完全完工后卸架,中等跨径的实腹式拱,宜在护拱砌完后卸架。模板拆除应该按设计的顺序拆除,先支的后拆,后支的先拆的顺序进行.拱架应从拱顶向拱脚依次卸落。多孔桥卸架时,若桥墩允许承受单孔施工荷载,可弹孔卸落,否则应多孔卸落。
(5)护拱及拱上建筑的施工
当拱圈施工完毕,即可进行护拱和拱上建筑施工,浆砌时严格按照砌体作业指导书进行,拱上的填料采用砂砾石20cm厚一层,分层夯实.
施工安排
我标段在雨季主要对土石方工程、排水工程、桥梁下部结构、桥梁上部结构、等工程进行施工安排.
1、对不适宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间.
2、加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。
土石方工程
1、施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。
2、填方地段的土质路基、工程地质不良地段以及沿河路段,避开雨季施工。
3、施工道路路面平整不积水,路基及建筑物施工场地周围保持排水畅通,雨后加强施工便道的维修、养护,确保道路畅通.
4、路基施工集中力量做到随挖、随运、随铺、随平整和压实,每层填土表面筑成4%的施工横坡以利于排水,收工前将铺填的松土碾压密实,雨后待表面干燥并经测试达到要求后,进行上一层的填筑。经常测定填料的含水量,不合格时经翻挖、晾晒后,再填筑压实。
5、基坑四周应留排水沟或盲管,疏通原有排水泄洪系统,并配备足够的抽水泵,必要时,做几口集水井,集水井要设挡土设施,以防淤塞,装好水泵,接通电源,搭好机棚,派专人昼夜值班.
6、土方填筑尽量避免雨季施工,必须填筑时,要严格控制土料含水率,过湿的土料应予晾晒;当天铺土,当天夯实,雨天积水要及时抽出,浸泡的部分晾晒后重新夯实或换土。
7、提前做好路基排水系统,急流槽、排水沟、边沟等设施工应在雨季来临前进行施工,使排水系统发挥作用,如到时不能做好排水系统,应做好临时急流槽、排水沟、挡水埝等临时排水设施.
8、路基挖方段或取土场的土质如有粘性土应避开雨季开挖,由于我标段大部份挖方地段和取土场都为石方,因此在开挖前应做好临时排水沟,防止雨水积蓄影响施工。
五、施工总平面图(见附图)
六、雨季施工方案及防洪措施
(一)雨季施工
1、雨季进行土方与基础工程时,土方开挖前备好水泵.
2、雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡喷砼保护。地基验槽时节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打砼垫层,基坑周围设排水沟和集水井,随时保护排水畅通。
3、施工道路距基坑口不得小于5m。
4、坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认后,方可继续施工。
5、基坑开挖时,应沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑。受水浸基坑打垫层前应将稀泥除净方可进行施工。
6、回填时基坑集水要及时排掉,回填土要分层夯实,干容重符合设计及规范要求。
7、混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷、影响质量。
8、桥墩台、涵洞、挡墙基坑开挖后,组织力量突击施工,并做好临时排水、防止水淹基坑。
9、桩基施工前,要整平场地,四周做好排水沟,防止下雨时造成地表松软.重型土方机械、挖土机械、运输机械要防止场地下面有暗沟、暗洞造成施工机械沉陷。
10、基础挡护工程做好施工过程中的汛期防洪抢险工作,确保施工的正常进行.
11、基坑回填施工
(1) 基坑回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。
(2) 雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土.
(3) 当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填.
(二)防洪措施
本工程基础施工正如火如荼,防洪、防汛需防范于未然。在落实防汛工作具体负责制的同时,项目部及公司各部门领导要切实担负起防汛、抗洪的重任,上岗到位、靠前指挥、周密部署,抓好防汛指挥调度,与人民连成一道道铁闸,确保工地财产安全和施工的正常进行。
在甲方、监理的指挥和项目部的领导下,结合本项目工程的实际情况,防洪、防汛有以下措施:
1。本工程的基础施工,对此,工地现场必须做好各种防范准备和措施,各种防水设备必须到位.
2.工地内基坑、沟槽的管理,做好围护安全,对产生的积水坑洼及时抽干,对工地上的重点部位、关键部位,要时时观察、夜夜留意,不得一点疏忽。
3。做好施工现场及周边的安全围护,坚持安全作业,封闭施工.加强对门卫的管理,与工地无关的人员禁止进入施工现场,每天加强对封闭工地围护结构的巡查,对发现有破损、缺口的地方立即修复,确保人、机能正常通行。
4。工地的土方开挖,对此,项目部一定要与相关单位联系落实好挖土后当地安全监管责任工作.
5.做好汛期工地安全生产,加强临时设施、基坑、脚手架、起重设备、施工用电、模板工程等重点部位的检查,并加强对工人的防洪、防汛知识的教育,提高职工的防洪、防汛意识,确保施工现场安全渡汛.
6。进入施工现场的所有车辆,勿占防洪通道,车辆停放时车头必须向出门方向,尽量向右侧停靠,进出车辆必须听从门卫指挥、安排,禁止区内一律不准停放.
七、扫尾工程
⑴废料废方的处理
①清理场地的废料和土石方工程的废方处理。不影响排灌系统及农田水利设施。
②构造物施工过程中的废弃物,在工程完工时及时清理干净,以免堵塞河道。
八、施工进度安排
为确保合理统筹地安排施工过程中的各项工作,找出关键工作线路,有利于项目经理在人力、物力上的统一调配,抓住工作重点,提高施工效率,从而加快施工进度,为此,我们根据情况,特制订如下施工进度计划。
具体安排见后附表“施工进度表”.
保证施工工期的措施
1、施工项目进度计划的实施
施工项目进度计划的实施就是施工活动的进展,也就是施工进度计划指导施工活动落实和完成计划.施工项目进度计划逐步实施的进程就是施工项目建造的逐步完成过程。为了保证施工项目进度计划的实施,并且尽量按编制的计划时间逐步进行,保证各进度目标的实现,应做好如下工作。
1、1施工项目进度计划的贯彻
1、1、1检查各层次的计划,形成严密的计划保证系统。
施工项目的所有施工进度计划、都是围绕一个总任务而编制的,它们之间关系是高层次的计划为低层次计划的依据,低层次计划是高层次计划的具体化.在其贯彻执行时应当检查是否协调一致,计划目标是否层层分解,互相衔接,组成一个计划实施的保证体系,以施工任务书的方式下达施工队以保证实施。
1、1、2层层签订承包合同或下达施工任务书。
施工项目经理、施工队和作业班组之间分别签订承包合同,按计划目标明确规定合同工期、相互承担的经济责任、权限和利益,或者采用下达任务书,将作业下达到施工班组,明确具体施工任务技术措施,质量要求等内容,使施工班组必须保证按作业计划时间完成任务。
1、1、3计划全面交底,发动群众实施计划
施工进度计划的实施是全体工作人员的共同和行动,要使有关人员都明确各项计划的目标、任务实施方案和措施,使管理层和作业层协调一致并将计划变成群众的自觉行动,充分发动群众,发挥群众的干劲和创造精神。在计划实施前要进行计划交底工作,可以根据计划的范围召开全体职工代表大会或各级生产会议进行交底落实.
2施工项目进度计划的实施
2、1编制月(旬)作业计划
为了实施施工进度计划,将规定的任务结合现场施工条件,如施工场地的情况、劳动力机械等资源条件和施工的实际进度,在施工开始前和过程中不断地编制本月(旬)的作业计划,这是使施工计划更具体、切合实际和可行。在月(旬)计划中要明确:本月(旬)应完成的任务,所需要的各种资源量,提高劳动生产率和节约措施。
2、2签发施工任务书
编制好月(旬)作业计划以后,将每项具体任务通过签发施工任务书的方式使其进一步落实.施工任务书是向班组下达的任务实行责任承包、全面管理和原始记录的综合性文件。
2、3做好施工进度记录,填好施工进度统计表
在计划任务完成的过程中,各级施工进度计划的执行者都要跟踪做好施工记录,记载计划中的每项工作开始日期、工作进度的完成日期.为施工项目进度检查分析提供信息,因此要求实事求是记载,并填好有关图表.
2、4做好施工中的调度工作
施工中的调度是组织施工中各阶段、环节、专业和工种的互相配合、进度协调的指挥核心。调度工作是使施工进度实施顺利进行的重要手段.其主要任务是掌握计划实施情况,协调各方面关系,采取措施,排出各种矛盾,加强各薄弱环节,实现动态平衡,保证完成作业计划和实现进度目标。
调度工作内容主要有:监督作业计划的实施、调整协调各方面的进度关系;监督检查施工准备工作;督促资源供应单位按计划供应劳动力、施工机具、运输车辆、材料构配件等,并对临时出现问题采取调配措施;按施工平面图管理施工现场,结合实际情况进行必要调整,保证文明施工;了解气候、水电、汽车的情况,采取相应的防范和保证措施;及时发现和处理施工中各种事故和意外事件;调节各薄弱环节;定期召开现场调度会议,贯彻施工项目主管人员的决策,发布调度令。
3施工项目进度计划的检查
在施工项目的实施进程中,为了进行进度控制,进度控制人员应经常地、定期地跟踪检查施工实际进度情况,主要是收集施工项目进度材料,进行统计和对比分析,确定实际进度与计划进度之间的关系。其主要工作包括:
3、1跟踪检查施工实际进度
跟踪检查施工实际进度是项目施工进度控制的关键措施.其目的是收集实际施工进度的有关数据.跟踪检查的时间和收集数据的质量,直接影响控制工作的质量和效果。
一般检查的时间间隔与施工项目的类型、规模、施工条件和对进度执行要求程度有关.通常可以确定每月、半月、旬或周进行一次。若在施工中遇到天气、资源供应等不利因素的严重影响,检查的时间间隔可临时缩短,次数应频繁,甚至可以每日进行检查,或派人员驻现场督阵.检查和收集资料的方式一般采用进度报表方式或定期召开进度工作汇报会.为了保证汇报资料的准确性,进度控制的工作人员,要经常到现场察看施工项目的实际进度情况,从而保证经常地、定期地准确掌握施工项目的实际进度。
3、2整理统计检查数据
收集到的施工项目实际进度数据,要进行必要的整理、按计划控制的工作项目进行统计,形成与计划进度具有可比性的数据,相同的量纲和形象进度。一般可以按实物工种量、工作量和劳动消耗量以及累计百分比整理和统计实际检查的数据,以便与相应的计划完成量相对比。
3、3对比实际进度与计划进度
将收集的资料整理和统计成具有与计划进度可比性的数据后,用施工项目实际进度与计划进度的比较方法进行比较。通常用的比较方法有:横道图比较法、S型曲线比较法和“香蕉”型曲线比较法、前锋线比较法和列表比较法等。通过比较得出实际进度与计划进度相一致、超前、拖后三种情况。
3、4施工项目进度检查结果的处理
施工项目进度检查的结果,按照检查报告制度的规定,形成进度控制报告向有关主管人员和部门汇报。进度控制报告是把检查比较的结果,有关施工进度现状和发展趋势,提供给项目经理及各级业务职能负责人的最简单的书面形式报告。
九、质量保证措施
⒈加强全面质量管理,建立质量保证体系,健全质量管理制度,开展全体人员教育大会,树立“质量第一"的思想;由懂管理、懂技术、有丰富施工经验的人员担任。
⒉严格按照设计施工图以及国家颁布的有关规范进行施工;执行ISO9002标准,重点部位和关键工序要盯死;注意施工中过程控制,以预防为主,加强各工序、中间产品的质量检查.
⒊加强质检工作力度,做好自检、互检、专检工作,实行工序交接单制度。上道工序完成,经技术员、质检员、监理工程师检验合格后方可进行下道工序施工。
4施工项目质量控制过程
任何工程项目都是由分项工程、分部工程和单位工程所组成,而工程项目的施工,则是通过一道道工序来完成。所以,从工序质量到分项工程质量、分部工程质量、单位工程质量的控制过程就是对施工项目的质量控制,也是由一个对投入原材料的质量控制开始,直到完成工程质量检验为止的全过程的系统过程。
以下是施工项目质量控制的程序:
4、1施工项目质量控制
工序质量控制;
分项工程质量控制;
分部工程质量控制;
单位工程质量控制:
4.1.2对投入产品的质量控制;
4.1.3对工艺过程的质量控制;
4.1.4对产出的产品质量控制.
4、2施工项目质量因素的控制
影响施工项目质量的因素主要有五大方面,人、材料、机械、方法、环境。事前对这五个方面的因素严加控制,是保证施工项目质量的关键。
4、2、1人的控制
人,是指直接参与施工的管理人员和操作者.人,作为控制的对象,是要避免产生失误;作为控制的动力,是要充分调动人的积极性,发挥人的主导作用。为此除了加强政治思想教育、劳动纪律教育、职业道德教育、专业技术培训、健全岗位责任制、改善劳动条件、公平合理地激励劳动热情以外,还需要根据工程特点,从确保质量出发,在人的技术水平,人的生理缺陷、人的心理状况、人的错误行为等方面来控制人的使用。如对技术复杂、难度大、精度高的工序或操作,由技术熟练、经验丰富的工人来完成;反应迟钝、应变能力差的人,不能操作快速运行、动作复杂的机械设备;对某些要求万无一失的工序和操作,一定要分析人的心理行为,控制人的思想活动,稳定人的情绪;对具有危险性的现场作业,应控制人的错误行为,严禁吸烟、打赌、嬉戏、误判断、误动作等。
此外,严格禁止无技术资质的人员上岗操作;对不懂装懂、图省事、图省钱、碰运气、有意违章的行为,必须及时制止.总之,在使用人的问题上,应从政治素质,思想素质、业务素质、身体素质等方面综合考虑,全面控制。确保工程的安全、质量.
4、2、2材料的控制
材料控制包括原材料、成品、半成品,构配件的控制,主要是严格检查验收,正确合理地使用,建立管理台帐,由材料科进行收、发、储、运等各个环节的技术管理,避免混料和将不合格的材料使用到工程上。
4、2、3机械控制
机械控制包括施工机械设备、工具等控制.要根据不同工艺特点和技术要求,选用合适的机构设备;正确使用、管理和保养好机械设备.为此要健全“人机固定”制度、“操作证”制度、岗位责任制度、交接班制度、“技术保养”制度、“安全使用"制度、机械设备检查制度等,确保机械设备处于最佳使用状态。
4、2、4环境控制
影响工程质量的环境因素很多,有工程技术环境,如工程地质、水文、气象等;劳动环境,如劳动组合、交叉施工、作业场所、工作面等。环境因素对工程质量的影响,具有复杂而多变的特点,如气象条件变化万千,温度、湿度、大风、暴雨、酷暑、严寒都直接影响工程质量。又如前工序往往就是后一工序的环境,前一分项、分部工程也就是后一分项、分部工程的环境.因此,根据本工程的特点和具体条件,对影响质量的环境因素,采取有效的措施严加控制。夏季、雨季、冬季施工严格按照季节性施工措施进行,将季节气候的影响降到最低点.施工现场,建立文明施工和文明生产的环境,保持材料堆放有序,道路畅通,工作场所清洁整齐,施工程序井井有条,为确保质量、安全创造良好条件.
十、安全保证措施
⒈施工单位承担控制和管理施工生产进度,成本、质量、安全等目标的责任的同时,必须负责进行安全管理,落实安全生产责任制,使工程项目安全管理贯穿于施工的全过程,交叉于各项专业技术管理.其重点是进行人的不安全行为与物的不安全状态的控制。主要包括以下几项措施内容.
1、1落实安全生产制度,实施责任管理
1、1、1建立各级人员安全生产责任制度,明确各级人员的安全职责。抓制度落实,抓责任落实,定期检查安全责任落实情况。
1、1、2建立、完善以项目经理为首的安全生产领导组织。有组织、有领导的开展安全管理活动,承担组织、领导安全生产的责任。
1、1、3施工项目应通过有关部门的安全生产资质审查,并得到认可。
一切从事生产管理与操作的人员,依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。
特种作业人员,除经企业的安全审查外,还需按规定参加安全操作考核,取得监察部门核发的《安全操作合格证》,坚持“持证上岗”。施工现场出现特种作业无证操作现象时,施工项目主要负责人必须承担管理责任.
1、1、4施工项目负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任.
1、1、5一切管理、操作人员均需与施工项目签订安全协议,向施工项目做出保证。
1、1、6安全生产责任落实情况的检查,应认真、详细的记录,作为分配、补偿的原始资料之一。
2、2项目安全教育与训练
2、2、1一切管理、操作人员应具有一定的基本条件与较高的素质。
1)具有合法的劳动手续。临时性人员经正式签定劳动合同,接受入场教育后,才可进入施工现场和劳动岗位;
2、2、2没有痴呆、健忘、精神失常、癫痫、脑外伤后遗症、心血管疾病、晕眩、以及不适于从事操作的疾病;
2、2、3没有感官缺陷,感性良好。有良好的接受、处理、反馈信息的能力;
2、2、4具有适于不同层次操作所必须的文化水平;
2、2、5输入的劳务,必须具有基本的安全操作素质,经过正规训练、考核,输入手续完备.
2、2、6安全教育、训练,包括知识、技能、意识三个阶段的教育。
2、2、7安全知识教育。使操作者了解、掌握生产操作过程中,潜在的危险因素及防范措施;
2、2、8安全技能训练。使操作者逐渐掌握安全生产技能,获得完善化、自动化的行为方式;
2、2、9安全意识教育。在于激励操作者自觉坚持实行安全技能。
2、2、10安全教育的内容随实际需要而确定.
2、2、11入场前应完成三级安全教育。对新工人、学徒工、实习生的入场三级安全教育,重点在一般安全知识、生产组织原则、生产环境、生产纪律方面,强调操作的非独立性。对季节工、农民工的三级安全教育,产生产组织原则、环境、纪律、操作标准为主。在规定的时间内安全技能不能达到熟练的,应及时解除劳动合同,取消劳动资格;
2、2、12结合施工生产的变化,适时进行安全知识教育.一般每十天组织一次较合适;
2、2、13结合生产组织安全技能训练,干什么训练什么,反复训练,分步验收;
2、2、14安全意识教育,应随安全生产的形势变化,确定阶段教育内容。如抓住典型事故案例,进行增强安全意识的认识,接受事故教训的教育;
2、2、15受季节自然影响时,针对由于这种变化而出现生产环境、作业条件的变化所进行的教育,其目的在于增强安全意识、控制人的行为,尽快适应变化,减少人为失误;
2、2、16采用新技术、使用新设备、新材料、推行新工艺之前;应对有关人员进行安全知识、技能、意识的全面安全教育,激励操作者实行安全技能的自觉性。
2、2、17加强教育管理,增强安全教育效果.
2、2、18教育内容全面,重点突出、系统性强,抓住关键反复教育;
2、2、19反复实践,养成自觉采用安全操作方法的习惯;
2、2、20使每个受教育的人,了解自己的学习成果.鼓励受教育者树立坚持安全操作方法的信心,养成安全操作的良好习惯;
2、2、21告诉受教育者怎样做才能保证安全,而不是不应该做什么;
2、2、22奖励促进,巩固学习成果;
2、2、23进行各种形式,不同内容的安全教育,应把教育的时间、内容等,清楚的记录在安全教育记录本或记录卡上。
3、3安全检查
安全检查是发现不安全行为和不安全状态的重要途径,是消除事故隐患,落实整改措施,防止事故伤害,改善劳动条件的重要方法。
3、3、1安全检查的内容主要是查思想、查管理、查制度、查现场、查隐患、查事故处理.
3、3、1、1施工项目的安全检查以自检形式为主,是对项目工程操作人员,生产全部过程、各个方位全面安全状况的检查。检查的重点以劳动条件、生产设备、现场管理、安全卫生设施以及生产人员的行为为主。发现危及人的安全因素时,必须果断的消除;
3、3、1、2各级生产组织者,应在全面安全检查中,透过作业环境状态和隐患,对照安全和生产方针、政策、检查对安全生产认识的差距;
3、3、1、2对安全管理的检查,主要是:
安全生产是否提到议事日程上,各级安全责任人是否坚持做到安全计划、安全布置、安全检查、安全总结、安全评比内容,即“五同时”;
业务职能部门、人员、是否在各自业务范围内,落实了安全生产责任。专职安全人员是否在位、在岗;
安全教育是否落实,教育是否到位;
工程技术、安全技术是否结合为统一体;
作业标准化实施情况;
安全控制措施是否有力,控制是否到位,有哪些有效管理措施;
3、3、1、3安全检查的组织.
建立安全检查制度,制度要求的规模、时间、原则、处理、报偿全面落实;
成立第一责任人为首,业务部门人员参加的安全检查组织;
安全检查必须做到有计划、有目的、有准备、有整改、有总结、有处理;
3、3、1、4安全检查的准备
思想准备.发动全员开展自检,自检与制度检查结合,形成自检自改,边检边改的局面。使全员在发生危险因素方面得到提高,在消除危险因素中受到教育,从要全检查中受到锻炼;
业务装备。确定安全检查的目的步骤、方法、安排检查日程,分析事故资料,确定检查重点。
2.施工现场的临时用电,严格按照《施工现场临时用电安全技术规范》JFJ6—88的规定执行。
十一、附图
十二、附表
24
第 24 页 共 24 页
