收藏 分销(赏)

展览馆亮化工程施工组织设计方案.doc

上传人:天**** 文档编号:3972636 上传时间:2024-07-24 格式:DOC 页数:43 大小:196.54KB
下载 相关 举报
展览馆亮化工程施工组织设计方案.doc_第1页
第1页 / 共43页
展览馆亮化工程施工组织设计方案.doc_第2页
第2页 / 共43页
展览馆亮化工程施工组织设计方案.doc_第3页
第3页 / 共43页
展览馆亮化工程施工组织设计方案.doc_第4页
第4页 / 共43页
展览馆亮化工程施工组织设计方案.doc_第5页
第5页 / 共43页
点击查看更多>>
资源描述

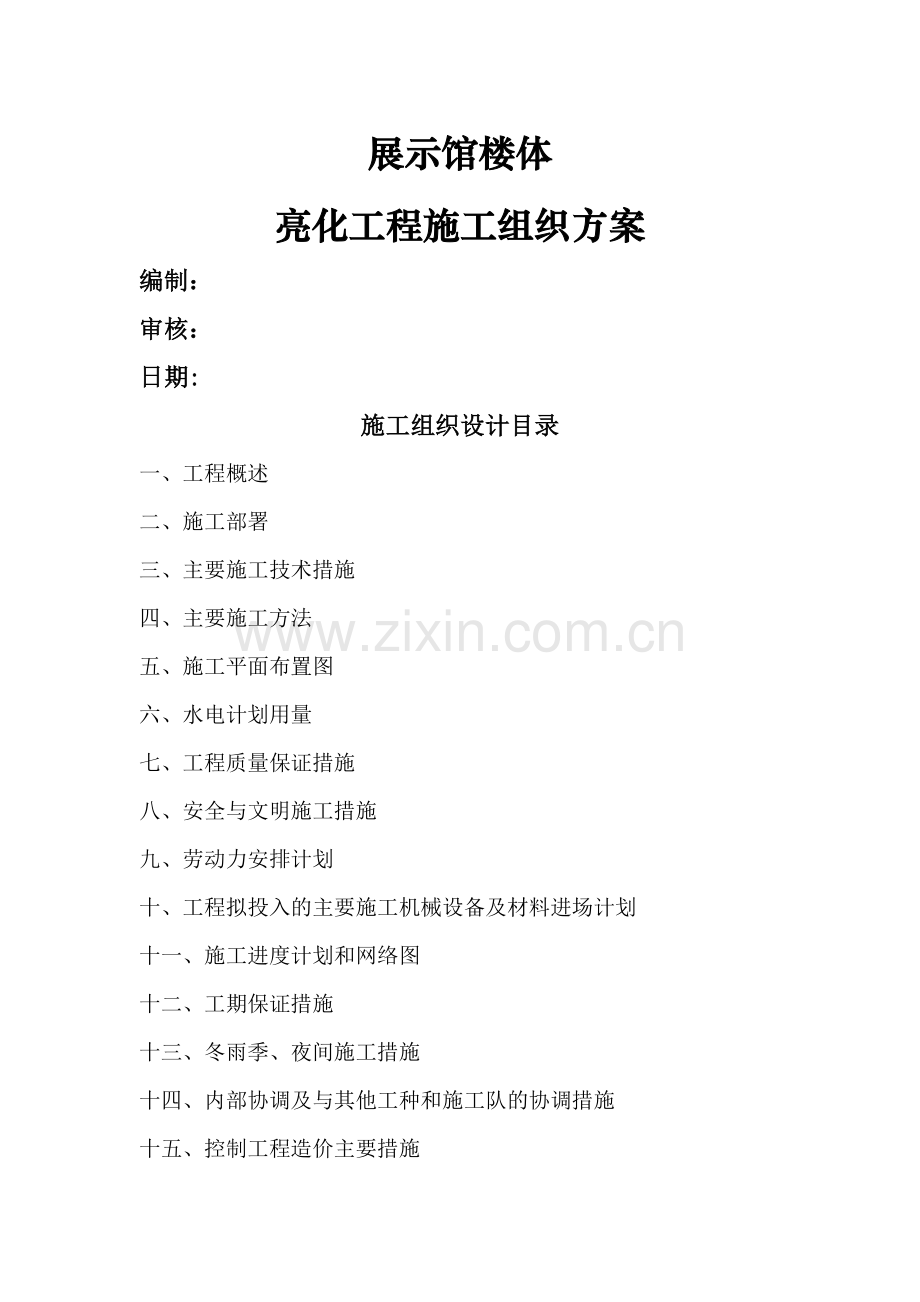

1、展示馆楼体亮化工程施工组织方案编制:审核:日期:施工组织设计目录一、工程概述二、施工部署三、主要施工技术措施四、主要施工方法五、施工平面布置图六、水电计划用量七、工程质量保证措施八、安全与文明施工措施九、劳动力安排计划十、工程拟投入的主要施工机械设备及材料进场计划十一、施工进度计划和网络图十二、工期保证措施十三、冬雨季、夜间施工措施十四、内部协调及与其他工种和施工队的协调措施十五、控制工程造价主要措施十六、材料安装质量保障措施一、工程概述1、绪 论展示馆楼体亮化工程施工过程是一项十分复杂的生产技术活动。公司为了更好地把握住施工全过程,保质保量地按合同工期完成施工任务,以期顺利的实现预定的经济目

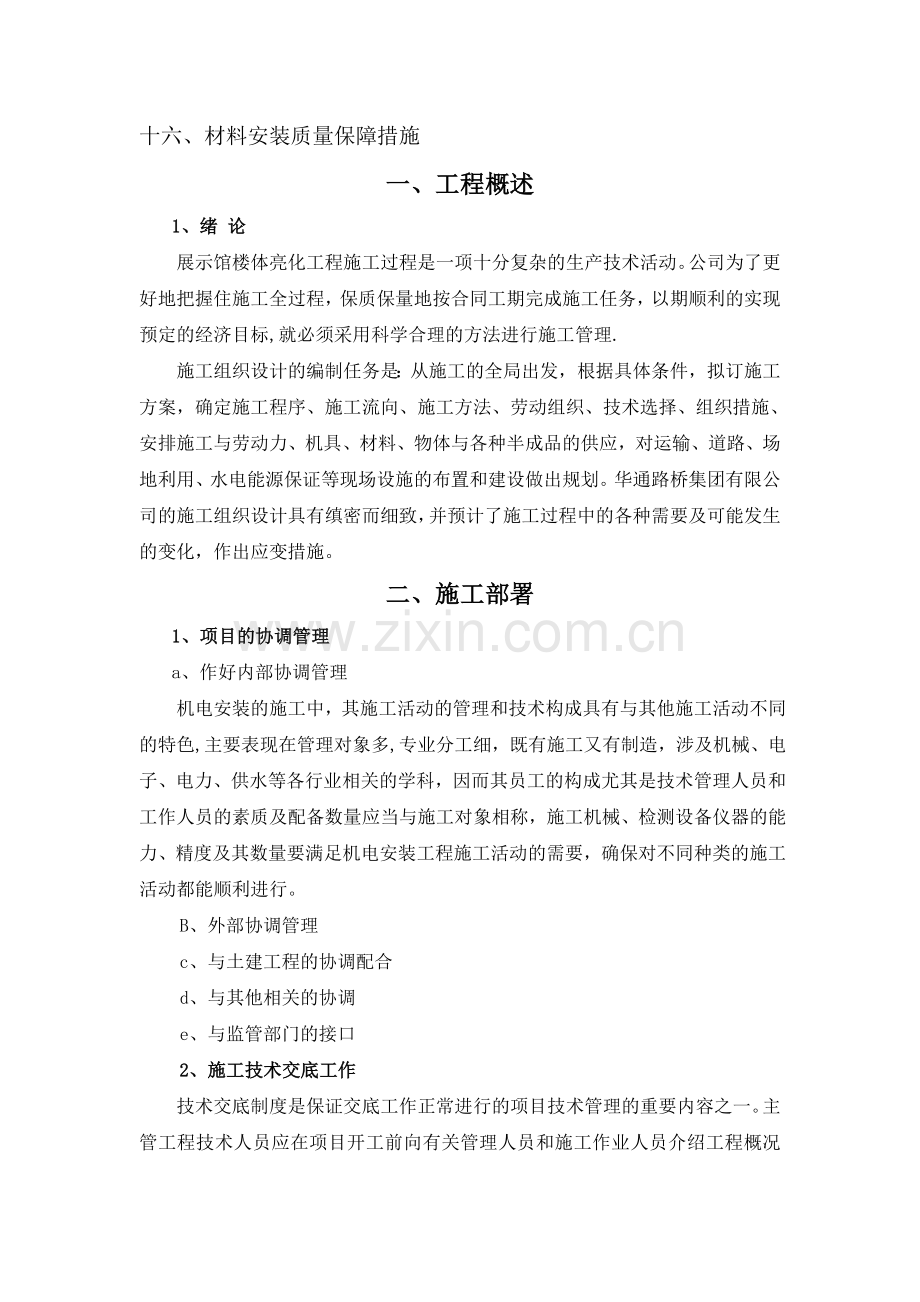

2、标,就必须采用科学合理的方法进行施工管理.施工组织设计的编制任务是:从施工的全局出发,根据具体条件,拟订施工方案,确定施工程序、施工流向、施工方法、劳动组织、技术选择、组织措施、安排施工与劳动力、机具、材料、物体与各种半成品的供应,对运输、道路、场地利用、水电能源保证等现场设施的布置和建设做出规划。华通路桥集团有限公司的施工组织设计具有缜密而细致,并预计了施工过程中的各种需要及可能发生的变化,作出应变措施。二、施工部署1、项目的协调管理a、作好内部协调管理机电安装的施工中,其施工活动的管理和技术构成具有与其他施工活动不同的特色,主要表现在管理对象多,专业分工细,既有施工又有制造,涉及机械、电子

3、、电力、供水等各行业相关的学科,因而其员工的构成尤其是技术管理人员和工作人员的素质及配备数量应当与施工对象相称,施工机械、检测设备仪器的能力、精度及其数量要满足机电安装工程施工活动的需要,确保对不同种类的施工活动都能顺利进行。B、 外部协调管理c、与土建工程的协调配合d、与其他相关的协调e、与监管部门的接口2、施工技术交底工作技术交底制度是保证交底工作正常进行的项目技术管理的重要内容之一。主管工程技术人员应在项目开工前向有关管理人员和施工作业人员介绍工程概况和特点、设计意图、采用的施工工艺和操作方法、技术保证措施等.技术交底的主要内容:l 技术交底的责任:明确项目技术负责人、施工员、管理人员、

4、操作人员的责任。l 技术交底的展开:应分层次展开,直至交底到施工操作人员.交底必须在作业前进行,并有书面交底资料.l 技术交底前的准备:有书面的技术交底资料或示范、样板演示的准备。l 安全技术交底:起重、运输大件、高空作业、地下作业、大型设备的试运行以及其他高风险的作业,还应进行作业环境专项的安全技术交底。l 技术交底的记录:作为履行职责的凭据,技术交底记录的表格应有统一的标准格式,交底人员应认真填写表格并在表格上签字,接受交底人也应在交底记录上签字。l 交底文件的归档:技术交底资料和记录应由交底人整理归档.l 交底责任的界定:重要的技术交底应在开前界定。交底内容编制后应由项目技术负责人批准,

5、交底时技术负责人应到们。l 机电安装工程技术交底的重点:设备构件的吊装;焊接工艺与操作要点;调试与试运行;大型设备基础埋件、构件的安装;隐蔽工程的施工要点;管道的清洗、试验及试压等。l 例外原则:外部信息或指令可能引起施工发生较大变化时应及时向作业人员交底。3、施工前期准备工作安排进场准备工作是施工管理中的重要环节之一,准备工作的完善与疏忽直接关系到工程施工能否顺利展开.为了避免施工管理中的盲目性,随意性和克服工作中的侥幸心理,我们将做以下安排:3。1施工设计图纸交底:工地管理人员和施工技术骨干应会同设计人员对施工图纸和施工设计说明书做全面的了解,对一些特殊要求的施工部位,细部处理应做重点记录

6、,对有不明之处,设计人员应补画施工大样图明示,使管理人员对工程情况和技术操作方法做到心中有数.3。2工程量的计算:根据施工图纸,结合预算书的内容,统计出各项施工项目单位数量,并制成统一表格按照区域范围或项目范围列出主要材料清单、劳动力工种、机械工具设备清单,为施工计划提供可供操作的依据。3.3材料计划安排:将工程所需之材料名称、规格型号和预计数量逐一列表归类,同时应注明用途和掌握市场上同类品质材料的可比价格,以便购料时有依据的选择生产厂家和材料供应商,使之符合成本开支,保证材料的进货渠道能够满足工程质量验收标准。鉴于工期紧张,可将须定货的材料,早做安排;同时,相同类型的材料尽量一次性到货,节省

7、时间.3。4制定施工进度计划表:施工进度计划表是控制施工进度和按工期完成施工任务的原始依据,它可起到帮助项目负责人在调动人力、物力、财力方面的合理配置作用。进度表是按照工程期限将各施工项目的工作量、工作内容以及完成项目所需的时间科学的编排在时间表内(进度计划表应按照工序和可能交叉的工作范围编制)。3。5工地现场勘察:开工前应进行工地现场实地勘察,了解施工现场的环境,例如了解材料最适合堆放的地点,施工用水、用电的来源以及是否需设置临时设施;另外尚需了解施工地点是否易与相邻施工单位产生摩擦而导致工作上的纠纷,以便提早予以沟通和订出解决办法,使施工能够顺利进行。工地勘察的主要目的是核对施工空间与设计

8、图纸是否有误差,尤其是具体部位的尺寸,若有误差应及时反映给设计人员进行修正。其次需了解工地的交通运输、施工人员的食宿情况,以及施工地点周围材料供应商分布和品种供应能力,以便施工中发生材料短缺时,及时就近购买.3.6材料进场:材料进场应做好以下工作:根据材料计划表,并配合工程进度表确定材料品种、规格数量以及进场时间,如属厂商送货上门的应预先与厂商联络拟订送货时间;材料堆放位置应预先安排好,地点宜集中以便于管理,切勿任意堆置以免影响工程施工和材料管理的严密性。堆放时应注意以下几点:1)不得影响施工的进行和因施工造成的多次搬迁,损材废工;2)选择较高的、干燥的地势堆放;3)按照材料的不同类别堆码,便

9、于取用;4)易燃易爆物品分开地点堆放,并配备相应的消防用具,以保安全;5)易碎易潮易污染的材料,应注意堆放方法采取保护措施以免造成损害;6)即用的材料,进场时应直接放置于工作面,以减少搬运时间和工序;7)机工具应与材料分开存放,防止机工具进出时损伤装饰材料;8)实做好材料进场的签收工作核对材料是否与设计图和封样的材料样板相符,检查有无明确的材料标识,有无规范的出厂验收报告和合格证书,并按材料的品种、数量进行登记以备查验。3.7接通工地临时水电:临时用水的设置,尽可能利用原有固定管道;水管工在铺设时,尽量按原设计的路线敷设,这样既能保证用水又有助于提早完成水的施工目.临时用电的布置一般以架空线路

10、和电缆拖板的形式提供。架空线路的用电端,应装设自动开关或铡刀开关,必须符合架设临时线路有关规范。3.8人员布置和责任分工:施工管理人员在掌握了全盘施工资料后,按施工内容进行人员部署,划分各工序的职责范围,签定承包责任书。在负责各个工序施工的人员中挑选有技术、有经验、责任心强的人员作为该工种负责人。施工展开后,施工管理人员应直接抓各工种负责人,各工种负责人要承担各工序的责任,这样可简化工地管理程序,避免管理人员陷入事无巨细统统都要管的窘境,可将精力放在做好工地事物的协调和监督方面。3。9办理工地保险:工地开工之前,应到该工地所在地保险公司投保短期保险和人员意外保险,以免火警、失盗、人员伤害等意外

11、事故造成损失,将事故风险交给保险公司承担,避免劳资双方为赔偿问题产生过多纠纷。三、主要施工技术措施针对本工程的特点,我司将采用以下主要施工技术措施:1、电缆、照明线路施工技术措施1。1检查管槽 穿线前要严格进行穿线检查,具体要求参见相应的管槽检查要求,下面罗列的是严重影响穿线质量和进度的几个管槽质量问题:管槽规格小、接口处有毛刺、埋地安装管槽阻塞、有水等;埋地管槽穿线前必须全面试穿。1.2技术交底 布线系统系统图、布线系统平面图、穿线技术要求、空白穿线报告、穿线交底 。穿线交底的对象是施工队队长,交底的核心内容是要使穿线者理解质量要求,过程如下:理解布线系统总体结构和平面图,不要穿错路线. 能

12、明确区分要敷设的各种电缆,不要用错电缆。 熟悉电缆要经过的管路。 有丰富的穿线经验,懂得预防典型的影响穿线质量和进度的问题. 理解并牢记我们对于综合布线系统电缆敷设的特殊要求。 思路清晰,把电气器具点分组,一条一条地敷设,不多穿,不漏穿.穿放费力容易导致电缆损伤,也容易缠绕、打结,非常影响进度。 忠实严谨地做标号,并记录长度刻度. 严格按照附件中图纸所述工程内容和质量要求完成穿线,并忠实地记录电缆末端刻度。 按照电缆分组要求的方法把配线架端电缆分组绑扎整齐,用短路法全面测试通端,核对标号. 要求在施工过程中爱护电缆,忠实地填写电缆敷设报告.2、电缆、照明线路敷设工序、穿线工序的施工技术措施 首

13、先进行管槽检查,钢管加护口,埋地钢管试穿,并严格按照电气装置安装工程施工规范、电缆敷设施工工艺标准施工。所有的钢管口都要安放塑料护口,穿线人员应携带护口,在穿线时随时安放。 余长:电缆在出槽式桥架外余长90cm,余线应仔细缠绕好收在出线盒内.在配线箱处从配线柜入口算起余长为配线柜的(长+宽+深)。 分组绑扎:余线应按分组表分组,从槽式桥架出口捋直绑扎好,绑扎点间距不大于50cm。不可用铁丝或硬电源线绑扎。 垂直电缆通过过渡箱转入垂直钢管往下一层走时要在过渡箱中要绑扎悬挂,避免电缆重量全压在弯角的里侧电缆上,这样会影响电缆的传输特性.在垂直槽式桥架中的电缆要每米绑扎悬挂一次。 槽式桥架内布放电缆

14、应平直,无缠绕,无长短不一。如果槽式桥架开口朝侧面,电缆要每隔1米绑扎固定一次。 转弯半径:电缆转弯半径应不小于160mm. 电缆按照电气器具平面图标号,每个标号对应一条1对电线,对应的位置不能弄错。两端的标号位置距末端25厘米,用浅色塑料线码号胶带标记或贴纸质号签再缠透明胶带.穿线完成后,所有的电缆应全面进行通断测试。测试方法:把两端电缆的芯全部剥开,露出铜芯。在一端把数字万用表拨到通断测试档,两表笔稳定地接到一对电缆芯上;在另一端把这对电缆芯一下一下短暂地接触。如果持表端能听到断续的“嘀嘀声,就OK,每根电缆的5芯都要测。这样测试能发现的问题是断线、断路和标号错。 一般电线此在出线合末端到

15、配电箱入口每隔1米用要在电线皮上用浅色塑料线码号胶带标记或贴纸质号签再缠透明胶带。电缆敷设完成后扣槽式桥架盖,并做好技术交底记录表交项目经理检查和验收.3、电器灯具等的施工技术措施在灯具施工过程中按照电气装置安装工程施工规范、接地装置施工及验收规范、建筑照明标准 (GB500342004)进行施工和检查.3.1 灯具及支架安装的施工方法(一)灯具支架制作安装:1. 灯具支架制作完成后需刷防锈底漆,再刷与环境颜色接近的油漆 2. 支架固定采用不锈钢膨胀螺栓3. 灯具支架强度应符合抗台风和抗腐蚀要求4. 灯具支架的位置和角度力求隐蔽并避免眩光(二)射灯、庭院灯、草坪灯、景观灯、投光灯、探照灯等灯具

16、安装1. 安装前检查灯具完好性2. 灯具安装必须紧固可靠3. 所有灯具一律在固定后再安装光源4. 线盒具有完好的密封性5. 安装完后检查灯具的投光角度(三)白光LED硬条灯安装1. LED硬条灯安装前必须固定在安装支架上,接头做好绝缘处理2. 每组LED硬条灯的位置必须以护栏支柱为中心3. 灯具摆放必须与线缝平行(四)洗墙灯、窗台灯安装1. 洗墙灯、窗台灯安装前必须使用安全绳索套牢2. 安装时需要仔细检查灯具是否摆放整齐3. 严格把握没组洗墙灯、窗台灯之间的距离4. 使用不锈钢螺丝固定5. 电缆线接线口严格做好绝缘禁止将线接错,造成短路现象6. 灯具安装前必须试亮,以看灯具是否有中间断开7。

17、金属固定卡的间距保持一致,灯具在安装后不得出现翻转现象8。 灯具两端接口处以及与电源线接口处做好绝缘防护3。2 配电箱的施工方法:在施工过程中按照电气装置安装工程施工规范、低压电缆头制作安装施工工艺标准、接地装置施工及验收规范进行施工和检查. 照明配电箱内的交流、直流或不同电压等级的电源,应具有明显的标志。 配电箱的壳体和底板宜采用A级材料制作.配电箱不得安装在B2级以下(含B2级)的装修材料上. 导线引出面板时,面板线孔应光滑无毛刺,金属面板应装设绝缘保护套。 照明配电箱底边距地面高度宜为1.5m;照明配电板底边距地面高度不宜小于1。6m。 照明配电箱内,应分别设置零线和保护地线(PE线)汇

18、流排,零线和保护线应在汇流排上连接,不得绞接,并应有编号,测量地线指标应小于 4 欧姆。 箱内电器元件安装位置正确牢固,各回路作清晰标记,三相的相序按图纸要求接线; 多芯电缆和导线头连接到开关之前焊锡牢固,接线端子用专用压线钳压紧,安装上开关后紧固螺钉压紧; 配电箱垂直偏差每米小于1。5mm。接地牢固良好,配电箱门要用裸软线与接地系统可靠连接。 电源线要用带红、蓝标识的产品,地线(工作地、保护地、防雷地)应分开进行明确标识. 完成调试后在配电箱上作详尽标识并张贴安全操作规程.严格按照电气系统图和安装图接入各回路,并测试三相平衡,做好技术交底记录表,交项目经理检查.四、主要施工方法1、总体施工方

19、案本工程施工工期为35日历天竣工,并达到验收使用条件。按照目前现场情况和工作情况来看,35天的工作日比较紧张,如果没有科学的统筹和必要的条件,实现预定的工期目标,就会存在一定的难度。因此,我们必须克服估计到的困难,在公司的统一指挥下,做到有组织、有步骤、有安排、有检查的将各项工作落到实处,遵循灯光工程施工的规范和程序,采用全面平行施工、立体交叉施工等科学有效的施工方法,紧张有序的将各项工作贯彻始终。1。1首先作好进场前准备工作,对工人进行施工技术交底和施工安全交底;取得开工命令;同时针对每分部灯光工程的特征作必要的测量、试灯工作.1.2管、线敷设;1.3灯具基础制作安装;1。4灯具安装;1.5

20、配电控制箱安装; 1。6试亮灯及效果调试。2、各分项工程的主要施工方法及施工管理措施电路配管、配线施工及电器、灯具安装除遵以下守规范外,尚应符合国家现行有关标准规范的规定。电缆敷设施工工艺标准低压电缆头制作安装施工工艺标准电气装置安装工程施工规范城市环境(装饰)照明规范 接地装置施工及验收规范建筑电气工程施工质量验收规范 (GB503032002)建筑照明标准 (GB500342004) 综合布线系统安装施工工艺标准钢结构工程施工及验收规范地面与楼面工程施工及验收规范本工程首先作好进场前准备工作,取得开工命令,并根据几个分项工程各自的特征制定合适的具体施工方法如下:2.1 电缆、照明线路敷设的

21、施工方法2。1。1 电缆、照明线路施工准备 1)施工前期准备挑选施工经验丰富、头脑清楚,有责任感的施工班长,施工班长并根据现场情况列出用人计划。 进度:根据管槽完工时间和后续布线系统安装和装修封顶的时间要求,列出电缆敷设进度计划。 质量保证方法:根据具体工程情况,列出保证质量的方法。2)检查管槽 穿线前要严格进行穿线检查,具体要求参见相应的管槽检查要求,下面罗列的是严重影响穿线质量和进度的几个管槽质量问题:管槽规格小、接口处有毛刺、埋地安装管槽阻塞、有水等;埋地管槽穿线前必须全面试穿。3)文档准备 布线系统系统图、布线系统平面图、穿线技术要求、空白穿线报告、穿线交底 。穿线交底的对象是施工队队

22、长,交底的核心内容是要使穿线者理解质量要求,过程如下:理解布线系统总体结构和平面图,不要穿错路线。 能明确区分要敷设的各种电缆,不要用错电缆。 熟悉电缆要经过的管路。 有丰富的穿线经验,懂得预防典型的影响穿线质量和进度的问题. 理解并牢记我们对于综合布线系统电缆敷设的特殊要求。 思路清晰,把电气器具点分组,一条一条地敷设,不多穿,不漏穿.穿放费力容易导致电缆损伤,也容易缠绕、打结,非常影响进度。 忠实严谨地做标号,并记录长度刻度。 严格按照附件中图纸所述工程内容和质量要求完成穿线,并忠实地记录电缆末端刻度。 按照电缆分组要求的方法把配线架端电缆分组绑扎整齐,用短路法全面测试通端,核对标号。 要

23、求在施工过程中爱护电缆,忠实地填写电缆敷设报告。2。1.2 电缆、照明线路敷设工序、穿线工序的技术管理制度 首先进行管槽检查,钢管加护口,埋地钢管试穿,并严格按照电气装置安装工程施工规范、电缆敷设施工工艺标准施工。所有的钢管口都要安放塑料护口,穿线人员应携带护口,在穿线时随时安放. 余长:电缆在出槽式桥架外余长90cm,余线应仔细缠绕好收在出线盒内.在配线箱处从配线柜入口算起余长为配线柜的(长+宽+深). 分组绑扎:余线应按分组表分组,从槽式桥架出口捋直绑扎好,绑扎点间距不大于50cm.不可用铁丝或硬电源线绑扎。 垂直电缆通过过渡箱转入垂直钢管往下一层走时要在过渡箱中要绑扎悬挂,避免电缆重量全

24、压在弯角的里侧电缆上,这样会影响电缆的传输特性.在垂直槽式桥架中的电缆要每米绑扎悬挂一次。 槽式桥架内布放电缆应平直,无缠绕,无长短不一。如果槽式桥架开口朝侧面,电缆要每隔1米绑扎固定一次。 转弯半径:电缆转弯半径应不小于160mm. 电缆按照电气器具平面图标号,每个标号对应一条1对电线,对应的位置不能弄错。两端的标号位置距末端25厘米,用浅色塑料线码号胶带标记或贴纸质号签再缠透明胶带.穿线完成后,所有的电缆应全面进行通断测试.测试方法:把两端电缆的芯全部剥开,露出铜芯.在一端把数字万用表拨到通断测试档,两表笔稳定地接到一对电缆芯上;在另一端把这对电缆芯一下一下短暂地接触。如果持表端能听到断续

25、的“嘀嘀声,就OK,每根电缆的5芯都要测。这样测试能发现的问题是断线、断路和标号错. 一般电线此在出线合末端到配电箱入口每隔1米用要在电线皮上用浅色塑料线码号胶带标记或贴纸质号签再缠透明胶带.电缆敷设完成后扣槽式桥架盖,并做好技术交底记录表交项目经理检查和验收.2.1。4 施工过程中电缆、照明线路敷设的质量保护措施 对所有参与穿线的人员讲解布线系统结构、穿线过程、质量要点和注意保护电缆.电缆敷设施工质量保护措施具体如下:穿钢管时钢管两端要加护套,所有电缆经过的管槽连接处都要处理光滑,不能有任何毛刺,以免损伤电缆. 拽线时每根线拉力应不超过30公斤,以免拉伸电缆导体。 整个工程中电缆的贮存、穿线

26、放线都要耐心细致,避免电缆受到任何挤压、碾、砸、钳、割或过力拉伸。布线时既要满足所需的余长,又要尽量节省,避免任何不必要的浪费. 布线期间,电缆拉出电缆后尚未布放到位时如果要暂停施工,应将电缆仔细缠绕收起,妥善保管,不得随意散置在施工现场. 2。1。5 电缆、照明线路敷设记录和检查 穿线完成后我方的施工负责人要对施工方的工作进行如下检查:检查电线敷设报告和完整的技术交底记录表。包括长度刻度表,和测试结果. 现场检查电缆主干、分组绑扎情况、抽查标号、刻度,抽测通断。 检查完成后,交项目经理审核.2。2 电器灯具等的施工方法在灯具施工过程中按照电气装置安装工程施工规范、接地装置施工及验收规范、建筑

27、照明标准 (GB500342004)进行施工和检查。2.2.1 灯具及支架安装的施工方法1)灯具支架制作安装灯具支架制作完成后须先刷防锈底漆,再刷与环境颜色接近的油漆;支架固定采用不锈钢膨胀螺栓;灯具支架的强度应符合抗台风和抗腐蚀要求;支架安装位置和角度力求隐蔽并避免眩光;2)普通投光灯具安装:安装前检查灯具完好性;灯具安装必须紧固可靠;所有灯具(光纤头、光带、导光管例外)一律在固定以后再安装光源;水底灯的安装:电源导线采用防水型橡胶电缆,在水下穿管敷设,线盒具有良好的密封性,电缆穿过墙壁时用环氧树脂密封.一般壁灯安装:室内成排壁灯安装高度差不超过2mm.2。3室外高空作业施工措施 由于工期紧

28、,室外施工环境限制。本工程室外灯具及线路安装无法使用吊篮作业方式.为了满足工期和工程施工需要,我公司结合现场施工人员技术水平和作业经验,采用高空吊板作业。 2。3.1吊板构成工具与设备 工作绳、安全绳、吊板(座板)、安全带、自锁器、U型卡、工作桶等。 1、 工作绳:材质为锦纶,规格:直径为20 mm,作用:主要用于吊板式座板下吊、登高作业用.工作绳通过下滑扣内的活络节连接吊板形成高空吊板系列.生命绳和高空人员身上的安全带上的自锁钩连接,形成登高人员的安全系统. 2、 安全绳:材质为高强丝,规格:直径:18mm-20mm,作用:主要用于配合工作绳使用。高空人员通过座板吊在工作绳上,把安全带的自锁

29、扣用自锁器连接到安全绳上,能够确保提高安全系数。 3、 吊板:又称座板,材质为缩木板组合而成,吊带由纤维纺织而成,都具有一定的抗拉强度。作用:高空下吊施工时,高空人员就坐在吊板上向下坠滑操作.防滑座板断裂载荷大于4400牛顿. 4、 安全带:材质为纤维纺织而成.安全带由两根肩背和一根腰带连成一体组成,它通过自锁钩与工作绳连接成一体。 5、 自锁器:材质为不锈钢制成。作用:连接安全带与安全绳上,当高空施工人员因工作绳断裂而下坠时,自锁钩的自锁装置会因人体的重量拉动而自锁,使下坠的人被生命绳拦住. 6、 U型卡:是由16mm高强度钢制成的U型扣,并有螺栓销连接。2。3。2高空操作安全条件: 1、气

30、候条件:高空操作必须要在良好的气候条件下进行,风力应小于4级,4级以上停止工作。因此,工作前应测定风力,尤其是高空风力.另外,下雨、下雪、有雾、能见度差以及高温(35以上)和低温(0以下)等条件下都不适合进行高空操作。 2、操作人员条件:为了贯彻执行国家安全法规,确保工人人身安全及设备正常运转,规定:高空操作者必须是年满18周岁的男性公民,并经过身体检查和安全技术培训,经考试合格方可作业,工人上岗前不得饮酒,有感冒等身体不适症状就暂停高空作业. 3、设备条件:设备必须处于良好的工作状态,凡吊绳及滑板有发毛、部分吊绳股渐裂等现象应立即更换新绳。 2。3.3工作流程 1、 将高空作业工具运到建筑物

31、顶部; 2、 选择固定点将工作绳、安全绳拴牢,将绳子顺着楼檐放到楼下,用地毯垫把绳子与楼檐接处点垫好,(防止楼檐磨损绳子); 3、 高空人员背好安全带,将座板通过U型卡拴到工作绳上,将工具放到工作桶中,再将工作桶拴到座板上,固定牢; 4、 将自锁器的一端系到安全绳上,另一端系到安全带上; 5、 由安全员彻底检查通过后,作业人员下到座板上; 6、 高空人员自行调整工作绳,使其拉紧,确认自己座稳后,开始工作. 2.3。4安全操作规定: 1、施工前必须认真检查机械设备、用具、绳子、滑板、安全带有无损坏,确保机械性能良好及各种用具无异常现象方能上岗操作。 2、施工人员作业前要穿好工作服,戴好安全帽,确

32、保身体状况良好,作业时要先系好安全带及保险锁(系在安全绳上),再系好卸扣系在(操作绳上), 同时坐板扣子要打紧,固死. 3、操作绳、安全绳必须分开扎紧,靠下绳口处要加垫软物,(注:所垫软物的厚度应根具楼层的高度而定)防止因磨损而断绳,绳子下端一定要接触地面,放绳人同时也要系临时安全绳. 4、下绳时,施工负责人和楼上监护人员要给予指挥和帮助. 5、操作时辅助用具要扎紧扎牢以防坠落伤人,同时严禁嬉戏打闹和携带其它无关物品。 6、操作时楼上、地面监护人员要坚守在施工现场,切实履行职责,随时观察操作绳、安全绳的松紧及绞绳、串绳等现象,发现问题及时报告,及时排除。 7、操作绳、安全绳需移位、上下时,监护

33、人员及辅助工人要一同协调安置好,不用时需把绳子打好捆紧. 8、施工人员要落地时,要先察看一下地面、墙壁的设施,操作绳、安全绳的定位及行人流量的多少情况,待地面监护人员处理、调整,同意后方可缓慢下降,直至地面. 9、要坚持安全第一、文明施工,确保工程质量及安全。 10、高空作业人员和现场监护人员必须服从施工负责人的统一指挥和统一管理. 2.4 施工过程中灯具半成品、成品质量保证措施1) 电气施工人员在安装灯具时,应积极主动和土建人员联系,等待喷浆或涂料刷完后进行照明器具安装;安装时,电气施工人员一定要保护好土建成品,防止墙面弄脏碰坏。当室外泛光照明电气器具已安装完毕后,土建修补喷浆或墙面时,一定

34、要密封保护好电气设备及其附属成品,防止污染。2) 严禁在技术工种管线上吊装装修重量,如确有困难,应采用长支架或对称斜拉予以处理,对于确实有必要改动的管线,应通知项目设计师协调解 决,严禁私自改动或吊装重物,也不得在技术工种管线上吊装装修重量.3) 对于高温、火焊作业,必须采取妥善保护措施,凡影响到装修面层、非金属管线、已穿墙的金属管线、管线外保护层时,采取隔离防护层措施才进行施工,以保护线管、管内电缆或装修面层。4) 灯具完成安装的空间应封闭监管,以免主材、辅材及配件丢失或损坏。5) 不易清扫的面层和设备,应在安装后或完工后立即采取保护措施,以免将来难以清理。6) 对于浸水的面层应及时处理,着

35、力避免现场潮湿、阳光直射、高温烘烤等情况,使施工作业在合理环境下进行.7) 照明灯具安装工作完成后,要做好成品保护工作,做好技术交底记录表交接项目经理检查和验收。2。6 配电箱的施工方法:在施工过程中按照电气装置安装工程施工规范、低压电缆头制作安装施工工艺标准、接地装置施工及验收规范进行施工和检查。 照明配电箱内的交流、直流或不同电压等级的电源,应具有明显的标志. 配电箱的壳体和底板宜采用A级材料制作。配电箱不得安装在B2级以下(含B2级)的装修材料上. 导线引出面板时,面板线孔应光滑无毛刺,金属面板应装设绝缘保护套。 照明配电箱底边距地面高度宜为1.5m;照明配电板底边距地面高度不宜小于1.

36、6m. 照明配电箱内,应分别设置零线和保护地线(PE线)汇流排,零线和保护线应在汇流排上连接,不得绞接,并应有编号,测量地线指标应小于 4 欧姆。 箱内电器元件安装位置正确牢固,各回路作清晰标记,三相的相序按图纸要求接线; 多芯电缆和导线头连接到开关之前焊锡牢固,接线端子用专用压线钳压紧,安装上开关后紧固螺钉压紧; 配电箱垂直偏差每米小于1.5mm。接地牢固良好,配电箱门要用裸软线与接地系统可靠连接. 电源线要用带红、蓝标识的产品,地线(工作地、保护地、防雷地)应分开进行明确标识。 完成调试后在配电箱上作详尽标识并张贴安全操作规程。严格按照电气系统图和安装图接入各回路,并测试三相平衡,做好技术

37、交底记录表,交项目经理检查。2。7施工方案实施过程的管理工作工地开工时,必须召集所有工地人员,简明交代工地有关注意事项,例如工地纪律和各项规章制度;配合工地执法的进出入制度;各施工管理人员的职责分工情况;有关工期的硬性指标要求;工程质量和防火安全等等,使所有工地施工人员对整个工程有一定认识,做到心中有数。2。7。1 工地放大样:按照施工步骤,在进行地面和墙面施工时,依照平面图纸的尺寸弹线放样是必须先做的工程项目内容,用以确定各种装修项目内容是否与平面尺寸相符;反过来看,平面图纸设计与实地放样有无差异,若发现现场尺寸与图纸尺寸不符时,应及时与设计人员核实,同时请甲方到场,当面征求意见,提出处理办

38、法,得到共同认可后方能施工.若甲方未能到场而更改原设计,日后容易产生工作纠纷。2。7.2 施工调度:施工调度包含三个方面,即人员(工种),材料,机工具的调度。根据施工进度安排以及实际情况合理进行调度,可避免产生施工间断所造成的:一方面出现人、材、机利用不足,产生浪费,另一方面却为弥补工期损失而突击赶工,致使施工人员劳动强度增大,工程质量减低,工程成本提高,因此搞好施工调度管理对提高工作效率,缩短工期,提高经济效益有着重要意义.人员(工种),材料,机工具的调度管理的主要内容是:1)人员(工种)的调度管理加强施工计划管理,针对各工种施工特点和相关联系,促成施工的进展具有均衡性和节奏性,消除停工、窝

39、工现象。当某些工程项目,上下工序不能交叉进行时,可适当集中力量于上一道工序,完成一段就移交一段;当一些工程受到场地制约,无法集中太多工人施工时,则可在保证重点工程施工时,安排一部分人员做辅助工程和附属工程内容。当各工序同时展开时,管理人员应注意安排一些后备工程,以便某工序受阻时,即能抽出多余人员去做后备工程。在适当紧急情况下,采取“两班倒”工作制,全天候安排工作,既可保证进度,又可避免因施工人员疲劳所带来的产品品质下降。2)材料的调度管理施工期间,管理者应对各种材料库存数量登记清楚,并预计出未来数天内对材料的需求量,及时给予调购,保证不因材料原因发生停工。同时注意保证工地的整洁,切勿使材料乱置

40、于施工现场任人踩踏,造成材料的损坏和质量下降。为避免工地空间范围变小影响施工,需控制材料的进场时间,对进场材料,应设置工地材料库房进行保管,施工时的材料发放,应以当天用料当天发放为基本原则.管理者在施工中须注意防止施工人员随意浪费材料,主要抓两个方面:一是设计好主要材料和高档材料的开料方法,然后再进行裁切下料;二是抓剩余材料的合理使用.此外还要防止偷盗和顺手牵羊现象。3)机具的调度管理实行施工机具的领用登记制度,谁领用、谁保管、谁负责为原则,防止出现不正常的损坏和遗失.调度好各工序机具的使用,是为了避免一些工序机具闲置,充分提高施工机具的使用效率,提高工效,加快施工速度。提高施工机具的使用率,

41、还必须加强对机具的保养,使用前应仔细检查机具, 例如电动工具运转是否正常等.使用机具发生故障和异常时,应由专业人员负责及时排除,不得带病继续使用,导致故障扩大,损坏工具以致发生人身伤亡事故。在工程完成后,应安排专人对机具进行清理,保养之后方可放回仓库。对有些易损机具配件,应事先有所准备,防止机具配件发生磨损后一时无法修复导致工期延误。2.7。3 工程管理一个工程管理的好坏,除对人员、材料、机具进行管理外,更重要的是资金管理和资金使用。材料购置,劳务支出等等皆须由项目管理者支配,因此能否合理使用资金,是检验一个管理者是否具备工程管理基本素质的重要条件,除此,管理者必须是具有一定工程成本核算和财务

42、、统计知识的内行。这样,才能对资金在工程中的合理使用做到心中有数。2。7。4 施工日记施工日记应反映整个工程施工的运作过程,在工程管理中起到备忘、核对、检查的作用.例如:在施工期间,管理人员为了调整后期的施工部署,需要参照前期的施工情况作依据,便可在施工日记中检索;如果工程施工进度不理想,达不到设计进度要求,是哪一个环节没跟上,也可在施工日记中查找原因;工程施工中,甲方可能提出一些修改意见,均可记录在施工日记中,以便日后查对。施工日记应载明当天日期、天气情况、施工项目、施工人数、材料使用、工作进度、施工现场状况及有关工程的事项。2.7.5 施工检查工程施工管理中的一个重要环节便是施工检查,施工

43、检查工作能反映出管理人员的管理水平和责任心。施工检查分为三个方面:1)工艺质量检查检查施工阶段中各工序是否符合灯光施工工程质量验收规范要求,及时发现问题进行纠正,以免发生不可挽回的损失。2)安全文明施工检查现场安全文明施工是衡量一个施工单位素质高低的最起码的标准,安全施工规范文明施工要求不仅要有详细的规定,而且要有专职人员负责实施,现场安全施工的。重点是防火,其次是现场安全防护,对照安全施工条例检查现场施工的执行情况是每个管理者义不容辞的责任和义务,不能认为只是安全员的事。当然,工地安全员作为专职人员,更应该负责维护现场安全规章制度的落实和检查.3)施工进度检查除重点检查关键工序的施工进度外,

44、也要经常了解其他工序的进度,发现问题及时解决。重视对非关键工序的检查,是为了避免非关键工序转变为关键工序,即由于它的阻滞成为施工进度中的障碍,影响整个工期。根据进度检查的结果,按实际施工进度不断的修正原工程进度表,以方便控制工程进度。对转变为阻碍施工进度的工序,应引起高度重视,除进行及时调整外,还需做该工序的施工流程图,以便合理地调动人力物力进行施工,确保该工序能赶上进度计划。2。7.6 工地的安全设施及文明卫生1)工地应创造条件实行封闭管理。在作业区域范围设置高度不低于1。8m的围档,应选用坚固、整洁的材料,沿工地四周连续设置。围挡墙边严禁 堆物。在建筑物外侧应采用密目式安全立网进行全封闭围

45、护.2)工地应设置固定的出入口。3)工地应铺设整齐、足够宽度的硬化道路,不积水、不堆放构件、材料、保持经常畅通。4)行人、车辆运输频繁的交叉路口,应悬挂安全指示标牌,在火车道口两侧应设落杆。5)各种料具应按照总平面图规定的位置,按品种、分规格堆放整齐。在建工程内部各楼层,应随完工随清理,拆除的模板、料具应码放整齐。6)在天然光线不足的作业场地、通道及用电设备的开关箱处,应设置足够的照明设备。7)工地应将施工作业区与生活区分开设置.2。7。7 施工安全交底及工地防火1)实行逐级安全技术交底制度。开工前,技术负责人应将工程概况、施工方法、安全技术措施等向全体职工进行详细交底;施工队长、工长应按工程

46、进度向有关班组进行作业的安全交底;班组长每天应向班组进行施工要求和作业环境的安全交底。2)对参加施工的职工,根据不同工种和劳动条件发给符合标准的劳动防护用品,并教育正确使用。3)对灭火器材、消火栓及水带应经常检查和维护保养,保证使用效果。4)工地应设置吸烟室,吸烟人员必须到吸烟室吸烟。5)各种气瓶应单独存放,库房应通风良好,各种设施符合防爆要求。6)当发生火险工地消防人员不能及时扑救时,应迅速准确地向当地消防部门报警,并清理通道障碍和查清消火栓位置,为消防灭火做好准备。2。7。8 季节施工措施1)工地按照作业条件针对季节性施工的特点,制定相应的安全技术措施。2)雨季施工应考虑施工作业的防雨、排

47、水及防雷措施。如雨天挖坑槽、露天使用的电气设备,傍山的施工现场做好防滑坡塌方的工作和做好临时设施及脚手架等的防强风措施。雷雨季节到来之前,应对现场防雷装置的完好情况进行检查,防止雷击伤害。3)遇六级以上(含六级)强风、大雪、浓雾等恶劣气候,严禁露天起重吊装和高处作业。五、工程质量保证措施(一)公司质量管理体系概述1)质量目标设备、原材料、成品、半成品为优质品工程质量达到优牌产品,合格率为100;工程一次验收合格率为100%,力保良。2)质量承诺由我司提供的设备和服务完全满足方案设计中系统设备技术参数、技术指标、服务条件、包装及运输方式以及售后服务的有关要求,工程竣工验收质量保证达到国家合格灯光工程标准。在设备安装调试前和过程中即在工地现场对业主

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
