资源描述

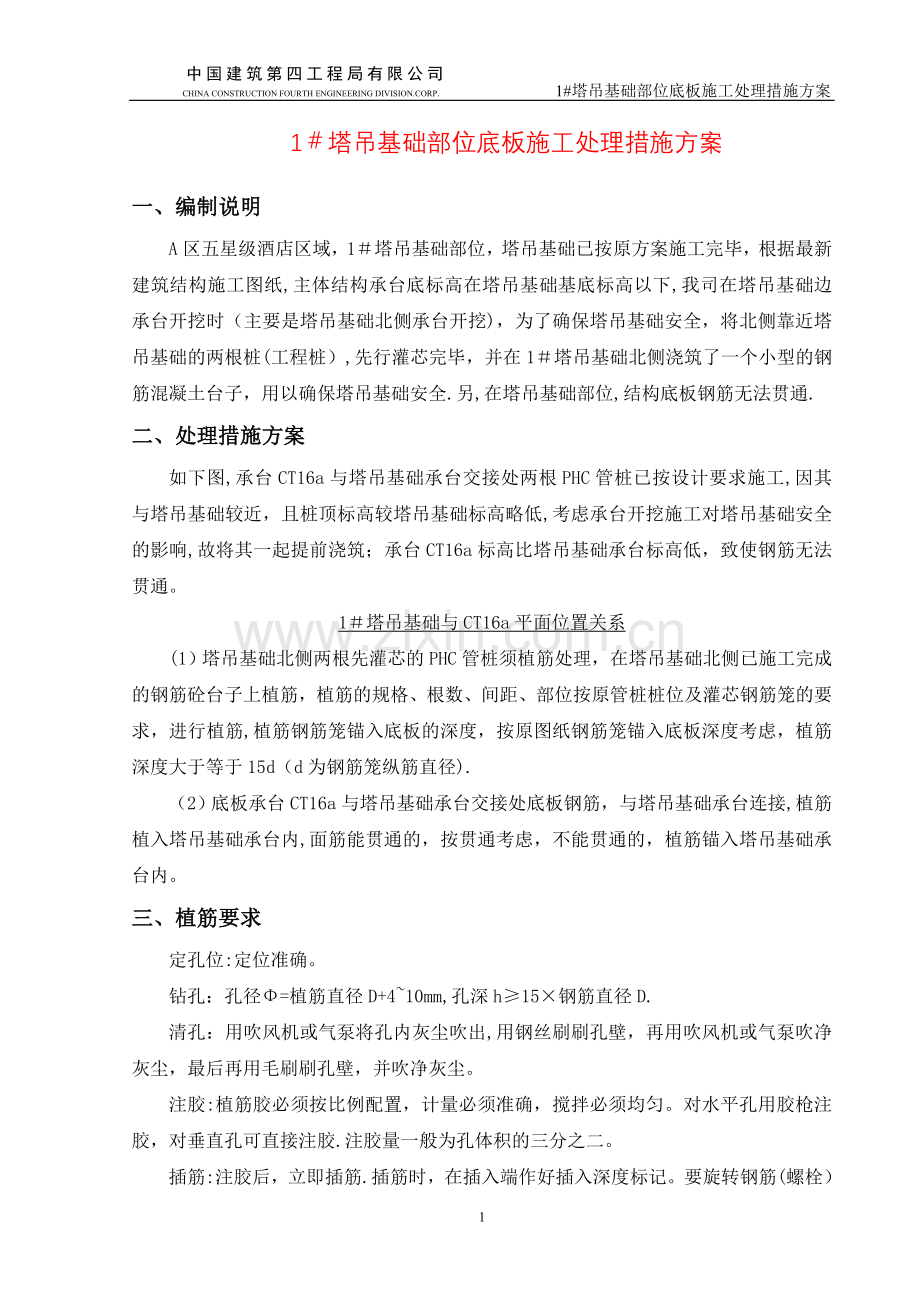

中国建筑第四工程局有限公司 CHINA CONSTRUCTION FOURTH ENGINEERING DIVISION.CORP. 1#塔吊基础部位底板施工处理措施方案 1#塔吊基础部位底板施工处理措施方案 一、编制说明 A区五星级酒店区域,1#塔吊基础部位,塔吊基础已按原方案施工完毕,根据最新建筑结构施工图纸,主体结构承台底标高在塔吊基础基底标高以下,我司在塔吊基础边承台开挖时(主要是塔吊基础北侧承台开挖),为了确保塔吊基础安全,将北侧靠近塔吊基础的两根桩(工程桩),先行灌芯完毕,并在1#塔吊基础北侧浇筑了一个小型的钢筋混凝土台子,用以确保塔吊基础安全.另,在塔吊基础部位,结构底板钢筋无法贯通. 二、处理措施方案 如下图,承台CT16a与塔吊基础承台交接处两根PHC管桩已按设计要求施工,因其与塔吊基础较近,且桩顶标高较塔吊基础标高略低,考虑承台开挖施工对塔吊基础安全的影响,故将其一起提前浇筑;承台CT16a标高比塔吊基础承台标高低,致使钢筋无法贯通。 1#塔吊基础与CT16a平面位置关系 (1)塔吊基础北侧两根先灌芯的PHC管桩须植筋处理,在塔吊基础北侧已施工完成的钢筋砼台子上植筋,植筋的规格、根数、间距、部位按原管桩桩位及灌芯钢筋笼的要求,进行植筋,植筋钢筋笼锚入底板的深度,按原图纸钢筋笼锚入底板深度考虑,植筋深度大于等于15d(d为钢筋笼纵筋直径). (2)底板承台CT16a与塔吊基础承台交接处底板钢筋,与塔吊基础承台连接,植筋植入塔吊基础承台内,面筋能贯通的,按贯通考虑,不能贯通的,植筋锚入塔吊基础承台内。 三、植筋要求 定孔位:定位准确。 钻孔:孔径Φ=植筋直径D+4~10mm,孔深h≥15×钢筋直径D. 清孔:用吹风机或气泵将孔内灰尘吹出,用钢丝刷刷孔壁,再用吹风机或气泵吹净灰尘,最后再用毛刷刷孔壁,并吹净灰尘。 注胶:植筋胶必须按比例配置,计量必须准确,搅拌必须均匀。对水平孔用胶枪注胶,对垂直孔可直接注胶.注胶量一般为孔体积的三分之二。 插筋:注胶后,立即插筋.插筋时,在插入端作好插入深度标记。要旋转钢筋(螺栓)缓缓插入,确保注胶饱满及插入深度到位。 2
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
