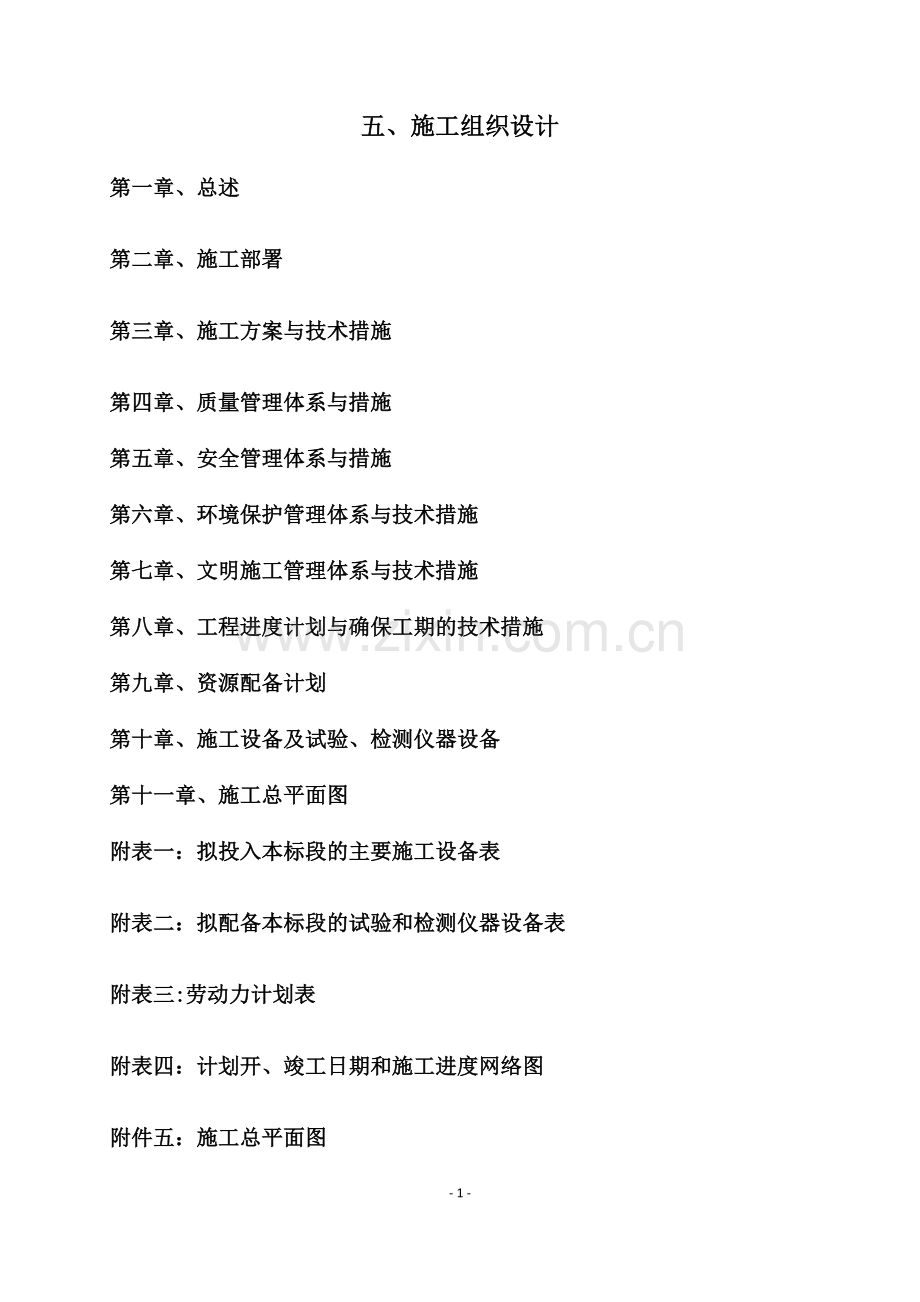

1、五、施工组织设计第一章、总述第二章、施工部署第三章、施工方案与技术措施第四章、质量管理体系与措施第五章、安全管理体系与措施第六章、环境保护管理体系与技术措施第七章、文明施工管理体系与技术措施第八章、工程进度计划与确保工期的技术措施第九章、资源配备计划第十章、施工设备及试验、检测仪器设备第十一章、施工总平面图附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附件五:施工总平面图附表六:临时用地表第一章、总 述1、施工组织设计编制依据1。1发包人提供的资料1.1。1固始县赵岗乡窑北村美丽乡村试点项目工程招标文件

2、;1.1。2固始县赵岗乡窑北村美丽乡村试点项目工程第八标段施工图纸;1。1.3固始县赵岗乡窑北村美丽乡村试点项目工程第八标段工程量清单。1.2施工现场踏勘资料1。2。1固始县赵岗乡窑北村美丽乡村试点项目工程第八标段现场踏勘情况;1。2。2固始县赵岗乡窑北村美丽乡村试点项目工程第八标段现场踏勘影像资料;1。2.3固始县赵岗乡窑北村美丽乡村试点项目工程第八标段现场人文、自然、社会情况。1。3现行相关标准和规范固始县赵岗乡总体规划文本(20032020);室外给水设计规范(GB500132006);检查井盖(GB/T23858-2009);给水排水管道工程施工及验收规范(GB50268-2008);

3、砌体工程施工质量验收规范(GB50203-2002);给水用聚乙烯(PE)管材标准(GB/T 13663-2000);市政给水管道工程及附属设施(07MS101);室外排水设计规范(GB 500142006);混凝土和钢筋混凝土排水管国家标准(GB/T 118362009);市政排水管道工程及附属设施(06MS201);安全网(GB 5725-2009);埋地塑料排水管工程技术规程(CJJ 143-2010);给水排水工程顶管技术规程(CECS 246:2008);其他相关现行标准及规范。2、工程概况2.1工程总体介绍项 目内 容工程名称固始县赵岗乡窑北村美丽乡村试点项目工程第八标段招标单位固

4、始县赵岗乡人民政府设计单位郑州大学综合设计研究院有限公司监理单位由建设单位选定招标文件要求工期120日历天质量标准合格工程规模幸福路雨水工程:府前街-东大街,369米,砖砌盖板沟,HW=600600幸福路给水工程:府前街东大街,199米PE管,DN100-DN200幸福北路污水工程:东大街-社区路,446米,HDPE双壁波纹管di300di400东大街雨水工程:交通路三岔口,732米,II级钢筋砼承插管,d600-d800东大街污水工程:交通路-三岔口,529米,HDPE双壁波纹管di300-di400工程地址固始县赵岗乡窑北村2.2工程设计本工程由郑州大学综合设计研究院有限公司设计,根据招标

5、文件规定由发包人负责设计的工程项目,由发包人按合同约定提供施工详图和文件,对图纸的修改、补充应按招标文件和规范要求的程序进行,由承包人提交的文件应按合同约定和招标文件要求的程序进行.2.3工程概况2。3。1幸福路(东大街-府前街)2.3.1.1道路工程:幸福路(东大街府前街)位于赵岗乡中部,道路北起东大街,南至府前街。现状为12米宽水泥路面.道路沿线均为民房。2.3.1.2给水工程:本工程给水管单侧布置在道路中西8。5米处,管径DN150,工作压力0。5MPa,公称压力0。8MPa.给水管终点与府前街同时设计给水管道相连。2。3.1.3雨水工程:排水体制采用雨污水分流制。由于幸福路南段为现状道

6、路且受雨水排出口处高程限制,故本次幸福路南段雨水采用盖板沟,沿道路内沿双侧布置,坡度随道路,盖板沟净宽600毫米,深度为600毫米.幸福路南段雨水近期由北向南排入南部现状坑塘,远期按照规划沿府前街向东排放。2.3。2幸福北路2。3.2.1道路工程:幸福北路道路南起东大街,北至现状水泥路,工程全长约130米,道路规划为南北向城市支路,单幅路形式,本次设计采用横断面形式为:16米(红线)=2米(人行道)+12米(车行道)+2米(人行道)。2.3。2.2污水工程:排水体制采用雨污水分流制,污水管布置在道路中东3。0米处,管径为di400。污水方向由南向北,最终排入沿河路东北侧污水处理厂.2。3.3东

7、大街(交通路-三岔口)2.3。3。1道路工程:东大街西起交通路,东至三岔口处,是一条现状理沥青路,面层出现不同程度的破损,部分基层外露,本次设计将其破除新修.工程全长约622米,单幅路形式,本次设计采用横断面形式为:10米(红线)=2米(人行道)+6米(车行道)+2米(人行道)。2.3。3。2污水工程:排水体制采用雨污水分流制,污水管布置在道路中北1.5米处,管径为di400.东大街(交通路幸福北路)段污水方向由西向东,东大街(幸福北路三岔口)段污水方向自东向西,汇入幸福北路同时设计污水管,最终排入幸福北路东北侧污水处理厂.2.3。3。3雨水工程:排水体制采用雨污水分流制。雨水管布置在道路中心

8、0.0米处,管径为d600d800。东大街(0+004.084-0+192.402)段雨水方向由西向东,东大街(0+192。402-0+510)段雨水方向自东向西,汇入幸福北路同时设计雨水管,最终排入幸福北路西北侧现状雨水井;东大街(0+510-0+621。327)段雨水由西向东排入东大街南路南侧边沟。2。4主要设备、材料和特殊材料情况本工程承包商采购的现场所用材料三材及地材,如水泥、钢材、木材、砂石料等,承包商需将其供货厂商的资质情况报业主及监理审查,材料采购计划报业主审定.承包商负责其所采购材料的质量,所有物资材料均需由监理现场检验,质量合格方能进场投入施工.2。5工程特点、重难点2。5.

9、1水文气象特点固始县属于湿润区,干燥系数K20弱透水层。该区位于北亚热带与暖温带气候过渡地带,有着交替的气候特征。气候温和,四级分明,雨热同季。年平均气温15。2.多年平均降雨量950mm,降水在年内分布很不均匀,年平均69月份降雨量为529.9mm,占年平均降水量的55。8。2.5.2影响工程施工因素2.5.2。1外部环境协调任务重本工程战线较长、时间紧、任务重,与当地群众频繁接触打交道,协调任务相当重,因此搞好文明施工,时刻做到不扰民、不损坏群众的利益,主动而妥善处理好与当地政府、群众的关系,对整个工程进展顺利至关重要.2。5.2。2现场可用场地少、临时设施布置难本工程需要大量的材料堆放区

10、,现场可用临时设施布置的场地少,给临时设施布置带来很大不便,为此需要我们合理规划料场,适时安排材料进场时间,全面考虑进场道路的布设,修筑硬化临时道路,确保正常施工。2。5.2。3施工组织难度大由于本工程战线较长、时间紧、任务重,现场人员达到最高峰,材料运输也达到最大量,施工作业面大、广、分散,此时现场各工种人员、材料流向、施工机械需要科学调配,提供保障,否则会造成窝工和进度滞缓,因此在较短的时间要完成施工任务,合理做好施工组织设计显得尤为重要。本工程项目多、功能齐全,很多专业工种需要立体交叉、穿插配合施工,因而需要网络计划等先进管理手段对整个工程的施工进行统筹计划,并会同建设单位加强对现场的管

11、理和调度,监理单位加强对材料、工艺的监督。本工程质量的好坏、服务水平的高低、施工进度的快慢都直接影响着我公司施工队伍的形象和声誉,因此,作为施工单位我们将对本工程的施工进行严密的组织和统筹,将对施工的计划、组织、管理进行科学的设计、合理的安排,并对本工程的施工到保修的全过程负责到底,确保为用户提供最佳的服务和一流产品.本工程如何通过严格的程序和过程控制,实施“过程精品”,把该工程建造成为一流的建筑,实现本工程“优良工程”的质量目标,使业主完全满意,是本工程的核心任务。2。5。3施工重、难点本标段(幸福路:东大街-府前街)雨水工程采用盖板沟,如何保证盖板沟边坡平整、线条顺直、沟底高程比降、混凝土

12、强度指标;盖板沟砌筑墙面平直,边角整齐,宽度一致.盖板沟预制板安装平顺美观和板缝勾缝平整、外观质量美观是施工控制的重点。本工程将根据设计的参数、实际盖板沟状况和实际的施工要求,对盖板沟砌筑与盖板安装进行严格质量控制,确保工程质量达到设计要求。本标段(东大街:交通路-三岔口)雨水工程雨水管d600管道采用级钢筋混凝土承插管;管接口采用橡胶圈柔性接口,基础采用150度砂石基础,承插口管插入方向应与水流方向一致.d600管道采用级钢筋混凝土平口管,管接口采用钢丝网水泥砂浆抹带接口,基础采用120度混凝土基础。本标段给水工程点重难点为管材的连接,给水管道基础铺设。给水管道采用电熔连接,给水管道基础采用

13、铺设15cm砂基础。本标段污水工程重难点为污水管道、接口与基础。管道采用HDPE双壁波纹管,环刚度不低于8kN/m2;连接方式采用橡胶圈接口;污水管基础采用砂石基础,自管底基础至管顶上0。5m范围内沟槽回填采用中粗砂,分层夯实。承插口管插入方向应与水流方向一致.第二章、施工部署1、工程项目管理目标1.1质量目标质量目标:合格1.2工期目标总施工工期:120日历天。1.3安全文明施工目标达到“安全文明工地”的标准;确保奖项:“安全文明工地;争创奖项:“安全文明样板工地”.1。4环保目标环境控制达标,创建“绿色无污染工地”.1.5成本控制目标充分考虑施工组织设计、方案的技术可行性和经济合理性,追求

14、技术经济综合指标的最优化选择。站在业主和公司共同利益的角度,在保证工程质量、进度和安全文明施工的前提下降低工程成本。2、施工总体部署2.1质量目标质量标准达到国家“合格”标准,力创“省优良工程”标准。2。2工期目标工程总工期为120个日历天;2。3安全生产目标杜绝重大伤亡事故;2.4环境保护目标采用环保材料,将该工程建成一个绿色环保型工程。2.5人、财、物的保障2.5。1在本工程上,我公司将委派具有大型工程总承包经验和能力的国家二级项目建造师和从事项目总承包的各类专业人员组成项目经理部,以最大程度地满足工程的需要。2.5。2我们除了具备强大的总部对项目实施和管理进行支撑、服务和控制外,还具有各

15、类齐全、实力强大的专业化公司所形成的施工保障能力,同时具备组装和组合社会优良资源的经验和能力,特别是对道路工程、雨水工程、给水工程、污水工程的施工经验和能力.2。5.3我们具备良好的资信、资金状况和履约能力,具有丰富的工程策划、管理、组织、协调、实施和控制的经验和水平,在该工程上不折不扣地实行专款专用,多年来,我们所形成的项目管理和运作模式为业主和用户认可.2.5。4我们本身拥有强大的施工机械设备资源,包括各类齐全、性能先进的各类施工机械设备、测量仪器设备、检验实验设备,能满足工程的需要。2。6技术工艺的保障本工程将按照方案编制计划,制定详细的、有针对性和可操作性的施工方案,从而实现在管理层和

16、操作层对施工工艺、质量标准的熟练和掌握,使工程施工有条不紊的按期保质保量地完成。施工方案覆盖面要全面,内容要详细,配以图表,图文并茂,做到生动、形象,调动操作层学习施工方案的积极性。2.7现场安全、保卫2.7.1建立健全安全、保卫制度,落实治安、防火管理责任人。2。7。2施工现场的管理人员、作业人员必须穿我公司的统一工作服装,佩带我公司统一的工作卡,工作卡有本人相片、姓名、所属部门、工种或职务,管理人员和作业人员的标卡用颜色区别。2.8施工前技术准备公司在挑选本工程施工技术管理人员时,考虑到本工程总工期120日历天、分段工期的情况和质量要求,选派了一支综合实力强、具有土地治理工程施工经验的各专

17、业施工管理和技术人员组成项目经理部。2。8。1技术人员配备根据本工程的特点和施工任务,我公司设立以项目经理为总指挥的工程项目部,下设各科室等职能管理部门组成,并明确了各岗位的职责和范围。2。8。2设计图纸会审及技术交底2.8。2。1根据设计图纸和现场实际情况编制完整可行的施工方案,针对本工程的特点会同设计人员进行认真的图纸会审和设计交底,对图纸标识不明确的部位进行确定,确保施工效果达到优良的要求。2。8。2.2编制施工组织设计,根据设计要求、协议条款和施工现场情况,确定总的施工顺序、施工流向、划分流水段,确定分部分项工程,施工方法选择特殊和难点项目的施工方法,设立工作管理点及采取的主要技术措施

18、与管理办法及编制计划,以满足施工进度的要求,做到不盲目施工.2.8.2.3技术交底施工前由项目经理组织各专业的技术交底工作,使各专业人员熟悉工程情况,了解设计意图,明确施工规范及技术标准要求和施工法规,在施工中做到人人心中有数,层层责任明确,确保工程质量,全面按期完成任务。技术交底的主要内容:工程任务、施工图要点、质量标准、操作规程、施工方法、施工技术措施、施工进度、工种穿插与配合和安全施工技术等.2.9施工现场准备及施工现场平面布置2.9.1施工现场准备施工准备工作计划表序号施工准备工作内容负 责 人备 注1安排临时仓库,临时办公用地项目经理2编制整体施工计划,进度计划技术负责人3编制单项工

19、程施工进度表施工员、技术员4图纸会审,技术交底技术负责人5现场按图测量定位放线施工员6接临时用水、电设施、布置料场水、电班组7材料样板确认及物料订购材料采购员2.9.2施工现场平面布置(详见“附表五 施工总平面图”)2.9.2.1为了便于与甲方及监理单位的联系,在工地附近设办公室,供项目部管理人员、技术干部使用。2。9.2.2材料仓库:为了便于管理,设工地临时仓库,临时仓库设在本工程范围内,易燃物品单独设库存保管.2。9.2.3工地临时用水电:(1)施工现场所用电线为铜芯电缆,按相关规程规范规定搭设.(2)采用三相五线制,单相三线制。(3)施工用电采用当地电网电,不足部分自备发电机。(4)施工

20、用水采用当地饮用水,根据工程的规模,水源要满足施工及消防用水的需要。2.9。2。4施工现场所有的加工区域及材料堆放处均采用防火板墙封闭,以降低加工所产生的粉尘及噪音。2.9.2.5施工现场所产生的垃圾用袋装好,放在固定的地点,施工垃圾做到日产日清。2。9。2。6施工现场中主要通道、加工场地、材料库房、临时办公室均放置灭火器.2.10材料设备的准备2.10。1根据设计要求,对该工程的材料、设备报业主及监理工程师确认,组织技术人员进行图纸会审、技术交底,各施工员应作出详细的材料设备清单并作进场计划。经工程师审核,报物资部门,由材料员按时按量采购。进场材料,必须附有出厂证明或产品合格证,并由质检员、

21、公司质安部对材料开箱抽查.材料设备进场堆放合理,并挂牌做好统一标识。2。10。2所有设备、材料必须有经过ISO9001认证产品质量,具备出产合格证,有关设备部门的检验报告,准用证等有关资料,部分材料送检。2。10。3在材料、设备采购前,由专业工程师将样品及三证提供给甲方及监理工程师进行材料设备的确认,得到认可后方可采购。2.10.4材料、设备进场时,由专业工程师、质检工程师会同监理工程师检查合格后方可进入工地,确保进场的材料及设备都是合格品且尽量缩短储存的时间。2。11施工过程的管理施工过程中的管理任务是:执行既定的计划进度,完成计划的指标要求,保证时间和空间的协调,使施工任务按既定的程序完成

22、,并及时掌握施工过程中的有关信息,迅速进行调整,因此,施工过程的管理工作,即是组织和管理现场施工,并对实施情况进行有效的检查,发现问题时,进行必要和及时地调度和调整.2.11。1施工调度和调整是实现正确的施工指挥的重要手段,是组织施工中各环节、各专业、各工种协调活动的中心,它的主要任务是:监督、检查计划和工程合同的执行情况,协调各协作单位之间的协作配合关系,及时地、全面地掌握施工进度,采取有效措施,处理施工中出现的各种矛盾,克服薄弱环节,促进人力,物资的综合平衡,保证施工任务以快、好、省地完成.施工调度的内容包括:2.11。1.1检查作业计划执行中存在的问题,找出原因,予以解决;2。11。1.

23、2督促检查各有关部门对材料、劳动力、施工机具、运输车辆及构件等的供应。2.11。1.3督促检查施工现场水、电及动力的使用情况,建立正常的施工秩序。2。11.1.4迅速准确地传达上级领导对施工方面的各项决定,发布调度命令,并督促、检查执行情况.2。11.1.5定期召开施工现场调度会议,并检查会议决定的执行情况。2。11。1.6现场碰头会,每天下班前或下班后在施工现场召开班组长碰头会,及时反映进度及所发生的问题,使问题能够及时得到解决。2.11.1。7调度值班制,为了组织调度、及时处理施工中发生的问题,在一定机构范围或现场建立值班制,其工作包括经常检查施工情况和计划完成情况,检查调度会议的决定执行

24、情况,填写施工调度日记,记录当班处理和发生的问题。2。11。2生产要素管理2.11.2。1劳动力管理劳动管理的任务是在工程施工过程中,对有关劳动力进行计划、组织、指挥、监督和调度,从而协调职工的工作,充分发挥职工的积极性,不断地提高劳动生产率。(1)充分挖掘劳动资源,合理安排和节约使用劳动力;(2)正确执行定额任务,合理调整劳动组织;(3)贯彻按劳分配原则,正确处理好国家,集体和劳动者个人利益的关系,充分调动职工的积极性;(4)遵守组织纪律,明确分工;(5)遵守一切规章制度,以及规程、规范等要求;(6)严格进行考勤、奖惩分明; 2.11。2.2材料管理建筑材料在施工过程中构成工程的实体,在工程

25、中所占的费用比例甚至多达60%至70,其使用的材料规格、品种繁多,消耗量大,就是在同一工程项目的各个阶段,其所耗材料品种、规格、数量也不一样,因此,协调好供需的平衡关系,加强材料管理,是搞好工程施工的先决条件。(1)搞好材料供应计划依工程施工进度,工程特征及工程量计算出材料的需要量;依货源及交通运输情况确定材料的储备天数、运输方式、组织运输;设立仓库,组织仓库管理,供应现场施工;(2)搞好材料的现场管理施工准备阶段的材料现场管理:进场材料必须先经过验收,检验其品种、质量、数量是否符合要求,现场保管不仅要管存,还要管供,做到存要保质,供要及时,用要合理,通过保管工作把材料的供与用沟通起来。施工过

26、程中的现场材料管理:坚持限额领料,监督合理用料,不允许优质劣用;坚持清理现场,及时回收料头,做到完工后现场无剩料;2。11.2。3机械设备和工具管理机械设备是进行施工生产必不可少的技术物质基础,加强机械设备的管理,对于全面完成生产任务,提高劳动生产率,提高工程质量,缩短工期,以及现场文明施工等都具有重要意义。(1)机械设备的使用管理:正确选择设备;合理使用,组合使用核算;实行单机和机组核算。(2)机械化施工管理。(3)工具和周转材料的管理。其任务是:按质量,及时地供应施工现场的需要;及时回收,妥善保管,加强清洗维修,避免损失,在施工现场设专人管理,负责发放和监督使用、回收、检验,组织维修、保管

27、,使工具和周转材料能够充分发挥作用.2.12工程质量、进度的管理2。12.1选派具有高素质及承担过类似土地治理工程施工经验的项目管理人员组建项目部,实施该工程的建设。2.12.2建立健全各种管理网络和体系,严格按设计图纸、技术规范,精心组织,争创省优。施工中,着重关键线路控制,确保按合同要求完成施工任务。2.12。3进行科学的专业分工,提高工序质量,避免窝工和返工.根据工程特点,组建专业施工队,争取最大限度采用机械化施工,在确保工期的同时,保证工程质量。2。12.4对现场进行详细的踏勘,密切协调各专业作业班组之间的配合,加强现场流水作业程度,全力推行顺序施工法,从而提高施工效率,加快施工进度.

28、2。12。5使用网络计划指导施工,确保关键线路按时完成;做到同步与立体交叉相结合、局部特殊地段与全断面相结合,纵观全局,点面配套,缩短工期。2.12.6为了便于管理,项目部设在离施工现场相对较近、较中心的位置,施工场地就近租用当地民房或搭建临时工棚.施工场地、项目部及业主、监理、当地政府密切配合,并使用有线、无线及网络通讯进行联系,确保通讯畅通、指令迅速落实.2。12。7在资金保障上,本工程设立单独帐号,确保工程专款专用,项目资金临时断链时从公司账户调剂,确保项目运转。第三章、施工方案与技术措施施工原则:根据工程规模,工期要求,工程特点,施工工艺,合理配备生产要素,坚持高起点,高标准,严要求,

29、按“统一指挥,网络管理,分工负责、全面推进”的施工原则,进行有序施工,统筹安排,齐头并进,充分利用时间、空间相互配合,确保按期全面完成施工任务。由于工期紧,任务重,宜集中力量突击,工序接衔紧凑,组织指挥得当,必要时日夜施工。工序施工可平行或交叉。工序划分为:1、给水工程施工施工工艺测量放样沟槽开挖基坑夯实-钎探-砂基础管道连接管道安装阀门井砌筑、抹灰-沟槽回填土水压试验。1.1测量放样施工前严格按图纸进行放样,根据甲方提供的控制点及我公司加密闭合的控制点用全站仪测定出管道中心线,直线段10米一点,曲线段5米一点,并测定出检查井的平面位置及原地面高程。开挖时根据图纸设计高程,计算出开挖深度,按规

30、定坡度放坡,并用石灰撒出开挖坡顶上口两边的边线,开挖时,进行跟踪测量,沟底每隔10米测定出一个平面位置及基底面高程控制桩,严格控制好沟槽底的平面位置及高程,用全站仪测出管道定中心的平面位置并测出阀门井的平面位置。管道安装时进行跟踪检查测量,复测管底高程是否与图纸对应,管道施工完毕,应进行竣工测量.各道工序的测量资料需认真做好记录,所有测量成果及时上报监理工程师审核批复。1。2沟槽开挖沟槽开挖采用机械开挖,机械挖土时,为防止机械扰动槽底原始土层结构,采用人工清底,在槽底标高以上留出20cm左右的土层,待机械开挖后,用人工清挖至槽度设计高程.开挖后,要保持基础底面干燥。开挖整平后,通知有关部门验槽

31、,承载力必须达到设计规定,若承载力偏小,应会同监理工程师和设计院进行方案研究和处理后方可进行下一步工序。若遇到软弱地基时,应先通知监理工程师及业主和质检单位进行现场洽商处理。若遇有地下水时,沿坑底两边基础范围外挖集水沟和和集水坑,使坑壁渗水沿两边集水沟汇合于集水坑,然后用水泵排出坑外,使中间挖土部分处于干处,以提高挖土效率,集水坑大小,主要根据渗水量大小而定,深度一般大于0.7m,或大于进水笼的高度,集水坑可用荆笆,竹篾编筐或木笼围护,以防泥砂堵塞吸水龙头。抽水时应有专人负责维护集水沟和集水坑,使其不淤、不堵,能不停地将水排出。沟槽开挖注意事项:1.2.1管槽开挖以直线为宜,槽底开挖宽度为DN

32、+0.30m。遇到管道在地下连接时,应适当增加接口处槽底宽度,管道槽底宽度不宜小于DN+0。50m,以方便安装对接为宜.1。2。2管道埋设时最小管顶覆土深度应符合下列要求:埋设在车行道下时,不应小于0。80m.埋设在人行道下时,不应小于0。60m.1.2.3当横穿车行道达不到设计深度时,应采取敷设钢制套管的措施进行保护。1.2.4管槽必须转弯时,转弯角度不宜过大,弯曲半径应符合下列规定:PE管道允许弯曲半径R(mm)D5030D 50D16050D 160D25075D D250 100D1.2.5人工开挖管槽时,要求沟槽底部平整、密实,无尖锐物体。沟底可以有起伏,但必须平滑地支撑管材,若有超

33、挖时,必须回填夯实。1。2。6各类井及管道基础应坐落在原装土上,若遇回填土或其他不利地质状况,如树根、淤泥、腐殖土及垃圾等,处理方式首先将表层土或垃圾等不良地层挖除,然后用素土分层回填夯实,管道基础下要求压实度不小于95。1。3钎探沟槽开挖完成按照要求进行钎探,钎探布置点为每井位一点,遇有槽底土质不良或者搅动、可疑部位时增补钎探。1.4砂基础沟槽开挖、钎探经验收合格后,给水管道铺设15cm砂基础。施工时按照给水排水管道工程施工及验收规范执行。1.5聚乙烯(PE给水管)连接PE给水管道连接有热熔连接和电熔连接。热熔连接又分热熔承插连接和热熔对接连接,电熔连接分为电熔承插连接和电熔鞍型连接。我们采

34、用电熔连接的方式施工。1.5.1管材要求管材进场时应进行检验,管节安装前应进行外观检查。管道物理性能检验及压力试验要符合施工及设计规范要求.管体外表面应有标记,应有出厂合格证,注明管材型号,出厂水压试验的结果,制造及出厂日期,厂质检部门鉴章;检查防腐层是否有脱落现象;并检查给水管尺寸,用专用量径尺量需记录每根给水管尺寸。1.5.2准备工作对接管段均应材质一致,同时应尽量采用同一厂配套材料;对接管段外径、壁厚应一致,误差在许可范围内;待焊管材和管件的内外表面应光滑平整,无异状;对接管段均应具有与焊机匹配的良好的加工与焊接性能。在寒冷气候、大风环境下焊接时,应采取保护措施;需焊接的表面,临焊接前必

35、须刮除氧化皮、洁净;电熔管件不用时不拆包装,严格按焊机说明书和管件条码规定的时间值进行焊接;在焊接过程中及焊接完成后的冷却阶段,不得移动连接件或施加任何外力。1.5.3技术要点1.5。3.1电熔连接电熔焊机的类型应符合电熔管件的要求。1.5。3。2电熔连接前,应对管件进行外观检查,管件内不应有断丝或绕丝不均现象。1.5.3.4电容连接应符合以下规定:(1)电熔连接管材的连接端应切割平整,连接端面与管材轴线垂直,管材和管件连接面上的污物应予以清理。(2)管材的连接端应按照插入长度进行标记,对管材连接处整个外圆周进行刮皮,刮削长度不应小于标记尺寸,刮削完成后应进行二次标注.(3)管材插入管件后应按

36、照标记进行检查,确认插入到位,并使用专用夹具夹持定位.(4)电熔连接的焊接参数应符合管材、管件生产厂家的要求。(5)达到规定的自然冷却时间前,不应移走夹具,不应对接头处施加任何外力。(6)电熔连接的焊接连接完成后,应进行外观检验,并符合以下要求,否则,应进行返工,直到检验合格为止。不应有熔融材料从管件内流出;焊接完成后,观察孔达到生产厂家提出的要求;电熔管件中的电阻丝不应裸露.1。5.4电熔鞍型连接操作过程1。5.4.1焊接前准备:与电熔承插管件焊接相同;1。5.4.2划线,在管材上划出焊接区域;1.5.4.3焊接面清理,将划线区域内的焊接面刮削约0。2MM,以去除氧化层,刮削区域应大于氧化层

37、;1。5。4。4管件安装,用厂家提供方法安装,确保管件与管材的焊接面无间隙;1.5。4。5焊接数据输入及焊接:与电熔承插管件相同;1.5.4.6自然冷却,街头在冷却过程中应处于有压状态,鞍型三通的冷却时间应大于60min或者按产品操作说明进行操作;1。5.4。7封堵,按照管件说明书进行封堵.1.5.5电熔鞍型连接注意事项1。5。5。1电熔鞍型连接前,管材连接区域上的污物应予以清理,并对其进行刮皮。1。5。5.2管件和管材的连接区域宜使用合适的清洗剂进行清洁。1。5。5。3应按照管件要求,使用合适的夹具,用适当的夹紧力将管件与管材固定。1。5。5。4电熔连接的焊接参数应符合管材、管件生产厂家的要

38、求。1.5。5.5达到规定的冷却时间前,不应移走夹具,不应对接头处施加任何外力。1.5。5。6电熔鞍型连接完成后,应进行外观检验,并符合以下要,否则,应进行返工,直到检验合格为止.(1)焊接完成时,管壁不应塌陷,不应有熔融材料从管件内任何位置流出;(2)焊接完成后,观察孔达到生产厂家提出的要求。1。5。5.7电熔鞍型连接钻孔应在达到规定的冷却时间,县外观检验合格后进行。开孔应使用专用刀具。电熔鞍型旁通开孔后刀具应恢复到开孔前的位置,并将顶盖拧紧或用端帽封堵.1.5。6电熔鞍型连接检验1.5。6。1非破坏型检验(1)鞍型管件焊接后,不得有熔融物流出表面,从观察孔应当能看到有少量的PE顶出,但是顶

39、出物不得呈流状.(2)管件应当与管材轴向垂直。(3)不得有明显间隙。(4)管件焊接处周围应当有刮削痕迹.1.5。6。2破坏性检验。按GB/T19712-2005塑料管材和管件聚乙烯(PE)鞍型旁通抗冲击试验方法进行。1.6管道安装施工1.6.1 安装前检验管槽是否达到安装要求,然后查看管道外观有无明显凹陷、裂痕、擦伤、划伤,发现质量隐患及时更换。 1.6.2在管道弯头、三通、渐缩接头、消防栓等处均用C20砼设置混凝土支礅,法兰阀门用砖砌支礅加固。1。6.3 PE给水管与金属管道、阀门、消防栓连接时,必须采用钢塑过渡接头或专门的法兰连接. 1。6.4在管路隆起部位或上坡地段均应设置排气阀,以减小

40、气、水混压对管道的冲击.管道与排气阀的比例设计为1:8。1.6.5由于PE管材本身具有较好的柔韧性和伸缩性,所有管道安装均未考虑伸缩节的安装。1.7管道支墩管道安装水平弯头及纵向弯头应设支墩或包封,砼均采用商品混凝土。浇筑砼支墩时,必须立模并控制好支墩标高,采用D50插入式振捣器振捣,杜绝蜂窝、麻面,做到内实外光.砼浇筑完毕,达到一定强度后应及时派专人浇水养生,且经自检及甲方、监理工程师等有关部门验收合格后方可进行下道工序施工.1.8阀门井砌筑、抹灰阀门井砌筑、抹灰的砖、砂、水泥及大型圆井、井盖板所用的钢筋应符合国家现行标准。首先将原材料进行有见证送检,待检验合格并设计出施工配合比后方可进行阀

41、门井施工.砌筑前应将砖用水浸透,当混凝土基础验收合格,抗压强度达到2。5MPa,基础面处理平整和洒水湿润后,方可铺浆砌筑。砌筑砂浆严格按设计的配合比配料且搅拌均匀。在井室砌筑时,应同时安装铸铁爬梯踏步,位置应准确,爬梯安装后,在砌筑砂浆未达到规定抗压强度前不得踩踏。阀门井砌筑做到砂浆配合比准确,井壁砂浆饱满,灰缝平整。圆形检查井内平整圆滑,内壁圆顺,抹面压实光洁,无裂缝、空鼓。踏步牢固,井框、井盖安装平稳,井口周围无积水现象。大型圆井混凝土盖板支模时,模板拼装要平整严密,支撑牢固,钢筋要除锈,钢筋搭接长度要符合设计规范要求,砼浇筑要用平板振捣器振捣密实,做到内实外光。阀门井砌筑需作砼、砂浆试块

42、,砂浆试块的留置需每砌筑100m3砌体,或每砌筑段、安装段,留取砂浆试块不得少于一组,每组6块。当砌体不足100 m3时,亦应留取一组试块,6个试块应取同盘砂浆。整个阀门井砌筑各道工序需经自检合格及监理工程师鉴认后方可进行下道工序施工。阀门井的允许偏差应符合下表规定阀门井允许偏差项目允许偏差井身尺寸长度、宽度20直径20井盖与路面高程差非路面50路面5井底高程D100010D100015注:表中D为管内径(mm)阀门井采用地面操作立式阀门井,其在车行道内采用重型复合材料防盗型井盖及盖座,在人行道及绿化带内采用轻型复合材料防盗型井盖及盖座。在路面及人行道上阀门井其井顶标高以实际路面为准,并做到与

43、路面平接。在绿化带上预留支管阀门井,其井顶标高应高出地面0。05米。排泥、排气阀门井做法与上述相同。1。9回填土管道安装敷设完毕,待隐蔽工程验收后,应立即回填,回填时应符合下列规定: 1。 防止槽内积水造成管道漂浮,如有积水,应想办法排尽. 2。 对石方、土石混合地段的管槽回填时,应先装运粘土或砂土回填至管顶200-300mm,夯实后再回填其它杂土。 3. 回填必须从管两侧同时回填,回填一层夯实一层. 4. 管道试压前,一般情况下回填土不宜少于500mm。 5. 管道试压后的大面积回填,宜在管道内充满水的情况下进行,管道敷设后不宜长时间处于空管状态。1。10水压试验本次给水管道水压试验步骤及验

44、收标准按照埋地聚乙烯给水管道工程技术规程(CJJ1012004)相关要求.PE管道的试压验收操作步骤如下:1。10.1为了尽可能排除待测试的PE管道内的空气,减少PE管内空气对试压结果的影响,应做到以下四点:1。10。1.1进水口尽量设置在待试PE管道中最低点,排气口设置在待试PE管道中最高点。灌水时,同时打开进水阀门和排气阀门。当排气阀门有水流出时,缓慢关闭排气阀。排气阀全关后,关闭进水阀.1。10.1.2压力表应尽可能放置在该段管道的最低处.1。10。1.3以稳定的升压速度将压力提高到要求的压力值,切忌猛然快速升压。1。10.1.4PE管在试验压力下,缓慢打开排气阀,观察是否还有残余空气排

45、出,若水是连续、不间断地喷出,则表明待试管道的气体已完全排净,则可关闭排气阀。1。10.2 PE管道试压时,原则上不带阀门进行试验。但条件不允许须带阀门进行试验时,待试管道中的阀门的工作压力必须大于试验压力。进行水压试验前将待试管道中所有阀门全开,并将阀门的止水螺栓上紧。1.10.3待试管道末端必需用盲堵板封堵,严禁以阀门闸板充当盲堵板。1。10。4在进行水压试验前,管道应以一定的间隔覆土,尤其对于蛇行管道,压力试验时,应将管道固定在原位.采用承插胶圈安装的PE管,三通、角弯位部位及钢管部分的直管段必须采用砼支墩进行固定。避免在水压试验过程中承插脱离。1.10.5在待试管道中,阀门、三通、法兰

46、等部位应暴露以便于检查是否泄漏.1。10。6将管道压力提高至工作压力并保持,观察是否发生明显的压力降。然后沿线巡视,检查阀门、三通、法兰等部位有无肉眼可见的泄漏。1。10。7 PE管有一定的膨胀度.为了保证管子充分膨胀,在确保待试管道中阀门、法兰接口等部位没有渗漏的前提下,在正式水压试验前,我们可以将管道压力提高试验压力并保持34小时。这样做可以使PE管道充分膨胀,避免在试压过程中由于管道膨胀导致试验压力下降.2、雨水工程施工(盖板沟)施工工艺测量放样沟槽开挖排水沟基础-侧墙砌筑-检查井砌筑沟槽回填土。2。1测量放样施工前严格按图纸进行放样,根据甲方提供的控制点及我公司加密闭合的控制点用全站仪测定出管道中心线,直线段10米一点,曲线段5米一点,并测定出检查井的平面位置及原地面高程。开挖时根据图纸设计高程,计算出开挖深度,按规定坡度放坡,并用石灰撒出开挖坡顶上口两边的边线,开挖时,进行跟踪测量,沟底每隔10米测定出一个平面位置及基底面高程控制桩,严格控制好沟槽底的平面位置及高程。各道工序的测量资料需认真做好记录,所有测量成果及时上报监理工程师审核批复。2.2沟槽开挖沟槽开挖前必须弄清与施工相关的地下管线或构筑物情况,根据提供的有关图纸资料全线采用物探仪探查与人工开挖坑探相配合的方法,查明其情况,在地面做好标志,并向招标人提供探查报告;

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
