收藏 分销(赏)

设备吊装方案28335.doc

上传人:快乐****生活 文档编号:3967998 上传时间:2024-07-24 格式:DOC 页数:8 大小:154.04KB
下载 相关 举报
设备吊装方案28335.doc_第1页
第1页 / 共8页
设备吊装方案28335.doc_第2页
第2页 / 共8页
设备吊装方案28335.doc_第3页
第3页 / 共8页
设备吊装方案28335.doc_第4页
第4页 / 共8页
设备吊装方案28335.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

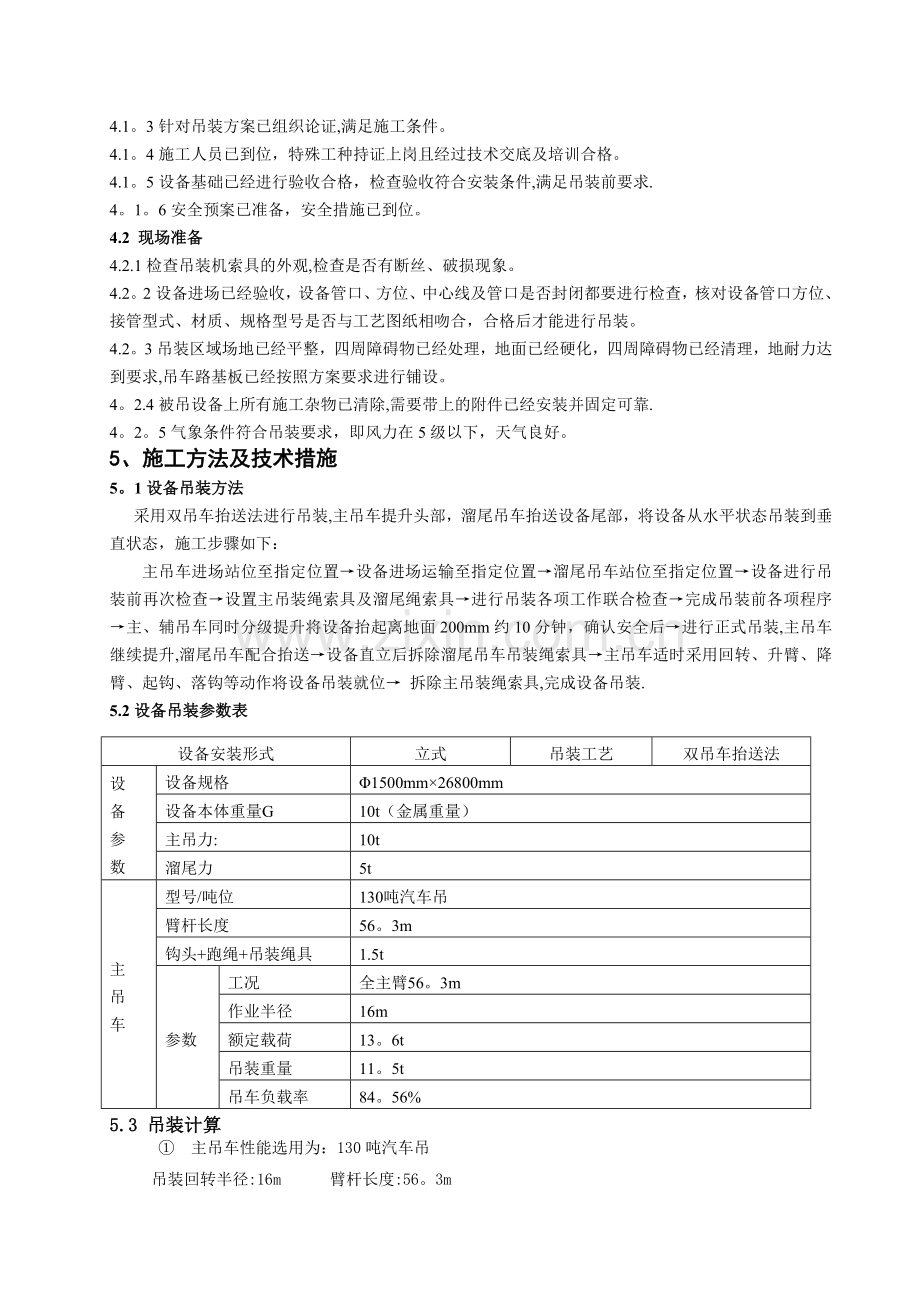

1、 先尼科化工有限公司280车间罐体吊装 工程吊装方案会签:批准:审核:编制: 2015年 5月31日1、工程概况本工程为先尼科化工有限公司280车间罐体吊装工程,设备长26.8m,直径1.5m,重10吨;安装在17.4m的框架内,框架上四周有栏杆,栏杆高1.2m,本次吊装栏杆不拆除;设备吊装采用130吨汽车吊作为主吊,钢丝绳系挂在设备吊耳上,考虑到设备细长,为避免设备起吊过程中折腰,溜尾吊车采用50吨汽车吊捆绑式溜尾,溜尾位置选定在尾部7m左右位置;2、编制依据2。1现场勘察2。2 起重机械安全规程2。3工程建设安装工程起重施工规范2.4大型设备吊装工程施工工艺标准2.5石油化工工程起重施工规

2、范2。6起重吊运指挥信号2.7相关起重机(吊车)性能表(电子版)及现场实际情况2.8实用五金手册第七版祝燮权3、施工程序现场勘察制定方案方案交底设备到厂吊车进场吊车站位、支腿抬吊、溜尾、设备自由垂直设备吊装设备就位、安装吊车摘勾、收臂、收腿吊车出厂4、施工准备4。1技术准备4.1.1设备吊装方案编制完毕,并已批准.4.1。2图纸会审已完成,吊装方案已向施工人员进行详细的技术及安全交底.4.1。3针对吊装方案已组织论证,满足施工条件。4.1。4施工人员已到位,特殊工种持证上岗且经过技术交底及培训合格。4.1。5设备基础已经进行验收合格,检查验收符合安装条件,满足吊装前要求.4。1。6安全预案已准

3、备,安全措施已到位。4.2 现场准备4.2.1检查吊装机索具的外观,检查是否有断丝、破损现象。4.2。2设备进场已经验收,设备管口、方位、中心线及管口是否封闭都要进行检查,核对设备管口方位、接管型式、材质、规格型号是否与工艺图纸相吻合,合格后才能进行吊装。4.2。3吊装区域场地已经平整,四周障碍物已经处理,地面已经硬化,四周障碍物已经清理,地耐力达到要求,吊车路基板已经按照方案要求进行铺设。4。2.4被吊设备上所有施工杂物已清除,需要带上的附件已经安装并固定可靠.4。2。5气象条件符合吊装要求,即风力在5级以下,天气良好。5、施工方法及技术措施5。1设备吊装方法采用双吊车抬送法进行吊装,主吊车

4、提升头部,溜尾吊车抬送设备尾部,将设备从水平状态吊装到垂直状态,施工步骤如下:主吊车进场站位至指定位置设备进场运输至指定位置溜尾吊车站位至指定位置设备进行吊装前再次检查设置主吊装绳索具及溜尾绳索具进行吊装各项工作联合检查完成吊装前各项程序主、辅吊车同时分级提升将设备抬起离地面200mm约10分钟,确认安全后进行正式吊装,主吊车继续提升,溜尾吊车配合抬送设备直立后拆除溜尾吊车吊装绳索具主吊车适时采用回转、升臂、降臂、起钩、落钩等动作将设备吊装就位 拆除主吊装绳索具,完成设备吊装.5.2设备吊装参数表设备安装形式立式吊装工艺双吊车抬送法设备参数设备规格1500mm26800mm设备本体重量G10t

5、(金属重量)主吊力:10t溜尾力5t主吊车型号/吨位130吨汽车吊臂杆长度56。3m钩头+跑绳+吊装绳具1.5t参数工况全主臂56。3m作业半径16m额定载荷13。6t吊装重量11。5t吊车负载率84。56%5.3 吊装计算主吊车性能选用为:130吨汽车吊吊装回转半径:16m 臂杆长度:56。3m 起吊能力:13。6t 吊车作业工况:全主臂 臂杆倾角计算: = arc cos S/L = arc cos 16/56。3 = 73.5 式中:S - 吊车回转半径:选S=16m L 吊车臂杆长度,选L=56。3m设备抗杆净空距离A的计算:A=Lcos(HE)ctgD/2sin =56。3cos73

6、.5(45。41。5) ctg73。51.5/2sin73。5=2.14m0。6m式中:H 设备吊装时距臂杆最近的最高点b至地面的高度,选H=45。4m(见图1)E 臂杆底铰至地面的高度,E=1。5mD 设备直径:D=1。5m (吊车臂杆宽度0。8m,安全距离0.2m,故设备抗杆净空距离A应大于0。8/2+0。2=0.6m)以上计算说明所选的吊车性能能满足吊装需求。 设备吊装总荷重: P=PQ+PF =10t+1.5t=11。5t 式中:PQ设备本体重量,PQ=10tPF 设备吊装吊索及平衡梁的附加重量,取PF =1。5t图1:设备吊装1:1示意图主吊车吊装能力选用校核:K吊装总荷重/起吊能力

7、=1.111。5t/13.6t=93。01%1 吊车吊装能力能满足吊装要求。K:动载系数按规范HG20201取1。1吊装高度校核 根据图1计算可得:臂杆最顶端与地面之间的距离:h1=56.3*sin73.5+ 1.5=55。48m(其中1.5m为回转中心与地面之间距离);平衡梁与吊钩之间的距离:h2=1。5sin60=1。3m框架高度(含栏杆):h3=17.4+1。2=18。6m;设备高度:h4=26。8m;平衡梁与设备顶端高度为0.5m;则吊钩与臂杆最顶端高度:h5=55.48-1。318.626.8-0.5=8.28m4m(汽车吊的吊钩允许高度4m) 主吊车满足吊装性能要求5。4钢丝绳受力

8、分析及强度校核L图2:钢丝绳受力图单侧钢丝绳受力 P1= P/2/sin60=10/2/sin60=5.8t绳扣选用67+IWR187024的钢芯钢丝绳,单侧1根,单股破断力为P破=386KN=38.6吨(查阅实用五金手册第七版祝燮权)。那么钢丝绳的安全系数为:n=P破/ P1=38。6/5.8=6.6556故选用的钢丝绳能够满足吊装要求,安全。6、施工进度计划计划吊装准备时间、作业时间1天完成;7、安全技术措施7.1起重工机具在使用前应进行正确检查,并根据物件重量选取匹配的起重工具,严禁使用不合格的工具。起吊物绑挂牢固;吊钩悬挂点应在吊物重心的垂直线上,吊钩钢丝绳应保持垂直;落钩时应防止由于

9、吊物局部着地而引起吊绳偏斜;吊物未固定时严禁松钩。7.2应检查起重机械的制动、限位、联锁以及保护等安全装置;起重机在作业中如出现故障或不正常现象时,应采取措施放下重物,停止运转后进行检修,严禁在运转中进行调整或检修;严禁无证操作特种机械.7.3起重作业前和作业中,应对周边环境进行观察,如有影响起重作业的物件应在消除后再作业,对吊装作业范围内无关的人员应清除出场。7。4吊装作业必须统一指挥,特种作业人员必须持证上岗。7.5安全应急预案7.5。1目的针对吊装可能存在的重大事故或紧急情况,做出应急准备与响应,最大限度的减少事故带来的损失.7。5。2组织组 长: 副组长: 组 员: 7。5.3应急小组

10、职责7.5。3.1组织技术、保卫、安全职能人员编制应急方案,安排演练及实施.7。5.3。2组织施工人员学习应急预案,明确职责分工,熟悉掌握处理步骤,设立安全集结区.7。5.3。3督促有关人员落实应急物资:急救药品、抢险机械等。并将物资放在现场的明显处,挂上标识。7。5。3.4对现场作业每个环节的安全措施分项检查,落实.7.5。3。5保持施工区域的道路畅通和文明施工区域的清洁,便利车辆进出。7。5。3。6发生事故和紧急情况,首先发现的人员立即逐级向领导和有关部门报告,当时在现场的最高管理者主动负责,立即安排抢险、救护或疏散、集合。7。5。3.7组织或协助进行事故调查。7.5.3。8恢复施工作业。

11、7。5。4 应急项目经分析研究认为,大型设备吊装可能存在以下几项重大事故及紧急情况的危险源:a。 吊装绳索具断裂 危险等级 2 级b. 吊车倾覆 危险等级 2 级c。 物体打击 危险等级 2 级d. 高处坠落 危险等级 2 级7.5。5 应急信息传递流程图及电话号码组织抢救或撤离并上报应急小组组长发现人 通知现场负责人 应急小组组长上报监理并组织全面抢救或撤离火 警:119急 救:1207.5。5。1事故发生后,第一知情人应直接汇报现场负责人,现场负责人立刻通知应急小组组长,同时采取果断操作或指令,最大限度地保护自己和他人的人身安全和设备的安全,应急小组组长立即通知业主、监理并组织全面抢救或撤

12、离。7。5。5。2快速拨通紧急电话,简捷说明如下内容,事故现场的确切地点,事故状态,伤亡情况.现场设报警电话.同时配备急救车一台。相关报警电话;火警119,医院急救120。7。5。5.3发生突发事故时,现场指挥立即急促长哨声或大声呼唤,指挥现场作业人员按预先制定的紧急撤离路线快速撤离到指定的集结区。7。5.5.4听到紧急撤离信号后,现场所有人员应保持冷静,立即停止工作,切断电源,按撤离路线快速撤离到指定的集结区,不允许乱跑动。7.5.5。5撤离人员到达集结区后,指挥人员清点人数,等待下一步指示,事故信号未解除,不得回到原工作岗位。7.5。6 措施7。5。6.1吊装绳索具断裂事故的性质与后果:吊

13、装绳索具断裂造成吊车倾覆,形成吊车、设备损坏,以及人员伤亡。7.5.6.1.1吊装绳索具的使用严格按照方案的要求选用,绳索具有合格证并已报验,使用前检查钢丝绳应完好无损,无断丝存在,卸扣、吊装平衡梁、滑轮组经检查合格.7.5。6.1.2钢丝绳使用时注意避免棱角。7.5。6。1.3当发生事故时迅速报告上级领导,如有人员伤害,打电话向120报警或与办公室联系车辆送伤员去医院。7。5.6。1。4管理者在接到报告后各自进入位置,按应急小组组长指令和应急预案职责、程序开展各种急救工作,组织抢险。7。5。6。2吊车倾覆事故的性质与后果:由于地基沉降或在抬吊时指挥或操作不当。 7。5。6。2。1在吊车的行走

14、路线及吊车的站位处进行基础换填分层夯实,使地基的承载力达到25t/m2 ,并满铺吊车自带的路基板。7.5.6.2。2当吊车起吊前,吊车司机和起重指挥对指挥信号进行沟通,在吊装时听从指挥。7.5。6。2。3设备在正式起吊前,先进行试吊,将重物吊离地面100150mm后停止提升,观察起重机的稳定性、制动器的可靠性。7.5。6。2.4重物起升和降落速度应当要均匀,严禁忽快忽慢和突然制动.7.5.6。2。5吊车变幅时要缓慢,要有专人进行观察,防止吊车臂杆与周围建筑物相碰发生危险。7。5.6.2.6当发生事故时迅速报告上级领导,如有人员伤害,打电话向120报警或与办公室联系车辆送伤员去医院。7.5.6.

15、2.7各级管理者在接到报告后各自进入位置,按应急小组组长指令和应急预案职责、程序开展各种急救工作,组织抢险.7。5。6。3物体打击事故的性质与后果:由于交叉作业、防护措施不齐全,以至于物件从高空坠落,造成人员发生个体或群体轻伤、重伤、死亡。7。5。6。3。1发现者先将受伤者移出危险区域,用现场急救药品做必要的急救。7。5。6。3.2迅速报告上级领导,同时打电话向120报警或与办公室联系车辆送伤员去医院。7。5.6。3。3各级管理者在接到报告后各自进入位置,按应急小组组长指令和应急预案职责、程序开展各种急救工作,组织抢险。7。5。6。3。4保卫部门及时用绳子或栏杆进行区域维护,悬挂“禁止入内警示

16、牌,安排值班人员。7。5.6。4高处坠落事故的性质与后果:操作者可能从临边、设备等处坠落,可能造成个体和群体轻伤、重伤、死亡。7.5。6.4。1发现有人坠落,发现者立即将人移出危险区域,用现场的急救药品进行急救.7.5。6.4.2迅速报告上级领导,同时打电话向120报警或与办公室联系车辆送伤员去医院。7.5。6。4。3各级管理者在接到报告后各自进入位置,按应急小组组长指令和应急预案职责、程序开展各种急救工作,组织抢险.7。5。6.4。4及时用绳子或栏杆进行区域维护,悬挂“禁止入内”警示牌,安排值班人员。7.5。7 应急物资7.5.7。1急救药品及急救车;7.5.7.2急救机具:绳索;50t汽车

17、吊7.5。7。3急救通讯:电话、对讲机、手持电动喇叭;7。5。7.4急救照明:应急灯、手电筒7。5。8应急事故的处理7.5.8.1事故发生后,应及时采取措施,控制和消灭事故,防止进一步扩大,同时保护好事故现场;7。5。8.2有人员受伤时,应及时送往指定医院,并通知家属做好家属的接待和安抚工作;7.5.8.3在规定的时间内向总包公司、地方政府相关部门报告;7。5。8。4组织成立事故调查小组,分析事故发生的原因。采取有效的措施进行预防和控制;7。5。8。5按政府、总包及公司要求在规定的时间内将事故报告报送有关部门,报告内容包括事故发生的时间地点、受伤害人简历、经过、事故原因分析及处理;7.5.8.

18、6教育全体员工吸取教训,举一反三,以防止同类事故再次发生。7。6监测监控与管理措施7。6.1吊装施工准备和实施过程中安全保证体系必须要保证正常运转,以确保吊装工程达到安全优质的要求。7.6。2凡参加本工程的施工人员,均须熟悉起吊方法及本工程内容,并按方法要求进行施工和遵守起重安全规程及起重机操作规程。7。6.3在施工过程中,施工人员必须具体分工,明确职责,在整个吊装过程中,应有统一的指挥信号,参加施工的全体人员必须熟悉此信号,以便各操作岗位协调动作。7.6.4在整个吊装过程中,要切实遵守现场秩序,服从命令听从指挥,不得擅自离开工作岗位。7.6.5吊装时,整个现场由总指挥调配,各岗位指挥应正确执

19、行总指挥的命令,做到传递信号迅速、准确,并对自己岗位的范围内负有责任。7.6.6吊钩偏角不应大于3.7.6。7禁止用吊车在地面上直接拖拉设备.7.6.8施工中,凡参加登高作业的人员,必须经过身体检查合格,操作时均需佩戴安全带,并系在安全可靠的地方,所带的工具应拴上保险绳,并严禁上、下掷物件。7。6。9吊装过程中人员在结构梁上行走时候需事先设置生命线、安全通道等临时安全措施。7。6。10施工人员必须头戴安全帽。7.6。11带电的电焊把线和电线要远离钢丝绳,如电焊把线在地面上与钢丝绳交叉时应隔开,严禁接触。7.6.12钢丝绳在与金属构件锐角、建筑物尖角接触时,应加垫保护,以防损伤。7.6.13在进

20、行设备吊装工作前,应了解天气情况,不允许在雨雪天、夜间和六级风以上的情况下进行上述工作。7。6.14吊装前应组织有关部门根据施工方案的要求共同进行全面检查,其检查内容如下:1)施工和索具的配置与方案是否一致。2)施工现场是否符合操作要求,妨碍吊装工作的障碍物是否清理。3)待吊装的设备是否符合吊装要求。垫铁槽、螺栓、中心线是否符合安装要求.4)施工用电是否能够保证供给。5)了解劳动组合、人员分工和指挥系统落实情况.6)了解天气预报中的风雨情况。7)检查其它的准备工作(如保卫、救护、生活供应等)是否落实。7。6.15经检查后确认无误,方可下达起吊命令施工人员进入操作岗位后,仍须对本岗位进行检查,经

21、检查无误时,方可待命操作。如需隔日起吊,应组织人员进行现场保卫.7.6.16在正式吊装前应进行试吊,检查各部受力情况,如一切正常,才能进行正式吊装。7.6.17在吊装过程中,不得在起吊重物下或受力索具附近停留或通过。7.6.18吊装施工现场,应设有专区派员警戒,非本工程施工人员严禁进入。施工指挥和操作人员均佩戴标记。吊装结束后,吊装前拆除栏杆、盖板、安全网、警示标志等要及时通知安全部,吊装后要及时恢复原状。吊装后形成的孔洞,需同步采取防护措施。7。6.19在吊装过程中,如因故中断,必须及时采取措施进行处理,不得使重物长时间呈悬空状态。7.6.20一旦起吊施工发生事故时,应严格保护现场秩序,并做

22、好记录以便分析原因。7.6。21起重吊装的指挥和吊装工艺岗位的分工7。6.21.1起重吊装的指挥协调工作凡参加吊装的施工人员,必须坚守岗位,并根据指挥者的命令进行工作.指挥者应把信号向全体工作人员交代清楚,明确各人的岗位职责。哨音必须准确、响亮,旗语应清楚,工作人员如对信号不明确时,应立即询问,严禁凭估计、猜测进行操作.在吊装作业中,为了保证正确、及时地下达信号,可在指挥者领导下,设副指挥,分管辅助吊车和卷扬机各吊装岗位的指挥工作,但须分工明确,紧密配合.指挥者应站在能看到吊装全过程并被所有施工人员全能看到的位置上,以利直接指挥各工作岗位,否则应通过助手及时传递信号。指挥者及操作人员应使自己的视觉、听觉不受阻碍。吊装过程中,任何岗位出现故障,必须立即向指挥者报告,没有指挥者的命令,任何人不得擅自离开岗位.8、物资配置计划序号机具、设备名称型号规格单位数量备 注1汽车吊130t台1主吊2汽车吊50t台1溜尾3钢丝绳67+IWR1870-24根2附件1:130吨汽车吊性能表

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
