收藏 分销(赏)

桥梁防洪施工方案.doc

上传人:精**** 文档编号:3953815 上传时间:2024-07-24 格式:DOC 页数:5 大小:24.54KB
下载 相关 举报
桥梁防洪施工方案.doc_第1页
第1页 / 共5页
桥梁防洪施工方案.doc_第2页
第2页 / 共5页
桥梁防洪施工方案.doc_第3页
第3页 / 共5页
桥梁防洪施工方案.doc_第4页
第4页 / 共5页
桥梁防洪施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

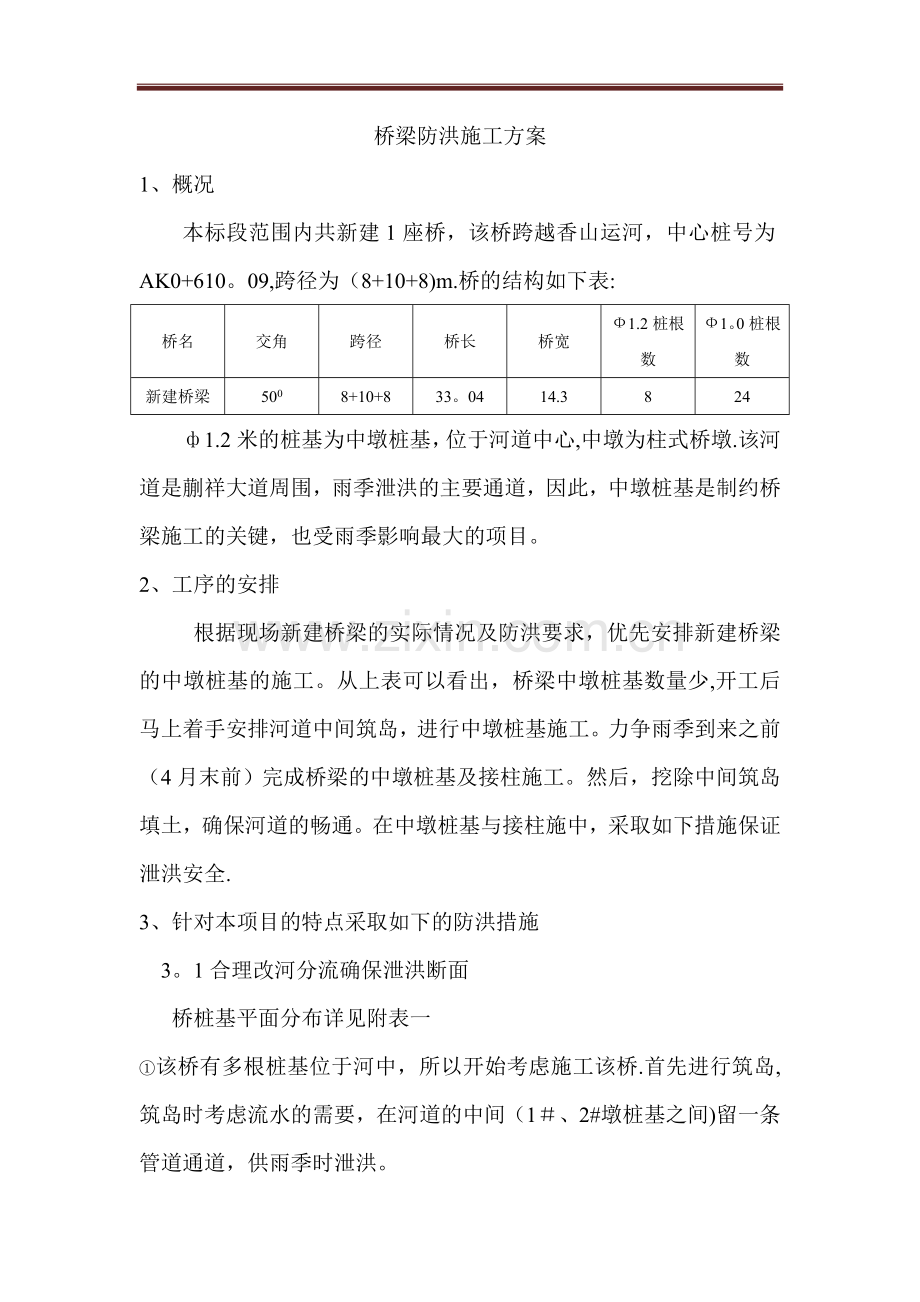

1、 桥梁防洪施工方案1、概况本标段范围内共新建1座桥,该桥跨越香山运河,中心桩号为AK0+610。09,跨径为(8+10+8)m.桥的结构如下表:桥名交角跨径桥长桥宽1.2桩根数1。0桩根数新建桥梁5008+10+833。0414.38241.2米的桩基为中墩桩基,位于河道中心,中墩为柱式桥墩.该河道是蒯祥大道周围,雨季泄洪的主要通道,因此,中墩桩基是制约桥梁施工的关键,也受雨季影响最大的项目。2、工序的安排根据现场新建桥梁的实际情况及防洪要求,优先安排新建桥梁的中墩桩基的施工。从上表可以看出,桥梁中墩桩基数量少,开工后马上着手安排河道中间筑岛,进行中墩桩基施工。力争雨季到来之前(4月末前)完成

2、桥梁的中墩桩基及接柱施工。然后,挖除中间筑岛填土,确保河道的畅通。在中墩桩基与接柱施中,采取如下措施保证泄洪安全.3、针对本项目的特点采取如下的防洪措施 3。1合理改河分流确保泄洪断面桥桩基平面分布详见附表一该桥有多根桩基位于河中,所以开始考虑施工该桥.首先进行筑岛,筑岛时考虑流水的需要,在河道的中间(1、2#墩桩基之间)留一条管道通道,供雨季时泄洪。具体的平面布置示意图详见附表二在河道筑岛时并排埋设两排直径1.2米的钢筋砼管。管道中心与现状河道水平面一致。管顶覆土不低于1m且桩机平台表面用钢板铺设,供桩机及车辆的通行至所筑的岛上进行施工,并保证水泥管道不被破坏.在暴雨来临的季节,所预留的两条

3、泄洪管道无法满足要求时,采用挖掘机将埋设的两根管挖出并用挖掘机挖除中间流水通道的部分筑岛土方,以增大中间流水断面确保泄洪量。筑岛情况如下图:3。2合理布置场地全线所有桥梁的钢筋加工,均采用集中加工,加工成品或半成品运至现场;对桥梁施工的模板,也要根据抢险要求远离河边堆放;严禁将钻孔的泥浆排入河道,由于施工造成河道部分段堵塞的要及时清理,确保河道泄洪断面及流水畅通。严禁在河道旁乱搭设临时棚等设施,以确保防洪抢险的及时。3.3成立领导防汛组织机构及明确各自的职责3。3。1、成立防汛组织机构3.3。1.1成立汛期防洪救援领导小组组长:项目经理副组长:技术负责人组员: 施工员、质检员、专职安全员、材料

4、员及桥梁施工队应急救援小组办公室设在项目部,联系电话:138624118443。3。1.2应急救援技术组组长:技术负责人组员:施工员、专职安全员、质检员3.3。1.3应急救援后勤组组长:项目经理组员:办公室成员3。3。2防洪救援领导小组职责3.3.2。1 领导小组职责。在当地政府及有关部门的领导和指挥下,对香山运河新建桥梁工程汛期出现险期及紧急情况组织抢险救援。3。3。2.2领导小组办公室职责.负责应急救援准备工作的日常检查和救援抢险中的信息传递.负责组织、指挥和协调各施工队的抢险工作。3.3.2.3应急救援技术组。负责制定抢险救援中技术方案的制定,确保其科学、有效和快捷.3。3。2。4应急救

5、援后勤组,负责抢险物资的供应,及时提供现场所需的各类物资,保证其质量和数量.负责协助对员工、伤员的转移等后勤工作。3。4物质与机械设备准备进入雨季,适时收听气象预报,一旦收苏州市发布暴雨预告,马上对河道进行全面的检查,清除所有堵塞河道的障碍及河道附近的所有物质,确保河道及抢险通道的畅通。并在施工的桥梁附近安排两台挖掘机(挖机司机二十四小时待命)、准备一定数量的玻璃丝袋、麻袋、铁锹及一定数量的抢险工人,随时准备排洪及抢险。确保大雨、暴雨均无险情.4、防洪应急预案4。1目的和依据为了预防台风与暴雨所产生灾害,切实保护全体员工的身体健康和生命安全,维护生产和生活秩序,依据苏州市法规精神,结合我单位流

6、动性质制定本应急预案。4。2工作要求和职责1 经理部防洪防台应急预案领导小组根据暴雨的情况,适时启动应急预案,并组织落实各项防治措施和对暴雨防控工作的协调和组织指挥.2 建立“暴雨防治应急预案”报告网络。4。3应急措施1、全面检查疏通河道收到苏州市气象站发布的暴雨预警信号时,立即组织防洪领导小组成员对沿线的河道进行全面的细致的检查。根据暴雨及施工的情况,进行清理,确保泄洪断面。对于大到特大暴雨,挖除部分或大部分筑岛,并拆除临时道口,扩大改河断面的面积,确保现状河道的泄洪流量不少于原来的河道。对于抢险通道要确保畅通,对堆放在河道附近的杂物及建筑用的物资,要彻底清除,确救援通道的畅通。2、物质、设备的准备将准备抢险救援的物质运至现场,如玻璃丝袋、麻袋及阻挡固定用的木桩,雨衣等运至现场,做好抢险的准备.对于抢险开挖河道的机械,平时要不定时的检修,保证机械的完好率,在雨季期间确保其完好率达到90以上,并留有备用机械,以确保抢险救援的及时。在暴雨即将来临之时,将挖掘机放置河道泄洪的瓶颈部位,检查机械完好状况,并在南干道留有一台备用的机械设备,机械操作手二十四小时待命(机械操作手两班倒),做到随时准备抢险.蒯祥路改造工程项目经理部2016年3月24日苏州太湖旅游度假区蒯祥路(校场路香山运河)改造工程新建桥梁施工防洪方案苏州市政园林工程集团有限公司2016年3月24日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
