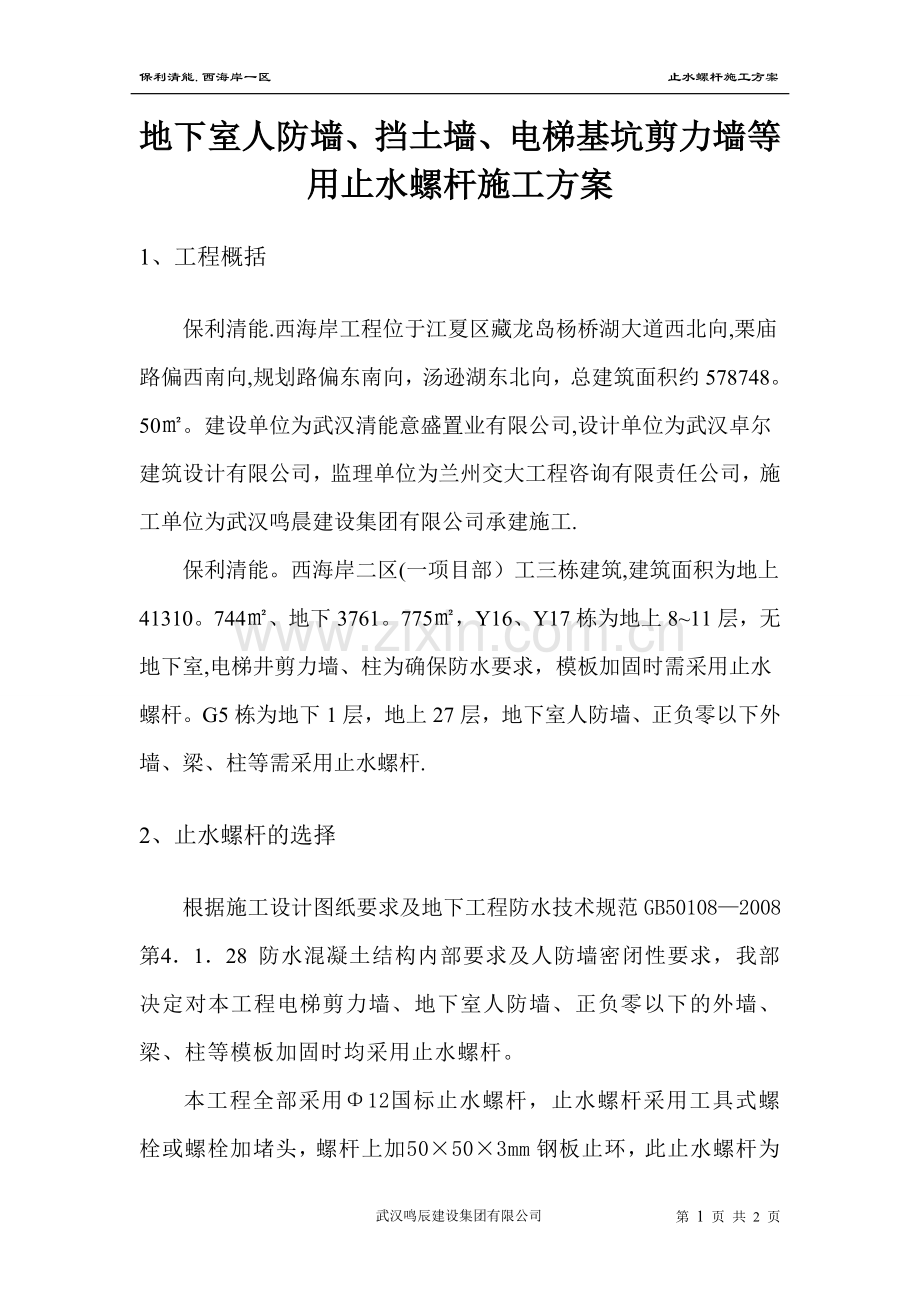

1、保利清能.西海岸一区 止水螺杆施工方案地下室人防墙、挡土墙、电梯基坑剪力墙等用止水螺杆施工方案1、 工程概括保利清能.西海岸工程位于江夏区藏龙岛杨桥湖大道西北向,栗庙路偏西南向,规划路偏东南向,汤逊湖东北向,总建筑面积约578748。50。建设单位为武汉清能意盛置业有限公司,设计单位为武汉卓尔建筑设计有限公司,监理单位为兰州交大工程咨询有限责任公司,施工单位为武汉鸣晨建设集团有限公司承建施工.保利清能。西海岸二区(一项目部)工三栋建筑,建筑面积为地上41310。744、地下3761。775,Y16、Y17栋为地上811层,无地下室,电梯井剪力墙、柱为确保防水要求,模板加固时需采用止水螺杆。G5
2、栋为地下1层,地上27层,地下室人防墙、正负零以下外墙、梁、柱等需采用止水螺杆.2、 止水螺杆的选择根据施工设计图纸要求及地下工程防水技术规范GB501082008第4128 防水混凝土结构内部要求及人防墙密闭性要求,我部决定对本工程电梯剪力墙、地下室人防墙、正负零以下的外墙、梁、柱等模板加固时均采用止水螺杆。本工程全部采用12国标止水螺杆,止水螺杆采用工具式螺栓或螺栓加堵头,螺杆上加50503mm钢板止环,此止水螺杆为一次性耗材,不能重复周转.拆模后应将留下的凹槽用密闭材料封堵密实,并用水泥防水砂浆抹平。如图:3、 止水螺杆的布置与施工 3。1、止水螺杆间距450450mm沿墙布置(见下图)。支模前先将模板拼好,在拼好的模板上按上述纵横向间距弹线,打螺杆眼.然后先支一侧模,从另一侧开始放螺杆,在剪力墙上把螺杆水平固定在钢筋上,然后支内模.螺杆两端用两个螺帽,两个蝴蝶卡。 3。2、混凝土浇筑等强度达到50%后开始松动螺杆的内外螺冒,强度达100%后割螺杆两端。割螺杆前应先用尖钻子把止水螺杆两端的密封塑料圈凿除.然后再开始割螺杆。杜决因混凝土未达到强度来拆模或割螺杆而将止水螺杆松动,影响以后螺杆部位的渗水. 3。3、密闭塑料圈凿除后,用12水泥防水砂浆补螺杆洞两遍,养护一个星期。 武汉鸣辰建设集团有限公司一项目部 年 月 日第 2 页 共 2 页 武汉鸣辰建设集团有限公司
