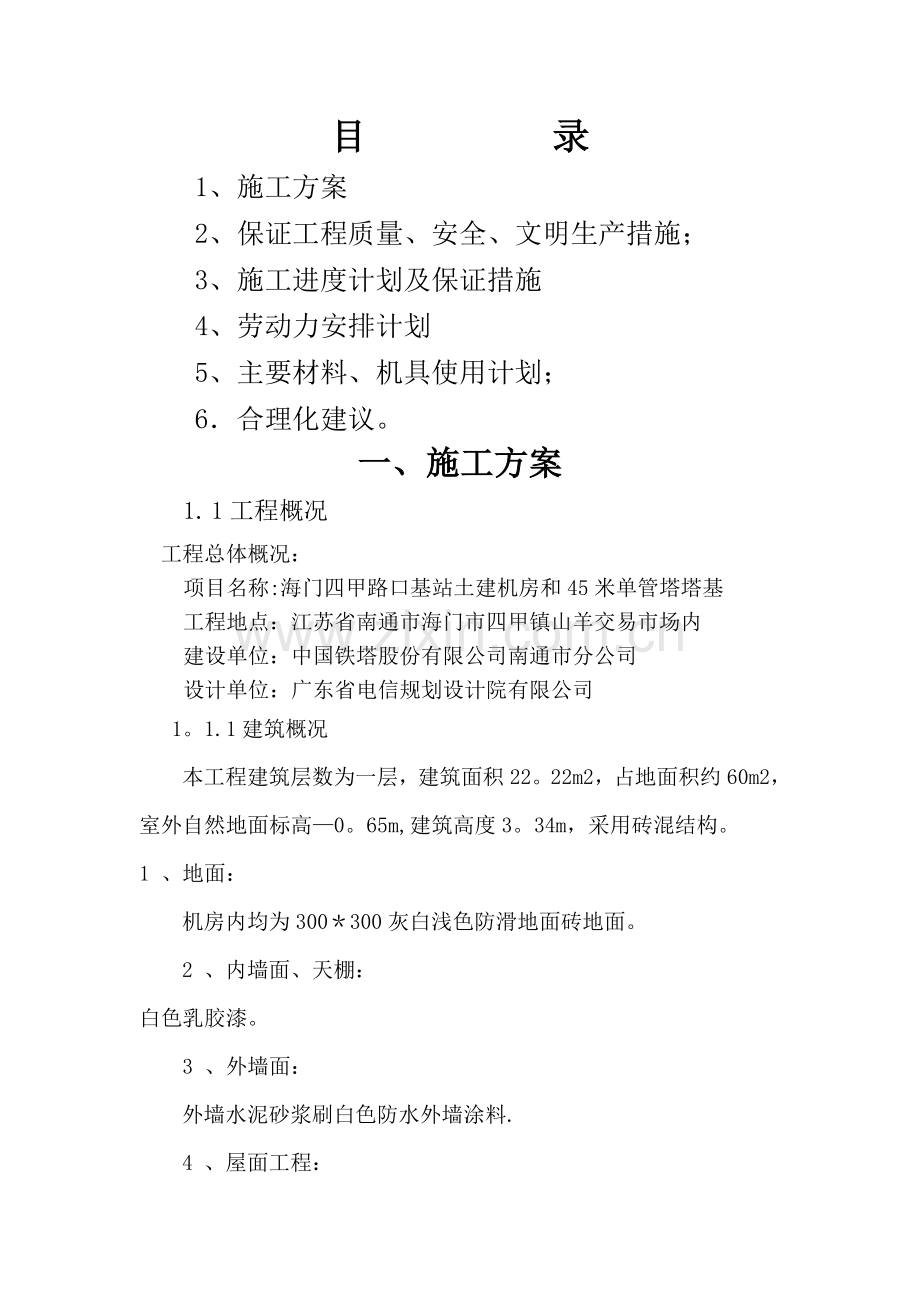

1、目 录1、施工方案2、保证工程质量、安全、文明生产措施;3、施工进度计划及保证措施4、劳动力安排计划5、主要材料、机具使用计划;6合理化建议。一、施工方案1. 1工程概况工程总体概况:项目名称:海门四甲路口基站土建机房和45米单管塔塔基工程地点:江苏省南通市海门市四甲镇山羊交易市场内建设单位:中国铁塔股份有限公司南通市分公司设计单位:广东省电信规划设计院有限公司1。1.1建筑概况本工程建筑层数为一层,建筑面积22。22m2,占地面积约60m2,室外自然地面标高0。65m,建筑高度3。34m,采用砖混结构。1 、地面:机房内均为300300灰白浅色防滑地面砖地面。2 、内墙面、天棚:白色乳胶漆。
2、 3 、外墙面:外墙水泥砂浆刷白色防水外墙涂料.4 、屋面工程:屋面采用屋面现浇钢筋砼平屋面,SBS卷材防水、40厚细石砼(内设钢丝网片)保护层。5 、门窗工程:采用成品防火保温防盗门。1.1.2 结构概况 本工程按6度抗震裂度设防,砌体施工控制等级为B级。1、 基础工程:单管塔基:2000摩擦端承桩、钢筋砼承台;机房:基础为平板式筏板基础,根据地质勘探资料,基础持力层为回填砂石层.主体工程:本工程为砖混结构,0。000以下采用KP1型MU10实心混凝土多孔,M7。5水泥砂浆砌筑,0。000以上采用KP1型MU10混凝土多孔砖,M5混合砂浆砌筑。砼标号:垫层C15、桩及承台C30、其他C25。
3、1.1.3、水电部分:机房电气安装部分采用0。45/0.75KV铜芯聚氯乙烯绝缘护套阻燃B类电线,穿镀锌钢管走线槽明敷.防雷接地本工程基础作为自然接地体,地脚螺栓及避雷带镀锌扁钢与塔基内主筋焊接连接,抽头扁钢一端焊在塔基主筋上,另一端待铁塔安装后焊在塔脚底法兰盘上。铁塔避雷引下线与铁塔防雷接地网焊接连通。水平接地体为40*4扁钢,垂直接地体为505角铁.铁塔地网与机房地网之间每隔35m相互连通一次且至少有两处相互连通,形成联合接地网。12施工部署及管理目标1.2.1 施工部署 我司自成立以来,承建了一大批民用基站工程,创出了一批精品名牌.我们在总结以往基站工程经验的基础上,认真分析了本工程特点
4、,精心组织,精心施工,将该工程列为我司2015年重点管理工作,组建强有力的项目部负责施工。本着“建设放心工程、追求更高目标”的宗旨,按照国家、部委有关规范、规程的要求,建立健全的与之相应的质量保证体系与质量管理体系。按照质量保证手册与质量管理手册编制本工程项目质量计划,并严格执行。我们的目标是确保本工程的质量达到优质工程的标准。并设立专职计划调度员,定期检查网络计划实施情况,随时调解决生产中的问题,以保证工程预定的目标工期实施。1。2.2 施工组织管理机构生 产 班 组项 目 经 理 部工程管理科技术质安科材料设备科综合办公室财务劳资料1。2。3劳动力组织根据本工程所需劳动力计划,组织各专业队
5、伍和各施工班组.1.2.4施工准备工作 测量定位放线,进行图纸会审和图纸交底,按施工总平面布置图要求搭设临时设施、安装施工机械、架设临时用水用电线路和通讯线路,组织材料采购,做好预制构件、门窗委托加工工作,组织劳动力进场等工作.1。2.5施工程序按照先地下、后地上,先主体、后装修的施工顺序组织施工,主体施工从下到上,装修施工从上到下进行。基础 主体 屋面、室内外装饰、地面,水电施工穿插进行.(1)基础施工程序:定位放线 基础土方开挖 砼垫层 地圈梁 回填土。(2)主体施工程序:从下到上分层进行,每层划分成1个施工段进行流水施工。每层施工顺序为:柱 现浇梁板 (3)主体结构施工完后,经主体结构验
6、收合格后,进行屋面防水工程,然后室内外装修同时施工,再进行楼地面工程.最后进行室外工程和扫尾。水电施工穿插进行.1.2.6主要施工机械选择施工现场设砼和砂浆搅拌站,砼搅拌站设1台0.5m3砼搅拌机,砂浆搅拌站设1台0。25m3砂浆搅拌机.场内木工棚设木工组合机械1台,钢筋加工设备1套。1.2。7构件、半成品加工安排本公司基地内有预制构件、钢构件、木构件和钢筋加工厂。本工程预应力空心板、预制平板、预制过梁及其他预制构件在均在我公司预制构件加工厂加工。钢栏杆等钢构件均在我司钢构件厂加工.木门窗、木定型模板均在我司木工厂加工,钢筋加工在我司钢筋加工车间加工。防盗门向专业生产厂家定购。1。2。8主要施
7、工技术建立测量控制网,确保各部位的测量精度,投入精密全站仪和水准仪各1台。钢筋砼现浇平板采用早拆体系支模,加速模板周转.砌体混合砂和内粉刷砂浆采用掺砂浆增塑剂施工。砼面采用竹胶合析组合模等,提高砼表面光洁度及构件表面尺寸的精度。1.2。9主要推广新材料新技术砌体混合砂浆和内粉刷砂浆采用掺砂浆增塑剂施工。现浇构件模板采用竹胶板模板。1。2。10管理目标质量目标:市优质工程。施工工期:日历工期60天.安全生产目标:无任何安全事故。文明施工:推行标准化管理,创文明施工现场.工程技术资料:与工程进度同步,书写格式、表达内容标准化。1。3主要施工方法1.3.1基础工程施工(待定、暂按常规方法施工)1、基
8、础工程施工程序:定位放线 基础土方开挖 砼垫层 基础梁 防潮层。1.3。2施工段划分:划分1个施工段进行流水施工.1。3。3施工方法(1) 、基础土方开挖(按常规方法施工)本工程基础土方开挖采用人工开挖,人工修整,人工运土堆于附近空地上。基础土方开挖边坡坡度为1:0。33,挖到设计标高后检查中线、标高、几何尺寸,测试地基承载力.基础土方开挖完毕,自检合格后,即通知业主、设计、监理、质监代表进行验槽,验槽合格后方可浇捣砼垫层.垫层砼采用机拌机捣,采用平板振动器捣固密实,砼表面用水平仪跟踪抄平。(2) 、柱、基础梁施工柱从基础垫层面开始设置,构造柱施工顺序:绑扎钢筋 基础砼 支模浇砼。基础柱钢筋每
9、柱一次绑扎完成,砼浇筑每柱分三次完成,第一次浇到基础梁底,第二次和基础梁一起浇筑到基础梁面,第三次浇筑到0。00。柱模板采用竹胶板模,砼用插入式振动器捣固密实.基础梁钢筋按设计和施工规范要求加工和绑扎,钢筋接头采用单面焊接,焊接长度10d,焊接接头按施工规范要求错开。基础梁模板采用竹胶板模,砼用插入式振动器捣固密实。砼采用机械搅拌,用胶轮斗车运到浇灌点手铲入模,用插入式振动器捣固密实。柱及基础梁模板在砼浇筑完12小时后拆除模板,连续浇水养护7天.开挖基础及基础施工时,设集水井用抽水机将基础水排至道路排水沟下水道。1.3。4主体结构施工主体结构施工从下到上分层进行,每层划分二个施工段进行流水施工
10、。每层施工顺序为:柱 现浇梁板 。1、脚手架施工本工程采用483。5钢管双排外架,立杆离墙面距离0。5m,立杆横向间距1。5m,纵向间距2.0m,小横杆间距1。0m,大横杆步距1。2m。沿外架的地面土壤必须夯实,立杆底面均设松木垫板。立杆内侧,同一水平面的内、外大横杆的搭接点应错开,不应设在同一跨间内,接点也应错开,纵向间距不小于500mm。同一垂直面,上、下相邻大横杆的同排大横杆纵向偏差控制在50 mm以内,为防止架子外倾,应每三步五跨设一根连墙杆,连墙杆随砌随设,并呈梅花形状布置。在每面脚手架的两端和中部,设双跨剪刀撑.剪刀撑的斜杆应设在立杆的外侧,与大横杆成450夹角。大横杆剪刀撑不许对
11、接,只能搭接,搭接长度不少于40cm。外架满铺一层竹架板,每块架板小横杆为四根.操作层设踢脚挡板,外架用安全网全封闭。脚手架搭好后,应经安全员检查后方能使用,不准随意拆改或挪动。脚手架上堆砖不得超过三层。2、砖砌体施工。(1)0.00以上砖砌体用MU10多孔环保砖、分别采用M5、M7。5混合砂浆砌筑,砌体组砌方式为三顺一丁。(2)墙体砌筑必须双面拉线,线长时,中间设支线点,拉紧线后,穿线看平。砖墙灰缝厚度控制在810mm之间,砌筑时必须立皮数杆,立皮数杆时用水平仪抄平,皮数杆立在墙的转角处,墙长时,每10m左右一根,每2m高墙体完工后,应用水平仪器抄平,确保标高正确。(3)一砖厚墙体组砌形式为
12、三顺一丁,梁底、圈梁底及窗顶一皮砖砌丁砖.砖须提前12天浇水湿润,禁止干砖上墙。水平灰缝的砂浆饱满度不低于80,操作时采取满铺灰的方法施工,砂浆要随拌随用,禁止使用隔夜砂浆。砂浆试块每层留12组。砌筑砂浆采用425号普通水泥,中砂要经5mm孔筛网过筛,使用砂浆增塑剂。配合比按试验室出具的砌筑砂浆配合比施工。(4)墙与构造柱拉结钢筋必须按施工规范要求准确埋置,每500mm高设2根6锚入墙1m,墙与构造柱连接砌成马牙槎,马牙槎从每层柱脚开始,先退后进,以保证柱脚为大断面。构造柱从基础到顶必须上下对称贯通,不得错位。构造柱与圈梁节点处要加密构造柱的箍筋,加密范围在圈梁上下650mm,箍筋间距为100
13、。构造柱施工顺序:绑扎钢筋 砌砖墙 支模浇砼。(5)外墙窗口留设要吊线上下对齐,确保外窗垂直、水平均在一条直线上.外窗框下框底距窗台面高度要留5cm间隙,以保证粉窗台时有足够厚度将窗台面做成排水坡度,同时,安装窗框时,窗底要用砂浆塞满、塞严、防止窗口漏水。(6)所有砖墙“马口”禁止留直槎,需留“马口”的地方留斜槎或“老虎马口”,“老虎马口每500高设置26拉结钢筋.(7)质量标准砖的品种、强度和砂浆强度,均应符合设计和规范要求,砌体砂浆水平灰缝的饱满度不低于80。组砌方法正确,接槎处灰缝密实,砖缝平直,无通缝、透亮等质量通病。构造柱留设位置正确,拉结筋数量、长度符合设计和规范要求.允许偏差符合
14、施工规范要求.允许偏差:项 目允许偏差(mm)轴线位置位移10基础和砌体顶面标高15垂直度每层5 全高20表面平整5水平灰缝平直度7水平灰缝厚度(10皮砖累计)8预留构造柱截面10外墙上、下窗口偏移203、现浇砼工程施工主体结构现浇砼构件有:构造柱、圈梁、雨蓬、天沟、楼屋面梁、部分现浇板等.1。3。5模板工程模板支撑选用现浇构件模板均采用12mm厚竹胶板和木枋制成的木模,支模架均采用483。5钢管扣件支模架.支模方法a、柱模:构造柱模板与所在墙体两侧用海绵严密贴紧,(穿对拉8号铁丝),防止漏浆,设置支撑。全部柱模底部留清扫口,浇砼时封闭好.b、梁模:抄平横杆的标高,铺设摊坊,模板组拼后,靠压龙
15、骨设置支撑。c、现浇板:满堂支模架立杆顶部确定的板底标高入摊木枋模板的尺寸余量,进行找平,准确扣接用于摆放的水平大横杆,再摆放摊坊,铺设模板。d、圈梁:将定型竹胶板木模安装在墙体挑砖上,夹好专用夹具.e、天沟:天沟底模支撑利用双排钢管外架,再在支架上铺设木枋和底模,侧模利用木支撑固定。模板周转使用时,要及时清除模板上的粘浆,并满涂皂脚脱模剂.脱模剂要涂刷均匀,不要漏刷。严禁用废机油作脱模剂.模板的拆除不承重的侧模要保证砼表面及棱角不因拆模而损伤即可拆模。如柱、圈梁侧模。承重模板及其支架,砼要达到规范要求强度方可拆除(例如梁、天沟、雨蓬砼必须达到100强度方可拆除)。拆模顺序一般应先浇的先拆,后
16、浇的后拆。质量标准模板和支架必须具有足够的强度、刚度和稳定性.模板拼缝严密,其缝隙不大于1。5mm。预埋件和预留孔洞位置准确,模板安装允许偏差符合施工规范要求。1。3。6钢筋工程钢筋加工:所有钢筋均在场外我司钢筋加工车间加进扎,采 用专人配料,统一加工。所用钢筋品种规格必须符合设计要求,焊条、焊剂的牌号、性能必须符合有关标准的规定,钢筋应有出厂合格证,并按规定分批在现场会同业主、监理代表共同取样送检,合格后方可使用.构造柱竖向接长采用绑扎接头,梁水平钢筋接长采用闪光对焊,圈梁钢筋接长采用绑扎接头,各种钢筋的搭接头位置应符合设计要求,绑扎接头搭接头长度和受力钢筋的锚固长度必须符合规范要求,钢箍须
17、弯成135弯勾,平直部分不少于10d。各种钢筋焊接接头,必须会同业主、监理代表现场取样送检、合格后方可浇砼.对焊机应装专用电压表,随时掌握电压情况。钢筋的表面必须清洁。污泥、杂物、油漆必须清理干净,禁止使用锈蚀钢筋。钢筋绑扎首先应核对半成品的钢号、直径、形状、尺寸和数量是否与配料表相符,如有错漏,应纠正增补。绑扎应划出钢筋的位置线,平板钢筋在模板上划线,柱箍筋在两根对角线主筋上划线,梁箍筋在架立筋或梁底板上划线,扎丝绑扎采用一面顺扣,但其斜角方向要互相交叉,绑扎单向板钢筋时,允许将外围两行的交叉点绑扎,中间部分可成梅花式绑扎。双向板则必须将全部钢筋交点绑扎好。梁柱箍筋的迭合处要交错绑扎.钢筋绑
18、扎要与水电管线预埋密切配合。钢筋砼保护层:梁柱2.5cm,板1。5cm,保护层垫块用1:2水泥砂浆预制,柱保护层用扎丝绑在主筋上,间距800左右.不准在已绑好的钢筋上堆放物品或铺设跳板,特别要注意雨蓬、天沟、梁顶面等负筋不被踩下,以免影响结构质量。质量标准a、钢筋的品种和质量,焊条、焊剂的牌号,性能均应符合设计和有关标准要求.b、钢筋的规格、形状、尺寸、数量、间距、锚固长度和接头位置,绑扎接头的搭接长度等,均应符合设计要求和有关施工规范规定。c、钢筋和骨架的绑扎,其缺扣、松扣的数量不得超过应绑扎数量的10%,且不得集中。实行自检、互检、专检的现场三级检查制度,进行隐蔽验收。1。3。7混凝土施工
19、施工现场设置砼集中搅拌站.砼配合比由试验室提供,浇捣过程中,分别作坍落度试验。砼配合比及材料要求:425号普通水泥.粗骨料为0.54cm卵石.细骨料:中砂。坍落度选择为13cm。各种砼配合比的材料比例,均现场取样送试验室试配确定,现场凭配合比施工,砂、石等原材料的供应场地,中途不得随意变更。后台设高架式台称,砂、卵石材料做到车车过称,如使用散装水泥,要做水泥的专用斗车,保证水泥计量准确.配合比设专人掌握进行配料,在砼搅拌站悬挂配合比的告示牌,注明每m3砼及每料斗砂、石、水泥用量。砼一般搅拌的最短时间为120秒。雨天要随时测定砂、卵石中的含水量,调整用水量,确保砼的水灰比.梁板砼浇捣前应将模板内
20、的垃圾、杂物清除干净。用水将模板湿润,检查保护层是否垫好,检查钢筋、模板、预留孔洞、预埋管线是否符合设计要求,自检合格后办理隐蔽验收手续,方可浇筑砼。构造柱、圈梁构件,浇砼前必须将砌体充分浇水湿润。并将接头处杂物清除干净,浇一层厚510cm水泥砂浆,以防止柱脚出现烂根现象。砼浇捣过程,派专人检查巡视,检查模板、支撑、钢筋和预留洞、预埋管线的情况,发现有变形、位移或者堵塞时,立即停止浇捣,并应在已浇筑的砼凝结前修整好.砼采用插入式振动器分层振实,振动棒应尽量避免碰撞钢筋、模板,不得利用钢筋来振捣砼,操作振动棒应快插慢拔,每次振动时将棒上、下抽动,以保证振捣均匀密实。插点以交错排列为宜.板砼采用平
21、板振动器捣固,平板振动器移动速度不得过快,振捣器的一端应搭盖在已捣固好的砼上移动,以保证衔接处砼密实。板厚度及平整度的控制:除模板用水平仪抄平外,在构造柱钢筋上测出相应标高,用拉线方法,泥工配合,随浇随测量,随用刮扛刮平,表面再用木槎板抹平。砼施工缝留置部位构造柱留在基础顶面和梁底,挑梁、过梁不留施工缝,圈梁留在砖墙上距门窗洞口边不少于250mm。雨蓬不留施工缝,楼梯留在梯板中间1/3范围.见附图。天沟挑出板和雨棚挑出板施工缝分别留在底板和斜侧板相交处。养护:砼浇筑完毕后,及时用草袋覆盖养护,浇水养护次数以能保持砼有足够湿润状态为准,养护期不少于14天.砼试块每工作班留一组,每层不小于2组。
22、(3)楼地面工程施工水泥砂浆面层施工首先清理基层表面,并用水冲洗干净,然后用1:3水泥砂浆冲筋.在基层上刷一道水灰比为0.40。5的水泥浆结合层,然后铺1:2水泥砂浆,按标筋高度用刮尺刮平,用木抹子槎平,抹平工作应在初凝前完成.第二天起进行洒水养护,养护不少于7天。1、 楼地面水泥砂浆施工楼地面做法为:钢筋混凝土楼面 素水泥浆结合层一道 20厚1:2水泥砂浆抹面抹平.清理基层表面,并用水冲洗干净.用1:3水泥砂浆冲筋。基层表面湿润,刷以水灰比为0。40。5的水泥浆一道。铺1:2水泥砂浆,按标筋高度用刮尺刮平,用木抹槎平,抹平工作应初凝前完成. 第二天起进行洒水养护,养护不少于7天。13门窗安装
23、工程施工铝合金窗安装,窗立墙中 .门按设计意图只留门洞,进户门为厂家定制的防盗门。 门窗安装前,在顶层门窗洞左右两侧从上至下吊通长垂线,以控制其门窗口宽度,并使之在同一直线上.水平方向各层根据门窗洞位置在门窗洞上下口拉设通长水平线,使门窗口高度一致且在同一标高线上。门窗框安装采用螺丝将连接件固定在已装好的附框上,再将附框放工洞口内,用线坠找平找直后,用木楔塞在附框四周临时固定,然后,待整片墙面门窗全部临时安装好后,由现场施工员和质检员进行全面检查,确认无误后再将连接件与墙体预埋件连接牢固,并进行洞口抹灰补缝。抹灰缝砂浆凝固后,即可将门窗装入附框内,并用螺钉将门窗与附框拧紧,最后用密封胶将洞口与
24、附框、附框与门窗之间的缝隙进行密封,等全部安装作业工序完成后,再除去门窗型材表面的塑料保护膜。现场门、窗安装应与砖砌体和装饰工程等工序密切配合,穿插进行,并对成品采取有效措施进行保护。 1。4装修工程施工主体工程施工完后,经主体验收合格后即进行装修工程施工.装修工程施工自上而下进行。1。4.1内粉刷施工(1)、材料要求水泥:采用425号普通水泥,中砂用5mm孔过筛。石灰膏:用砂浆增塑剂代替石灰膏。为确保粉刷质量,泥工所用的刮杠、靠尺,一律采用铝合金材料,长度2.5m。(2)、施工准备门窗校正,门窗框与砖墙的间隙经清理后用1:3水泥砂浆填严密.检查嵌入墙体内的各种预埋管线、预留孔洞是否符合要求。
25、清理墙面各种污物灰尘,并浇水湿润。(3)、内粉刷操作要点施工顺序:阴阳角找方 设置标筋 阳角做护角 粉底层、中层灰 粉窗台 粉面层灰 清理.阴阳角找方:首先按房间面积大小规方。在地面上先弹出十字中心线,并按墙面基层平整度在地面上已弹出的墙角(包括墙面)中层抹灰面的准线(规方).接着在距墙角约100mm处,用线锤吊直,弹出垂直线。以此垂直线为准,再按地面上已弹出的墙角准线往墙上翻引,弹出墙角处两面墙上中层抹灰面厚度线,据此,每隔1。21.5m做出标准灰饼.标筋:灰饼做好干后,用水泥混合砂浆在上、中、下灰饼间标筋,厚度同灰饼,宽度5cm,间距1。21.5m。做护角:门窗洞口及室内阳角用1:2水泥浆
26、做护角,护角厚度与墙面灰饼齐平,每侧宽度60mm粉底层、中灰层:从上而下进行。待标筋硬化后,在标筋之间再粉一层79mm的底灰至七、八成干后接着抹中层灰,然后用刮杠靠住两边的标筋,由下向上刮平,并用木抹子槎平。按设计要求用水泥砂浆粉踢脚线。抹面层灰:待中层灰六、七成干时,即可开始抹面层灰,如中层灰过干,应先天浇水湿润。当面层灰为水泥石灰混合砂浆时,其砂应用窗砂过筛,以保证面层灰厚度不超过3mm,操作时应从阳角开始,最好两人配合,人一上灰,另一人用钢抹子压实压光。此时应特别注意阴阳角的处理,最好用排笔带水抹压阴阳角,以保证阴阳角垂直、光洁、不显抹压痕迹。(4)、质量标准表面光滑、洁净、颜色均匀、无
27、抹纹,线角和灰线平直方正,清晰美观。孔洞、槽盒尺寸正确、边缘整齐、光滑;管道后面平整。护角符合设计和施工规范规定,表面光滑平顺,门窗框与墙体间缝填塞密实,表面平整。允许偏差表面平整 2mm; 阴阳角垂直 2mm;立面垂直 3mm; 阴阳角方正 2mm;1.4。2外装修施工外装修主要是外墙混合砂浆抹灰(1)、材质要求:材料粒径、规格、颜色达到一致。技术性能应符合国家有关标准.水泥采用白水泥 。(2)、施工顺序施工顺序:清理基层 墙面冲筋 (阳角、窗台分格线条) 水泥砂浆找平压光.1.5屋面工程施工主体结构施工完验收合格后及出屋面管道安装完后即可进行屋面工程施工.本工程屋面做法,门厅雨蓬屋面粉防水
28、砂浆,屋顶平屋面为级防水屋面,屋面保温隔热、防水层为CPS多元烯防水卷材和40厚C30细石钢筋砼双层防水.本工程屋面施工重点是屋顶平屋面防水施工,设计要求平屋面为级防水上人屋面,根据规范规定级防水屋面要作到包用15年,因此在选材和施工时要严格按GB5020794屋面工程技术规范进行施工,确保屋面防水工程质量。1.5.1平屋面施工(1)、屋顶平屋面做法为现浇砼屋面找坡3板面清扫干净 20厚1:3水泥砂浆找平 二毡三油防水 40厚C20细石砼,配双向钢筋4200,网片钢筋在分格处应断开,其保护层厚度不少于10mm。(2)、施工要点现浇砼屋面板上杂物杂质,清扫干净,用水冲洗干净。在屋面板基层上用1:
29、2.5水泥砂浆冲筋,并按设计要求用水平仪测设屋面标高,确保屋面坡度为3,然后抹20厚1:3水泥砂浆用木抹子抹压平整密实.由公司专业防水队伍按规范要求施工二毡三油防水卷材。根据设计要求和施工规范要求在屋面上弹分格线,绑扎双向钢筋4200并垫设砼保护层10mm,分格处钢筋断开,支好分格缝模板,再分块浇捣40厚C20细石砼,用平板振动器捣固,泥工用木抹子跟踪找平用铁抹子压光.12小时后浇水养护7天。 取出分格缝条,按设计要求灌沥青玛蹄脂。1。6水电安装施工方法1。6。1给排水施工室外埋地镀锌钢管给水管和UPVC排水管在基础完后,回填土施工前进行,埋地钢管刷石油沥青两道,排水管坡度I=0.022。排水
30、立管与污水池排出管应用两个45度弯头连接.UPVC塑料排水管安装在楼板处设防水环,每层设伸缩节。室内消防给水管用普通钢管,连接采用焊接,其他UPVC给水硬管和室内排水UPVC硬塑管,采用过氯乙烯胶粘接。给水管安装完毕后做水压力试验,试验压力MPA为工作压力的1。5倍.给排水施工应严格按采暖与卫生工程施工及验收规范执行。2、电气安装工程施工暗管敷设现浇砼板内配管,应在底层钢管绑扎完后,上层钢筋未绑扎前配合土建埋设,予制空心板的配管应配合土建板就位安装时同时在板缝进行埋设。砖砌体内配管应利用无齿锯、扁平凿等工具凿槽敷设主管或PVC塑料管。室外至总配电箱电箱及各层配电箱暗管均为镀锌管,其余暗管均为P
31、VC塑料管。 开关、插座均采用暗装,其面板应端正、严密,与墙面紧贴平整,盒内接线应留有余地.开关的回路准确;单相三孔插座上孔接保护接地线;三相插座的左孔接A相、下孔接B相,右孔接C相,上孔接保护接地.防雷接地沿屋顶敷设10镀锌钢筋避雷针,利用建筑物周边立柱内钢筋作引下线,上与避雷针连接,下与基础内自然接地体连接。利用基础予埋12镀锌钢筋作防雷接地板。屋顶避雷接闪器10暗设于屋面天沟内.每条引下线不得少于2根立筋,引下主筋的焊接长度应为园钢直径的6倍,且不少于100mm,且应双面施焊。接地电阻小于4欧. 电气器具安装灯具、电风扇安装应牢固、平整,水平一致、高低一致。二、保证工程质量、安全、文明生
32、产措施(1)、工程质量措施我公司将本着“建设放心工程,追求更高目标的宗旨,工程开工前编制项目质量计划、施工组织设计和关键工序作指导书,严格按公司施工组织设计、关键工序作业指导书组织实施。 本工程质量目标:确保市优质工程1.1保证质量技术措施 1。1。1施工测量 根据业主提供的坐标和高程控制点,按测量方案组织现场的测量作业。建立本工程中线、标高控制点,并做好成果标识和记录。测量要经过测量工程师和专职质检员复核检查,并送业主代表审核,未经复核的测量记录不得作为测量成果使用。1.1.2基础施工 基础土方开挖,严格按设计要求挖到基底标高,并检测地基承载力,通知设计人员和业主、监理、质监代表检槽,在验槽
33、符合要求后才能进入下一道工序。1。1.3用水准仪严格控制好室内地面标高低于室内地面20mm。1.1.4地面必须按设计和施工规范要求做好防水处理.1。1。5主体结构四角构造钢筋接头必须焊接,焊接长度不少于100mm,并与基础地圈梁焊接(焊接长度不少于100mm),以保证防雷接地满足设计要求。1。1.6为保证现浇构件表面质量,所有现浇构件模板均采用定型竹胶板模板,模板拼缝处采用贴单面胶带纸贴缝。1。1。7钢筋砼工程(1)、钢筋工程 螺纹钢采用涟钢(双菱)牌,园钢采用湘钢产品。所有进场钢筋必须有质保书和产品质量合格证明书,同时现场按规范规定见证取样试验合格后,方可下料加工。 钢筋加工和绑扎质量都必须
34、符合设计和规范要求,钢筋采用集中加工,挂牌堆放。钢筋加工后应及时检查加工尺寸是否准确,不合格的钢筋不得在工程上使用。钢筋绑扎好后需经业主单位现场代表、监理、质监站、设计院有关人员检查合格并签字认可后方可进行隐蔽. (2)、模板工程 现浇构件模板均采用杉木枋和竹胶板配制而成的定型模板,模板及其支架均通过计算确定,使其具有足够的强度、刚度和稳定性,所有模板每使用一次均涂刷皂脚脱模剂,并随时进行维护、清理. 模板安装完后,班组间进行自检、互检,合格后,由施工技术员、质检员对模板的中线、标高、几何尺寸、平整度、垂直度、强度、刚度、稳定性、拼接缝进行全面检查.砼浇筑时派专人看模. (3)、砼工程 砼采用
35、现浇砼。进场材料必须有产品合格证,并按规范要求现场见证取样试验.无试验合格报告单的不得使用。 砂卵石级配合理均匀,杂质和含泥量均不得超过规定指标,含水率要定期测试,作为调整砼配合比依据。 砼配合比一律现场见证取样进行配合比设计,砼搅拌时,应严格按配合比计量,确保计量准确。 砼施工前,施工技术人员应将砼强度等级、配合比、施工部位对施工班组、计量员、试验员进行全面交底。专职计量员对施工配合比随时抽检,并做好记录,试验员随机抽样留设试块和检测坍落度,并对试块进行标准养护和送试.砼捣固应做到密实。砼施工前应密切关注天气变化,尽量避开雨天施工,浇筑砼时必须按施工方案确定的浇捣顺序进行,防止或尽量避免出现
36、施工缝,新老砼交接处严格按规范要求处理。砼表面标高和平整度用水准仪跟踪检查、控制. 砼浇筑完后,并安排专人养护,根据天气情况确定浇水次数.并采取覆盖草袋养护。砼养护期,不少于7昼夜。1.1。8砌筑工程 红砖有产品合格证外,还必须见证取样试验,标号不得低于MU10。在砂浆中掺用适量增塑剂,以改善其和易性,提高砂浆强度,严格控制砂浆拌制后的使用时间。红砖砌筑前须浇水充分湿润,严禁干砖上墙.砌墙时应双面挂线,立好皮数杆,砌体砌筑时,其组砌方法要符合设计要求,接槎形式要符合规范要求。门窗洞口吊线锤靠尺砌筑,上下标高和两立边的位置做到准确无误,墙体与构造柱连接处按设计构造要求连接好拉结钢筋。配合水电专业
37、按设计要求做好洞口、电气管道的予留予埋,防止事后打凿.控制墙体每天的砌筑高度,次日后并对其进行浇水养护。 砌体施工必须满足横平竖直、上下错缝、灰浆饱满,平整度和垂直度达到优良标准。1。1。9屋面工程施工 (1)屋面施工前,必须将屋面基层浮浆、污物、渣块等杂物清理干净,并用水冲洗干净。 (2)屋面用水平仪控制标高和坡度。 (3)水泥砂浆找平层施工完后及时浇水养护。 (4)屋面防水层施工,选择专业防水队伍进行施工。 (5)特殊部位如分格缝、泛水、天沟、雨水口等应精心操作,确保防水质量。1。1。10楼地面施工 (1)地面土必须平整夯实,砼垫层用平板振动器捣固密实。 (2)基层处理:较光滑的表面应凿打
38、成毛面,浮渣、污物彻底清除,用水冲洗干净。 (3)找平层:使用水平仪踏饼冲筋,基层充分洒水湿润,涂抹前先刷素水泥浆一道,以增强结合力,涂抹时表面搓平搓毛,并注意养护. 楼地面施工采用水准仪跟踪检查,以便控制标高和表面平整度。1。1。12装饰工程施工 (1)内粉刷混合砂浆采用掺微沫剂进行施工. (2)装饰装修:抹灰前先踏饼冲筋,四角规方,各种洞口找正找平,弹出准线,主要阳角做好水泥砂浆护角,基层清理干净,刷107胶(或界面剂)提高附合力. (3)在公司范围内挑选技术素质好、工作责任心强的泥工班组,组织内外墙装饰施工.内墙抹灰前先做样板间,待业主单位代表检查确认后方可全面铺开.内外装修工程要跟班实
39、现全数检查,由项目工程师、质检员、施工员组成考核验评小组,对出现的质量通病,组织施工技术员、质检员、班组骨干进行攻关,由项目工程师制订纠正和预防措施,确保装修工程达到优良目标。1.1。12成品保护 为了保证向业主交付满意的工程产品,根据各分部分项工程特定的现场实际情况,由项目部分别制订装修工程、门窗工程、屋面工程、楼地面工程的成品保护措施,进行合理的组织安排,重点部位、重点分部分项工程专门设置围护或覆盖措施,本工程设1人担负产品保护工作,严防成品表面被打凿、污染和损坏.1.2保证质量组织措施1.2。1、建立质量保证体系,加强同各方的工作联系。 (1)建立项目质量保证体系,配备1名专职质检员,各
40、生产班组设兼职质检员,在公司技术质检部门的直接领导下开展工作。公司、项目、班组层层把关,确保工程施工质量.工程实行自检、互检、专检三结合的质量检查监督制,确保各分部分项工程质量检查的覆盖率达100%。 (2)虚心接受业主、监理、质监站和设计院等有关单位人员对我司工作的监督、检查和建议,积极配合他们做好各项工作。1。2。2加强施工技术管理,做好分部分项工程的技术交底。 (1)工程开工前,组织施工技术人员熟悉图纸,做好各项准备工作。施工过程中,搞好各项技术管理工作,加强同设计院的工作联系,及时做好设计变更和技术核定工作,避免返工浪费,影响工程质量. (2)配齐本工程所需全部技术标准。 (3)各分部
41、工程施工前由项目工程师编制施工作业方案,制订质量优良的具体措施,同时组织施工技术人员、质检员及操作人员熟悉图纸、规范、规程和质量验收评定标准。对采用的新工艺、新材料、新技术,制订有针对性的技术措施。各分项工程施工前,由施工负责人向操作班组进行详细的书面技术交底,交底内容包括质量标准、操作要求和质量保证措施.1。2.3遵守规范、规程,坚持按图施工。 (1)严格按施工图、国家规范、图纸会审纪要和设计变更等技术文件组织施工. (2)经常组织施工人员学习各种规范、规程、质量标准。 (3)对施工过程中出现的事先不可预见的问题,必须按照与业主单位预先商定的程序进行解决和处理,如设计修改和材料代换等。1。2
42、.4实行全面质量管理,加强质量监控. (1)推行全面质量管理,成立QC攻关小组,进行“PDCA循环,对关键部位、关键工序的施工质量实行重点攻关,定期召开质量课题研讨会,分析、解决疑难问题,有针对性地制定各项有效措施,确保工程质量. (2)质量管理工作做到常抓不懈,贯穿始终,使每一分项、每一工序的施工质量得到跟踪监控。1。2。5严格质量检查,坚持奖罚兑现。 (1)严格按施工规范要求实行质量检查,各作业班组实行自检和互检,专职质检员进行专检。各工序严格按工序控制程序进行检查和交接,上道工序不经检查或检查不合格,一律不得进入下道工序施工。分部分项工程经质量检查达到优良标准后,方可进入下一分部分项工程
43、施工. (2)公司每月、项目经理部每周组织一次质量检查,对施工部位、分部分项工程质量达到优良的给予表扬;对发现的质量问题或存在的质量隐患,由项目工程师提出处理方案和预防纠正措施,施工员负责实施.实施完毕由质检员负责验收,做好书面记录,并对责任者给予处罚. (3)执行以项目工程师为首的质量管理责任制,按照谁施工谁负责的原则,明确质量职责,健全质量奖罚机制,严格执行公司质量奖罚条例,使技术质量管理工作成为工程建设的核心。1。2。6严把原材料、半成品采购关,做好材料质量跟踪检查。 对所有进场原材料和成品、半成品均按原材料、半成品采购程序要求对其供方资信度等进行考证,排队比较,对其提供的物品必须按规范
44、对各项指标和性能进行验收检查.所有原材料必须有出厂合格证和复检试验报告,按产品标识和可追溯性管理程序要求在报告单和出厂合格证上注明每批材料的数量、使用部位和进场时间、试件编号,做好材料质量跟踪检查记录,按检验和试验状态控制程序进行标识:未经检验或待检的材料挂设白牌;已检验但尚待判定挂设黄牌;检验合格的挂设绿牌;检验不合格挂设红牌。1。2.7加强计量器具管理,定期进行精度校检。 施工中所使用的计量器具如水准仪、经纬仪、钢尺、台称等均按要求定期进行校检,以确保其精确度符合规范要求。1。3工程质量信息管理措施按质监站的要求进行本工程技术资料收集、整理和归档,安排一名有证资料员负责工程技术资料管理工作
45、,制订本工程施工技术管理制度并严格遵照执行。明确各职能部门职责、义务,责任明确到人,各部门必须自觉完成本身提交的技术资料,如材料部门及时提交各种进场材料合格证、质量证明书;试验员及时提交“两强及所有取样试验报告;测量员及时提交测量成果记录;施工人员及时做好技术交底、施工日志、隐蔽工程记录、各分部分项工程质量评定等。资料员应及时向项目工程师反馈与工程质量相关的信息,使符合要求的工程资料能得到及时处理,使之符合优良标准并与工程进度同步。由项目工程师主持、参与和督促技术资料管理工作并对其进行检查、审核,由专职资料进行技术资料收集、整理、装订、归档。工程竣工交验时,向业主提交完整符合标准的竣工技术的资料。14季节性施工质量保证措施本工程的屋面工程及外装饰工程主要在冬雨季完成,屋面水泥砂浆找平层及外墙干粘石水泥砂浆找平层,要掺抗冻剂,以防找平层冻裂而影响工程质量。屋面找平时
