1、嘉陵江巨亭水电站厂房、泄洪闸及附属工程 导流洞封堵施工方案导流洞封堵施工方案1、工程概况导流隧洞:导流隧洞工程已于2010年6月底建成完工。导流洞于2010年11月10日顺利导流,至今运行良好。导流隧洞设计导流时段为11月4月,导流流量为417m/s。导流隧洞布置于左岸,进口底板高程576。0m,出口底板高程575。0m,隧洞长295。87m,断面型状为城门洞型,净断面尺寸(宽高)为6。56。5m,导流洞进口未设计封堵闸门.目前泄洪闸及厂房基坑内施工项目已经全部完成,根据巨亭电站总进度计划,于2014年3月31日前上下游围堰拆除、泄洪闸过流,在45月份进行导流洞封堵。根据设计联系单(巨亭施工1

2、1),导流洞封堵围堰设计标准采用4月份5年一遇洪水标准,对应流量417m3/s,(与2014年度工程度汛报告设计标准不符)上游围堰设计顶高程585.0m,下游围堰设计顶高580。0m,上、下游均采用土石围堰形式(导流洞封堵上下游围堰典型断面图见附图)。目前河床流量为90m3/s左右,导流洞进口水位579m、下游水位577m。2、编制依据(1)依据湖南设计院导流洞封堵图纸(HND/J066S6-2429);(2)3月24日在业主汉中公司总部召开的会议精神:导流洞封堵段不再扩挖,封堵段加长至15m,分临时封堵段3m和永久封堵段12m;(3)嘉陵江巨亭水电站厂房、厂房及附属工程施工招标投标文件、合同

3、文件;(4)水利水电工程施工组织设计规范(SL303-2004);(5)水工混凝土施工规范(DL/T51442001);(6)水工混凝土钢筋施工规范(DL/T51692002);(7)钢筋焊接及验收规范(JGJl8-96);(8)水电水利工程模板施工规范(DL/T51102000);(9)水工混凝土试验规程(DL/T51502001);(10)水工建筑物水泥灌浆施工技术规范(DL/T51482001);(11)嘉陵江巨亭水电站工程基岩帷幕灌浆和固结灌浆施工技术要求(HND、J066s6003)3、施工布置3。1道路布置道路采用下游新建底线路(沿河路)作为进出导流洞的主干路;在导流洞出口围堰背水

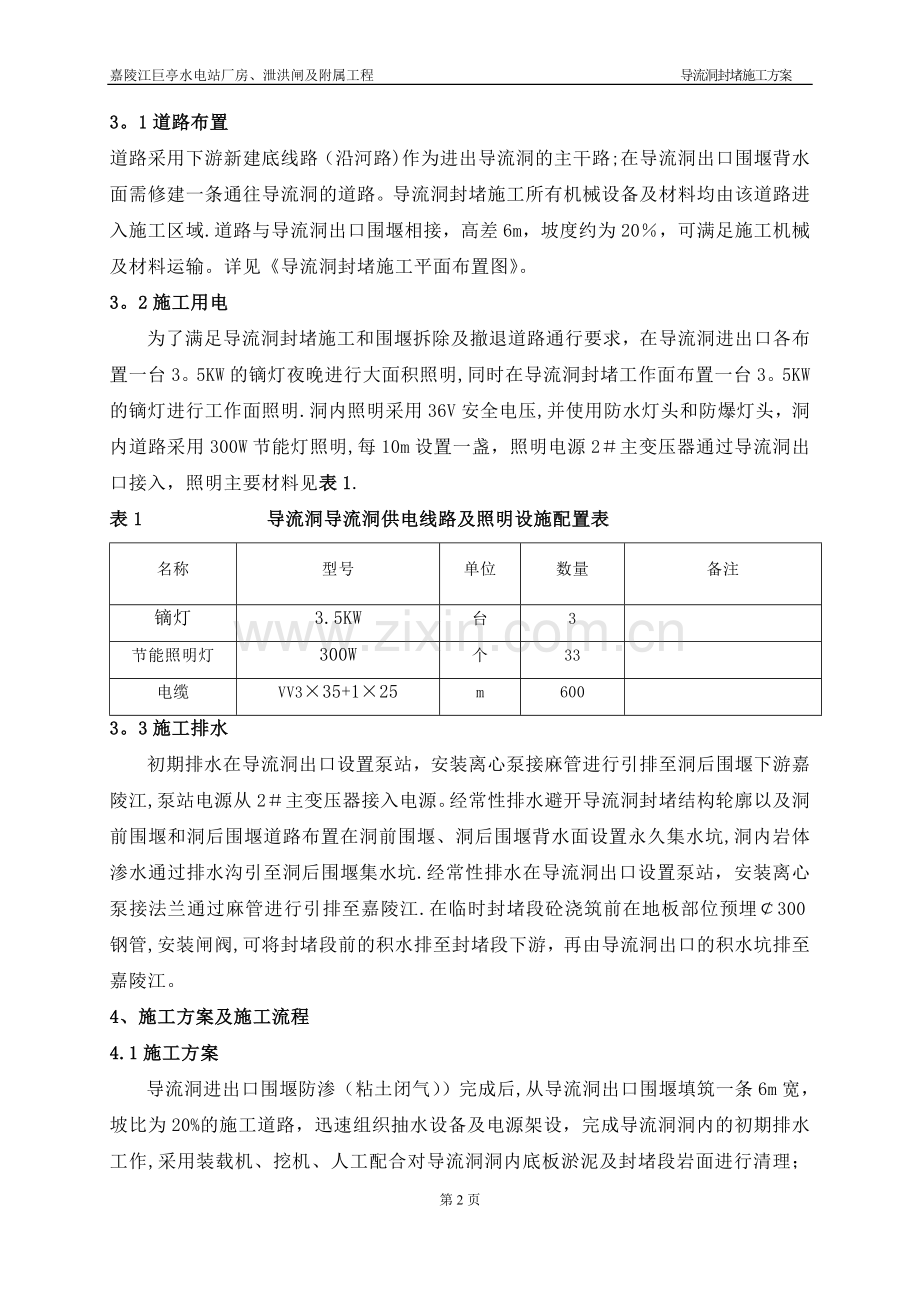

4、面需修建一条通往导流洞的道路。导流洞封堵施工所有机械设备及材料均由该道路进入施工区域.道路与导流洞出口围堰相接,高差6m,坡度约为20,可满足施工机械及材料运输。详见导流洞封堵施工平面布置图。3。2施工用电为了满足导流洞封堵施工和围堰拆除及撤退道路通行要求,在导流洞进出口各布置一台3。5KW的镝灯夜晚进行大面积照明,同时在导流洞封堵工作面布置一台3。5KW的镝灯进行工作面照明.洞内照明采用36V安全电压,并使用防水灯头和防爆灯头,洞内道路采用300W节能灯照明,每10m设置一盏,照明电源2主变压器通过导流洞出口接入,照明主要材料见表1.表1 导流洞导流洞供电线路及照明设施配置表名称型号单位数量

5、备注镝灯3.5KW台3节能照明灯300W个33电缆VV335+125m6003。3施工排水初期排水在导流洞出口设置泵站,安装离心泵接麻管进行引排至洞后围堰下游嘉陵江,泵站电源从2主变压器接入电源。经常性排水避开导流洞封堵结构轮廓以及洞前围堰和洞后围堰道路布置在洞前围堰、洞后围堰背水面设置永久集水坑,洞内岩体渗水通过排水沟引至洞后围堰集水坑.经常性排水在导流洞出口设置泵站,安装离心泵接法兰通过麻管进行引排至嘉陵江.在临时封堵段砼浇筑前在地板部位预埋300钢管,安装闸阀,可将封堵段前的积水排至封堵段下游,再由导流洞出口的积水坑排至嘉陵江。4、施工方案及施工流程4.1施工方案导流洞进出口围堰防渗(粘

6、土闭气)完成后,从导流洞出口围堰填筑一条6m宽,坡比为20%的施工道路,迅速组织抽水设备及电源架设,完成导流洞洞内的初期排水工作,采用装载机、挖机、人工配合对导流洞洞内底板淤泥及封堵段岩面进行清理;于4月10日开始首先对临时封堵段砼进行浇筑,临时封堵段长度为3m,永久封堵段为12m;于4月30日完成封堵段所有砼施工任务,砼采用集中拌制,10m3砼罐车水平运输,地泵入仓,插入式振捣棒振捣密实,模板由P1015、P3015钢模组合。在砼强度达到设计强度70后再进行回填灌浆、固结灌浆,在砼温度降至稳定温度后再进行接缝灌浆,我部计划再砼浇筑完成14天后再进行接缝灌浆,灌浆均采用砼段埋管,岩石段手风钻造

7、孔,浆液集中拌制、灌浆的方法。4.2 施工流程养护灌浆工作回填灌浆固结灌浆接触灌浆冲洗仓号、监理工程师验收合格后砼浇筑基础面凿毛、插筋制安仓面清理模板安装、钢筋制安、灌浆管预埋导流洞底板清淤及封堵段清理导流洞洞内排水图 1 导流洞封堵砼施工流程图5、施工方法5。1导流洞排水5。1。1初期排水初期排水主要包括封堵后导流洞断流后的洞内积水、洞前围堰渗水、洞后围堰渗水以及导流洞洞身岩体的渗水等,积水量计算如下:洞内积水:V1=6.5m2.0m328.6=4272(m3);围堰渗水、洞身岩体的渗水按照每天V2=200(m3)计算;初期排水在导流洞出口设置泵站,安装离心泵接麻管进行引排至洞后围堰下游嘉陵

8、江,按照1d排完计算,合计排水量V=V1+V2=4272+200=4472(m3),水泵抽水能力不小于186。3m3/h,富裕度考虑1.25,则不能小于233m3/h.泵站电源从2主变压器接入电源。具体初期排水配置设备见表2。表2 导流洞初期排水设备配置表名称型号单位数量备注离心泵8BA-18台2麻管150m40电缆VV335+125m1505.1。2经常性排水经常性排水主要包括洞前围堰堰体渗水、洞后围堰堰体渗水、施工弃水以及导流洞洞身岩体的渗水等,积水量计算如下:围堰渗水、洞身岩体的渗水按照每天V2=200(m3)计算;经常性排水避开导流洞封堵结构轮廓以及洞前围堰和洞后围堰道路布置在洞前围堰

9、、洞后围堰背水面设置永久集水坑,洞内岩体渗水通过排水沟引至洞后围堰集水坑。经常性排水在导流洞出口设置泵站,安装离心泵接法兰通过麻管进行引排至嘉陵江。在临时封堵段砼浇筑前在地板部位预埋300钢管,安装闸阀,可将封堵段前的积水排至封堵段下游,再由导流洞出口的积水坑排至嘉陵江.为不影响导流洞封堵施工和道路通行,经常性排水量水泵总抽水能力不小于10m3/h,洞后泵站电源分别从2主变压器接入电源.具体初期排水配置设备见表3。表3 导流洞经常性排水设备配置表名称型号单位数量备注离心泵8BA-18台1导流洞出口设置一个麻管150m80电缆VV335+125m3005.2 导流洞底板及封堵段清理导流洞经过汛期

10、的过流,不同程度地淤积了淤泥、树枝等大量淤积物。经过水的冲刷,可能对原导流洞砼底板及洞身岩体进行了一定程度地破坏。因此,导流洞水抽排完、照明设施布置以后:对于导流洞砼底板有外露钢筋、已破坏的地板用石渣进行回填和碾压,石渣料取自上下游围堰拆除的料,采用1.2m3挖掘机装装车,20t自卸车拉运,ZL50装载机平整.对于导流洞内淤积的淤泥采用1。2m3挖掘机装装车,20t自卸车拉运至导流洞外K2+300弃渣场进行卸料,弃渣场采用ZL50装载机平整。对存在安全隐患的破碎岩体进行清除.封堵段的清理采用人工高压水枪进行清理。5。3封堵段砼施工根据湖南设计院下发的蓝图导流洞隧洞封堵堵头结构布置图(1/2-2

11、/2)及业主会议要求,导流洞隧洞封堵堵头砼施工分为临时封堵段施工和永久封堵段施工.临时封堵段长为3。0m,桩号为坝0008.50005。5,主要采用C25砼填筑;永久封堵段:导流洞封堵堵头长为12。0m,坝上长为5。5m,坝下长为6。5m,桩号为坝0005。50006.5,断面尺寸为7.3m7。3m(宽高)。堵头砼标号为R28C25,抗渗标号W8. 主要施工内容:封堵廊道钢筋制安、堵头C25砼浇筑、导流隧洞封堵堵头灌浆(回填灌浆、固结灌浆、接触灌浆),灌浆完成后用C25回填灌浆廊道等施工项目。主要工程量见表4:见表4 导流洞封堵主要工程量项目C25砼锚筋25止水铜片镀锌铁片排水管阀门单位m3m

12、mmm个工程量698684225702项目钢筋制安 回填灌浆固结灌浆接触灌浆温度计测缝计单位tm2mm2支支工程量1.896116488189325。3。1基础面(水平施工缝)处理及仓面清理导流洞堵头砼浇筑均为在原衬砌砼面上浇筑,为保证堵头砼和原衬砌砼面结合质量,需对原衬砌砼进行全面积凿毛处理.凿毛处理采用人工配合YT28手风钻进行,为使满足高空安全作业,对于距导流洞底板高程2。0m以下的工作面不进行搭设平台凿毛;对于距导流洞底板高程2.0m以上的工作面(即导流洞顶部和侧墙位置)采用搭设简易满堂架工作平台进行凿毛.凿毛后的砼碎块集中堆放、最后人工配合ZL50装载机进行清理.水平施工缝,是新老混

13、凝土的水平结合面.混凝土浇筑前,必须用冲毛机清除老混凝土面浮碴,凿毛,并用高压水枪冲洗,再铺一层23cm的水泥砂浆,然后浇筑。5。3.2锚杆制安本工程锚杆为25mm三级钢,锚杆孔采用YT28手风钻按照设计图纸进行造孔,高空作业位置采用搭设满堂架作业平台进行作业。锚杆采用注浆机注浆、人工安装的方法,锚杆孔打完时及时封孔,并通知监理工程师验收。首先人工将锚杆进行安装并埋灌浆管封口,注浆采用注浆机先插后注法,浆液拌制采用400L搅拌机现场制浆。5。3。3模板安装模板的安装位置主要在堵头挡头、灌浆廊道底部、侧墙、顶拱部位。采用普通钢模板,并结合木模板进行立模;用48mm钢管作纵横围囹,12钢筋进行拉锚

14、。在进行灌浆廊道顶拱施工时,采用满堂脚手架施工的方法,满堂架立杆间距为1.0m,横杆间距为1。0m,扫地杆距水平工作面20cm;顶拱模板采用P1015钢模板及4mm6mm3m的方木条拼接而成.首先测量放线,依据测量成果和施工规范进行模板安装,经复测合格后加固稳定,每次安装模板前,将模板表面杂物清理干净.5。3.4钢筋制安(1)钢筋的加工本工程钢筋加工均在钢筋厂内完成,钢筋严格按照设计图纸的形式进行加工,加工的误差满足规范的规定要求。加工方法如下:对已弯曲或变形的钢筋采用钢筋调直机进行调直;钢筋切割在钢筋切割机进行,不得采用气割或其它热切割方式;钢筋按设计图纸要求的形式在弯曲机上弯曲,对小箍筋可

15、采用人工弯曲。(2)钢筋运输钢筋运输采用ZL50装载机由钢筋加工厂运至导流洞封堵工作面。(3) 钢筋安装安装时严格按设计施工图纸的要求规范施工,保证其强度质量要求。钢筋安装前先按照设计图纸钢筋间距要求进行排距,再进行绑扎焊接,严格控制钢筋间距符合设计图纸要求。本工程立筋间距为250mm,水平筋为300mm,钢筋净保护层厚度为100mm.钢筋安装完成后需进行验筋,以控制其准确位置,并在钢筋和模板间按混凝土保护层厚度预制砂浆垫块支撑,以确保混凝土保护层厚度满足设计要求。本工程采用的钢筋为22mm三级钢和16mm一级钢,因此钢筋接头采用搭接手工电弧焊的方式进行连接.钢筋的锚固长度为40d,所有受力钢

16、筋接头均需采用双面焊缝连接,相邻的钢筋接头应错开35d,搭接长度受力筋为10d,分布筋为8d.5.3。5灌浆管、排水管预埋本工程回填灌浆、固结灌浆及接触灌浆孔在砼内均采用预埋硬塑料管的方式,预埋管内径应大于钻孔直径20mm以上.按照设计图纸,首先对灌浆管和排水管进行测量放样,然后用12mm一级钢对硬塑料管进行加固稳定,在浇筑砼之前对塑料管口进行封堵。浇筑砼时,在灌浆管和排水管周围应该用DN50小型振动棒进行振捣,并及时校正灌浆管及排水管的角度,以防移位。5。3。6砼浇筑封堵段采用平铺法浇筑,每层铺料厚度30cm,砼由流溪沟砼拌和系统集中拌制,由3辆10m3砼罐车水平运输,HBT60砼泵泵送入仓

17、.砼卸入仓内后,采用DN50DN70插入式振捣器人工振捣密实,振捣时采用“快插慢提”的方法;在模板附近振捣时,需离模板50cm处进行振捣,防止模板跑模;浇入仓内的砼应随浇随平仓,不得堆积;浇筑时严禁在仓内加水;在砼浇筑期间如表面泌水较多,应及时采取措施对仓内的泌水及时进行清除;在浇筑堵头模板附近混凝土时,应适当控制混凝土的下料速度,看仓人员密切注意模板的支撑,必要时要补充加固。封拱混凝土的浇筑:浇筑到拱顶部位人工无法振捣时,使用混凝土泵从下游将混凝土送到仓号内,用泵送压力尽可能向仓内打料,尽量充填顶拱部位空间,直至无法泵送为止.封拱时应从上游开始,逐渐向下游进行.封拱用混凝土料应采用较大陷度混

18、凝土,施工人员撤离仓号前要将70振动器埋入顶拱外,使振动器外于工作状态,以提高浇筑质量。5.3.7混凝土养护养护一般应在混凝土浇筑完毕后1218h及时采取人工洒水等措施养护,使混凝土表面经常保持湿润状态。对于新浇混凝土表面,在混凝土能抵抗水的破坏之后,立即覆盖保水材料或其它有效方法使表面保持潮润状态。混凝土所有侧面也应采取类似方法进行养护。混凝土养护设专人负责、专人养护,并做好养护记录。5.4灌浆施工5。4。1施工前准备钻灌施工前,要求对上岗人员进行详细的技术交底和技术培训,并做好人员组织和机械设备配备、材料准备及辅助设施等工作,做到分工明确,职责分明,人员稳定,保证施工顺利有序进行.5。4。

19、2灌浆材料与要求(1) 回填灌浆及固结灌浆所用水泥为42.5级普通硅酸盐水泥,水泥应保持新鲜.(2) 回填灌浆孔、固结灌浆孔及接触灌浆孔在混凝土段内均采用预埋硬塑料管的方式,预埋管内径应大于钻孔直径20mm以上。(3)回填灌浆孔深入围岩100mm、固结灌浆孔深入围岩5000mm、接触灌浆深入围岩300mm。(4)回填灌浆孔、固结灌浆孔及接触灌浆的灌浆压力分别初步选取0.20。3MP、0。81。2MP、0.60。8MP。(5)灌浆的施工工序为:先回填灌浆、再固结灌浆、最后接触灌浆,接触灌浆要在堵头砼达到稳定温度后进行.(6)灌浆施工操作具体按水工建筑物水泥灌浆施工技术规范执行。5.4.3施工方法

20、5.4。3.1回填灌浆封堵砼与原衬砌砼间回填灌浆在灌浆廊道内进行施工。回填灌浆采用钻孔埋管法施工,预埋管内径应大于钻孔直径20mm以上;灌浆孔深入围岩100mm,灌浆压力初步选取0.20。3MP。(1)施工流程孔位放点钻机就位固定、角度校核钻孔清孔埋管灌浆封孔(2)施工方法钻孔:钻孔采用圆盘钻,钻机就位后,须校平、对中、固定,要求孔位偏差不大于10cm.回填灌浆孔在素混凝土衬砌中宜直接钻进,在钢筋混凝土衬砌中可从预埋管中钻进,钻孔孔径不宜小于38mm,孔深宜进入岩石10cm。采用“钩检法对混凝土厚度和混凝土与围岩之间的空隙尺寸应进行记录.回填灌浆后序孔打孔与前序孔灌浆时间间隔应大于24小时,避

21、免使前序孔所灌浆液流失.清孔:钻孔结束用高压风对孔壁及孔内岩粉等进行清理。埋管:钻孔结束,本队施工人员先进行自检,自检合格后联系三检、监理验收,验收通过,即可按要求进行埋管,在本工程施工过程中,以1寸塑料管为进浆管,埋入孔内50Cm,以6分塑料管为回浆管,埋入孔内距孔底20cm。 灌浆:a、 灌浆前应对衬砌混凝土的施工缝和混凝土缺陷等进行全面检查对可能漏浆的部位应先行处理。同一区段内的同一次序孔可全部或部分钻出后再进行灌浆也可单孔分序钻进和灌浆。回填灌浆采用纯压式灌浆法,灌浆施工应自较低的一端开始向较高的一端推进.b、回填灌浆浆液水灰比:序孔、序孔浆液水灰比为0。5:1。c、 回填灌浆压力:封

22、堵砼与原衬砌砼间回填灌浆(导0+106.110+136。11),灌浆压力为0.20。3MPa。d、 灌浆结束标准:在规定压力下,灌浆段的吸浆量小于1L/min时,继续灌注5min即可结束。e、灌浆应连续进行因故中止灌浆的灌浆孔应按要求扫孔再进行复灌。f、灌浆孔灌浆和检查孔检查、灌浆结束48小时后将孔口预埋管凿除,为后续固灌孔造孔施工创造条件.质量检查:回填灌浆质量检查在该部位灌浆结束7d后进行,检查孔数量为灌浆孔总数的5,检查孔布置在脱空较大、串浆孔集中及灌浆情况异常的部位;具体质量检查采用钻孔注浆法,即向孔内注入水灰比2:1的浆液,在规定压力下,初始10min内注入量不超过10L,即为合格。

23、5.4。3。2固结灌浆固结灌浆在灌浆廊道内进行,要求在砼浇筑后达到70设计强度后进行,也可在浇筑后35天进行,固结灌浆采用钻孔埋管法施工,预埋管内径应大于钻孔直径20mm以上;灌浆孔深入围岩5000mm,灌浆压力初步选取0。81.2MP。(1)施工流程固结灌浆施工流程如下:(2)施工方法钻孔钻孔设备采用圆盘钻钻孔开孔孔位偏差不大于10cm,方位垂直于洞轴线;钻孔孔位、孔深、孔径、孔向和钻孔顺序等严格按图纸和监理工程师指示进行;钻孔过程中根据回水颜色及岩粉严格判断围岩地质岩性。清孔及验收钻孔结束后用高压风将孔清干净,验收合格后方可进行下道工序施工。预埋管固结灌浆采用埋管法:在孔口预埋两根6分钢管

24、,做为灌浆孔口管;在孔内埋入1PE管作为进回浆管,并于孔口管联接.埋管时,进浆管埋入孔内距孔底50cm,回浆管埋入孔内50cm。钻孔冲洗a、灌浆孔均应进行孔壁冲洗和裂隙冲洗:采用风水联合冲洗或用导管通入大流量水流,从孔底向孔外冲洗的方法进行冲洗;裂隙冲洗方法根据不同的地质条件,通过现场灌浆试验由监理工程师确定。b、冲洗压力冲洗压力采用灌浆压力的80%,压力超过1。0MPa时,采用1。0MPa;c、裂隙冲洗冲至回水澄清10min后结束,且总的时间要求,单孔不少于30min,串通孔不少于2h。对回水达不到澄清要求的孔段,应继续进行冲洗,孔内残存的沉积物厚度不得超过20cm。d、当邻近有正在灌浆的孔

25、或邻近灌浆孔结束不足24h时,不得进行裂隙冲洗。e、灌浆孔(段)裂隙冲洗后,该孔(段)立即连续进行灌浆作业,因故中断时间间隔超过24h者,在灌浆前重新进行裂隙冲洗。同步进行抬动监测抬动 装置安装预埋进回浆塑料管测量放线、布置孔位钻机就位、固定调平洗孔、灌前压水同步进行抬动监测钻孔灌浆封孔灌浆完毕孔口砂浆抹平验收同步进行抬动监测图2固结灌浆施工流程压水试验a、压水试验应在裂隙冲洗后进行,固结灌浆压水试验可采用简易压水法或一个压力阶段的单点法进行。b、简易压水试验在裂隙冲洗后或结合裂隙冲洗进行.压水压力为灌浆压力的80%,该值若大于1MPa时,采用1MPa;压水20min,每5min测读一次压水流

26、量,取最后的流量值作为计算流量,其成果以吕荣值表示.c、基岩固结灌浆的检查孔应按DL/T 5148-2001附录A的规定进行压水试验,检查孔的数量不少于灌浆总孔数的5%。除监理工程师另做规定外,采用单点法进行压水试验。压入流量稳定标准: 在稳定的压力下,每3min5min测读一次压入流量,连续4次读数中最大值与最小值之差小于最终值的10%,或最大值与最小值之差小于1Lmin时,本阶段试验即可结束,取最终值作为计算值。灌浆a、设备灌浆设备采用BW100/100型灌浆泵,JJS2B型立式双层搅拌槽(200L).b、灌浆材料灌浆材料采用普通硅酸盐水泥,强度等级为42。5Mpa。c、灌浆方法固结灌浆孔

27、采用孔内循环,全孔一次灌浆法。d、浆液水灰比及变浆标准浆液水灰比拟采用3:1、2:1、1:1、0。5:1四个比级的水泥浆液,由灌浆试验确定或监理工程师批准的水灰比施灌,灌浆浆液应由稀到浓逐级变换.当灌浆压力保持不变,注入率持续减少时,或当注入率保持不变而灌浆压力持续升高时,不得改变浆液水灰比。当某一比级浆液注入量已达300L以上,或灌注时间已达30min,而灌浆压力和注入率均无显著改变时,换浓一级水灰比浆液灌注。当注入率大于30L/min时,根据具体情况,可越级变浆.e、灌浆压力固结灌浆孔灌浆压力按设计蓝图,按如下标准控制:序孔、序孔均采用0。81。5Mpa.灌浆开始后尽快使压力达到设计或规定

28、值,注入率大的孔缓慢升压。为防止岩石面抬动,固结灌浆原则上一泵灌一孔,当相互串灌时,采用群孔并联灌注,但并联孔数不宜多于3个,孔位宜保持对称,并严格控制压力,加强抬动变形观测。f、灌浆结束标准在规定压力下,当注入率不大于1.0L/min时,持续灌30min,灌浆即可结束.灌浆达不到结束标准且持续较长时间时,报请监理工程师共同研究处理措施并予以实施。g、封孔灌浆结束后,排除孔内稀浆和污物使全孔封填密实,封孔采用“机械压浆封孔法”或“压力灌浆封孔法”;灌浆完毕待灌浆管中浆液凝固后,将孔口预埋的灌浆管割除,并凿入孔内20cm,用干硬性水泥砂浆将钻孔封填密实,孔口压抹齐平.质量检查a、由监理工程师根据

29、灌浆记录和灌浆综合成果表确定或指定检查孔位置。检查方法均以压水试验为主,结合钻孔、灌浆记录等评定其质量。固结灌浆质量检查孔的数量为灌浆孔总数的5。b、检查孔压水试验在该部位灌浆结束7天后进行.c、固结灌浆质量的压水试验检查,其孔段合格率应在80以上;不合格孔段的透水率值不超过设计规定值的50%,且不集中,灌浆质量认为合格。达不到上述合格标准的,按监理工程师批准的措施进行补充灌浆处理。资料整理灌浆资料整理的基本资料是灌浆原始记录,因此,原始记录的填写必须及时、准确、详细、并且清楚、整洁。5.4。3。3接触灌浆接触灌浆在灌浆廊道内进行,要求混凝土的温度必须达到施工图纸规定的数值之后方可进行,接触灌

30、浆采用钻孔埋管法施工,预埋管内径应大于钻孔直径20mm以上;灌浆孔深入围岩300mm,灌浆压力初步选取0。60.8MP。(1)灌浆方法安装预埋灌浆系统各灌区预埋灌浆系统包括出浆支管装置、配浆管、进浆管以及排气槽与排气管、止浆片等。灌浆管道及止浆片埋设等均按施工图纸进行,并在混凝土浇筑前完成.出浆盒和排气槽的周边与岩壁紧贴,安装牢固.管路和部件固定牢固,防止在浇筑过程中管路移位、变形或损坏.保证各灌区的止浆片的埋设质量,止浆片的安装不得错位,发现已埋设的止浆片有缺陷时,及时按监理工程师指示进行修补.灌浆 系统的检查和维护a 在混凝土浇筑前和浇筑后,对灌浆系统进行认真检查,并做好各项灌浆设施的维护

31、工作.b 在先浇块浇筑前后及后浇块浇筑后,均对预埋灌浆系统进行通水检查。 c 整个灌区形成后,再次对灌浆系统通水复查,不合格者,及时处理,并将通水复查记录提交监理人.d 灌浆系统的外露管口盖封严密,妥善保护。e 在混凝土浇筑过程中,对灌浆系统进行维护,防止灌浆管路系统被损坏。灌浆前的准备工作a 灌浆前测量灌区的混凝土温度。b 对灌浆系统进行通水检查,通水压力一般为设计灌浆压力的80,检查的内容如下:查明灌浆管路通畅情况,灌浆管路应畅通;查明堵头密封情况,发现外漏,必须进行处理。c 当灌浆管路发生堵塞时,采用压力水冲洗或风水联合冲洗,力求贯通。若无效,采用打孔、掏洞和重新接管等方法恢复管路畅通。

32、d 灌浆前必须先进行预灌性压水检查,压水压力等于设计灌浆压力,检查情况作记录。灌浆a 灌浆方法采用预埋管灌浆法。主要根据施工图纸或监理人指示执行。b 灌浆压力按施工图纸和监理工程师指示选定。灌浆过程中,必须严格按施工图纸要求控制灌浆压力。c 浆液水灰比及变浆标准浆液水灰比以及灌浆的变浆标准按施工图纸要求和监理人指示选定.d 为尽快使浓浆充填缝面,开灌时排气管全部打开放浆,其它管间断打开放浆。当排气管排出最浓一级浆液时,再调节排气管的排浆量以控制压力,直至结束.所有管口放浆时均测定浆液的密度,记录弃浆量。e 灌浆时,按施工图纸和DL/T51482001第9章规定执行.f 灌浆结束条件当排气管出浆

33、达到或接近最浓比级浆液,管口压力达到设计规定值,注入率不大于 0.4Lmin,持续 20min,灌浆即可结束.g灌浆结束时,先关闭各管口阀门后再停机,闭浆时间不宜少于8h。 h 灌浆作业结束后,排除积水和污物,采用机械封孔并抹平.(2)质量检查必须做好施工过程(工序)的质量控制和检查,灌浆结束后会同监理工程师进行岸坡接触灌浆的质量检查。质量检查以分析灌浆施工记录和成果资料为主,结合预埋检查管路灌浆、钻孔压水试验等测试资料,综合进行评定。具体检查内容、方法、合格标准如下:分析灌浆施工记录和成果资料,按下列各项内容进行检查,并做好记录。a 灌浆时混凝土的温度;b 灌浆管路通畅、灌区密封情况;c 灌

34、浆施工作业情况;d 灌浆结束时排气管的出浆密度和压力;e 灌浆过程中有无中断、串浆、漏浆和管路堵塞等情况;f 灌浆材料的性能;g 注入水泥量。灌区灌浆质量合格的条件:a 灌区两侧坝块混凝土和温度达到施工图纸的规定值;b 排气管均排出浆液且有压力;c 排浆密度达到1.5g/cm3以上;d 有一个排气管处压力达施工图纸要求压力的50以上。质量检查采用预埋检查管路的方法,注入水灰比为2:1的浆液,在设计灌浆压力下,初始10min内注入量不超过10L,即为合格.检查面积不小于接触灌浆面积的5.质量检查在灌浆结束28天后进行。灌浆结束后,按要求将灌浆记录和有关资料提交监理工程师,以便确定检查部位.钻孔压

35、水试验选择被评定为较差的部位进行,若该部位各项检查均满足施工图纸的要求,即可认为灌浆质量合格。检查工作结束后,检查孔封填密实。灌浆灌区的合格率应达80以上,不合格灌区的分布不集中,且每一坝段内接触灌浆灌区的合格率不低于75,即可认为接触灌浆质量合格。否则,按监理工程师批准的措施进行处理.6、质量保证措施6。1模板安装(1)模板和支架材料的设计制作优先选用钢模板及钢支撑,使其刚度、表面平整度及密封性满足要求;(2)板的安装时,第一层模板采用测点放线控制统一的起始高程线,模板下口及模板间使用高压缩橡胶带,以保证缝面严密,浇筑不漏浆,每块模板之间接缝,平整严密不漏浆;(3)立模时要逐层校正上下层偏差

36、,以免产生错台.预埋在下层混凝土中的定位锥、预埋环等锚固件位置准确,锚固可靠;(4)混凝土浇筑过程中,设置专人负责检查盯仓,紧固拉杆螺栓,防止模板跑模,及监控承重支架稳定性;(5)模板拆除根据不同部位,在混凝土达到规定的强度后才能拆除,拆模时要采用措施,不损伤混凝土及模板。6。2钢筋制安(1)钢筋混凝土结构用的钢筋应符合热轧钢筋主要性能的要求且符合设计图纸的要求;(2)每批钢筋均应附有产品质量证明书及出厂检验单。使用前,仍应作拉力、冷弯试验。需要焊接的钢筋应作好焊接工艺试验。钢号不明的钢筋,不能在主体工程中应用;(3)钢筋必须按不同等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应立

37、牌以资识别。在贮存、运输过程中应避免锈蚀和污染。钢筋尽可能堆置在仓库(棚)内;露天堆置时,应垫高并加遮盖;(4)钢筋的表面应洁净,无损伤,使用前油漆污染和铁锈等应清除干净,带有颗粒状或片状老锈的钢筋不得使用;(5)钢筋应平直,无局部弯折,钢筋中心线同直线的偏差不应超过其全长的1;(6)焊接钢筋的接头,应将施焊范围内的浮锈、漆污、油渍等清除干净;(7)钢筋的表面应洁净,无损伤,使用前油漆污染和铁锈等应清除干净,带有颗粒状或片状老锈的钢筋不得使用;(8)焊接钢筋的工人必须有相应的考试合格证件;(9)钢筋安装完成后需进行验筋,以控制其准确位置,并在钢筋和模板间按混凝土保护层厚度预制砂浆垫块支撑,以确

38、保混凝土保护层厚度满足设计要求(10)在钢筋架设完毕,未浇混凝土之前,须按照设计图纸进行详细检查,并作好检查记录。检查合格的钢筋,如长期暴露,应在混凝土浇筑之前重新检查,合格后方能浇筑混凝土.6。3砼施工(1)混凝土应连续、均衡、快速及时地从拌和楼运到浇筑地点,运输过程中混凝土不允许有骨料分离、漏浆、严重泌水、干燥以及坍落度产生过大变化; (2)因故停歇过久,已经初凝的混凝土应作废料处理。在任何情况下严禁混凝土的运输途中加水后运入仓内;(3)混凝土浇筑前必须进行详细的仓面浇筑工艺设计,并填写混凝土仓面浇筑工艺设计图表,报监理批准;(4)所有混凝土的浇筑方法及设备都必须得到监理人批准后方可使用.

39、所有混凝土施工均应在干地进行。混凝土在浇筑过程中直到硬化之前,其表面不应有流水;(5)基岩上的杂物、泥土及松动岩石、有害淤泥、松散软弱夹层等均应清除。在混凝土浇筑之前,表面应用高压水或其它方法进行彻底清洗,并排净积水。基岩的渗水应采取妥当引排措施.在监理认可的开挖完成直至实施浇筑准备前,应采取有效的基础保护措施;(6)混凝土浇筑应保持连续性,如因故中止且超过允许间歇时间(自出料至覆盖上坯混凝土为止),则应按工作缝处理.若能重塑者,仍可继续浇筑混凝土。混凝土浇筑的允许间歇时间通过试验确定,并报监理批准(7)不合格的混凝土料严禁入仓。拌制好的混凝土不得重新拌和,凡已变硬而不能保证正常浇筑作业的混凝

40、土必须清除废弃。浇筑混凝土时,严禁在仓内加水。混凝土浇筑期间,如果表面泌水较多,应及时清除,并研究减少泌水的措施,严禁在模板上开孔赶水,带走灰浆.(8)浇筑混凝土应使用振捣器将混凝土捣实至可能的最大密实度,每一位置的振捣时间以混凝土不再显著下沉、不出现气泡,混凝土表面开始泛浆时为准。同时应避免振捣过度。混凝土入仓后及时进行平仓振捣,振捣插点要均匀,不欠振、不漏振、不过振。(9)振捣作业应严格按有关规定执行.振捣器距模板的垂直距离不应小于振捣器有效半径的1/2,并不得触动钢筋、止水及预埋件。浇筑的第一坯混凝土以及在两罐混凝土卸料后的接触处应加强振捣;(10)规范施工:严格按照设计图纸和施工规范精

41、心施工,混凝土浇筑时安排专职质检人员旁站,对混凝土浇筑全过程质量进行指导、检查、监督和记录。(11)严格遵守“三检制”原则,做到作业组自检,工程队复检,质检站会同监理工程师终检。终检合格后,方可进行下道工序施工。7、安全保证措施7。1机械设备使用安全措施(1) 在施工区内行驶和进行运输作业的车辆必须严格遵守安全管理规定,在交通要道及交叉路口设醒目标志牌及专职车辆安全指挥人员;(2) 所有机械操作人员必须持证上岗,按照操作程序正确操作,严禁违章作业,杜绝洒后上机,起重机操作人员必须按照安全要求正确指挥及操作;(3) 施工现场应实施机械安全管理安装验收制度,机械安装要按照规定的安全技术标准进行检测

42、。使用期间定机定人,保证设备完好率;(4) 混凝土运输车辆及钢筋、模板等运载车辆均不准超载、超宽、超高运输;(5) 运输车输应文明行驶,不抢道、不违章,施工区内行驶速度不能超过15 km/h;7。2电焊作业安全保证措施(1) 电焊机在使用之前,应检查设备安全是否完善。如电焊机外壳应接地,电焊机的初级和次级绝缘层应完好,焊机各接线点应接触良好.(2) 当电焊设备与网路电源接通时,人体不应接触带电部分.如需装配、检查和修理时,一般均应切断电源后进行。(3) 电焊机的空载电压一般不超过下列数值,直流发电机为110伏,交流变压器为80伏.在特殊情况下允许适当超过上列数值,但应加强防止触电的措施。(4)

43、电焊机应装有防止接触其裸露带电部分和转动部分的安全保护罩。焊机的接地必须完好可靠。(5) 在投入或拉开电源刀闸时,应带干燥的手套,防止触电和保险丝熔断时的弧光烧伤皮肤.(6)电焊钳子的握柄,必须用电木、橡胶或其它绝缘材料制成,禁止使用无绝缘的焊钳。(7) 电焊工作所用的次级导线,最好使用专用的焊接电缆线。连接焊钳的导线必须采用一段专用的焊接电缆软线。(8)在潮湿的地方进行电焊工作时,应加强防止触电措施,例如必须穿绝缘胶鞋。(9)手工电弧焊工应按劳动部颁发的有关规定和各部门的具体规定使用劳动保护用品。7。3砼浇筑施工安全保证措施(1)用电线路应使用木杆支撑,高度应不低于2.5m,严禁采用裸线或麻

44、皮线,电缆绝缘良好,并装有事故紧急切断开关或触电保安器.(2) 混凝土浇筑平台脚手板应铺满、平整,临空边缘应设防护栏杆和挡脚板,下料口在停用时应加盖封闭。(3)混凝土电动振捣器,必须绝缘良好,并装设有触电保安器。(4)混凝土罐车运送混凝土时,驾驶员在卸料时不准离开驾驶室,车辆不准熄火,以防溜车造成事故。(5) 平仓振捣过程中,要经常观察模板、支撑、拉筋是否有变形现象,如发现变形严重有倒塌危险时,应立即停止作业.7。4人员撤离应急措施若在导流洞封堵施工期间收到业主巨亭项目部发生超标准洪水通知后,各部门、施工队负责人组织本部门、本施工队的人员,按照安全领导小组安排有计划的撤离,综合办安排通勤车辆,

45、将人员接送至生活区安全的地方.导流洞洞内施工人员、机械撤离路线:导流洞洞内施工作业面 导流洞出口围堰 底线路 1#营地8、施工计划4月1日至4月2日导流洞进出口围堰填筑(闭气)4月3日至4月5日导流洞排水4月6日至4月10日导流洞清淤4月11日至4月18日临时封堵段砼浇筑4月19日至4月30日永久封堵段砼浇筑5月1日至5月5日砼等强,强度达到70%5月6日至5月10日回填灌浆5月11日至5月15日固结灌浆5月1日至5月15日砼温度降至恒温(14天)5月16日至5月25日接缝灌浆5月26日至5月31日验收9、资源配置9。1机械设备配置配置设备资源见表5.表5施工主要设备配置表序号机械设备名称规格型号单位数量备注1液压反铲1。2m3台12装载机3。0m3/ZL50台23混凝土罐车10m辆34混凝土拌合站HZS120套15钢筋剪断机GQ40台16电焊机BX1-500台47后勤保障车双排/越野辆1/19。2人力资源配置依据施工强度、施工设备、施工管理需要,配置人力资源,具体见表6.表6施工人力资源配置计划表序号岗位/工种单

展开阅读全文
