资源描述

1、梦想公社一期6、7#楼桩间土开挖和CFG虚桩破除方案一、工程概况本工程位于西安市港务大道东侧移动公司对面6、7#楼主楼高19层,地下两层,框架剪力墙结构,建筑高度为室外地面以上62m,抗震设防烈度为8度。基坑开挖深度最大深度为14。5米。由于桩间土开挖时必须在CFG桩的混凝土强度必须达到80%以上,为了保证CFG桩在挖桩间土和破除桩头时不破坏混凝土桩身。才能进行桩间土的土方开挖.二、施工准备1、机具准备:久保田50型反铲挖掘机两台、50装载机一台、自卸汽车3辆、铁锹、手推车、洋镐、电动风镐、电铲、电锤、手锤、钎子、50m钢尺、小线、水准仪、经纬仪.2、作业条件1)建筑物的定位放线,水平标高的引

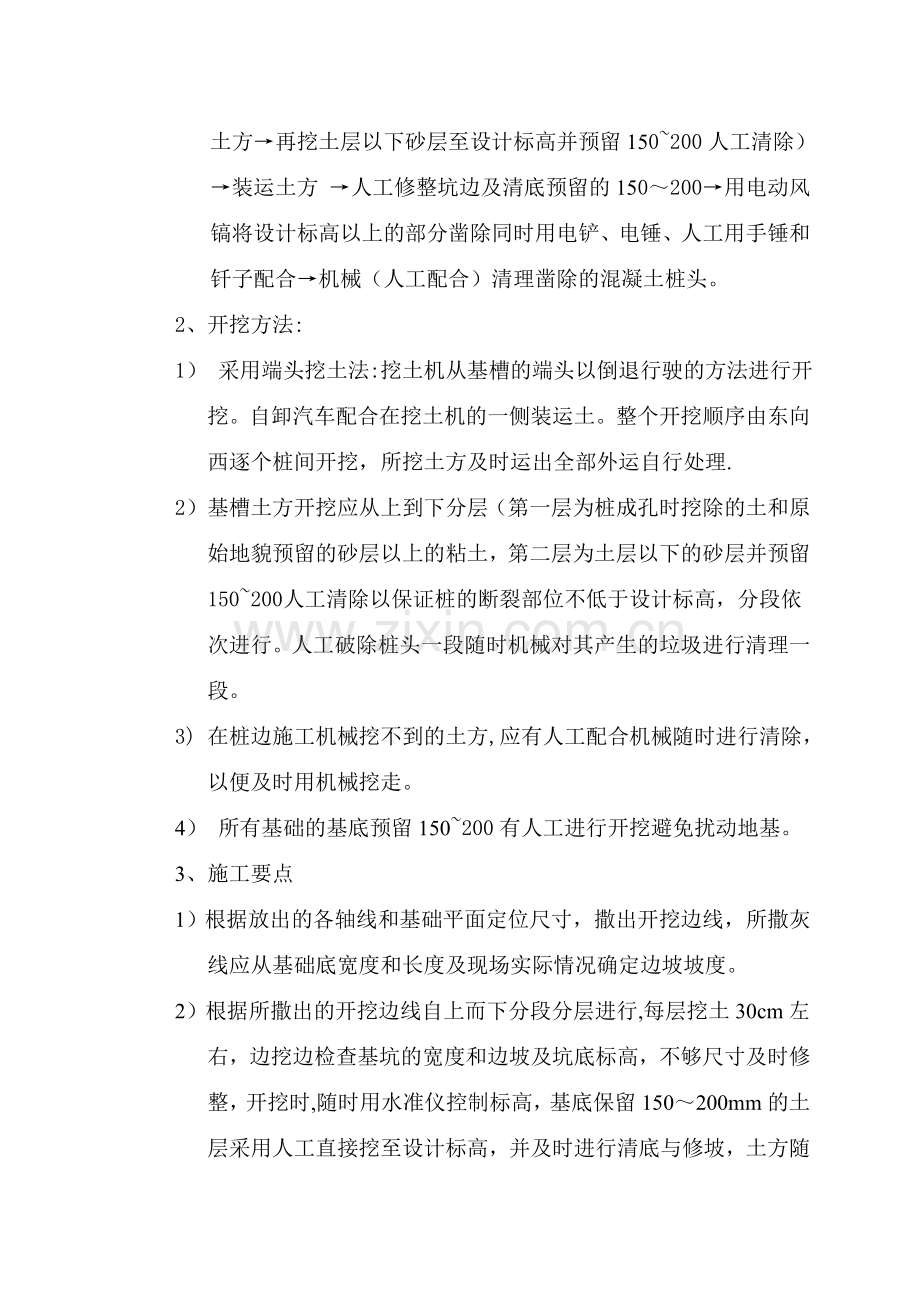

2、测,及开挖边线的灰线尺寸,已进行完毕并报验通过监理、管理公司、甲方和各职能部门的验收.2)施工场内的道路平整完成,并做好地面洒水,防止场地内尘土飞扬.3)基坑四周夜间要有足够的照明设施,并在入口和显示位置设置危险标志牌。4)作好书面与口头技术交底工作。三、施工方法1、施工工艺流程: 定位放线 撒灰线验线 先挖桩间土和桩顶砂层以上的部分土方再挖土层以下砂层至设计标高并预留150200人工清除)装运土方 人工修整坑边及清底预留的150200用电动风镐将设计标高以上的部分凿除同时用电铲、电锤、人工用手锤和钎子配合机械(人工配合)清理凿除的混凝土桩头。2、开挖方法:1) 采用端头挖土法:挖土机从基槽的

3、端头以倒退行驶的方法进行开挖。自卸汽车配合在挖土机的一侧装运土。整个开挖顺序由东向西逐个桩间开挖,所挖土方及时运出全部外运自行处理.2) 基槽土方开挖应从上到下分层(第一层为桩成孔时挖除的土和原始地貌预留的砂层以上的粘土,第二层为土层以下的砂层并预留150200人工清除以保证桩的断裂部位不低于设计标高,分段依次进行。人工破除桩头一段随时机械对其产生的垃圾进行清理一段。3) 在桩边施工机械挖不到的土方,应有人工配合机械随时进行清除,以便及时用机械挖走。4) 所有基础的基底预留150200有人工进行开挖避免扰动地基。3、施工要点1)根据放出的各轴线和基础平面定位尺寸,撒出开挖边线,所撒灰线应从基础

4、底宽度和长度及现场实际情况确定边坡坡度。2)根据所撒出的开挖边线自上而下分段分层进行,每层挖土30cm左右,边挖边检查基坑的宽度和边坡及坑底标高,不够尺寸及时修整,开挖时,随时用水准仪控制标高,基底保留150200mm的土层采用人工直接挖至设计标高,并及时进行清底与修坡,土方随时用挖掘机装车运走.3)挖出的土方根据甲方要求将所挖除的土方清除施工现场.4)所挖桩间工程量完成和桩头破完、凿平,并逐一进行再根据轴线桩,护壁上测设的标高控制桩及基底的标高控制桩及基础轮廓检验基底尺寸对基坑槽进行修整坑槽和清底,经符合设计要求的深度和宽度、标高后,报验给现场监理工程师,进行验收,验收完后进行CFG桩的检验

5、,CFG检验完成后以备铺设桩顶的褥垫层。4、基底标高的和CFG桩的标高施工控制:1)用水准仪在基坑护壁上钉设13。500米标高控制桩,经校验复核无误后,方可控制大面积区域,在坑槽底部用钢筋钉设控制桩,桩顶标高控制数据为13.650米,人工开挖修底时,用线绳拉线、小钢尺量距的方法,控制基底标高。2)机械挖土时,配备专业测量人员2人,随时检查机械所挖的基底标高,并及时在挖出的CFG的对边上测设标高控制点,给破桩做好准备。四、质量标准1、主控项目:1)标高的允许偏差:+0,-50mm;2)长度、宽度(由设计中心线向两边量)允许偏差+200,-50mm2、一般项目:1)表面平整度允许偏差:20mm;2

6、)基底土质:按设计设计要求。五、质量保证措施1、首先要根据工程量、定额工日备足劳动力,挖土方人数要求5人左右,破桩人数5人左右.2、因为工程处于春季施工阶段,所以暂不考虑雨季施工.3、派专人负责现场的定位放线和标高控制点的引测。4、做好土方开挖的书面交底与口头技术交底工作,将质量标准和要求落实到现场的各个操作工人。 5、开挖过程中,严格控制开挖尺寸。基槽底部的开挖宽度要根据现场实际情况考虑工作面的宽度,避免大面积的二次开挖。 6、土方开挖时,要注意保护标准定位桩、轴线桩及标高控制桩。 7、开挖至设计标高后,基底经验收合格后、CFG桩检测合格后,方可进行褥垫层的施工。对于本工程从东向西开挖分块挖

7、至设计标高和将CFG 桩破除至设计标高,分块进行检测检测和后分两段铺设褥垫层。8、施工时如果操作不慎将CFG桩顶低于设计标高,应用C35的混凝土进行修补-将桩顶50以内的土挖除,低于现有桩顶50,并应将桩顶清理干净,将现有桩顶四周土浇水湿润后浇筑C35混凝土。六、安全保证措施1、进入作业场地严禁穿拖鞋,并要戴好安全帽。2、夜间施工时,要有足够的照明设施,坑槽周围设置1.2m高的防护栏杆。施工人员严禁翻越防护栏杆。3、运土坡道铺上石子,防止上下车辆行驶艰难侧滑。4、土方开挖防止发生意外事故。基坑外围施工人员不得向基坑内乱扔杂物,和向基坑下仍施工用具。坑下人员临时休息要远离基坑边及放坡处.施工机械

8、一切服从指挥,人员尽量远离施工机械,如有必要,先通知机械操作人员,待回应后,方可接近。5、基坑边缘2米内不得堆放杂物,挖土时不应碰撞或损伤支护结构。6、土方施工中应对支护结构及周围环境进行观察和监测如出现异常情况要及时汇报及时处理,待恢复正常后方可继续施工.七、文明施工措施1、所用工、用具设备和其他材料堆放要整齐统一.2、挖出的土方根据甲方要运至场外自找堆土地点不污染道路和扬尘。3、场外运输土方的车辆要覆盖,最好采用由顶盖的运输车辆.防止扬尘。4、进入现场的车辆,出场时要先冲洗车辆啥的泥土再在出场。减少和避免污染环境。5、经常有专人负责检查出工地车辆和机械是否干净卫生,随时进行清理和负责门前的卫生打扫工作。6、现场设专人负责场地的洒水湿润防止扬尘。7、现场破桩头人员操作电器时电线架设要规范,防止漏电事故的发生。 西安市建筑工程总公司 西安国际陆港梦想公社一期工程项目部2013年4月28日梦想公社公租房一期梦想公社一期6#、7楼桩间土开挖和CFG虚桩破除方案编制人:审核人:审批人:西安市建筑工程总公司西安国际陆港梦想公社一期工程项目部2013 年 4 月28日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
