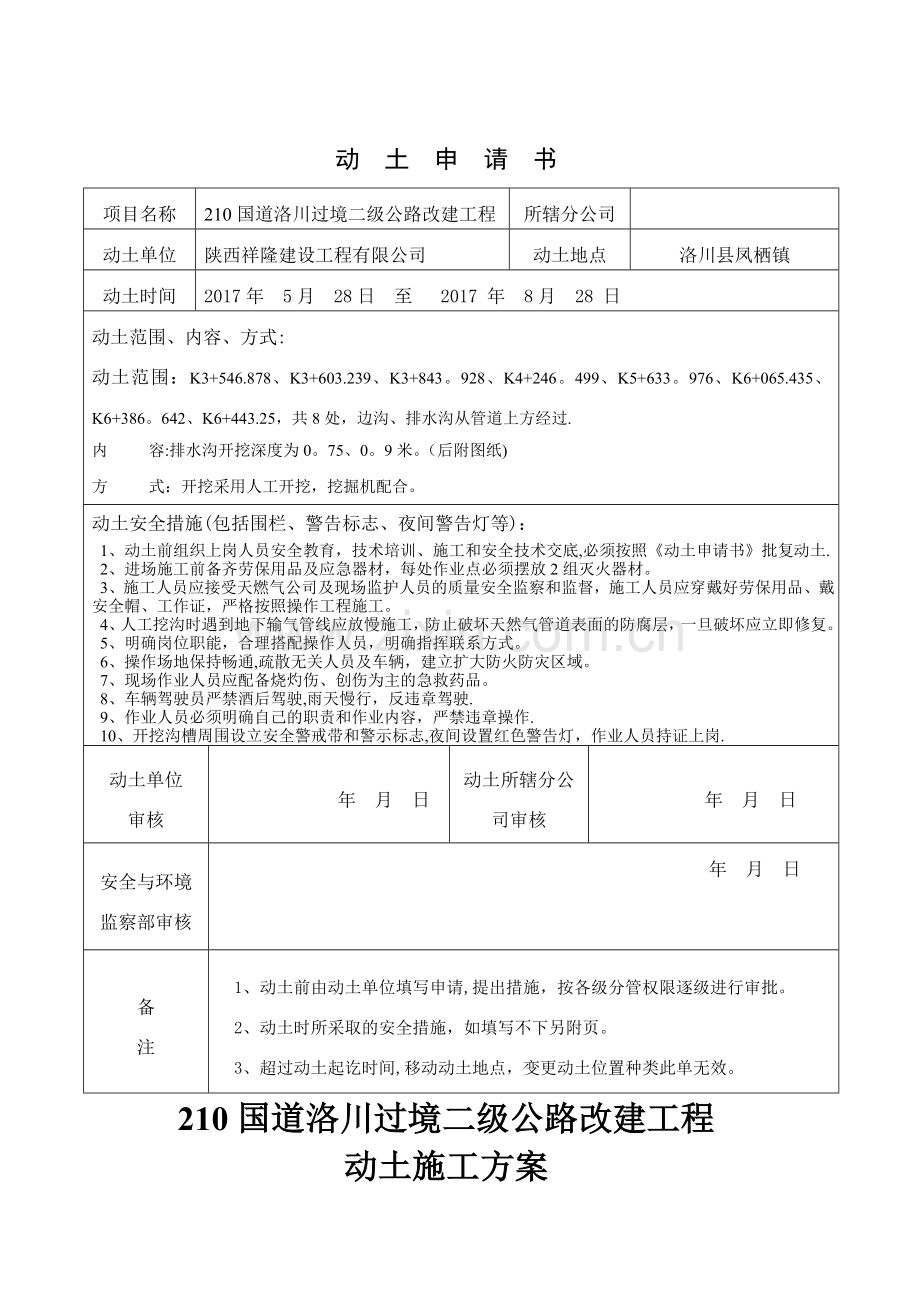

动 土 申 请 书
项目名称
210国道洛川过境二级公路改建工程
所辖分公司
动土单位
陕西祥隆建设工程有限公司
动土地点
洛川县凤栖镇
动土时间
2017年 5月 28日 至 2017 年 8月 28 日
动土范围、内容、方式:
动土范围:K3+546.878、K3+603.239、K3+843。928、K4+246。499、K5+633。976、K6+065.435、K6+386。642、K6+443.25,共8处,边沟、排水沟从管道上方经过.
内 容:排水沟开挖深度为0。75、0。9米。(后附图纸)
方 式:开挖采用人工开挖,挖掘机配合。
动土安全措施(包括围栏、警告标志、夜间警告灯等):
1、动土前组织上岗人员安全教育,技术培训、施工和安全技术交底,必须按照《动土申请书》批复动土.
2、进场施工前备齐劳保用品及应急器材,每处作业点必须摆放2组灭火器材。
3、施工人员应接受天燃气公司及现场监护人员的质量安全监察和监督,施工人员应穿戴好劳保用品、戴安全帽、工作证,严格按照操作工程施工。
4、人工挖沟时遇到地下输气管线应放慢施工,防止破坏天然气管道表面的防腐层,一旦破坏应立即修复。
5、明确岗位职能,合理搭配操作人员,明确指挥联系方式。
6、操作场地保持畅通,疏散无关人员及车辆,建立扩大防火防灾区域。
7、现场作业人员应配备烧灼伤、创伤为主的急救药品。
8、车辆驾驶员严禁酒后驾驶,雨天慢行,反违章驾驶.
9、作业人员必须明确自己的职责和作业内容,严禁违章操作.
10、开挖沟槽周围设立安全警戒带和警示标志,夜间设置红色警告灯,作业人员持证上岗.
动土单位
审核
年 月 日
动土所辖分公司审核
年 月 日
安全与环境监察部审核
年 月 日
备
注
1、动土前由动土单位填写申请,提出措施,按各级分管权限逐级进行审批。
2、动土时所采取的安全措施,如填写不下另附页。
3、超过动土起讫时间,移动动土地点,变更动土位置种类此单无效。
210国道洛川过境二级公路改建工程

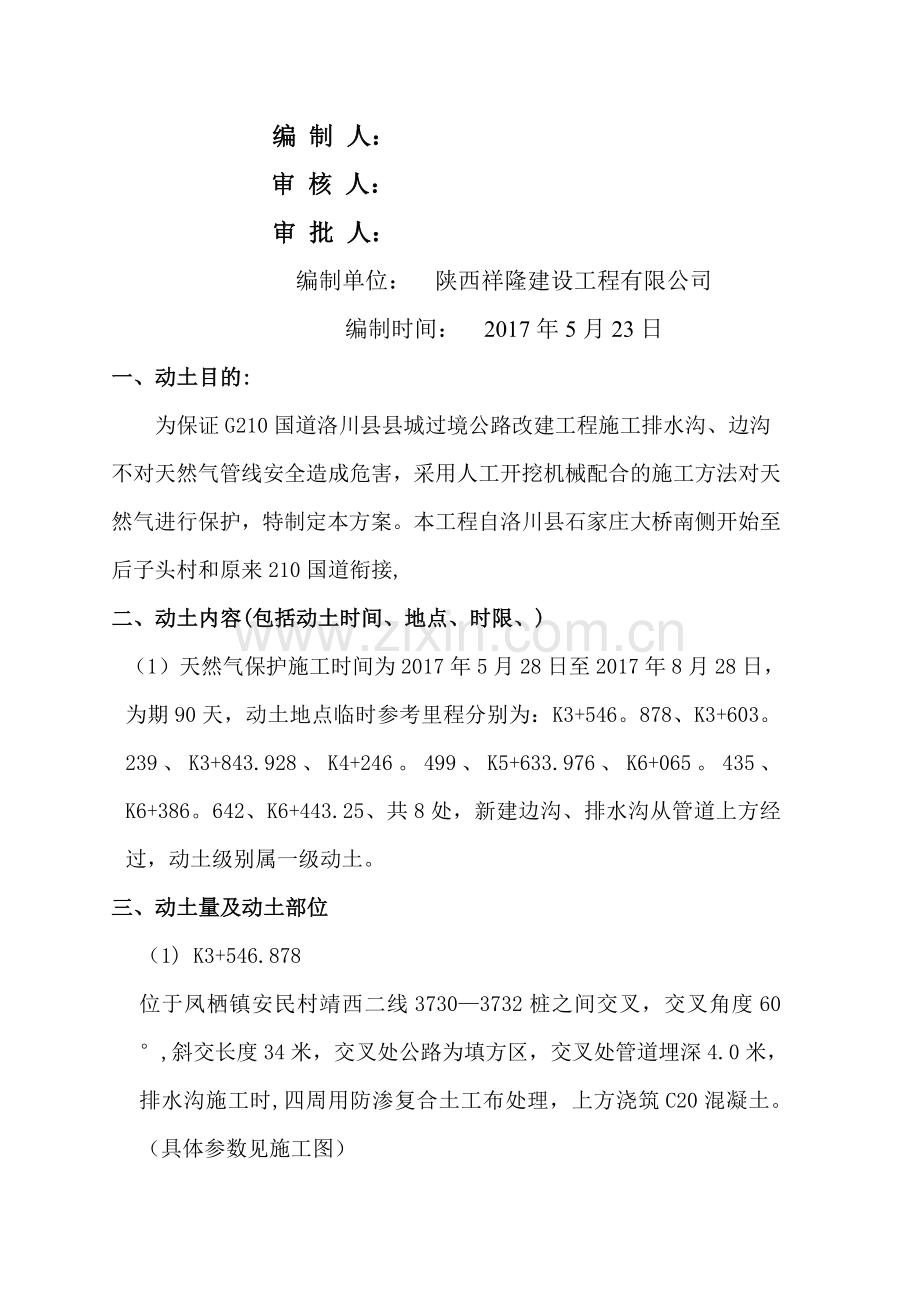

动土施工方案
编 制 人:
审 核 人:
审 批 人:
编制单位: 陕西祥隆建设工程有限公司
编制时间: 2017年5月23日
一、动土目的:
为保证G210国道洛川县县城过境公路改建工程施工排水沟、边沟不对天然气管线安全造成危害,采用人工开挖机械配合的施工方法对天然气进行保护,特制定本方案。本工程自洛川县石家庄大桥南侧开始至后子头村和原来210国道衔接,
二、动土内容(包括动土时间、地点、时限、)
(1)天然气保护施工时间为2017年5月28日至2017年8月28日,为期90天,动土地点临时参考里程分别为:K3+546。878、K3+603。239、K3+843.928、K4+246。499、K5+633.976、K6+065。435、K6+386。642、K6+443.25、共8处,新建边沟、排水沟从管道上方经过,动土级别属一级动土。
三、动土量及动土部位
(1) K3+546.878
位于凤栖镇安民村靖西二线3730—3732桩之间交叉,交叉角度60°,斜交长度34米,交叉处公路为填方区,交叉处管道埋深4.0米,排水沟施工时,四周用防渗复合土工布处理,上方浇筑C20混凝土。(具体参数见施工图)
(2) K3+603。239
位于凤栖镇安民村靖西一线1822+3—1823桩之间交叉,交叉角度40°,斜交长度36米,交叉处公路为取方区,交叉处管道埋深2.1米,排水沟施工时,四周用防渗复合土工布处理,上方浇筑C20混凝土。(具体参数见施工图)
(3) K3+843.928
位于凤栖镇安民村靖西一线1821—1822桩之间交叉,交叉角度80°,斜交长度33米,交叉处公路为取方区,交叉处管道埋深0。55米,由于埋置较浅,施工时从管道下方埋置管道排水。
(4)K4+246.499
位于凤栖镇安民村靖西二线3717—3718桩之间交叉,交叉角度40°,斜交长度65米,交叉处公路为取方区,交叉处管道埋深1。2米,排水沟施工时,四周用防渗复合土工布处理,上方浇筑C20混凝土。(具体参数见施工图)
(5)K5+633。976
位于凤栖镇后子头村靖西二线3698—3699桩之间交叉,交叉角度30°,斜交长度90米,交叉处公路为取方区,交叉处管道埋深1。6米,排水沟施工时,四周用防渗复合土工布处理,上方浇筑C20混凝土.(具体参数见施工图)
(6)K6+065。435
位于凤栖镇后子头村靖西二线3691—3692桩之间交叉,交叉角度45°,斜交长度45米,交叉处公路为取方区,交叉处管道埋深2。1米,排水沟施工时,四周用防渗复合土工布处理,上方浇筑C20混凝土。(具体参数见施工图)
(7)K6+386。642
位于凤栖镇后子头村靖西二线3688—3689桩之间交叉,交叉角度30°,斜交长度25米,交叉处公路为填方区,交叉处管道埋深1。7米,排水沟施工时,四周用防渗复合土工布处理,上方浇筑C20混凝土。(具体参数见施工图)
(8)K6+443.25
位于凤栖镇后子头村靖西一线1810—1811桩之间交叉,交叉角度30°,斜交长度37米,交叉处公路为填方区,交叉处管道埋深2.4米,排水沟施工时,四周用防渗复合土工布处理,上方浇筑C20混凝土。(具体参数见施工图)
四、动土组织机构
为落实安全生产责任,保证工程施工工程中的安全,特制定动土组织机构如下:
项目经理:李江华
组员:惠延东 杨国强 马金川
主要职责:
(1) 落实动土施工人员、设备以及动土安全措施是否到位,做好动土施工的安全管理工作。
(2) 监督动土作业人员严格按照天然气公司各项安全管理制度和动土施工要求进行作业。
(3) 处理现场应急情况。
五、动土安全措施
(1) 动土前按照相关要求办理动土申请书,并编制施工方案;
(2) 动土作业前与延安黄陵分输站相关人员交接天然气管道具体走向、埋深信息;
(3) 施工前对施工人员进行安全教育,严格遵守陕西省天然气股份有限公司《动火、动土管理制度》的要求;
(4) 动土作业施工现场配备干式灭火器2具,设置醒目的安全警戒线和安全警告牌;
(5) 动土中严格执行相关的施工安全规范及规程;
(6) 为确保管道安全,施工过程中管道中心线两侧各5m范围内采取人工开挖,严禁大型机械作业;
(7) 施工结束后要及时回填土,恢复地貌和地面设施,经建设单位现场代表确认后方可离开作业现场.
二零一七年五月二十三日
