收藏 分销(赏)

热熔型涂料路面标线施工技术交底.doc

上传人:精*** 文档编号:3944796 上传时间:2024-07-24 格式:DOC 页数:3 大小:22.04KB
下载 相关 举报
热熔型涂料路面标线施工技术交底.doc_第1页
第1页 / 共3页
热熔型涂料路面标线施工技术交底.doc_第2页
第2页 / 共3页
热熔型涂料路面标线施工技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

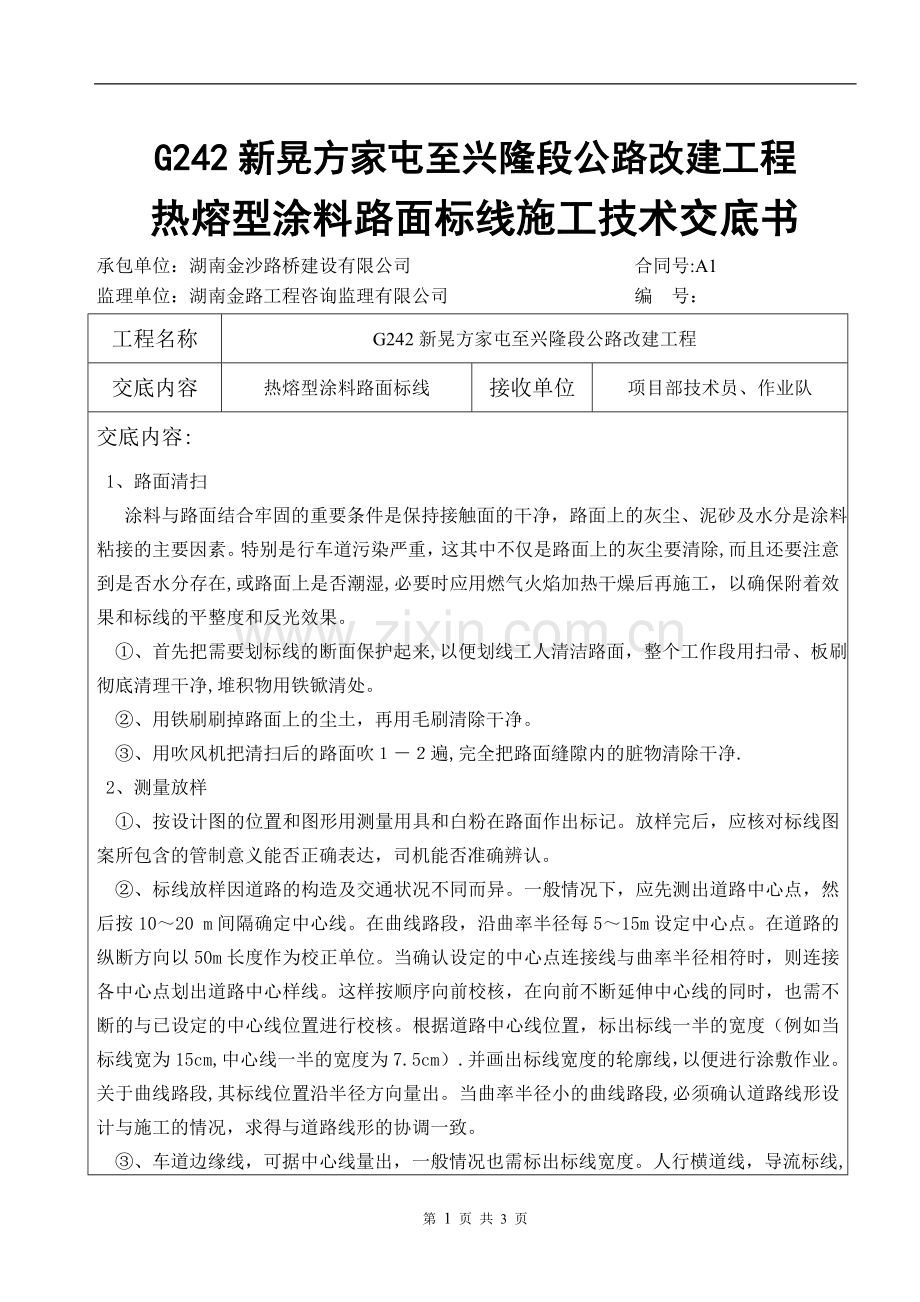

1、G242新晃方家屯至兴隆段公路改建工程热熔型涂料路面标线施工技术交底书承包单位:湖南金沙路桥建设有限公司 合同号:A1监理单位:湖南金路工程咨询监理有限公司 编 号:工程名称G242新晃方家屯至兴隆段公路改建工程交底内容热熔型涂料路面标线接收单位项目部技术员、作业队交底内容: 1、路面清扫 涂料与路面结合牢固的重要条件是保持接触面的干净,路面上的灰尘、泥砂及水分是涂料粘接的主要因素。特别是行车道污染严重,这其中不仅是路面上的灰尘要清除,而且还要注意到是否水分存在,或路面上是否潮湿,必要时应用燃气火焰加热干燥后再施工,以确保附着效果和标线的平整度和反光效果。 、首先把需要划标线的断面保护起来,以

2、便划线工人清洁路面,整个工作段用扫帚、板刷彻底清理干净,堆积物用铁锨清处。 、用铁刷刷掉路面上的尘土,再用毛刷清除干净。 、用吹风机把清扫后的路面吹遍,完全把路面缝隙内的脏物清除干净. 2、测量放样 、按设计图的位置和图形用测量用具和白粉在路面作出标记。放样完后,应核对标线图案所包含的管制意义能否正确表达,司机能否准确辨认。 、标线放样因道路的构造及交通状况不同而异。一般情况下,应先测出道路中心点,然后按1020 m间隔确定中心线。在曲线路段,沿曲率半径每515m设定中心点。在道路的纵断方向以50m长度作为校正单位。当确认设定的中心点连接线与曲率半径相符时,则连接各中心点划出道路中心样线。这样

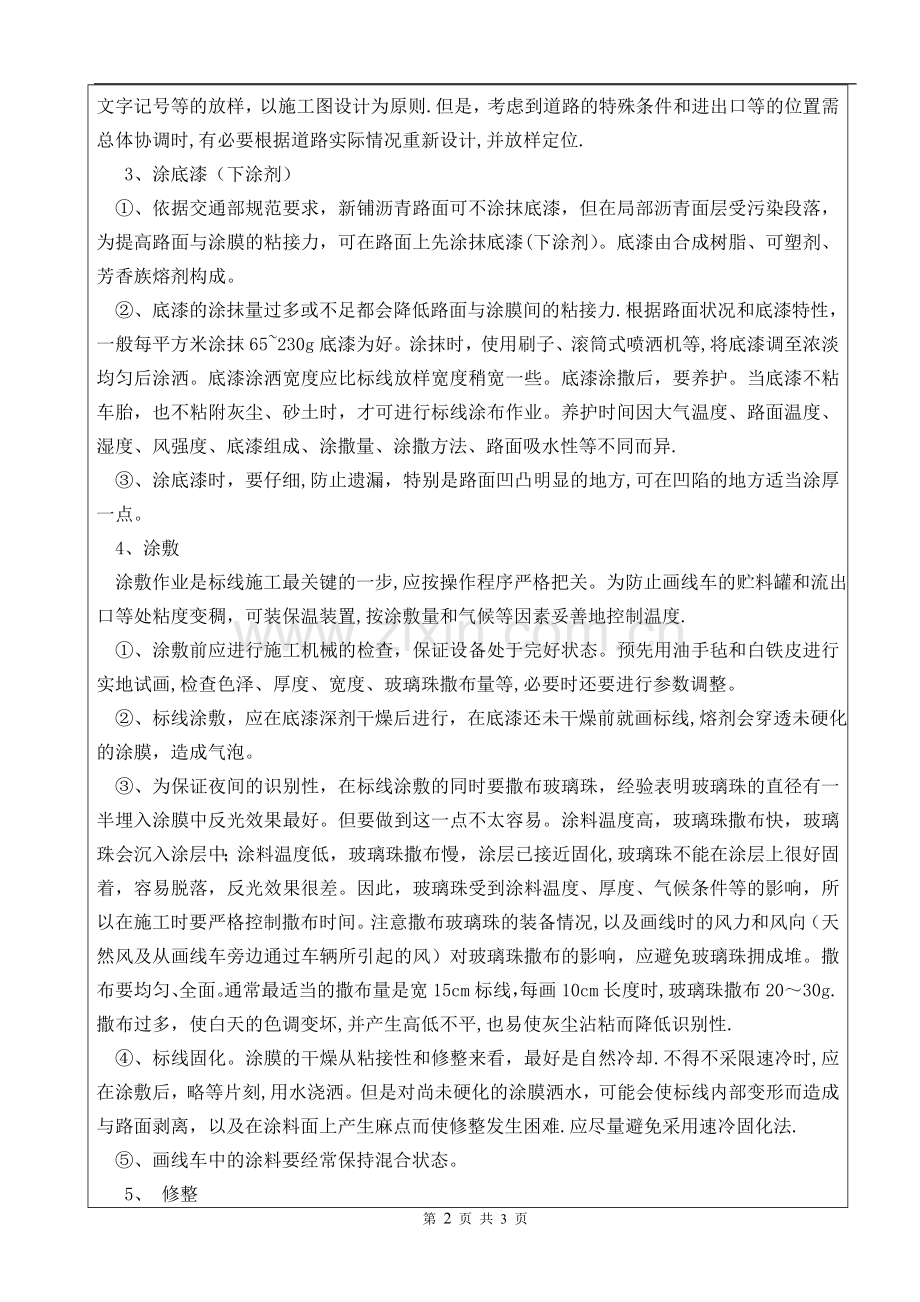

3、按顺序向前校核,在向前不断延伸中心线的同时,也需不断的与已设定的中心线位置进行校核。根据道路中心线位置,标出标线一半的宽度(例如当标线宽为15cm,中心线一半的宽度为7.5cm).并画出标线宽度的轮廓线,以便进行涂敷作业。关于曲线路段,其标线位置沿半径方向量出。当曲率半径小的曲线路段,必须确认道路线形设计与施工的情况,求得与道路线形的协调一致。 、车道边缘线,可据中心线量出,一般情况也需标出标线宽度。人行横道线,导流标线,文字记号等的放样,以施工图设计为原则.但是,考虑到道路的特殊条件和进出口等的位置需总体协调时,有必要根据道路实际情况重新设计,并放样定位. 3、涂底漆(下涂剂) 、依据交通部

4、规范要求,新铺沥青路面可不涂抹底漆,但在局部沥青面层受污染段落,为提高路面与涂膜的粘接力,可在路面上先涂抹底漆(下涂剂)。底漆由合成树脂、可塑剂、芳香族熔剂构成。 、底漆的涂抹量过多或不足都会降低路面与涂膜间的粘接力.根据路面状况和底漆特性,一般每平方米涂抹65230g底漆为好。涂抹时,使用刷子、滚筒式喷洒机等,将底漆调至浓淡均匀后涂洒。底漆涂洒宽度应比标线放样宽度稍宽一些。底漆涂撒后,要养护。当底漆不粘车胎,也不粘附灰尘、砂土时,才可进行标线涂布作业。养护时间因大气温度、路面温度、湿度、风强度、底漆组成、涂撒量、涂撒方法、路面吸水性等不同而异. 、涂底漆时,要仔细,防止遗漏,特别是路面凹凸明

5、显的地方,可在凹陷的地方适当涂厚一点。 4、涂敷 涂敷作业是标线施工最关键的一步,应按操作程序严格把关。为防止画线车的贮料罐和流出口等处粘度变稠,可装保温装置,按涂敷量和气候等因素妥善地控制温度. 、涂敷前应进行施工机械的检查,保证设备处于完好状态。预先用油手毡和白铁皮进行实地试画,检查色泽、厚度、宽度、玻璃珠撒布量等,必要时还要进行参数调整。 、标线涂敷,应在底漆深剂干燥后进行,在底漆还未干燥前就画标线,熔剂会穿透未硬化的涂膜,造成气泡。 、为保证夜间的识别性,在标线涂敷的同时要撒布玻璃珠,经验表明玻璃珠的直径有一半埋入涂膜中反光效果最好。但要做到这一点不太容易。涂料温度高,玻璃珠撒布快,玻

6、璃珠会沉入涂层中;涂料温度低,玻璃珠撒布慢,涂层已接近固化,玻璃珠不能在涂层上很好固着,容易脱落,反光效果很差。因此,玻璃珠受到涂料温度、厚度、气候条件等的影响,所以在施工时要严格控制撒布时间。注意撒布玻璃珠的装备情况,以及画线时的风力和风向(天然风及从画线车旁边通过车辆所引起的风)对玻璃珠撒布的影响,应避免玻璃珠拥成堆。撒布要均匀、全面。通常最适当的撒布量是宽15cm标线,每画10cm长度时,玻璃珠撒布2030g.撒布过多,使白天的色调变坏,并产生高低不平,也易使灰尘沾粘而降低识别性. 、标线固化。涂膜的干燥从粘接性和修整来看,最好是自然冷却.不得不采限速冷时,应在涂敷后,略等片刻,用水浇洒

7、。但是对尚未硬化的涂膜洒水,可能会使标线内部变形而造成与路面剥离,以及在涂料面上产生麻点而使修整发生困难.应尽量避免采用速冷固化法. 、画线车中的涂料要经常保持混合状态。 5、 修整 画标线结束后,应根据实际完成情况,计测工作量。以不符合要求的标线进行修整,去除溢出和垂落的涂膜,检查厚度、尺寸、玻璃珠的撒布情况及划线的形状等.要修剔不合规格的标线,收集四处散落的玻璃珠,因为路面上的玻璃珠易使人和车辆滑行和跌倒,发生事故。所以必须清扫干净。除此之外,必须及时整理施工机械、工具、扫除施工残留物以及拍照等。施工注意事项 、缺陷的、亮度不够的、尺寸不正确或位置错误的标线均应清除,路面应修补,材料应更换

8、。 、加热溶剂型涂料在施工时,对开桶后的涂料应进行充分的搅拌,在釜内加热时,温度应控制在180220之间。涂料完全融化后,搅拌510分钟即可进行涂敷,且涂敷于路面的温度不应低于180,否则会影响涂敷使用寿命。另外,禁止在5以下的气温中施工,最高加热温度不应超过220. 、热熔型涂料标线施工机械采用包括涂料预热釜、涂敷车、下涂剂喷涂机等在内的综合性配套机械。具体施工时因情况比较复杂,如涂层的膜厚,一方面受涂料品种的影响,也受施工速度的影响,在相同喷涂量的前提下,施工速度越快,所得膜厚就越薄。要保持涂膜厚度,喷涂量就要相就调整。 、为减少标线施工时对交通的影响,尽量安排在非高峰期施工,并做好交通引导以及安全措施.标线施划后注意保护,不让车辆辗压,开放交通前需修剔不合格的标线,收集散落的玻璃珠,清扫干净,避免玻璃珠导致车辆滑行或行人跌倒现象发生。标线施工的气温最佳要求是20。 、涂料施工时应在施工现场设置好各种安全标记、护栏等防护措施,以免车辆将涂料带出或形成车辙.标线施工应在不影响正常交通的情况下进行,避免造成任何交通事故. 、严禁在潮湿路面上施工,涂料玻璃珠存放干燥、注意防潮。 、涂料要经过充分搅拌方可使用。交底负责人日期接受交底人员签名监督人签字(监理工程师)日期第 3 页 共 3 页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
