收藏 分销(赏)

架桥机架梁施工方案.doc

上传人:a199****6536 文档编号:3943555 上传时间:2024-07-24 格式:DOC 页数:37 大小:154.54KB
下载 相关 举报
架桥机架梁施工方案.doc_第1页
第1页 / 共37页
架桥机架梁施工方案.doc_第2页
第2页 / 共37页
架桥机架梁施工方案.doc_第3页
第3页 / 共37页
架桥机架梁施工方案.doc_第4页
第4页 / 共37页
架桥机架梁施工方案.doc_第5页
第5页 / 共37页
点击查看更多>>
资源描述

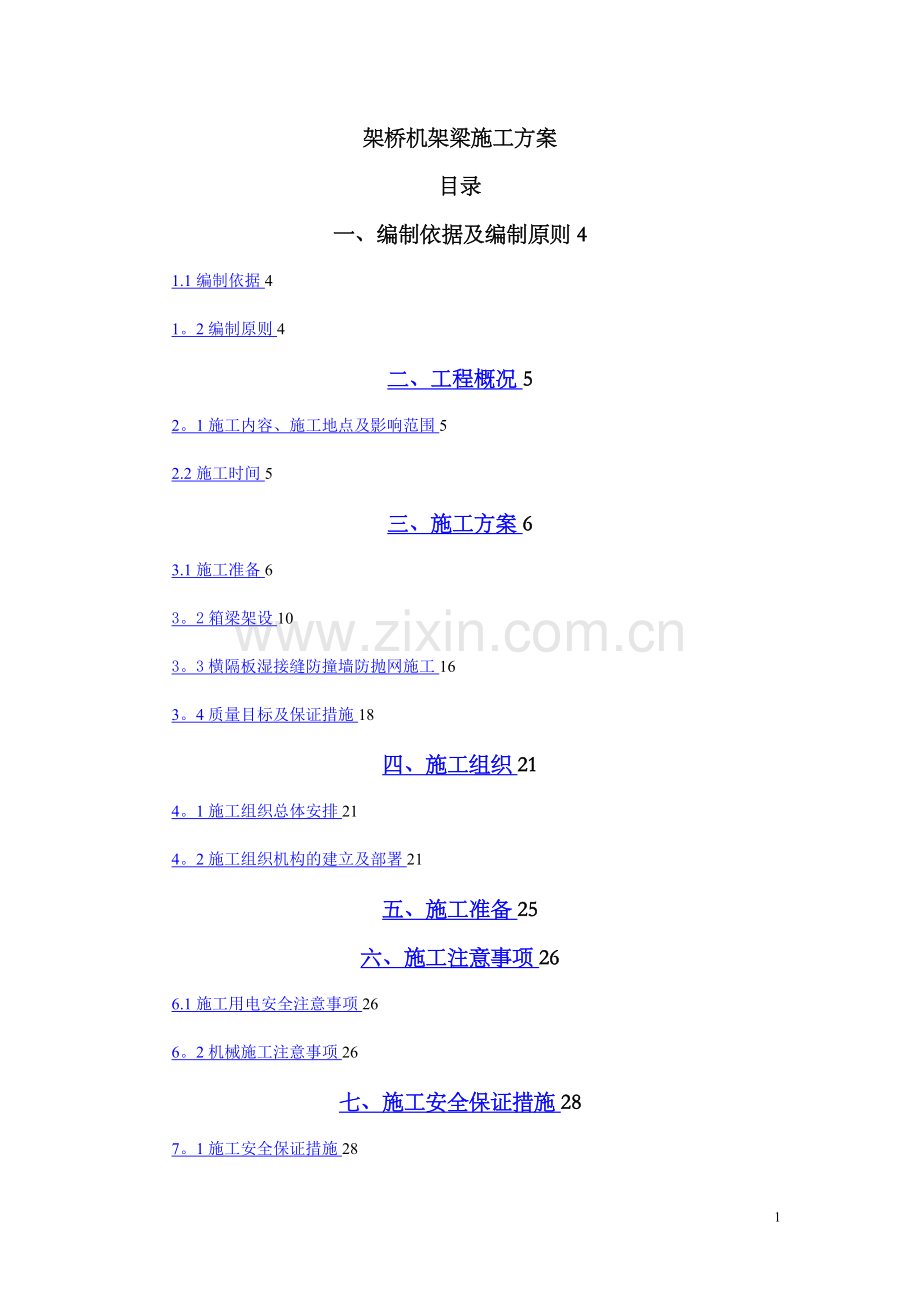

1、架桥机架梁施工方案目录一、编制依据及编制原则41.1编制依据41。2编制原则4二、工程概况52。1施工内容、施工地点及影响范围52.2施工时间5三、施工方案63.1施工准备63。2箱梁架设103。3横隔板湿接缝防撞墙防抛网施工163。4质量目标及保证措施18四、施工组织214。1施工组织总体安排214。2施工组织机构的建立及部署21五、施工准备25六、施工注意事项266.1施工用电安全注意事项266。2机械施工注意事项26七、施工安全保证措施287。1施工安全保证措施28八、安全应急预案308。1安全应急预案及说明308。2事故应急措施(预案)338。3应急物资准备43一、编制依据及编制原则1

2、.1编制依据1、铁路营业线施工安全管理办法(铁运2012280号文)、兰州铁路局营业线施工安全管理实施细则(兰铁办20132号)。2、关于加强铁路营业线及邻近营业线施工安全控制的通知(兰铁安函146 号).3、中铁二十局与兰州铁路局设备管理单位签署的施工安全协议。4、上海市政工程设计研究总院编制兰州市南山路某某立交工程施工图及变更文件。5、关于南山路某某立交桥跨越铁路北环线和兰州环行线施工图审查的纪要总技函2013148号.1。2编制原则1、坚持贯彻执行各项技术标准、安全技术规程。对现场安全管理实施全员、全方位、全过程严密监控。2、坚持实事求是,本着“科学管理、精心组织、精心施工”的原则,确保

3、施工组织的可行性、先进性和合理性。3、坚持“安全第一、预防为主、综合治理”的方针。4、坚持“改造自然、美化自然、工程建设、环保同行”的原则,施工、环保同考虑、同安排、同落实,两者并举,同期进行,按永久工程标准建造、维护环保设施,达到施工、环保双成功、双满意.二、工程概况2。1施工内容、施工地点及影响范围2。1.1施工内容1、兰州市南山路某某立交桥工程跨越铁路北环线C匝道第9、10孔架桥机架梁、横隔板、湿接缝、防撞墙、防抛网等施工。2、兰州市南山路某某立交桥工程跨越铁路北环线D匝道第28、29孔架桥机架梁、横隔板、湿接缝、防撞墙、防抛网等施工。2。1。2施工地点北环线上行线石岗站内K65+450

4、K65+700;北环线下行线石岗至西固城区间K65+450K65+700。2。1。3影响范围本方案适用范围为:某某立交桥工程跨越铁路北环线C匝道第10孔、D匝道第28孔架桥机架梁、横隔板、湿接缝、防撞墙、防抛网等在北环线上行线石岗站内K65+450K65+700上方。C匝道第9孔、D匝道第29孔架桥机架梁、横隔板、湿接缝、防撞墙、防抛网等在北环线下行线石岗至西固城区间K65+450K65+700上方。跨越铁路北环线的箱梁与北环线铁路的关系见附件11、21。2.2施工时间施工时间:2015年9月5日2015年10月31日,具体时间以铁路局批复的施工计划为准。三、施工方案3.1施工准备3。1。1设

5、备准备架桥机架梁作业根据梁的自重选用160t双导梁架桥机,并配套相应的机械设备,主要设备见表31:表3-1 预制梁架设机械设备一览表序号机械设备名称机械型号数量用途1双导梁架桥机160T/40M1架箱梁架设2龙门吊80t2台预制梁厂装梁3汽车吊200t2台存梁区装梁4运梁车160t/120各2辆箱梁运输5挖掘机LC2201台道路修整6装载机LG50C1台道路修整7振动式压路机YZ22B1台道路修整8电焊机BX1-400A2台架设后箱梁连接9发电机30KW1台备用(防止停电)10其他设备若干湿接缝及护栏施工3。1.2道路准备1、根据现场地表道路条件,对架梁道路进行修整,防止由于道路问题影响箱梁正

6、常架设或者出现安全质量事故.在箱梁运输、架设前,采用人工配合装载机、压路机,从存梁场地至箱梁架设现场的运梁道路需平整夯实、碾压,路基密实程度和碾压次数以满足运梁车行走为准。 2、施工区域箱梁存放区在石岗车间附近,采用汽车吊装至运梁车,进入D匝道已施工桥梁道路,直至C、D匝道架梁部位。3。1.3湿接缝模板准备湿接缝施工时模板采用5mm钢模板,在箱梁架设前固定箱梁翼缘板底部,待箱梁两片箱梁架设完成后,利用箱梁架设时的“天窗时间将湿接缝模板固定好,且混凝土浇筑完成后,钢模板不拆除。3.1。4人员准备 项目部进行明确的组织分工,责任到人,合理组织,有效施工,具体管理人员见表3-2表3-2 项目主要管理

7、人员配备表序号姓名职务备注1生产副经理施工负责人2总工兼常务副经理技术负责人3安质部长安全负责人4架梁分公司经理架梁负责人5工程部长现场负责人6物资部长物资负责7实验室主任实验负责8测量班班长测量负责9桥梁工程师现场技术10桥梁工程师现场技术11桥梁工程师现场技术对现场劳动力进行合理组织,确保施工一线施工安全高效,具体劳动力安排如下:1、架梁作业工班:13人,由领班(郭振强)、副领班(李斌元)、架桥机司机、电焊工2人、起重工8人组成,工班长担任领班,工班安全员担任副领班,负责桥梁按计划架设.2、运梁作业工班:8人,带工班长1人,运梁司机4人,辅助工2人桥下桥上起重工各1人组成。负责实施移梁、吊

8、装梁、给架桥机喂梁作业.3、技术组:5人,工程师、技术员各1人,测量工3人。由技术负责主持,编制实施性施工组织计划和安全技术措施,对参加架梁施工人员进行技术交底的技术指导,放出梁端线、边线和中线,指导、落梁准确到位。测量架桥机在各种工况时的挠度和变形情况.为桥梁安全架设提供准确数据。4、安全防护组:5人,其中专职安全员2人,驻站联络员1人,安全防护员2人,在安全负责人的领导下,全过程监督、指导检查架梁安全技术措施的执行和落实,对重点工序进行卡控,达不到标准要求的,不准施工。驻站员与车站值班员、施工现场保持联系,向施工现场准确传达调度命令,办理销点手续。5、后勤保障组:5人,组长由后勤部负责人担

9、任,材料员1人,值班汽车、吊装司机各1人、备用发电机司机1人.负责现场各种材料机具的供应.6、通讯联络小组:专用手机3部:驻站联络一部、现场指挥一部、架桥机指挥一部。3.1。5支座安装A、安装前准备工作(1)首先对购买进场的橡胶支座进行抽样检查,检查合格后方可进行现场的使用,如发现橡胶支座有质量缺陷立即更换。(2)梁板在运出存梁区前对梁板外观进行检查,排水孔及排气孔需全部打通,梁底预埋钢板需清理干净,经验收合格后,方可运出预制场用于施工。(3)所有设备到位,并检验合格。(4)箱梁吊装前,测量组进行桥梁支座中心线的精确测量放样,安装桥梁支座,使支座的定位的误差符合规范或设计图纸要求,落梁前先测设

10、箱梁的中心线,使落梁后箱梁的偏移量满足规范或设计图纸要求。B、安装支座板式橡胶支座安装注意事项(1)、支座安装前,应检查产品的技术指标、规格尺寸是否符合图纸要求,如不相符,不得使用。(2)、桥墩和桥台上放置支座部位的砼表面应平整清洁,以保证整个面积上的压力均匀。认真检查所有表面、底座及垫石标高,对处于纵坡及弯道上的桥梁,在支座施工时,应作相应调整和处理。(3)、支座在顺桥向和横桥向的方向、位置应准确,安装时应进行检查核对,避免反复。(4)、梁板吊装时,就位应准确且其底面应与支座密贴,否则应将梁、板吊起,重新调整就位安装;安装时不得采用撬棍移动梁板的方式进行就位。表3-4 支座安装质量标准检查项

11、目规定值或允许偏差值检查方法1支座顺桥向偏位(mm)10用尺量,每孔检查46个支座2垂直度()不大于1吊垂线,每孔检查2片3支座高程(mm)符合设计规定;未规定时5每片用水准仪测 3 点3。2箱梁架设架桥机全长60。3m在施工完成的桥梁上拼装成型,架桥机组装完成后。吊梁试验前,主机先空载行走与制动,检查架桥机液压及电控系统是否正常,对起吊平车的起吊、纵向移动及制动,前(后和中)支腿、前(后和中)顶高等升降做全面检查和试运行,测定空载时悬臂部分挠度值,然后按上述程序,重载试吊,检查重载时前、后、中支点最大工作反力,符合要求后,方可架梁.C、D匝道箱梁基本参数表见附表11。D匝道现场照片C匝道现场

12、照片3.2。1跨铁路架梁具体“天窗安排根据架梁施工计划时间表排出跨铁路孔的详细时间表,向铁路部门提报“天窗”计划。施工前与铁路有关部门签订施工配合协议、监护协议及安全协议书。安装梁的纵向湿接缝模板和浇筑混凝土的等在点内完不成的工作,安排在铁路天窗点内完成。3。2.2架桥机过孔流程“天窗”施工120分钟1)架桥机移至C匝道已完成SC11桥梁上,两台天车移至图示位置,提前将前横移轨道放在PC11盖梁顶,对轨道进行检查核对,确保中、前横移轨道处于平行位置,并用倒链固定在盖梁上,防止相对滑动。桥机前支腿千斤顶收起0。3米,吊起横移轨道。后支腿行进电机和中横移轨道上的中托纵移电机同时动作,桥机前伸5米,

13、到达线路边位置,达到“天窗”要求(点外10分钟)。2)给点后,后支腿行进电机和中横移轨道上的中托纵移电机继续同时动作,前移至20米位置时停止(15分钟)。将配重梁后移至后支腿后面(20分钟),并用后天车将配重梁吊住,卷扬机稍稍紧绳,使配重梁与桥机形成整体受力(25分钟)。3)开动中横移轨道的中托纵移电机和后支腿行进电机,继续将主梁前移,同时后天车的电机反向转动,使后天车相对位置不变,直至前支腿达到PC10墩顶(25分钟).4)前支腿到位后,将后天车卷扬机放绳,使前支腿下落,将支腿撑至PC11墩盖梁轨道上,完成就位(30分钟),经过检查无误后,“天窗”完毕。架桥机过孔作业流程工作流程时间调试命令

14、下发至作业10min架桥机前行20m10min将配重梁移至后支腿后面15min后天车挂绳,吊住配重梁20min前支腿前行至前方墩顶25min前支腿落至墩顶,完成加固30min清理场地至销记10min共计120min3.2。3架桥机架设第一、二片梁流程“天窗施工120分钟,在架桥机过孔后进行。1)前天车吊起箱梁,运梁车配合,纵向行走至PC11墩外5米处,行走速度为3米/分,行走时间为5/33分钟(点外进行).2)给点后前天车吊梁继续纵移至25米后(10分钟),梁体后端由后天车吊起(10分钟),总时间为20分钟。 3)前、后天车同步纵向行走到位,本次行走距离为10米,行走速度为2米/分,行走时间为

15、10/2=5分钟,临时落梁5分钟,总时间为10分钟。4)架桥机倒钩至边梁就位35分钟.5)架设中梁一片每一步至第三步,时间30分钟.架桥机架设作业流程图工作流程时间调试命令下发至作业10min架桥机前天车吊起箱梁前行25m10min待后天车吊起箱梁10min前后天车同步行起到位10min架桥机横移倒钩35min边梁就位5min架设中梁一片30min清理场地至销记10min共计120min3。2.4施工注意事项(1)箱梁安装时,应将梁吊至支座顶510cm处进行微调,确认位置准确后进行下放安装,箱梁就位后检查支座,是否存在“三条腿”现象,对于松动的支座将梁吊起后,用不锈钢板(d1mm、2mm)进行

16、垫高处理,直至垫实受力为止.(2)吊索采用4根直径48mm的钢丝绳。吊装时,吊索夹角45.(3)纵向跨墩移动架桥机时,应注意支腿悬臂挠度不得超过正常值,如超值必须查明原因.后支腿平衡重要移至后端指定位置,达到配重要求并固定好,严防向前滑移。整个架桥机必须安装水平,各支腿支撑牢固,防止架桥机发生倾覆事故。(4)纵向跨孔移动时,需要配置专人指挥,严格按操作规程进行。(5)架桥机每安装一孔桥,纵向移位前要进行一次安全检查,有问题要及时处理,架桥机不得带病作业.(6)架桥机桁架节连接销,材质45钢,不得随意用其他材料代替。(7)架桥机停止作业要稳固起吊天车和支腿行走轮,切断电源,架桥机禁止在5级风以上

17、作业。(8)架桥机拼装结束后,必须对减速器、液压系统等部位和各机构加足规定的润滑油脂。(9)梁板预制顺序要与安装桥孔梁板相配合.架桥机作业必须明确分工,统一指挥。要设专职操作员、起重工、电工和安全检查员。3。2。5架梁验收1、箱梁架设完后检查横隔板是否对齐,梁体与盖梁上临时支座线及架梁边线是否对齐;2、梁底与支座以及支座底与垫石顶是否密贴.实测项目编号检查项目规定值或允许偏差检查方法1支承中心偏位(mm)梁5尺量2倾斜度1.2吊垂线3梁顶面纵向高程(mm)+8,-5水准仪4相邻梁顶面高差(mm)8尺量3.3横隔板湿接缝防撞墙防抛网施工3.3.1一孔箱梁架设完成后箱梁施工横隔板、湿接缝,因跨越铁

18、路须在“天窗”点内施工,申请120分钟“天窗。模板采用5mm厚钢板加工预先制作成成品,在点内安装,砼浇筑完成后不再拆除。在横隔板、湿接缝施工完成后及施工防撞墙及安装防抛网.因跨越铁路须在“天窗点内施工,申请120分钟“天窗。防撞墙模板采用定型钢模,安装及拆除均须在点内施工。防抛网采用厂制成品件,现场螺栓安装成型。 防抛网构造示意图3.4质量目标及保证措施(一)质量目标满足工程规范和技术说明及国家、地方、有关部委颁布的现行技术标准、规范、规程、规则等有关规定,确保工程达到验收标准。工程一次验收合格率达到100.(二)质量保证措施1、管理措施检查验收坚持自检、互检、专检的“三检制”。以班组检查与专

19、业检查相结合.施工班组在上、下班交接前应对当天完成的工程的质量进行自检,对不符合质量要求的及时予以纠正.各工序工作完成后,由分管工序的技术负责人,质量检查人员组织工班长,按技术规范进行检验,凡不符合质量标准的,坚决返工处理,直到再次验收合格.工序中间交接时,必须有明确的质量交接意见,每个班组的交接工序都应当严格执行“三工序制度”,即检查上道工序,做好本工序,服务下道工序。建立健全岗位责任制,每项工作都要由专人负责.新工人,变换工程人员和特种工种作业人员上岗前必须对其进行岗前培训,考核合格后方可上岗.2、技术交底在架梁前将移梁、架梁、临时支座、橡胶支座的安装对作业班组长进行书面交底,交代清楚施工

20、步骤,注意事项及质量要求,关键重点部位要交底到每个施工人员.3、测量放线在架梁前测量每片箱梁的高度,在箱梁顶板、底板上弹出箱梁中心线及临时支座线。在盖梁上测量每个垫石的高度,四角高差,弹出每个橡胶支座、临时支座的中心线,箱梁边线及临时支座线,在架梁时使箱梁梁边及临时支座线与盖梁上的中心线、临时支座线完全重合。准确的测出临时支座的标高,在确定临时支座的标高时要考虑箱梁的高度和砂桶内砂的压缩高度。4、箱梁在箱梁场完成压浆封锚,由监理进行质量验收.箱梁出场前要求对每片梁的外观、几何尺寸、起拱、强度、纵向弯曲等逐一检查,必须符合设计要求及验收规范要求.5、箱梁湿接头及湿接缝部分提前进行凿毛处理。6、箱

21、梁运输过程中,每部运输炮车辆应在箱梁底部垫枕木、橡胶或土工布等缓冲垫,防止破坏箱梁实体。7、装卸车及安装时起重机起落要低速、平稳,禁止忽快忽慢,避免碰撞,引起构件损坏.8、桥台、盖梁位置及支座顶面标高要进行复核.9、吊装时保证按号就位,不得错号。10、箱梁安装时由技术、质控人员盯在现场,要求起吊平稳,就位准确,梁底与支座密贴,符合安装质量标准时方可脱钩。11、就位不准时,必须吊起重放。注意横梁是否直顺,伸缩缝的宽度符合设计要求。12、就位好的箱梁应及时设置支撑,用木楔将梁固定,确保梁的稳定。待第二片梁安装就位后,用连接筋将湿接缝钢筋焊接牢固,防止倾倒。13、检查验收箱梁架完之后的质量检查验收按

22、照进行。四、施工组织4.1施工组织总体安排箱梁架设由有经验的专业技术架桥队伍负责施工;横隔板湿接缝防撞墙由桥梁施工队负责施工;防抛网安装由专业施工队伍负责施工。施工计划见附件。4。2施工组织机构的建立及部署4。2。1施工组织机构施工领导人:施工负责人:安全负责人:驻站联络员(1人):专职防护员(2人):4.2。2施工组织人员及岗位责任(1)施工领导人全面负责应急抢险总体工作,为应急抢险总指挥.根据事故报告立即按本预案规定的程序,下令启动应急预案。负责向兰州铁路局和其他上级单位汇报事故情况和事故处理进展情况.(2)施工负责人职责施工负责人负责现场的作业组织,协调各单位施工作业,协调解决施工过程中

23、的问题及突发事件,检查落实施工方案确定的各项事宜,对违反方案要求,盲目乱干的行为要坚决制止。负责检查开工前的各项准备工作。掌握施工进度,及时向车站值班员反馈现场信息,及时向指挥部汇报施工情况,减少施工对营业线运营的影响,维护施工期间的正常约束秩序,确保营业线安全。(3)安全负责人制定现场安全规则、安全防护措施、督促检查现场执行情况。对施工人员做好相应的安全、教育、培训工作.制定安全预案,进行安全技术交底.组织安全防护人员参加兰州铁路局的安全培训,持证上岗。负责施工计划,方案的申报批复及与兰州铁路局相关站(段)之间的业务协调工作。负责安全防护用品的配置.负责现场标语、安全警示牌的制作,并督促现场

24、按要求设置。负责与通信、信号、电力、铁通等地下管线产权单位确认迁移全部完成,并完成签认手续。采取各种防护措施,防止事故的发生.(4)驻站联络员职责负责办理施工要点登记消记手续。及时了解车站值班员办理区间闭塞或接到邻站发车及办理本站发车、开车后等有关手续以及邻时变更情况,确认后,立即向工地防护员发出预报、确报或变更通知.驻站联络员必须坚守岗位,如因事暂时离开应有人代替。防护用品设备必须妥善保管,经常检查试用,保证在使用时性能良好。与驻站联络员通话时,必须严格执行复诵制度,防止听错,并按兰州铁路局驻站防护控制表内容,及时记录通话内容。(5)专职防护员职责防护人员必须严格遵守铁路营业线作业规定,服从

25、工作安排;当班时要校对时间、检查通信及信号器材性能、状态是否良好,身着防护服装,带齐防护信号用品,坚守岗位,集中精神,注意瞭望,持证按章防护;因有事暂离开岗位时,须向值班负责人报告,让其他防护人员替代后,方可离开。防护人员应了解当日施工内容、施工机械、车辆数量,并且要对施工机械、作业车辆全过程盯控;要时刻提醒机械作业人员注意站区地下管线和接触网,对野蛮作业机械人员有权责令其停止作业。并立即汇报施工负责人和值班经理.同时要认真做好记录,书写要工整,字迹要清楚。防护人员要保持通讯畅通,并与施工负责人、值班经理保持通信联系,在通报信息时,吐字要清楚,语言简明,不允许报错。防护人员应严格遵守铁路营业线

26、施工作业规定和劳动纪律,不得擅自离岗。防护人员对现场围挡、防护栏杆要加强维护,发现缺损处要立即恢复;保持围挡及防护栏杆的完好无损。发现有隐患存在时,能处理时及时处理,事后要给施工负责人和值班经理汇报;不能处理时立即报告施工负责人和值班经理;做好信息反馈工作。(6)现场安全员职责负责对施工全过程的安全进行监督检查,纠正违章作业。负责项目部的机械设备,电气线路,脚手架及施工环境的安全管理,为施工生产提供安全保证.参加对安全事故的调查及安全违章行为的处罚。配合有关部门排除安全隐患、组织安全教育和全员安全活动,监督劳动保护用品质量和正确使用。认真贯彻安全技术措施审批和施工安全技术措施交底制度。(7)现

27、场领工员严格遵守铁路营业线作业规定,服从工作安排.严格执行本管段邻近营业线施工中的各项安全技术措施,督促现场的落实。配合专职防护员、现场安全员的工作,坚守岗位.发现安全隐患或违规操作行为时,必须马上阻止,及时处理;不能处理时立即报告施工负责人,做好信息反馈工作.五、施工准备施工准确阶段是做好施工安全基础工作的重要阶段。做好这一阶段的安全工作,就为施工中的各项安全工作始终处于受控状态创造了条件。这一阶段的安全工作我们要认真做好以下几点:(1)根据设计交底、现场调查情况和有关施工安全的政策法规,核对设计文件、设计图纸。(2)与设备管理单位共同调查确认各类地下管线、隐蔽建筑物的位置、各类建筑物的限界

28、现状。(3)学习掌握兰州铁路局营业线施工安全管理实施细则(兰铁办20132号)及关于加强铁路营业线及邻近营业线施工安全控制的通知(兰铁安函2015146 号).(4)制定施工安全措施,建立各岗位安全生产责任制和日常安全管理检查制度。施工安全措施对各施工作业环节提出具体安全措施之外,还要明确管理者、检查者、执行者等岗位的安全责任,建立日常安全例会检查制度、事故及险情的责任追究和经济处罚制度等。(5)向参与施工的人员进行技术交底和安全培训教育,驻站联络员和防护员还应进行专门的培训,考试合格后,持证上岗。(6)主动与设备管理单位和行车单位分别签订施工安全协议书.安全协议书要明确双方的责任和义务,施工

29、责任地段和期限,安全防范内容和措施,结合部安全分工、发生责任行车事故的处罚方法、安全监督配合等。六、施工注意事项6.1施工用电安全注意事项(1)电工必须持证上岗,严禁非电工人员接电,拉线。(2)施工用电安装漏电保护装置。(3)架桥机必须由专人指挥,吊装期间架桥机下方禁止站人,与高压线保持安全操作距离。(4)严禁施工用电穿越铁路。6.2机械施工注意事项1、架桥机、吊装等大型机械设备进场作业时,必须实行“一机一人”盯岗作业。特殊工种必须持证上岗。2、大型机械作业水平投影距离距接触网立柱外缘必须大于2m。3、吊装不得站在墩台与既有线铁路之间,对影响既有线行车安全的机械设备设缆风绳,缆风绳拉设角度大于

30、60度。4、当列车通过时,必须停止吊装、回转等作业,并由防护员检查现场状况,确保无施工机具、材料侵入限界.5、施工之前检查吊装各部,确保各项指标处于完好状态,重点检查操纵装置,液压装置,安全装置和钢丝绳等,符合安全达到标准后方准使用.严禁吊装带病作业。吊装起步前应观察车辆四周情况,确认安全后(气压式制动的车辆待气压表读数达到规定的数值)鸣笛起步。司机在操纵作业中,必须与起重工密切配合,听从指挥人员的信号指挥。工作中,司机对任何人发出的紧急停车信号必须立即停车.6、作业现场的大小、地质的松软程度应不影响吊装作业安全.不准在5以上的坡道上横向起吊作业,如必须作业时,须将车身垫平。7、吊装在进行满负

31、荷和接近满负荷起吊时,禁止同时进行两个或两个以上操作动作,起重臂的左右旋转角度不准超过45.8、吊装作业时必须严格执行起重性能技术规定.不得在有载荷的情况下调整起升,变幅机构的制动器。吊装易滑脱物件时,吊钩、吊索应采取防滑措施.9、吊装司机遇有下列情况之一时,有权拒绝吊运:a。吊装所用钢丝绳不符合安全技术规定;b。所吊工作物件捆绑不牢固;c。工作物上有人时或手扶吊钩时;d.吊物超过额定重量或物体重量不明时;e。吊物埋在地里时;f.指挥信号不明确或多人指挥时;g。易爆物品不吊,如氧气瓶、乙炔发生器等;h。吊物需歪拉斜拽时。10、因此项施工不停电作业,且点内高空作业,在作业现场做好警示灯、照明灯的

32、设置。高空作业人员经过培训合格后方能上岗.后有作业人员挂好安全带,做好人员自身的安全防护。在施工中及施工完成后专人负责检查施工面上有可能移动的落物并清理干净.确定无落物。七、施工安全保证措施7。1施工安全保证措施1、施工安全措施A、一般规定(1)既有线上施工严格贯彻执行兰州铁路局有关既有线上施工安全的规定。(2)既有线施工,我单位将与设备管理和行车组织单位分别签订施工安全协议,明确双方的安全责任和义务,及时协调施工与运营的关系,解决行车与施工中的安全问题。每次施工时,设备单位安全检查员必须到现场后才能开始施工,与设备管理单位确定通讯、信号、电缆走向,进行技术交底,做好标记后再施工。(3)施工前

33、对地下的管、线、电线电缆设施的位置双方应予以确认,划定防护范围,经设备管理部门同意后再安排进行施工。(4)邻近既有线施工中,我单位将和设备管理单位经常监视与保持线路、通信、信号等建筑物和设备处于完好状态,发现异常立即停工处理。施工地段既有线设备发生损坏时,我单位将及时通知设备管理单位,并立即停止施工,在设备管理单位的指导下,积极组织抢修,尽快恢复正常使用,严禁私自处理或隐瞒不报.(5)邻近既有线施工工区开工前先申报审批,未经审批不准进行施工。(6)邻近既有线施工,严格按铁路技术管理规程和铁路工务安全规则设置施工安全防护。防护人员均由指定的、经过考试合格的正式职工担任。(7)施工照明不得采用与信

34、号灯类似的灯光.B、既有通信、信号、设备及管线安全防护的技术措施(1)指派专人负责管线保护工作,实施层层管线交底制度,现场悬挂标牌等管线保护警示牌,加强对施工作业人员的教育,提高管线保护意识。(2)线路两侧10m范围内和地下电缆两侧各5m范围内不修建临时设施.八、安全应急预案8.1安全应急预案及说明8。1.1安全应急响应小组机构及职责1、安全应急响应小组组织机构图组 长:副组长:副组长:现场指挥部现场抢险组后勤保障组场现 场 指 挥 部疏副总指挥:霍斌峰、马跃军导副总指挥:陈永红、冯家奎组总指挥:常俊国医疗救护组组组善后处理组善后处理组事故调查组安全保卫组防护组2、安全应急响应小组职责(1)组

35、长是应急救援领导小组的第一负责人,担任组长,负责紧急情况处理的指挥工作。成员分别由架子队队长、总工程师、安质部部长组成,负责紧急情况处理的具体实施和组织工作。(2)副组长是坍塌事故应急小组第二负责人,负责相应事故救援组织工作的配合工作和事故调查的配合工作.触电事故、大型脚手架及高处坠落事故、电焊伤害事故、车辆火灾事故、交通事故、火灾及爆炸事故、机械伤害事故等.(3)现场抢险组:组长由生产副经理担任,成员由安全员、现场主管、技术负责人和路桥架子队组成.主要职责是:组织实施抢险行动方案,协调有关部门的抢险行动;及时向指挥部报告抢险进展情况。(4)安全保卫组:组长由安全副经理担任,成员由项目综合办、

36、保安组成。主要职责是负责事故现场的警戒,阻止非抢险救援人员进入现场,负责现场车辆疏通,维持治安秩序,负责保护抢险人员的人身安全。(5)后勤保障组:组长由项目部总工程师担任,成员由项目物资部、综合办、计财部、后勤组成。主要职责是:负责调集抢险器材、设备;负责解决全体参加抢险救援工作人员的食宿问题.(6)医疗救护组:组长由安全副经理担任,成员由物资部、后勤及桥梁架子队组成。主要职责是:负责现场伤员的救护等工作.(7)事故调查组:组长由架子队队长、公司责任部门领导担任,成员有项目部安质部长,公司相关部门,公司有关技术专家组成。主要职责是:负责对事故现场的保护和图纸的测绘,查明事故原因,确定事件的性质

37、,提出应对措施,如确定为事故,提出对事故责任人的处理意见。(8)防护组:组长由安质部部长担任,成员有现场安全员、防护员。主要职责是:负责既有线的安全防护工作,在施工过程中监控施工现场,注意维护既有线行车安全.8.1。2应急预案工作流程图现场负责人立即通知防护员和驻站联络员驻站联络员立即报告车站请求紧急处理组长副组长、组员事故调查值班员通知外部机构通知上级主管部门通知外部机构事故调查处理8。2事故应急措施(预案)8。2.1触电事故应急预案(1)截断电源,关上插座上的开关或拔除插头.如果够不着插座开关,就关上总开关。切勿试图关上那件电器用具的开关,因为可能正是该开关漏电。(2)若无法关上开关,可站

38、在绝缘物上,如一叠厚报纸、塑料布、木板之类,用扫帚或木椅等将伤者拨离电源,或用绳子、裤子或任何干布条绕过伤者腋下或腿部,把伤者拖离电源。切勿用手触及伤者,也不要用潮湿的工具或金属物质把伤者拨开,也不要使用潮湿的物件拖动伤者。(3)如果患者呼吸心跳停止,开始人工呼吸和胸外心脏按压。切记不能给触电的人注射强心针。若伤者昏迷,则将其身体放置成卧式.(4)若伤者曾经昏迷、身体遭烧伤,或感到不适,必须打电话叫救护车,或立即送伤者到医院急救。(5)高空出现触电事故时,应立即截断电源,把伤人抬到附近平坦的地方,立即对伤人进行急救。(6)现场抢救触电者的原则:现场抢救触电者的经验原则是:迅速、就地、准确、坚持

39、。迅速争分夺秒时触电者脱离电源;就地-必须在现场附近就地抢救,病人有意识后在就近送医院抢救。从触电时算起,5分钟以内及时抢救,救生率90左右.10分钟以内抢救,救生率6。15希望甚微;准确-人工呼吸发的动作必须准确;坚持只要有百万分之一希望就要近百分之百努力抢救。8.2。2坍塌事故应急预案(1)坍塌事故发生时,安排专人及时切断有关闸门,并对现场进行声像资料的收集。发生后立即组织抢险人员再半小时内到达现场.根据具体情况,采取人工和机械相结合的方法,对坍塌现场进行处理。抢救中如遇到坍塌巨物,人工搬运有困难时,可调集大型的吊车进行调运.在接近边坡处时,必须停止机械作业,全部改用人工扒物,防止误伤被埋

40、人员。现场抢救中,还要安排专人对边坡、架料进行监护和清理,防止事故扩大。(2)事故现场周围应设警戒线。(3)统一指挥、密切协同的原则。坍塌事故发生后,参战力量多,现场情况复杂,各种力量需在现场总指挥部的统一指挥下,积极配合、密切协同,共同完成.(4)以快制快、行动果断的原则。鉴于坍塌事故有突发性,在短时间内不易处理,处置行动必须做到接警调度快、到达快、准备快、疏散救人快、达到以快制快的目的。(5)讲究科学、稳妥可靠的原则。解决坍塌事故要讲科学,避免急躁行动引发连续坍塌事故发生.(6)救人第一的原则。当现场遇有人员受到威胁时,首要任务是抢救人员。(7)伤员抢救立即与急救中心和医院联系,请求出动急

41、救车辆并做好急救准备,确保伤员得到及时医治.(8)事故现场取证救助行动中,安排人员同时做好事故调查取证工作,以利于事故处理,防止证据遗失。(9)自我保护,在救助行动中,抢救机械设备和救助人员应严格执行安全操作规程,配齐安全设施和防护工具,加强自我保护,确保抢救行动过程中的人身安全和财产安全.8.2。3电焊伤害事故应急预案(1)未受过专门训练的人员不准进行焊接工作.电焊工上岗前,要经过培训和考试合格,并持有合格证,方可允许工作。(2)焊工应穿帆布工作服,戴工作帽,上衣不准扎在裤子里。口袋须有遮盖,脚下穿绝缘橡胶鞋,以免焊接时被烧伤.(3)焊工应带绝缘手套,不得湿手作业操作,以免焊接时触电。(4)

42、禁止使用有缺陷的焊接工具和设备。(5)高空电焊作业人员,应正确佩戴安全带,作业面设水平网兜并铺彩条布,周围用密目网维护,以防焊渣四溅。(6)不准在带有压力(液体压力或气体压力)的设备上或带电的设备上进行焊接。(7)现场上固定的电源线必须加塑料套管埋地保护,以防止被加工件压迫发生触电。8.2.4机械伤害事故应急预案应急指挥立即召集应急小组成员,分析现场事故情况,明确救援步骤、所需设备、设施及人员,按照策划、分工,实施救援。需要救援车辆时,应急指挥应安排专人接车,引领救援车辆迅速施救。1、小型机械设备事故应急措施(1)发生各种机械伤害时,应先切断电源,再根据伤害部位和伤害性质进行处理.(2)根据现

43、场人员被伤害的程度,一边通知急救医院,一边对轻伤人员进行现场救护.(3)对重伤者不明伤害部位和伤害程度的,不要盲目进行抢救,以免引起更严重的伤害.2、机械伤害事故引起人员伤亡的处置:(1)迅速确定事故发生的准确位置、可能波及的范围、设备损坏的程度、人员伤亡等情况,以根据不同情况进行处置。(2)划出事故特定区域,非救援人员、未经允许不得进入特定区域。迅速核实塔式起重机上作业人数,如有人员被压在倒塌的设备下面,要立即采取可靠措施加固四周,然后拆除或切割压住伤者的杆件,将伤员移出.(3)抢救受伤人员时几种情况的处理:如确认人员已死亡,立即保护现场;如发生人员昏迷、伤及内脏、骨折及大量失血:立即联系1

44、20、122急救车或距现场最近的医院,并说明伤情。为取得最佳抢救效果,还可根据伤情联系专科医院。外伤大出血:急救车未到前,现场采取止血措施。骨折:注意搬动时的保护,对昏迷、可能伤及脊椎、内脏或伤情不详者一律用担架或平板,不得一人抬肩、一人抬腿.一般性外伤:视伤情送往医院,防止破伤风.轻微内伤,送医院检查。制定救援措施时一定要考虑所采取措施的安全性和风险,经评价确认安全无误后再实施救援,避免因采取措施不当而引发新的伤害或损失。8。2。5影响既有线行车事故应急预案1、物体坠落损坏钢轨出现物品坠落突发事件,损坏钢轨,危及行车安全时,现场施工负责人、安全人员必须冷静、果断、及时向领导小组报告事件情况,

45、不能隐瞒不报,心存侥幸;同时组织人员采取措施,防止事态的扩大,减少损失.上报工作由现场负责人负责。报告程序如下:首先报告给驻站联络员,由驻站联络员报告给车站且向列车发出慢性或停车信号。然后由现场负责人报告给架子队队长和项目经理部经理,防护员要在事故地点设置停车信号,如瞭望困难,遇大雾、暴风雨(雪)等恶劣天气或夜间,还应点燃火炬。同时利用应急救援物资,对损坏的钢轨和道床进行抢修。2、边坡影响行车施工过程中若发现既有边坡有失稳的迹象,现场施工负责人,应立即停止有可能造成既有边坡失稳的施工,并采取以下措施对失稳段边坡进行加固。(1)通报营业线安全防护人员,并根据事态的发展及时向列车发出慢行信号。并组织施工人员采取措施对失稳边坡进行加固,同时报告领导小组。(2)若发生坍塌,导致铁路中断,应通知车站值班人员,连接轨道短路铜线,由安全防护人员拦截列车,启动应急预案,进行抢险。(3)领导小组启动相应的应急预案,后勤保障小组应及时的将抢险所需的钢管、沙袋、钻孔机、钢轨等物资通过抢险专用车,立即送到抢险现场,保证抢险的物资满足抢险要求。(4)先在失稳边坡处根据打入钢管,钢管间距按0。5m梅花状布置,必要时码放沙袋及回填密实土进行加固,失稳得到控制后及时进行加密钢轨桩施工。险情

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
