收藏 分销(赏)

热力管网工作总结.doc

上传人:天**** 文档编号:3943481 上传时间:2024-07-24 格式:DOC 页数:7 大小:47.54KB 下载积分:6 金币
下载 相关 举报
热力管网工作总结.doc_第1页
第1页 / 共7页
热力管网工作总结.doc_第2页
第2页 / 共7页

点击查看更多>>
资源描述

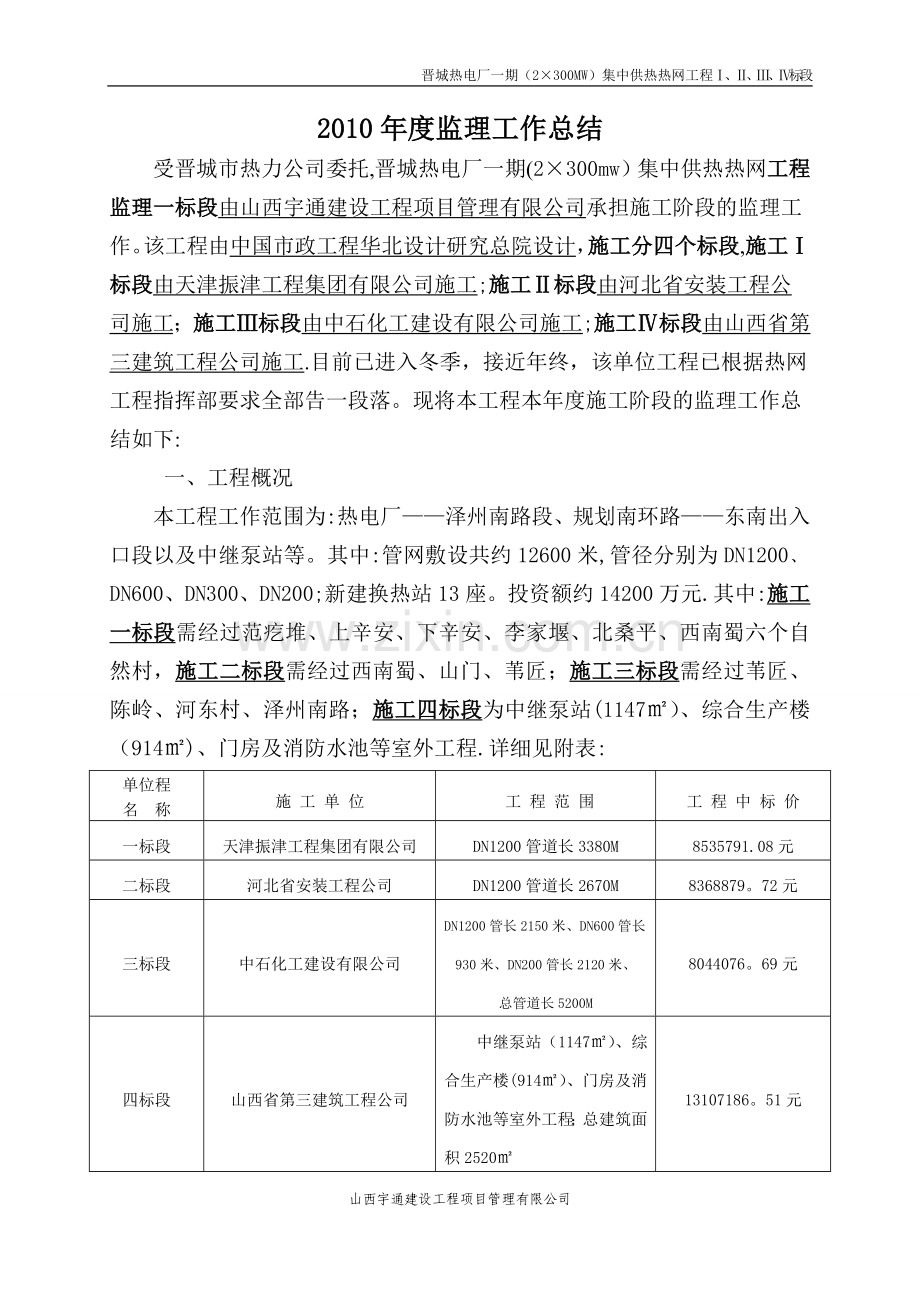

晋城热电厂一期(2×300MW)集中供热热网工程Ⅰ、Ⅱ、Ⅲ、Ⅳ标段 2010年度监理工作总结 受晋城市热力公司委托,晋城热电厂一期(2×300mw)集中供热热网工程监理一标段由山西宇通建设工程项目管理有限公司承担施工阶段的监理工作。该工程由中国市政工程华北设计研究总院设计,施工分四个标段,施工Ⅰ标段由天津振津工程集团有限公司施工;施工Ⅱ标段由河北省安装工程公司施工;施工Ⅲ标段由中石化工建设有限公司施工;施工Ⅳ标段由山西省第三建筑工程公司施工.目前已进入冬季,接近年终,该单位工程已根据热网工程指挥部要求全部告一段落。现将本工程本年度施工阶段的监理工作总结如下: 一、工程概况 本工程工作范围为:热电厂——泽州南路段、规划南环路——东南出入口段以及中继泵站等。其中:管网敷设共约12600米,管径分别为DN1200﹑DN600、DN300、DN200;新建换热站13座。投资额约14200万元.其中:施工一标段需经过范疙堆、上辛安、下辛安、李家堰、北桑平、西南蜀六个自然村,施工二标段需经过西南蜀、山门、苇匠;施工三标段需经过苇匠、陈岭、河东村、泽州南路;施工四标段为中继泵站(1147㎡)、综合生产楼(914㎡)、门房及消防水池等室外工程.详细见附表: 单位程 名 称 施 工 单 位 工 程 范 围 工 程 中 标 价 一标段 天津振津工程集团有限公司 DN1200管道长3380M 8535791.08元 二标段 河北省安装工程公司 DN1200管道长2670M 8368879。72元 三标段 中石化工建设有限公司 DN1200管长2150米、DN600管长930米、DN200管长2120米、 总管道长5200M 8044076。69元 四标段 山西省第三建筑工程公司 中继泵站(1147㎡)、综合生产楼(914㎡)、门房及消防水池等室外工程;总建筑面积2520㎡ 13107186。51元 二、 工程进度控制方面情况 1。 工程进度措施 ⑴. 工程从2010年7月18日开始,施工过程中建设单位领导和项目监理部协调安排,各参建单位的共同努力、配合、积极协助业主抓好施工进度,认真审阅施工进度计划,将实际施工进度及时与计划进度比较,督促提醒施工方抓紧施工进度。 要求施工单位综合考虑,统筹安排,高度重视,科学组织,合理增加施工人员,按期完成工程指挥部下达的工程任务。要求施工单位管理人员、施工人员到位,合理安排工序,流水作业,保证工期。 ⑵。审核每月施工进度计划,认真分解安排。通过每周例会核查本周施工。要求各工种协调配合、交叉施工、流水作业.督促施工单位提出安排原材料进场,组织施工人员,考虑不确定因素。 2 . 工程计划进度 施工标段 七月 八月 九月 十月 十一月 一标段 管网DN1200 二标段 管网DN1200 三标段 管网DN1200、DN600、DN200 四标段 基础 主体 设备管道电器供电线路 标 段 实 际 完 成 进 度 数量(米) 合计(米) 备注 一标段 K8+014-——K8+819 K6+265-—-K6+722 K8+004——-K7+536 806 457 468 1731 二标段 K3+362。8———K4+162.3 K4+639。8-—-K5+320。7 K4+162.3—-—K4+639。8 799。5 680.9 477.5 1957。9 三标段 K2+675。313-—-K3+220 K1+945—-—172# K1+848-—-K1+299.6 545 730.66 550 1830 四标段 ⑴。 综合生产楼:主体框架、填充墙、室内回填土基本完成。 ⑵. 站房及配电室:主体框架,-轴室内回填土 电缆沟部分完成、填充墙。①—⑧轴设备基础 ⑶。 消防水池土建、毛石挡土墙、室外回填部分完成。 3.工程实际进度 4.未完成原因 ⑴. 管网地形复杂,经过村庄多,村民阻拦多,协调难度大. ⑵.开始施工经验不足,组织不到位 。 (3).遇上50年不遇暴雨。 (4).十月份又赶上收秋季节,农民工大部分都回家,人员补充不上。 5。 2010年工程款审批支付情况 序号 单位工程 施工方 申报(万元) 建设单位核定(万元) 支付 比例 累计 1 一标段 470.2 358.7 70% 251。03 2 二标段 805.5 552.4 70% 386。6 3 三标段 520.6 404。6 70% 283。2 4 四标段 754.4 521.63 70% 363.4 三、工程质量控制方面: 根据工程情况及监理范围,实行了一系列监理制度, 1、如工地例会制度、主要设备、材料见证取样、送样复试及报验制度、旁站监理制度、隐蔽工程验收制度、分项、分部工程质量检查制度、工程资料审核制度等。 2、采用跟踪监理与旁站监理相结合的手段,使工程施工处于受控状态。 3、主动做好事前控制工作(如审图、做好监理交底等),强化事中控制(如管道安装焊接中的跟班检查等),积极采取事后控制措施(如工程质量缺陷的修整检查等),以保证工程施工质量和工程进度。 4、管槽底标高必须以基准点控制。管槽宽度控制必须放出中线,两边量测。严格控制施工质量,即土方开挖边坡、标高,槽底夯填砂。施工单位对进场石砂自检合格后,上报监理验收.验收合格后,方可倒入槽内。吊装管道前,打出管道中线。测量管顶高程,进行复核。管材下部砂垫层出现空隙,必须填实.回填砂要求必须分层回填,用振动棒振实。分层进行密实度取样。铺砂尺寸要符合设计要求。 5、进入冬季施工后,要求安装施工队伍严格按建设单位技术组下发的《供热管道冬季施工注意事项》执行。如因施工单位冬季施工措施不到位,造成的质量问题,由施工单位承担。加强管道焊接对口质量检查和焊口外观质量检查等工序的控制力度。施工单位加强管道焊接对口质量检查,合格后上报监理验收。验收合格后,方可进行管道焊接.管道焊接完成后进行自检,自检合格后,方可上报监理验收焊口外观质量。 6、消防水池按变更图纸控制准确柔性套管的位置。毛石混凝土的砌筑砂浆必须饱满.毛石混凝土的砌筑砂浆必须饱满。控制好地基的砂石级配。 7、 钢筋加工后,要注意成品保护,严禁日晒雨淋。如造成锈蚀,在安装钢筋前,必须将表面的浮锈清理干净。要求安装模板时,拼缝严密,避免出现跑模、漏浆。砼振捣密实,不得漏振,或者过振离析。 8、 对各种材料施工单位要进行进场自检,经自检合格后,报监理验收,监理组织三方进行验收;对甲供材料要严格按照建设指挥部要求,施工单位要进行进场自检,经自检合格后,报监理验收,监理组织三方进行验收。注意控制清管质量。对弯头焊缝进行检查,施工单位进场自检,三方进行验收。未使用的管材、管件进行检查验收,已使用的管材、管件清管时,注意检查。 四、工程安全控制方面: ⑴. 要求管槽开挖必须对槽边进行放坡支护,采取有效防护措施,防止塌方.对开挖管槽处设置安全围栏防护、警示标志.对开挖深度超过3米的要有支护方案,对开挖深度超过5米的要有经专家论证的支护方案 ⑵. 要求施工现场采取防汛措施,不能将外部雨水灌入槽内.暴雨期间,夜晚现场看护不少于两人,并保证通讯通畅。 ⑶。 要求现场必须注意用电安全,一机一闸,采用漏电保护,防止触电事故发生.要检查漏电保护开关是否灵敏,电源线是否有漏电现象,电器设备是否接地。对各类易燃、易爆物品严格管理,合理有效配置消防器材,专人管理,严防发生火灾、爆炸事故.夜间施工照明光线必须充足,且采取有效的防护措施,注意人身安全。对综合生产楼、站房及配电室进入高空作业,必须搭设安全防护栏杆及安全密目网. ⑷。 吊卸管道时,要求在合适的路段暂时封闭道路,并做好绕行标识。避免发生因车辆、行人通行带来的安全隐患。吊装管道时,要保护好人身安全.高空吊装管道时,槽内严禁有人.待管道落至距槽底地面500mm时,方可下人辅助放管。管道对口时,操作人员身体不得接触管口部位,防止挤压事件发生. ⑸。 要求施工人员进场进行“三级安全教育",着重针对施工现场临时用电和职工生活区进行安全检查,确保安全防护工作的顺利实施。检查并督促施工单位,按建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序的安全防护措施,发现问题及时下达整改通知,督促施工单位整改,做到不安全不施工,施工必须保证安全. (6)对工地发现的安全隐患及时下发监理通知书、并上报建设指挥部 五、工程资料管理情况 早在工程未开工前,我项目监理部就组织公司技术人员查阅相关规范及其它省市的供热管网资料表格,对涉及本工程的表格进行示例,做出样品,并向市建筑质量监督站上报。 开工后,我项目监理部及时审核各标段施工单位上报的《施工组织设计》,并提出修改意见。确认具备工程开工条件后,签署《开工报告》。要求施工单位根据工程特点,审核了各《专项施工方案》,并监督施工单位认真实施.要求施工单位必须每月二十五日向项目监理部上报《施工进度计划》,附本月施工情况和下月工作计划。 按检验批、分项、分部工程上报工程资料,施工单位必须做好“三级"自检工作。完成一项,施工单位自检一项,上报一项,验收一项,签认一项。上道工序验收不合格,不能进行下道工序。有问题及时提出,要求施工单位整改合格后报监理复验,合格后才能进行下道工序施工,必须按工程程序施工. 六、存在问题及改进措施 工程施工中,由于前期部分人员不到位,部分人员缺乏安全、质量意识,造成了一些质量安全方面的问题。项目监理部通过口头和书面通知、陈述厉害,要求严格按质量验收规范及设计图纸施工,通过大家共同努力,使工程得以顺利进行。 下一步我项目监理部要进一步加强监理人员的素质,提高队伍现场管理水平,合理有序的配置人员,建立、健全各项规章制度和岗位责任制,分工明确,职责到人,各负其责,各司其职,搞好监理工作。 山西宇通建设工程项目管理有限公司 第十七项目监理部 2010年12月20日 7 山西宇通建设工程项目管理有限公司
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
