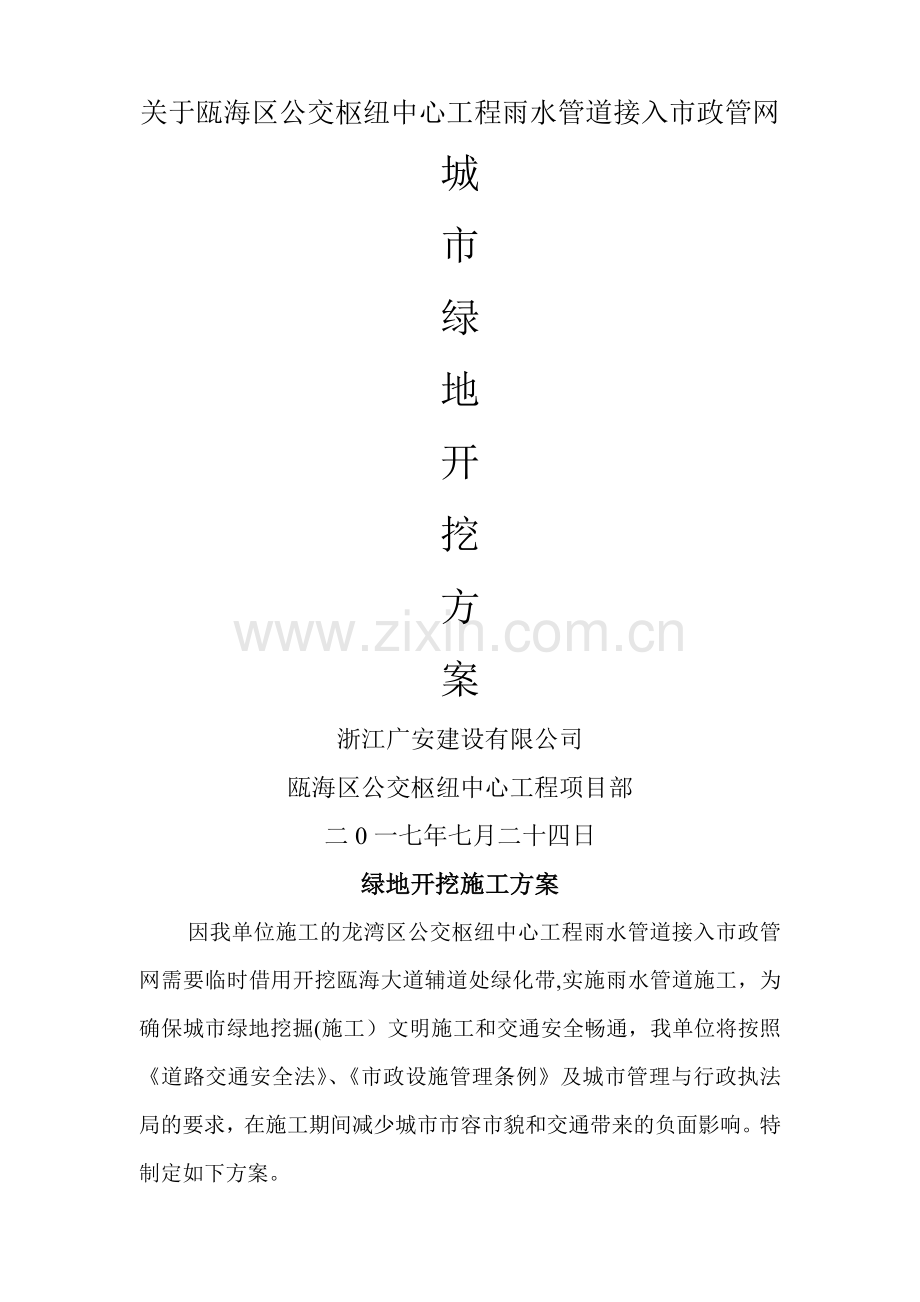

资源描述
关于瓯海区公交枢纽中心工程雨水管道接入市政管网
城
市
绿
地
开
挖
方
案
浙江广安建设有限公司
瓯海区公交枢纽中心工程项目部
二0一七年七月二十四日
绿地开挖施工方案
因我单位施工的龙湾区公交枢纽中心工程雨水管道接入市政管网需要临时借用开挖瓯海大道辅道处绿化带,实施雨水管道施工,为确保城市绿地挖掘(施工)文明施工和交通安全畅通,我单位将按照《道路交通安全法》、《市政设施管理条例》及城市管理与行政执法局的要求,在施工期间减少城市市容市貌和交通带来的负面影响。特制定如下方案。
一、简介
1、地址:
2、绿地开挖面积:
3、施工工期:20天
4、绿地状况:草皮、灌木等
二、施工工艺流程
植被、灌木转移→土方开挖→管道施工→回填→绿化恢复
三、地下管线保护措施
开挖前,查明地下管线的分布情况,在敷设有地下管线、电缆的地段进行土方开挖时,应事先取得有关部门的同意,施工时应采取保护措施,以防止破坏管线造成严重事故。施工时尽量避开或尽量将其移走,无法避免的施工时安排专人监控,禁止施工机械直接触碰,并及时采取措施加固或防护。
四、施工范围内涉及的绿化保护措施
开挖前,先把开挖点的植被、灌木带根泥移植到就近的地方,并加以保护。
五、人员、施工设备
1、绿化恢复聘请专业人员进行施工,确保植被成活.
2、施工设备:人力翻斗车、小型挖机、铁锹、锄头等
六、安全与文明施工
1、围挡施工。按照文明施工管理的有关规定,对施工采用标准的围挡设施进行围挡作业.
2、施工现场设置警示牌、安全标志,避免影响城市市容和交通安全,进行文明安全施工。施工期间和施工范围内损坏的其他设施,我单位负责修复。
3、施工材料、几句摆放不得超出施工围挡范围,临时占道施工现场不得设置与施工无关的生活配套设施。
4、雨水管道施工产生的淤泥渣土要及时清运.渣土除留必要的回填外,一律外运至指定地点。
七、现场清理、绿化恢复
1、该开挖处绿化主要为草皮,工程结束后,我单位恢复原状。
2、在植被恢复后,及时对绿化周边进行清理,产生的渣土及垃圾立即清运至指定地点.
瓯海区公交枢纽中心工程项目部
二0一七年七月二十四日
展开阅读全文
