收藏 分销(赏)

广东电网公司技改(大修)变电站工程施工方案.doc

上传人:丰**** 文档编号:3941457 上传时间:2024-07-24 格式:DOC 页数:48 大小:450.04KB
下载 相关 举报
广东电网公司技改(大修)变电站工程施工方案.doc_第1页
第1页 / 共48页
广东电网公司技改(大修)变电站工程施工方案.doc_第2页
第2页 / 共48页
广东电网公司技改(大修)变电站工程施工方案.doc_第3页
第3页 / 共48页
广东电网公司技改(大修)变电站工程施工方案.doc_第4页
第4页 / 共48页
广东电网公司技改(大修)变电站工程施工方案.doc_第5页
第5页 / 共48页
点击查看更多>>
资源描述

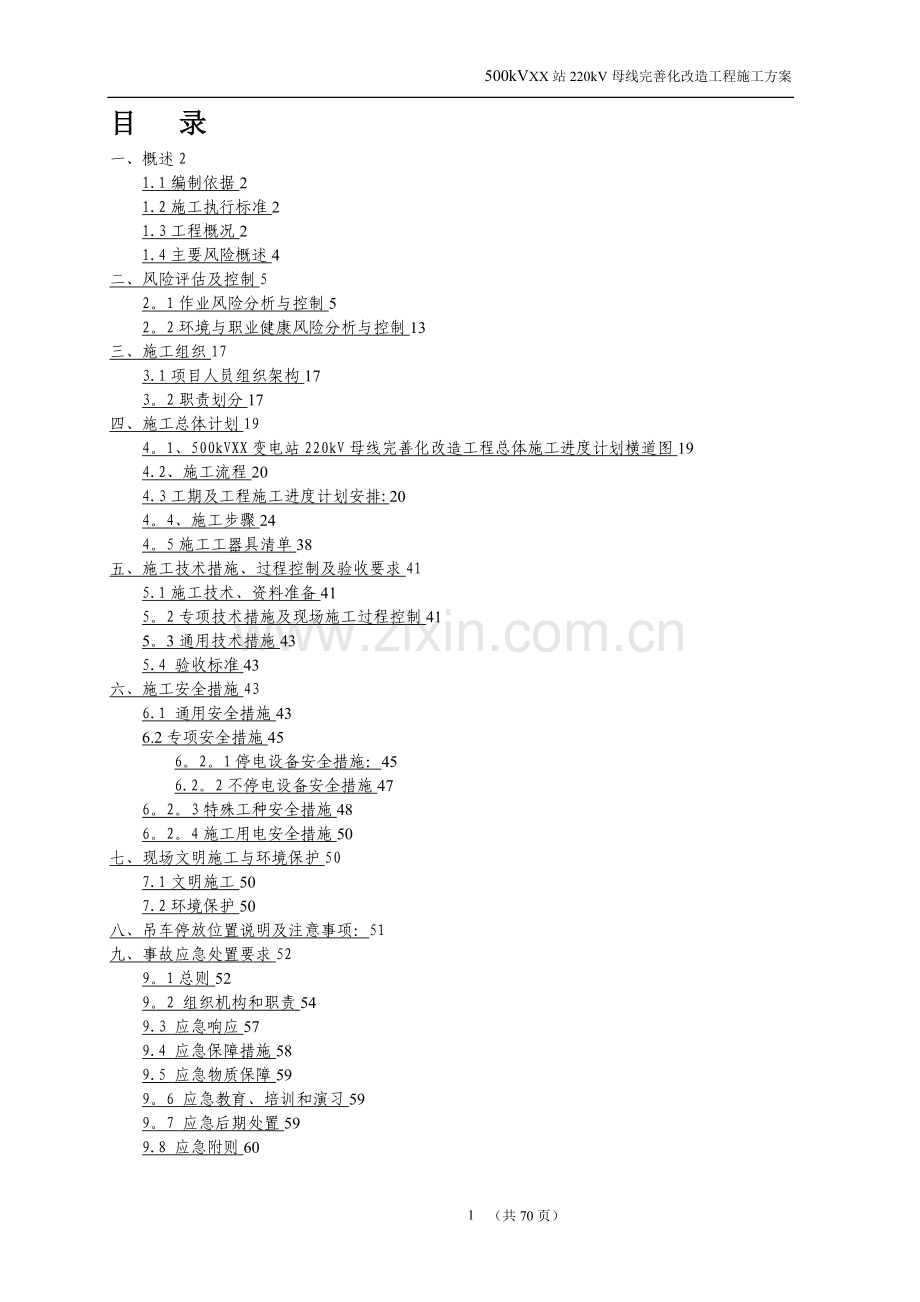

1、 500kVXX站220kV母线完善化改造工程施工方案广东电网公司技改(大修)工程施工方案模板二一一年八月42 (共70页)目 录一、概述21.1编制依据21.2施工执行标准21.3工程概况21.4主要风险概述4二、风险评估及控制52。1作业风险分析与控制52。2环境与职业健康风险分析与控制13三、施工组织173.1项目人员组织架构173。2职责划分17四、施工总体计划194。1、500kVXX变电站220kV母线完善化改造工程总体施工进度计划横道图194.2、施工流程204.3工期及工程施工进度计划安排:204。4、施工步骤244。5施工工器具清单38五、施工技术措施、过程控制及验收要求41

2、5.1施工技术、资料准备415。2专项技术措施及现场施工过程控制415。3通用技术措施435.4 验收标准43六、施工安全措施436.1 通用安全措施436.2专项安全措施456。2。1停电设备安全措施:456.2。2不停电设备安全措施476。2。3特殊工种安全措施486。2。4施工用电安全措施50七、现场文明施工与环境保护507.1文明施工507.2环境保护50八、吊车停放位置说明及注意事项:51九、事故应急处置要求529。1总则529。2 组织机构和职责549.3 应急响应579.4 应急保障措施589.5 应急物质保障599。6 应急教育、培训和演习599。7 应急后期处置599.8 应

3、急附则60一、概 述1.1编制依据根据广东电网公司佛山供电局变电二部2011年技改工程计划中对工程项目管理的相关要求,及500kVXX变电站220kV母线完善化改造工程(DG5011FSBE0004)施工设计图纸的相关要求,为缩短停电时间、确保该工程能有序开展,按期、安全完成,我公司特拟定本施工方案,整个施工过程将严格按本施工方案进行。1。2施工执行标准主要规范及标准: 广东电网公司验收规范Q/GD001 1122。52005 电气装置安装工程电气设备交接试验标准GB50150-2006 电业安全工作规程( 发电厂和变电所电气部分)DL 40891广东电网公司110kV500kV电网工程施工作

4、业指导书 变电站一次设备安装工程BDDQ-01; 变电站二次设备调试工程BDECSY01 变电站交接试验 BDYCSY01; 变电站土建工程 BDTJ01 输变电工程达标投产考核评定标准(2000版)广东电网变电站精细化设计施工工艺标准(2010版)2011年电网建设安全质量通病及违反“强条”行为防治规定施工中严格执行上述规程、制度中相关部分确保施工安全。1。3工程概况1。3。1 土建部分:XX站220kV母线完善化改造工程土建施工工程主要工作是在母线分段间隔、#1母联间隔建造设备基础和电缆沟。1、在母线分段间隔处主要的土建工程有:1)、新建220kV分段间隔隔离开关支柱基础 12个;2)、新

5、建220kV分段间隔电流互感器支柱基础 6个;3)、新建220kV分段间隔断路器基础 2个;4)、新建电缆沟 约70米;5)、新建端子箱基础 2个.2、在#1母联间隔处主要的土建工程有:1)、新建220kV母联间隔隔离开关支柱基础 6个;2)、新建220kV母联间隔电流互感器支柱基础 3个;3)、新建220kV母联间隔断路器基础 1个;4)、新建220kV支柱绝缘子支柱基础 3个5)、新建电缆沟 约60米;6)、新建端子箱基础 1个.1。3。2电气部分:1、本期新建220kV配电装置1M-2M#1母联间隔和1M5M、2M6M母线分段间隔。1母联间隔位于220kV配电装置预留#1主变进线间隔和预

6、留#2主变进线间隔之间,其布置形式与2母联间隔一致.1M-5M、2M6M母线分段间隔完善化建设前,需拆除前期工程中用于支撑软母线的支柱绝缘子及其支架与基础,再在预留分段间隔位置上安装母线分段间隔,建成双母线双分段间隔。2、本期新安装一套220kV母联保护屏及二套220kV分段保护屏,分别用于1M2M1母联和1M5M、2M6M母线分段保护;按间隔分别配置一套220kV母联测控装置及二套220kV分段测控装置,其中用于220kV 1M2M母联测控装置和1M5M母线分段测控装置组一面屏,2M6M母线分段测控装置独立组一面屏。3、本期新安装二套220kV母差及断路器失灵保护屏,用于220kV 1M、2

7、M母线保护,原220kV母差及断路器失灵保护用于220kV 5M、6M母差及断路器失灵保护。原220kV母差及断路器失灵保护的220kV沧后甲乙线本期改接220kV 1M、2M母差及断路器失灵保护装置。4、本期按相关设计要求完善刀闸闭锁、PT并列及主变跳闸等相关回路,新上的保护、测控装置按所在继保小室相应的接入GPS对时、网络交换机、直流电源等公用设备的备用接点。5、完善本期工程的电缆防火封堵工作,按相关设计要求、变电二所“变电站设备室防小动物封堵标准”进行施工。6、按站内原有五防系统标准,完善本期工程的五防系统(珠海共创)工作。7、原1母联,原1M、2M母差保护改名为2母联、5M、6M母差保

8、护的标示编号及改造工作。8、站内监控后台改造,远动增加新增设备数据库。1。4主要风险概述(重要)本次500kVXX变电站220kV母线完善化改造工程工作存在人身安全、设备安全、电网安全的风险隐患:1、土方挖掘、搬运时人员误伤,造成站内道路污染,每天施工完毕设专人清扫卫生.2、土方挖掘、新设备基础接地线焊接,易造成挖断、切断原有地网地线,使运行设备接地断开,造成设备误动、烧毁等电网事故。3、在靠近带电母线5M、6M底进行土建、支柱及设备安装,易造成机具、工具与带电母线的距离小于规定安全距离;造成母差动作、母线受损大面积停电、设备损坏、人员伤亡等重大事故。应设专人监护,在母线底竖立警示牌(明确施工

9、范围和控制高度、上方设备带电等标语)。4、新设备倒运时造成人员伤害及设备损坏。5、拆除220kV分段软母线、软母线绝缘支架及安装开关、刀闸、CT设备及软母线引下线连线时造成高空坠落及坠落物伤人、损坏设备.6、 长梯等长件物体搬运易碰运行设备.7、 二次线拆接线、刀闸传动(调试、验收)时造成误动、交直流短路、接地等,二次线改接线及保护装置调试时引起误动。应严格执行二次措施单、做好安全隔离措施.项目管理单位应增设专人监护。8、 混凝土车、货车、吊车压坏电缆沟板,过电缆沟时应该在电缆沟盖板上加盖钢板,并慢行,设专人指挥司机。9、 履带式挖掘机造成站内道路面永久性破坏,行驶时应在路面加垫木板,设专人指

10、挥司机.10、吊装作业时吊臂误碰上方管母线、相邻运行中管母线、软母线,造成母线受损大面积停电、设备损坏、人员伤亡等重大事故。应设专人指挥,消除吊车司机视线盲点.并且吊车作业位置范围应与相邻运行间隔设备6米的安全距离.严禁疲劳作业,司机连续工作两个小时必须强制休息15分钟。11、1母联间隔施工期间,在母联间隔靠母线侧下方地上设置安全警示牌,其内容为220kV 1M带电,始终保持与母线的安全距离大于6米.靠母线侧刀闸安装时用人力,且只安装刀闸下半部分(底座、机构箱、刀闸支持绝缘子),刀闸支持绝缘子,动触头、引流线的安装待220kV 1M、2M停电后进行.二、风险评估及控制2。1作业风险分析与控制作

11、业任务:500kVXX变电站220kV母线完善化改造工程作业:区域内部风险评估填报表(500kVXX变电站220kV母线完善化改造工程)单位广东威恒输变电工程有限公司变电站500kVXX站项目名称500kVXX变电站220kV母线完善化改造工程评估时间年 月工种作业任务作业步骤危害名称危害类别危害分布、特性及产生风险条件可能导致的风险后果细分风险种类风险范畴可能暴露于风险的人员、设备及其他信息现有的控制措施风险等级分析风险等级建议采取的控制措施控制措施的有效性(纠正程度)控制措施的成本因素控制措施判断结果建议措施的采纳后果暴露可能性风险值是否变电检修220kV母线完善化改造安全围蔽措施布置损伤

12、手脚物理危害毛刺、钢丝刺伤手,重物砸伤脚人身受伤刺伤、砸伤人身安全施工人员510人1。施工人员戴安全帽、防护手套。2。不允许一次性搬运过重的物件.1133可接受关注现有控制措施的有效性变电检修220kV母线完善化改造进入施工场地,走错间隔误碰带电设备行为危害触碰带电设备人身伤残触电人身安全施工人员2-3人1。工作负责人作业前向施工人员交待作业地点、作业任务及带电间隔,防止走错间隔、误碰带电设备.5115可接受容忍变电检修220kV母线完善化改造电焊、风割作业烫伤、火灾能源、化学危害火花灼伤人员、溅落易燃易爆物品引发灾害.人身轻伤、设备损坏灼伤、设备烧坏人身、设备安全作业人员12人、设备1.焊(

13、割)工应穿帆布工作服,戴工作帽,上衣不准扎在裤子里,口袋需有遮盖,脚面应有鞋罩并戴电焊手套. 2。室外焊接时,与易燃易爆物品的水平距离不得小于5m,并采取可靠的安全措施,备有必要的消防器材o3.在风力超过3级或雨天气时,禁止露天焊接.4。清理焊渣时必须戴上白光护目镜,并避免对着自己和他人的方向敲打焊渣。5。焊(割)工持证上岗.52110可接受容忍变电检修220kV母线完善化改造触电能源危害不按规定操作人身轻伤触电人身安全作业人员12人1.禁止使用有缺陷的电焊机和工具。2。固定或移动的电焊机外壳和工作台必须有良好的接地.3.电焊机所用的导线必须是良好的绝缘软导线,接头应包有可靠的绝缘.4.电焊机

14、应带有保险的电源开关,并装在密封的箱内。5.电焊钳应能夹牢焊条,并与焊条接触良好,握柄用绝缘耐热材料制成无缺陷.6.电焊机的裸露导线和转动部分应装有防护罩.7。在合上和拉开电源开关时,应戴干燥的手套,另一只手不准按在电焊机上,当电焊设备通电时,不准触摸导电部分,更换焊条时必须戴电焊手套,焊工离开工作场所时必须把电源断开。8。在潮湿地方进行焊接时,焊工必须站在干燥的木板上或穿橡胶绝缘鞋。9。电焊工所坐的椅子须用木材或其他绝缘材料制成。10.禁止将带电的绝缘导线搭在身上或踏在脚下,防止重物、车辆砸、压漏电.11。接电源时应从开关的负荷侧接出,严禁带电接电源.52330低关注现有控制措施的有效性变电

15、继保220kV母线完善化改造拆除二次电缆触电、直流接地、短路、解错线芯能源、行为危害触电、直流接地、短路、解错线芯人身受伤、事故/事件触电、直流接地、短路、保护告警、误动人身、电网安全施工人员48人1.正确执行二次设备及回路工作安全技术措施单。2. 派设专人监护。3、将运行中及非作业的二次端子采用绝缘胶布封好。4。 拆除前核对所拆除的电缆线芯确已无电流、电压;所拆的芯线已核对无误。251125低关注现有控制措施的有效性变电检修220kV母线完善化改造拆除软母线及绝缘支架重物伤人、高空作坠落伤人、电击、触碰带电设备物理、能源、行为危害吊车吊物及高空作下坠伤人、吊车触碰带电设备人身受伤、事故/事件

16、砸伤、触碰带电设备人身、电网安全施工人员10-15人,设备1。正确绑扎,检查吊绳是否合格,专人指挥吊车,明确统一指挥信号。2.工作负责人加强监护,作业人员互相提醒,重要工序增设专人监护.3、吊车的支撑腿必须稳固,受力均匀。4. 作业人员起吊用具勾挂牢固,注意选择合适的吊点,每次起吊时留意重物平衡。5。 留意起重车辆的最大负载能力,不能超载起吊。6。吊车在施工过程中人员不得在吊臂及吊物下停留或经过.7。吊车在起吊过程中须保证吊臂与带电设备的安全距离(220kV6米),吊车进入母联施工现场吊装前,工作负责任向吊车司机交待情楚220kV 1M带电,吊臂与母线的安全距离不得小于6米,起吊时必须听从专人

17、的指挥。吊车进入分段施工现场吊装前,工作负责任向吊车司机交待情楚220kV 5M、6M带电,吊臂与母线的安全距离不得小于6米。8。 吊物两端应用绳索拴住设备,防止在下降过程中摆动及碰撞其他设备。9.吊车及金属外壳用电工器具外壳应接地良好。10.动火作业时要办动火票,佩戴防护手套及护目镜,氧气瓶与乙炔瓶距离不小于8米,动火地点距离气瓶不小于10米;11.使用电动工具时不得佩戴手套;12.高空作业时必须系好安全带,严禁上下抛物。2523150中1、严格执行现有控制措施的有效性2、施工期间变电二所派驻检修班人员进行全程监督。变电检修220kV母线完善化改造新设备基础施工损坏地埋设施、人身伤害物理、行

18、为危害人员坠入坑洞、开挖损伤电缆、混凝土拆除震动相邻设备、大型车辆进出损坏站内道路人身受伤、事故/事件人员坠落、电缆损伤人身、电网安全施工人员1015人,电缆1. 砼结构施工安装时,应时刻注意地面情况,防止损坏可能埋在施工地点下面的低压电缆、光纤、水管、地网等地埋设施2。土建施工基础开挖时,应时刻注意地面情况,防止损坏可能埋在施工地点下面的低压电缆、光纤、水管、地网等地埋设施。3. 土建施工基础开挖到1。0米深度时,基础四周须用木板进行加固,防止土层塌方。4。 施工过程中勿造成强烈震动,严禁野蛮施工.3. 派设专人监护,制定运输路线.251375中1、严格执行现有控制措施的有效性2、设置施工通

19、道围闭并设车辆行驶路线标示牌变电土建220kV母线完善化改造小型挖掘机误触碰带电间隔设备、上方管母线行为、能源危害挖掘机臂碰撞带电设备事故事件局部停电电网安全设备1。 挖掘机在进入高压设备区前,工作负责人会同挖掘机司机踏查和确定挖掘机的行走路线,明确安全注意事项。2. 挖掘机在开挖作业、行驶时。设专人指挥、监护和引导.3. 挖掘机在施工过程中须保证工作臂与220kV带电设备的安全距离大于6.0米;并有专人监护.4、在母线底竖立警示牌(明确施工范围和控制高度、上方设备带电等标语)252150低关注现有控制措施的有效性变电检修220kV母线完善化改造搬运设备人身伤害物理、行为危害重物下坠伤人、物件

20、触碰带电设备人身受伤、事故/事件砸伤、触碰带电设备人身、电网安全施工人员10-15人,设备1。注意保持对运行设备有足够的安全距离;2。车辆在电缆沟上行驶注意受力情况,专人监护;3.正确绑扎,施工车辆进入现场设专人带路,严格控制车速不大于5km/h.4。倒车应发出倒车信号,驾驶员要注意观察周围环境,倒车时必须派人在后面监视。5.在电缆沟周边设置围栏,防止车辆辗压电缆沟盖板.251375中1、严格执行现有控制措施的有效性2、设置施工区域围闭围栏3、设专职监护人变电检修220kV母线完善化改造安装新一次设备及构支架1、新设备安装过程中不小心造成对运行设备和对施工人员的伤害,以及对新设备本体造成设备损

21、坏作为、物理危害起吊隔离开关过程中砸伤人、损坏设备人身轻伤、设备损坏砸伤、损坏人身、设备安全施工人员12人、设备1.由专人指挥,指挥方式须明确、准确;2。吊车在施工过程中严禁吊臂下站人;3。设备箱板拆开后,包装板(木板或竹制外包装板)上带有铁钉,极易伤人,应立即用手锤打弯;4.设备就位时要小心轻放,防止因隔离开关突然下落,人员躲闪不及,造成压伤、挤伤人员和损坏新设备;5。设备定位时,要保证与原有运行设备安装位置外观一致,不得用铁锤敲打新隔离开关,强行就位;6。如隔离开关底座固定时需进行电焊等动火工作时,必须严格执行动火工作票制度,严格按照动火工作票的内容作好安全措施,动火工作的设备所用电源必须

22、经过空气开关或熔断器,动火工作的过程中必须有专人负责消防工作;153145低关注现有控制措施的有效性220kV母线完善化改造2、疲劳作业行为危害吊车司机不按规定作业设备损坏损坏设备设备安全设备司机连续工作两个小时必须强制休息15分钟。52330低关注现有控制措施的有效性变电检修220kV母线完善化改造3、吊车误触碰带电间隔设备、上方管母线行为、能源危害吊车臂碰撞带电设备事故事件局部停电电网安全设备1.吊车在进入高压设备区前,工作负责人会同吊车司机踏查和确定吊车的行走路线,明确安全注意事项。2。吊车在吊装作业、行驶时。设专人指挥、监护和引导.3。吊车在起吊过程中须保证吊臂与220kV带电设备的安

23、全距离大于6。0米;并有专人监护.4、在母线底竖立警示牌(明确施工范围和控制高度、上方设备带电等标语)252150低关注现有控制措施的有效性变电检修220kV母线完善化改造4、起重工器具选择不当,被吊件掉落伤人行为、物理危害吊车起吊过程中砸伤人人身轻伤砸伤人身安全作业人员1-2人1。根据被吊件的重量,按标准选择工器具.2。确保起吊平稳,不得剧烈抖动、摆动。152130低关注现有控制措施的有效性变电检修220kV母线完善化改造5、吊绳的受力不均,造成倾斜和翻倒碰伤作业人员行为、物理危害吊车起吊过程中砸伤人人身轻伤砸伤人身安全作业人员12人1.吊绳的受力点应在中间机构箱上。2.捆绑绳强度可靠、捆绑

24、牢固.151345低关注现有控制措施的有效性变电检修220kV母线完善化改造6、交叉作业;工具掉落,打伤作业人员行为、物理危害工具掉落砸伤人人身轻伤砸伤人身安全作业人员1-2人1。作业人员必须戴好安全帽。2。传递物件需捆绑牢固,应使用无极绳圈上、下传递。3。地面作业人员始终监视物件的传递情况, 及时躲避掉落下的物件。4、避免交叉作业点,做好各专业施工顺序安排.52330低关注现有控制措施的有效性变电检修220kV母线完善化改造7、高处作业坠落行为危害高处坠落及伤人人身轻伤坠落人身安全施工人员1。对从事高处作业人员严格把关,参加高处作业的人员,每年必须进行一次体检,患有心脏病、贫血病、癫痫病等不

25、宜从事高处作业和登高架设作业病症的人员,不允许参加高处作业。2。高空作业人员应衣着灵便,正确佩带安全带,穿软底鞋,戴好安全帽,没有下额带的安全帽不允许使用。3。高处作业前应检查安全带,梯子等是否牢固、可靠、完整,且使用梯子时,要有人扶持或绑牢.4.移动的绝缘梯子(人字梯)应有装防滑套,梯身及梯级要完整牢固,梯子上下要有用铁线加固,人字梯应有坚固限开度的拉链.5。在没有脚手架或者在没有栏杆的脚手架上工作,或坠落相对高度超过1。5米时,必须使用安全带,或采取其它可靠的安全防护措施。6。在高处作业时,要认真观察行进路线有无障碍、孔洞等不安全因素。在高处作业移动过程中,严禁使用通讯工具.7。严禁酒后作

26、业。8。不要碰触没有接地的导体,防止感应电压触电。9.能在地面上进行的工作,必须在地面上进行,尽量减少高处作业和缩短高处作业时间。52330低关注现有控制措施的有效性变电继保220kV母线完善化改造电缆退出电缆沟及新电缆敷设接地、短路、影响设备、电缆破损能源、行为危害剪错电缆、开挖电缆孔时损伤电缆保护误动、电缆损伤影响设备、电缆损伤设备、电网安全设备1.核对退出电缆的标志牌要与电网系统图、电缆走向图和电缆资料的名称一致。2。开启电缆井井盖、电缆沟盖板后应设置路栏围起,并有人看守;3。严禁强扯、强拉退运的电缆,防止扯动运行中的电缆引起误动.4.严禁拆除的电缆从中间剪断电缆,须把电缆从设备两端退出

27、电缆沟.5.开挖电缆孔前必须向运行值班人员申请。6。当天开挖的电缆孔当天恢复。7。凿通电缆孔时,人不能离开,须有人监护,出入口没有恢复封堵前看护人不得离开现场,。8、架设电缆盘的地面必须平实,支架必须采用有底平面的专用支架,不得用千斤顶代替;9。人力拉电缆时,用力要均匀,速度要平稳,不可猛拉猛跑,看护人员不可站在电缆盘的前方;10.敷设电缆时,处于电缆转向拐角的人员,必须站在电缆弯曲半径的外侧,过管处送电缆时手不可离管口太近;接迎电线时眼及身体不可直对管口中;151345低关注现有控制措施的有效性变电继保220kV母线完善化改造电缆安装制作工具伤人物理危害盘放电缆、电缆头制作时刀具或其他锋利工

28、具伤人人身受伤割伤、刺伤、挤伤人身安全施工人员1015人1.用刀或其他锋利工具时,不准对着人体;2。割剥电缆时要放平、垫实,注意防止刀锯伤手;3。割剥电缆时应注意不得损伤绝缘及芯线;4。严禁用手、腿托住电缆进行割剥151345低关注现有控制措施的有效性变电继保220kV母线完善化改造二次接线触电、直流接地、短路、接错线芯能源、行为危害触电、直流接地、短路、接错线芯人身受伤、事故/事件触电、直流接地、短路、保护告警、误动人身、电网安全施工人员610人、变电站设备1.将运行中及无关的二次端子采用绝缘胶布封好。2。按设计图纸施工3.未接入接线端子的缆芯的金属部分要绝缘密封151345低关注现有控制措

29、施的有效性变电高试220kV母线完善化改造交接试验触电、高处坠落事故、高空坠物伤人能源、行为危害触电、误入带电间隔、高处坠落事故、高空坠物伤人人身受伤、事故/事件触电、误入带电间隔、高处坠落事故、高空坠物伤人人身、电网安全施工人员46人、变电站设备1。工作负责人向工作人员宣读工作票,交代停电、带电范围、工作任务、安全注意事项、危险点及控制措施并进行提问,防止走错间隔;2.工作负责人要做好作业全过程的监护,随时纠正试验人员的错误动作;3。根据试验需要增设专人监护;4。作业人员做到互相监护和提醒;5。高压试验不得少于2人;6.工作人员应站在绝缘垫上,试验时设专人监护并呼唱;换线时应断开试验电源,并

30、经监护人同意后,方可换线;;加压时应经负责人同意;7。试验时任何人不得进入遮拦;8。为防止设备击穿时的反击电压伤害,交流耐压时试验人员与被试设备的接地线应保持足够的距离;9.试验过程中被试设备发生冒烟等异常现象应立即停止试验;10。绝缘电阻测量、高压直流试验后应接地放电数次; 11。高处作业人员必须佩戴安全带,所用工具及材料使用绳索传递并严禁上下抛掷;12.试验结束时,试验人员应拆除自装的接地短路线.2523150中1、严格执行现有控制措施的有效性2、设置施工区域围闭围栏3、设专职监护人变电继保220kV母线完善化改造调试及验收触电、高处坠落事故、误入带电间隔能源、行为危害触电、高处坠落事故、

31、误入带电间隔人身受伤、事故/事件触电、高处坠落事故、误入带电间隔人身、电网安全施工人员68人、设备1。 工作负责人向工作人员宣读工作票,交代停电、带电范围、工作任务、安全注意事项、危险点及控制措施并进行提问,防止走错间隔;2。 作业人员做到互相监护和提醒;3。高处作业人员必须佩戴安全带4。作业人员与带电设备的安全距离不小于规程规定。151345低关注现有控制措施的有效性变电继保220kV母线完善化改造投运安全措施未拆除,设备上遗留工器具行为危害安全措施未拆除,设备上遗留工器具事故/事件设备烧损电网安全电网1、将所有安全措施拆除.2、确认所有安全措施已拆除。3确认设备上没遗留工器具.151345

32、低关注现有控制措施的有效性2.2环境与职业健康风险分析与控制500kVXX站220kV母线完善化改造工程环境与职业健康评估表部门工种(班组)区域危害名称危害种类危害信息描述风险描述风险种类风险范畴可能暴露于风险的人员、设备等其他信息现有的控制措施风险等级分析建议采取的控制措施控制措施的有效性(纠正程度)控制措施的成本因素控制措施判断结果建议措施的采纳后果暴露可能性风险值是否威恒公司变电施工员变电站户外设备场地超标的噪声物理现场实际测试噪声排放值为(分贝)(GB为昼间60分贝,夜间50分贝)长期在该噪声下工作会导致部分人员听力受损职业性疾病职业健康现场工作人员为46人左右,每天暴露该场所时间约8

33、小时左右,1、间歇性工作;2、如长期职业性噪音暴露的工人可以戴耳塞 、耳罩或头盔等护耳器;3、使用电动液压工具。1521301、采用吸音、隔音、音屏障、隔振等措施;2、选用低噪音的生产设备和改进生产工艺变电施工员变电站户外设备场地过高的温度物理现场实际测试温度值为工作时间为( 35 摄氏度)长期在该温度下工作会导致肌肉工作能力、大脑反应能力下降,以及导致中暑职业性疾病职业健康现场工作人员为4-6人左右,每天暴露该场所时间约8小时左右,1、注意休息;2、保持通风1521301、采取措施使环境温度保持在舒适范围或人体可耐的范围之内;2、对高温作业者采取正确的个人防护措施,如高温防护衣,适量饮淡开水

34、、凉茶、绿豆汤等部门工种(班组)区域危害名称危害种类危害信息描述风险描述风险种类风险范畴可能暴露于风险的人员、设备等其他信息现有的控制措施风险等级分析建议采取的控制措施控制措施的有效性(纠正程度)控制措施的成本因素控制措施判断结果建议措施的采纳后果暴露可能性风险值是否威恒公司变电施工员变电站户外设备场地长期使用油漆化学现场实际评估结果长时间大量吸入油漆会导致大脑细胞受损,诱发中毒性脑病及慢性溶剂中毒综合症油漆中毒职业健康现场工作人员为12人左右,每天暴露该场所时间约8小时左右,1、使用合格的油漆;2、作业人员站在风口上方.5011501、人应站在通风透气的上风口处,当闻不到油漆的气味时才进入施

35、工作业区域; 变电施工员变电站户外设备场地不恰当的人机匹配人机工效现场评估结果表明:不恰当的人、机、环境匹配,影响人员健康和工作效率职业性疾病职业健康现场工作人员为46人左右,每天暴露该场所时间约8小时左右,无25231501、改善使操作者感到不舒适的作业场所;2、改善让使用者感到不方便的手工工具;3、在不容易辨认及使用的开关及阀门做好标识;4、减少从事容易感到疲劳的作业.部门工种(班组)区域危害名称危害种类危害信息描述风险描述风险种类风险范畴可能暴露于风险的人员、设备等其他信息现有的控制措施风险等级分析建议采取的控制措施控制措施的有效性(纠正程度)控制措施的成本因素控制措施判断结果建议措施的

36、采纳后果暴露可能性风险值是否威恒公司变电施工员变电站户外设备场地过度的心理压力心理现场调查结果表明:专心和注意力的范围缩小、记忆力衰退、悲观失望、自我评价迅速下降等。攻击、忧郁和焦虑神经障碍职业健康现场工作人员为46人左右,每天暴露该场所时间约8小时左右,1、工作闲暇的聊天交流;2、向上级反映;25231501、定期开展心理辅导;2、解决员工心理负担;3、合理安排员工工作负荷变电施工员变电站户外设备场地废弃的电气设备工业废料现场评估表明没有对废旧电气零部件采取有效的处置措施污染环境工作环境污染环境工作完毕后清理现场1533901、将废旧物收集纳入工作流程中;三、施工组织3。1项目人员组织架构3

37、。1。1业主单位管理组织3。1。1。1安全管理组组长:梁锦滔(13902836926)组员:陈伟棠、陈青雷、王彦东、冯应勇3。1。1.2工程管理组组长:张健能(13802642201)副组长:任欣元(13929991067)、谭志保(13702556210)组员:杨凯、王明方、陈茂英、欧雄华、阚金辉、黄心波、刘伟坚3。1.2现场施工人员组织施工总负责人:何启超(13927755441)现场负责人:何海强(13827730860)、靳生成(13827761117)施工工作主要负责人:曹建添(土建18925974556);张忠华(电气二次13528904411)、鄢大勇(电气一次159861921

38、58)、汤敬恩、欧志锋、吴志刚技术负责人:吴林峰(13929955851)周庆真(13702564151)易建勇(18925910064)安全负责人:欧志锋(电气15817839025)、陈志辉(土建13630001339)资料管理员:李丽冰施工班组:土建队、变电安装队、调试队、司机班、(详见进站人员名单)厂家技术人员主要吊车操作司机:罗杰权、谢国荣、林德、林万添、马力、梁汝润主要吊车监护及指挥人:鄢大勇、曹建添等3.2职责划分3.2.1业主单位管理组织职责:3。2。1。1安全管理组1负责工程开工前对施工人员进行安全技术交底.2负责对作业现场施工人员安全行为及文明施工的监督检查.3参与工程施工

39、方案的审查,重点开展作业风险评估与分析控制.4检查并督促作业现场安全措施个人安全防护用品的落实,危险点作业的预控措施和防事故措施的落实。3。1.1。2工程管理组1认真贯彻执行国家的政策、法规、法令和国家电力公司关于电力工程建设的各项规定以及本公司的各项管理制度,贯彻执行公司质量方针、安全生产方针,确保工程质量目标和安全目标达到相关要求规定。2负责组织施工图会审,方案制定,进度控制、质量控制、竣工验收,竣工文件资料审核.3做好对各参建单位、各专业部门、厂家的协调、沟通工作,对设备进货计划、定值单、调度编号、启动方案、后台及调度端数据库等工作落实和督促。3.2.2施工单位现场人员职责:3。2。2。

40、1 施工总负责人应履行以下职责:1认真贯彻执行国家的政策、法规、法令和国家电力公司关于电力工程建设的各项规定以及本公司的各项管理制度,并认真执行业主关于工程建设的有关文件规定.2贯彻执行公司质量方针、安全生产方针,确保工程质量目标和安全目标达到相关要求规定。3组织制定和落实生产管理、安全管理、质量管理、技术管理和文明施工管理的管理制度,推进管理实行标准化。4合理配置资源,确保本工程按计划交付电气安装和按期竣工投产。5主管本工程的双文明建设,自觉维护业主、企业和职工的合法权益,完善企业经营机制,确保业主的合理要求和公司下达的各项经济技术指标全面完成。3.2。2。2施工现场负责人应履行以下职责:合

41、理配置资源,编制工程进度计划、周工作计划、进货计划.确保工程按计划安装和按期竣工投产.做好对业主、监理、厂家、工程各专业、施工队的协调、沟通工作.了解工程进度,协调解决现场存在问题。3。2。2。3 施工工作负责人应履行以下职责:1全面负责本工程的安全、质量工作,对本工程安全、质量的过程控制实施监督。2负责本工程质量计划的制定和安全措施的编制,并在施工现场负责其贯彻执行.3预测影响质量、安全的薄弱环节,并制定其预防措施。4负责质量、安全检查,质量、安全情况分析和统计工作,根据分析结果制定防范措施和提出整改意见.5负责技术措施的贯彻执行,参加施工图会审,合同评审.6主持日常技术管理工作,根据工程特

42、点设置质量控制点。7现场技术交底及有关技术措施的编制,作业指导书的编审及规程规范的选用,对主要特殊施工及重大跨越施工提出施工方案,报项目总工审批,设计变更及修改通知单的实施。8坚持现场技术指导,解决施工中的技术问题,对工程质量实行全过程控制。组织文明施工.就施工技术方面问题进行对外联系、9竣工文件资料编制等工作.3.2.2。4 施工技术负责人应履行以下职责:负责工程中作业班组施工技术指导工作。执行国家有关技术规程规范,组织本作业班组的技术交底,主持处理工程中出现的技术问题从技术上指导和保证安全工作。3.2。2.5 安全负责人应履行以下职责: 负责工程安全管理工作。负责对施工人员进行安全教育、安全培训,组织安全活动日活动,负责施工过程中作业班组安全监护及监督检查工作,处理作业班组施工人员的安全保护和防止事故等问题。监督现场作业人员严格按照国家安全生产的各项规章制度、操作规程进行施工,检查并督促作业现场安

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
