楼板回顶施工方案.doc

上传人:w****g 文档编号:3941452 上传时间:2024-07-24 格式:DOC 页数:3 大小:15.54KB 下载积分:5 金币
下载 相关 举报
楼板回顶施工方案.doc_第1页
第1页 / 共3页
楼板回顶施工方案.doc_第2页
第2页 / 共3页


点击查看更多>>
资源描述

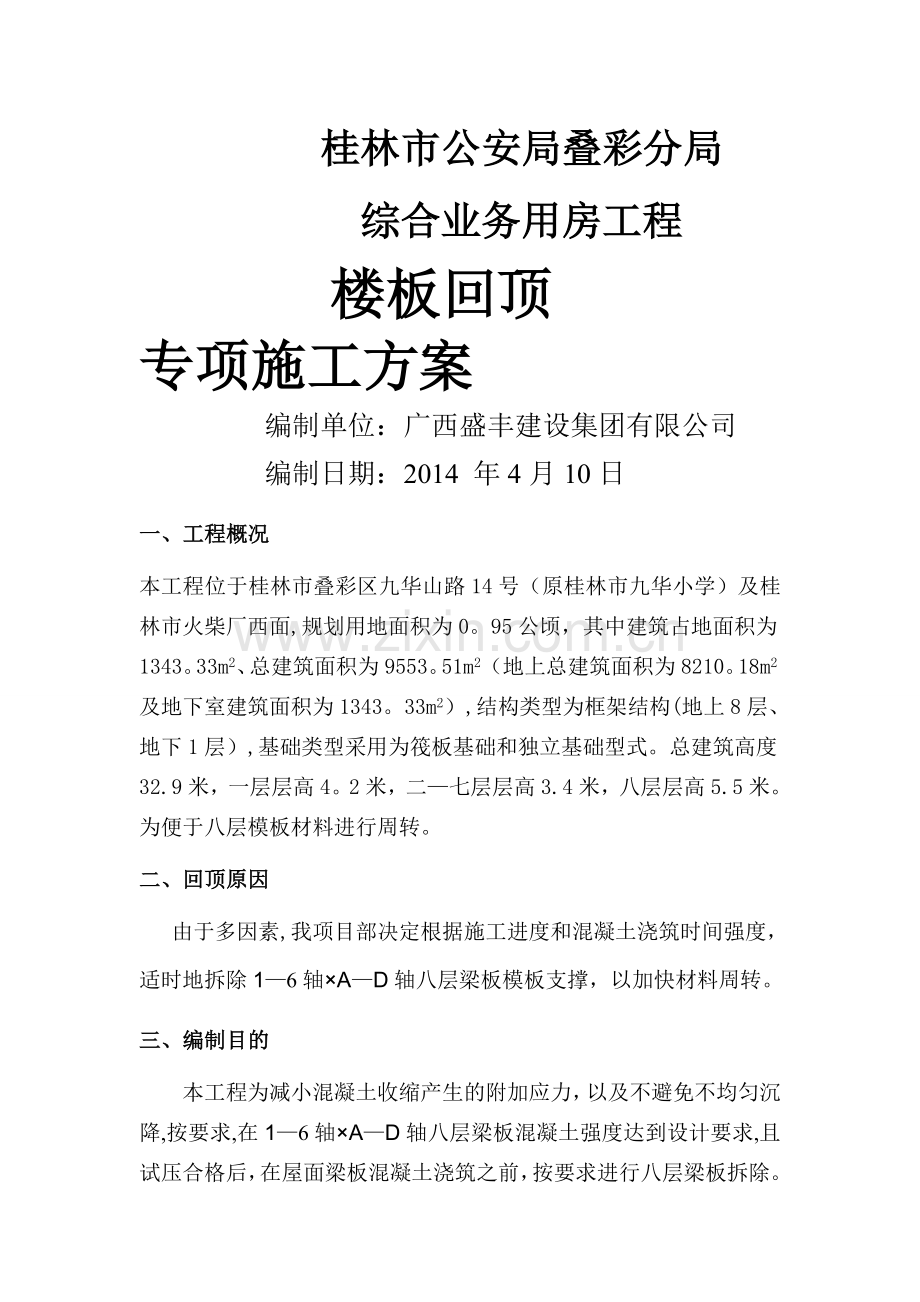

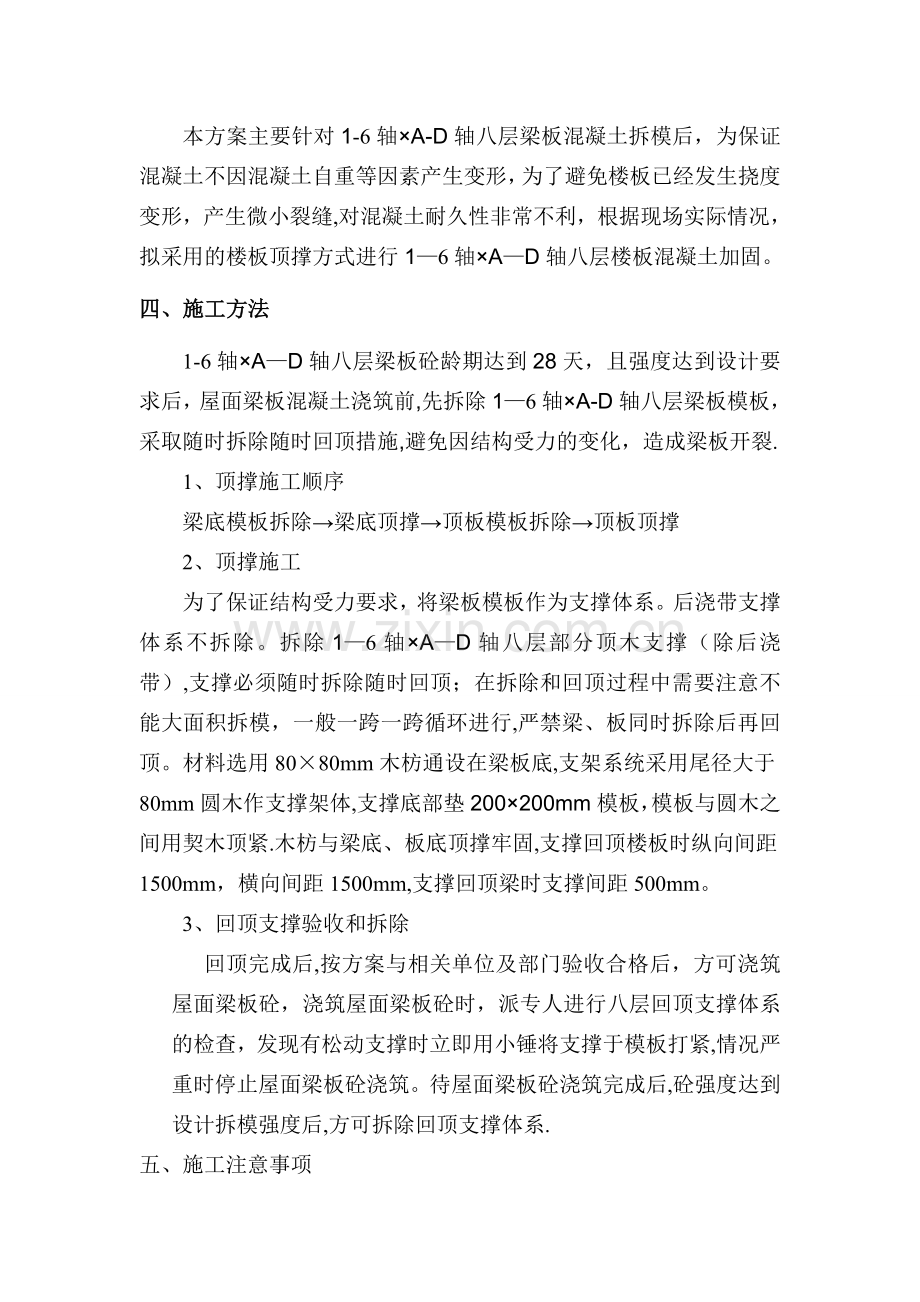

桂林市公安局叠彩分局 综合业务用房工程 楼板回顶 专项施工方案 编制单位:广西盛丰建设集团有限公司 编制日期:2014 年4月10日 一、工程概况 本工程位于桂林市叠彩区九华山路14号(原桂林市九华小学)及桂林市火柴厂西面,规划用地面积为0。95公顷,其中建筑占地面积为1343。33m2、总建筑面积为9553。51m2(地上总建筑面积为8210。18m2及地下室建筑面积为1343。33m2),结构类型为框架结构(地上8层、地下1层),基础类型采用为筏板基础和独立基础型式。总建筑高度32.9米,一层层高4。2米,二—七层层高3.4米,八层层高5.5米。为便于八层模板材料进行周转。 二、回顶原因 由于多因素,我项目部决定根据施工进度和混凝土浇筑时间强度,适时地拆除1—6轴×A—D轴八层梁板模板支撑,以加快材料周转。 三、编制目的 本工程为减小混凝土收缩产生的附加应力,以及不避免不均匀沉降,按要求,在1—6轴×A—D轴八层梁板混凝土强度达到设计要求,且试压合格后,在屋面梁板混凝土浇筑之前,按要求进行八层梁板拆除。 本方案主要针对1-6轴×A-D轴八层梁板混凝土拆模后,为保证混凝土不因混凝土自重等因素产生变形,为了避免楼板已经发生挠度变形,产生微小裂缝,对混凝土耐久性非常不利,根据现场实际情况,拟采用的楼板顶撑方式进行1—6轴×A—D轴八层楼板混凝土加固。 四、施工方法 1-6轴×A—D轴八层梁板砼龄期达到28天,且强度达到设计要求后,屋面梁板混凝土浇筑前,先拆除1—6轴×A-D轴八层梁板模板,采取随时拆除随时回顶措施,避免因结构受力的变化,造成梁板开裂. 1、顶撑施工顺序 梁底模板拆除→梁底顶撑→顶板模板拆除→顶板顶撑 2、顶撑施工 为了保证结构受力要求,将梁板模板作为支撑体系。后浇带支撑体系不拆除。拆除1—6轴×A—D轴八层部分顶木支撑(除后浇带),支撑必须随时拆除随时回顶;在拆除和回顶过程中需要注意不能大面积拆模,一般一跨一跨循环进行,严禁梁、板同时拆除后再回顶。材料选用80×80mm木枋通设在梁板底,支架系统采用尾径大于80mm圆木作支撑架体,支撑底部垫200×200mm模板,模板与圆木之间用契木顶紧.木枋与梁底、板底顶撑牢固,支撑回顶楼板时纵向间距1500mm,横向间距1500mm,支撑回顶梁时支撑间距500mm。 3、 回顶支撑验收和拆除 回顶完成后,按方案与相关单位及部门验收合格后,方可浇筑屋面梁板砼,浇筑屋面梁板砼时,派专人进行八层回顶支撑体系的检查,发现有松动支撑时立即用小锤将支撑于模板打紧,情况严重时停止屋面梁板砼浇筑。待屋面梁板砼浇筑完成后,砼强度达到设计拆模强度后,方可拆除回顶支撑体系. 五、施工注意事项 1、各种顶木、方条、模板等材料应经过检查合格后,方可使用。 2、支撑搭设时,支撑应与楼面成垂直状态,并用契木顶紧,以防支撑不持力,形同虚设.
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
