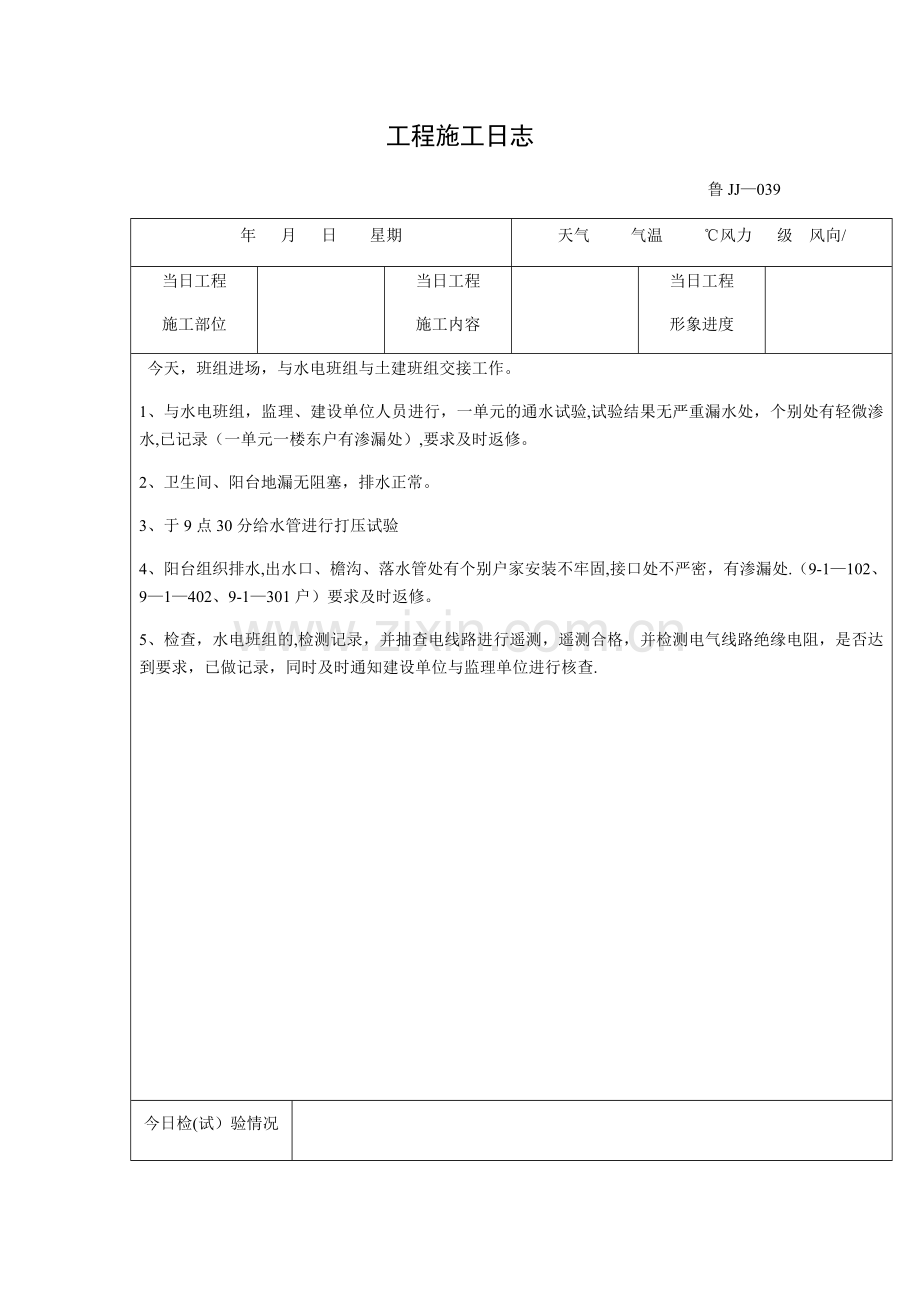

工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
今天,班组进场,与水电班组与土建班组交接工作。
1、 与水电班组,监理、建设单位人员进行,一单元的通水试验,试验结果无严重漏水处,个别处有轻微渗水,已记录(一单元一楼东户有渗漏处),要求及时返修。
2、 卫生间、阳台地漏无阻塞,排水正常。
3、 于9点30分给水管进行打压试验
4、 阳台组织排水,出水口、檐沟、落水管处有个别户家安装不牢固,接口处不严密,有渗漏处.(9-1—102、9—1—402、9-1—301户)要求及时返修。
5、 检查,水电班组的,检测记录,并抽查电线路进行遥测,遥测合格,并检测电气线路绝缘电阻,是否达到要求,已做记录,同时及时通知建设单位与监理单位进行核查.
今日检(试)验情况
备 注

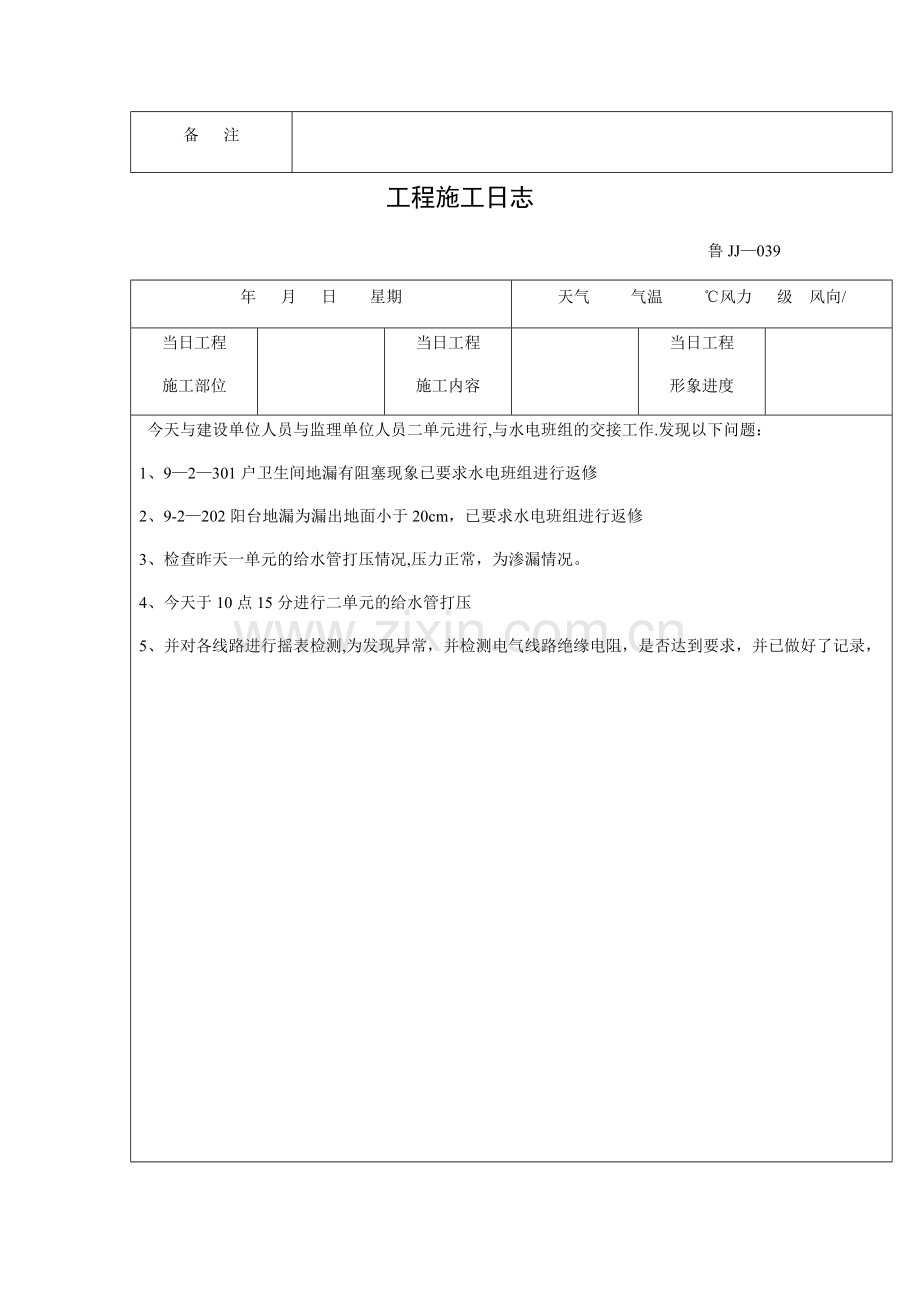

工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
今天与建设单位人员与监理单位人员二单元进行,与水电班组的交接工作.发现以下问题:
1、9—2—301户卫生间地漏有阻塞现象已要求水电班组进行返修
2、9-2—202阳台地漏为漏出地面小于20cm,已要求水电班组进行返修
3、 检查昨天一单元的给水管打压情况,压力正常,为渗漏情况。
4、 今天于10点15分进行二单元的给水管打压
5、 并对各线路进行摇表检测,为发现异常,并检测电气线路绝缘电阻,是否达到要求,并已做好了记录,
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
今天于建设单位人员、监理单位人员与土建班组进行交接;
1、 首先对土建班组的开间尺寸,进行了复测,对超出设计范围的房间要求,土建班组进行了,维修.
超出的房间有(9-1—202号的卧室1尺寸有偏差、9-1—301的卧室2进间尺寸有所偏差等)已经下发联系单通知土建班组。并对阳台栏板等进行了验收,不符合要的已进行记录,并下发联系单要求其整改,并进行复查.
2、 并检查了门窗洞口的尺寸,对不符合要求的已记录,并下发联系单要求整改。
3、 昨天打压的二单元给水管,无明显的压力下降。
4、 今天对卫生间、厨房、阳台进行了蓄水试验.
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
今天于建设单位人员、监理单位人员与土建班组进行交接二单元
1、对土建班组的开间尺寸,,门窗洞口等等进行复测,发现的问题已进行记录,对不符合要求下发联系单要求整改.
2、今天对二单元的房间卫生间、厨房、阳台进行了蓄水试验。
3、并与土建班组结合制定了淋水计划
4、昨天对一单元的所有房间的卫生间、厨房、阳台进行的蓄水试验,发现有个别的房间有漏水现象,对有漏水的房间进行了记录并要求土建重新要求做防水。
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
1、 检查昨天做蓄水试验的房间,并对有漏水的户家做记录,通知土建班组进维修
2、 复查(9—1-102、9—1-402、9—1—301户)等户家的维修情况
3、 并对进行的工人进行安全交底
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
复查有需要维修的户家进行维修情况,并对其进行试验。
对工人进行安全教育工作
对线管、开关、插座等进行标识
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
对水电班组的工人进行安全教育、安全交底、技术交底工作
清理一单元1层至四层,水电工人进行进行水电检查与开槽工作.
并对土建、水电需要维修的户家进行检查
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人进行在一单元3-5层户家的水电检查与开槽工作.
对土建、水电需要维修的户家进行检查
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人进行在一单元5—7层户家的房间水电检查与开槽工作。
对土建、水电需要维修的户家进行检查
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人对一单元八层跃层房间进行,墙面开槽.
并对木工班组进行安全技术交底,木工开始对一单元1-3层进行各房间的吊顶标高控制线,及主、次龙骨,间距控制线
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
墙面电工开槽一单元已经完成
木工班组继续对对一单元1—3层放各房间的吊顶标高控制线,及主、次龙骨,间距控制线
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
一单元1—3层房间的吊顶标高控制线,及主、次龙骨,间距控制线,已经完成,工人开始放4—6层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元1—2层墙面进行开槽
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
一单元1—3层房间的吊顶标高控制线,及主、次龙骨,间距控制线,已经完成,工人开始放4-6层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元1—2层墙面进行开槽
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续放4-6层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元1-2层墙面进行开槽
水电工人开始对一单元1—3层进行布线
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续放开始放二单元1—3层的吊顶标高控制线,,及主、次龙骨,间距控制线
水电工人开始继续对二单元3-4层墙面进行开槽
水电工人开始对一单元1—3层进行布线
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续放6—8层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元3—4层墙面进行开槽
水电工人开始对一单元4—6层进行布线
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续放一单元6—8层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元3—4层墙面进行开槽
水电工人开始对一单元4—6层进行穿线
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续开始放二单元1—2层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元4-6层墙面进行开槽
水电工人开始对一单元4—6层进行穿线
水电工人开始安装一单元1—3层厨房、卫生间的,给水管道
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续开始放二单元1—2层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元4—6层墙面进行开槽
水电工人开始对一单元4—6层进行穿线
水电工人开始安装一单元1-3层厨房、卫生间的,给水管道
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工班组继续开始对一单元1—3层各房间顶进行钻孔处理
木工人开始继续开始放二单元5-8层的吊顶标高控制线,,及主、次龙骨,间距控制线
水电工人开始对二单元3—4层进行穿线
水电工人开始安装一单元1—3层厨房、卫生间的,排水管道
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工班组开始对一单元1—3层各房间顶进行钻孔处理
木工人开始继续开始放二单元5-8层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元1—2层进行穿线
水电工人开始安装一单元4—8层厨房、卫生间的,排水管道
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续开始放二单元3-4层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元7—8层墙面进行开槽
水电工人开始对一单元7-8层进行穿线
水电工人开始安装二单元1—3层厨房、卫生间的,给水管道
一单元1—2层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整。
木工班组开始对一单元4-6层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续开始放二单元3-4层的吊顶标高控制线,,及主、次龙骨,间距控制线
对二单元所有房间进行清扫,并对预留的水电口进行标识
水电工人开始对二单元7-8层墙面进行开槽
水电工人开始对一单元7—8层进行穿线
水电工人开始安装二单元1-3层厨房、卫生间的,给水管道
一单元1-2层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
木工班组开始对一单元4—6层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续开始放二单元5—8层的吊顶标高控制线,,及主、次龙骨,间距控制线
水电工人墙面开槽已经全部完成,已通过验收
水电工人开始对一单元7—8层进行穿线
水电工人开始安装二单元4-6层厨房、卫生间的,给水管道
一单元3—6层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净.
木工班组开始对一单元7-8层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开始继续开始放二单元5-8层的吊顶标高控制线,,及主、次龙骨,间距控制线
水电工人墙面开槽已经全部完成,已通过验收
水电工人开始对一单元7—8层进行穿线
水电工人开始安装二单元4—6层厨房、卫生间的,给水管道
一单元3-6层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净.
木工班组开始对一单元7—8层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
木工人开的吊顶标高控制线,,及主、次龙骨,间距控制线已经全部完成并进行验收
水电工人开始对二单元1—3层进行穿线
水电工人开始安装二单元7—8层厨房、卫生间的,给水管道
一单元7—8层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
对一单元1—2层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
木工班组开始对二单元1-3层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人开始对二单元1—3层进行穿线
水电工人开始安装二单元7—8层厨房、卫生间的,给水管道
一单元7-8层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
对一单元1-2层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
木工班组开始对二单元1—3层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人开始对二单元4-6层进行穿线
水电工人开始安装二单元1—3层厨房、卫生间的,排水管道
二单元1—3层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
对一单元3—5层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对一单元1—2层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线.
木工班组开始对二单元4-6层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人开始对二单元4—6层进行穿线
水电工人开始安装二单元1—3层厨房、卫生间的,排水管道
二单元1—3层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净.
对一单元3—5层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对一单元1—2层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
木工班组开始对二单元4—6层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人开始对二单元7-8层进行穿线
水电工人开始安装二单元4—6层厨房、卫生间的,排水管道
二单元4—6层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
对一单元6—8层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对一单元3—5层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线.
木工班组开始对二单元7—8层各房间顶进行钻孔处理
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人开始对二单元7—8层进行穿线
水电工人开始安装二单元4-6层厨房、卫生间的,排水管道
二单元4—6层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
对一单元6-8层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对一单元3—5层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
水电工人穿线已经全部完成,已通过验收
水电工人开始安装二单元7—8层厨房、卫生间的,排水管道
二单元7—8层户家厨房、卫生间、阳台等墙面进行的直度及表面平整度,检查阳角是否方正,如果超过允许值,必须把基层粉抹平整,把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
对二单元1—2层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对一单元6—8层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元1层的卫生间、厨房、阳台的砖
对二单元3-4层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对二单元1—2层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元1层的卫生间、厨房、阳台的砖
对二单元3-4层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对二单元1-2层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线.
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元2层的卫生间、厨房、阳台的砖
对二单元5—6层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对二单元3—4层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元2层的卫生间、厨房、阳台的砖
对二单元5—6层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对二单元3—4层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线.
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元3层的卫生间、厨房、阳台的砖
对二单元7—8层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对二单元5—6层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元3层的卫生间、厨房、阳台的砖
对二单元7-8层的墙面根据水平标准线和设计厚度,在四周墙上弹出面层的上平标高控制线
对二单元5—6层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元4层的卫生间、厨房、阳台的砖
对二单元7—8层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线.
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元4层的卫生间、厨房、阳台的砖
对二单元7-8层卫生间、厨房、阳台墙面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线.
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元5层的卫生间、厨房、阳台的砖
开始安装一单元1层的卫生间、厨房、阳台集成吊顶
开始制作并安装客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元5层的卫生间、厨房、阳台的砖
开始安装一单元1层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元1层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元5层的卫生间、厨房、阳台的砖
开始安装一单元1层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元1层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元6层的卫生间、厨房、阳台的砖
开始安装一单元2层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元2层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元7层的卫生间、厨房、阳台的砖
开始安装一单元3层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元3层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元7层的卫生间、厨房、阳台的砖
开始安装一单元3层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元3层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元8层的卫生间、厨房、阳台的砖
开始安装一单元4层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元4层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设一单元8层的卫生间、厨房、阳台的砖
开始安装一单元4层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元4层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元1层的卫生间、厨房、阳台的砖
开始安装一单元5层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元5层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元1层的卫生间、厨房、阳台的砖
开始安装一单元5层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元5层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元2层的卫生间、厨房、阳台的砖
开始安装一单元6层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元6层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元2层的卫生间、厨房、阳台的砖
开始安装一单元6层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元6层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元3层的卫生间、厨房、阳台的砖
开始安装一单元7层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元7层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元3层的卫生间、厨房、阳台的砖
开始安装一单元7层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元7层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元4层的卫生间、厨房、阳台的砖
开始安装一单元8层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元8层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ—039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
当日工程
形象进度
开始铺设二单元4层的卫生间、厨房、阳台的砖
开始安装一单元8层的卫生间、厨房、阳台集成吊顶
开始制作并安装一单元8层客厅、餐厅及走廊的天棚吊顶的吊丝
今日检(试)验情况
备 注
工程施工日志
鲁JJ-039
年 月 日 星期
天气 气温 ℃风力 级 风向/
当日工程
施工部位
当日工程
施工内容
