收藏 分销(赏)

尾矿库安全技术规程AQ-.doc

上传人:天**** 文档编号:3938861 上传时间:2024-07-24 格式:DOC 页数:23 大小:136.54KB
下载 相关 举报
尾矿库安全技术规程AQ-.doc_第1页
第1页 / 共23页
尾矿库安全技术规程AQ-.doc_第2页
第2页 / 共23页
尾矿库安全技术规程AQ-.doc_第3页
第3页 / 共23页
尾矿库安全技术规程AQ-.doc_第4页
第4页 / 共23页
尾矿库安全技术规程AQ-.doc_第5页
第5页 / 共23页
点击查看更多>>
资源描述

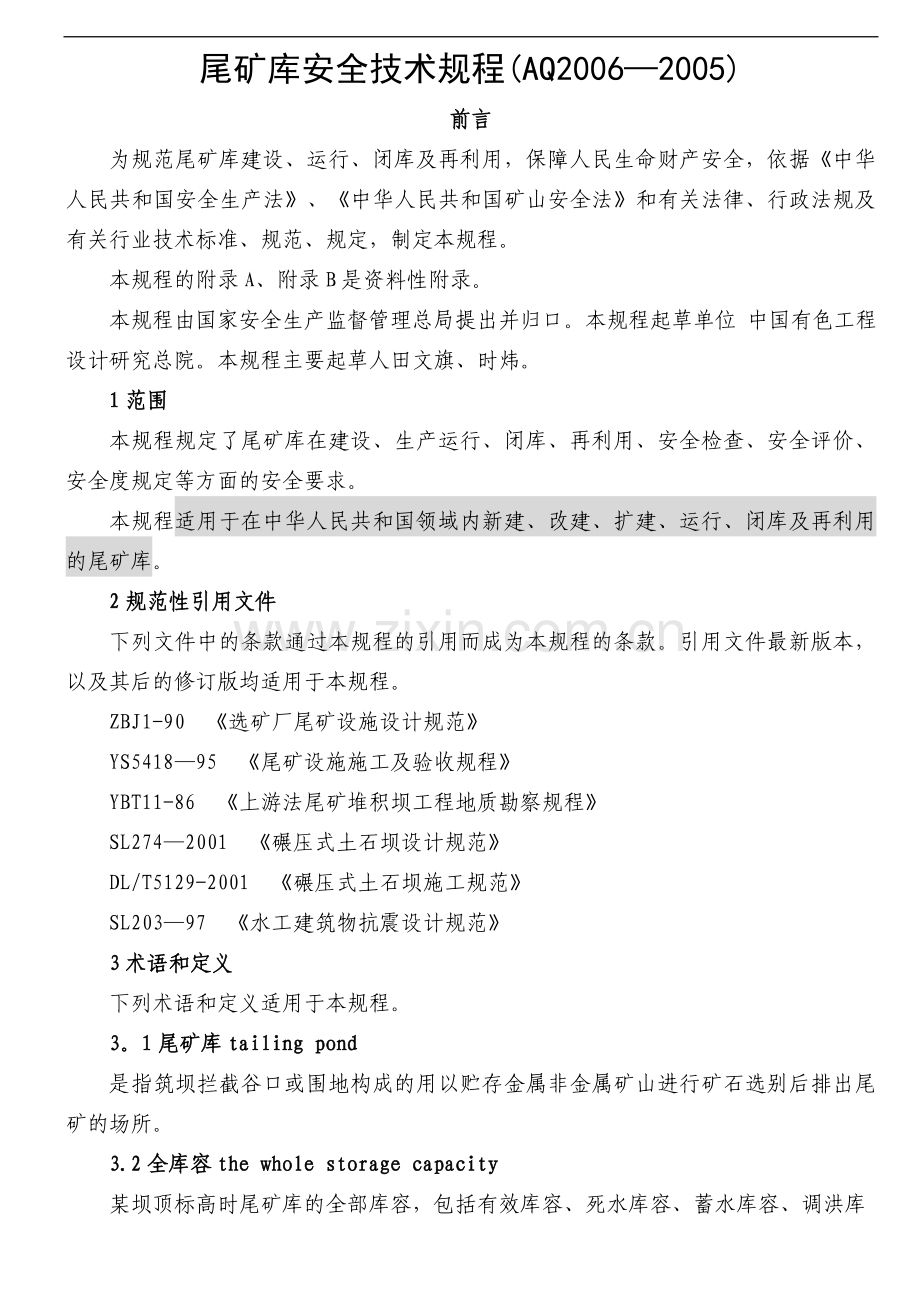

1、尾矿库安全技术规程(AQ20062005)前言为规范尾矿库建设、运行、闭库及再利用,保障人民生命财产安全,依据中华人民共和国安全生产法、中华人民共和国矿山安全法和有关法律、行政法规及有关行业技术标准、规范、规定,制定本规程。本规程的附录A、附录B是资料性附录。本规程由国家安全生产监督管理总局提出并归口。本规程起草单位 中国有色工程设计研究总院。本规程主要起草人田文旗、时炜。1范围本规程规定了尾矿库在建设、生产运行、闭库、再利用、安全检查、安全评价、安全度规定等方面的安全要求。本规程适用于在中华人民共和国领域内新建、改建、扩建、运行、闭库及再利用的尾矿库。2规范性引用文件下列文件中的条款通过本规

2、程的引用而成为本规程的条款。引用文件最新版本,以及其后的修订版均适用于本规程。ZBJ1-90 选矿厂尾矿设施设计规范YS541895 尾矿设施施工及验收规程YBT11-86 上游法尾矿堆积坝工程地质勘察规程SL2742001 碾压式土石坝设计规范DL/T5129-2001 碾压式土石坝施工规范SL20397 水工建筑物抗震设计规范3术语和定义下列术语和定义适用于本规程。3。1尾矿库tailing pond 是指筑坝拦截谷口或围地构成的用以贮存金属非金属矿山进行矿石选别后排出尾矿的场所。3.2全库容the whole storage capacity某坝顶标高时尾矿库的全部库容,包括有效库容、死

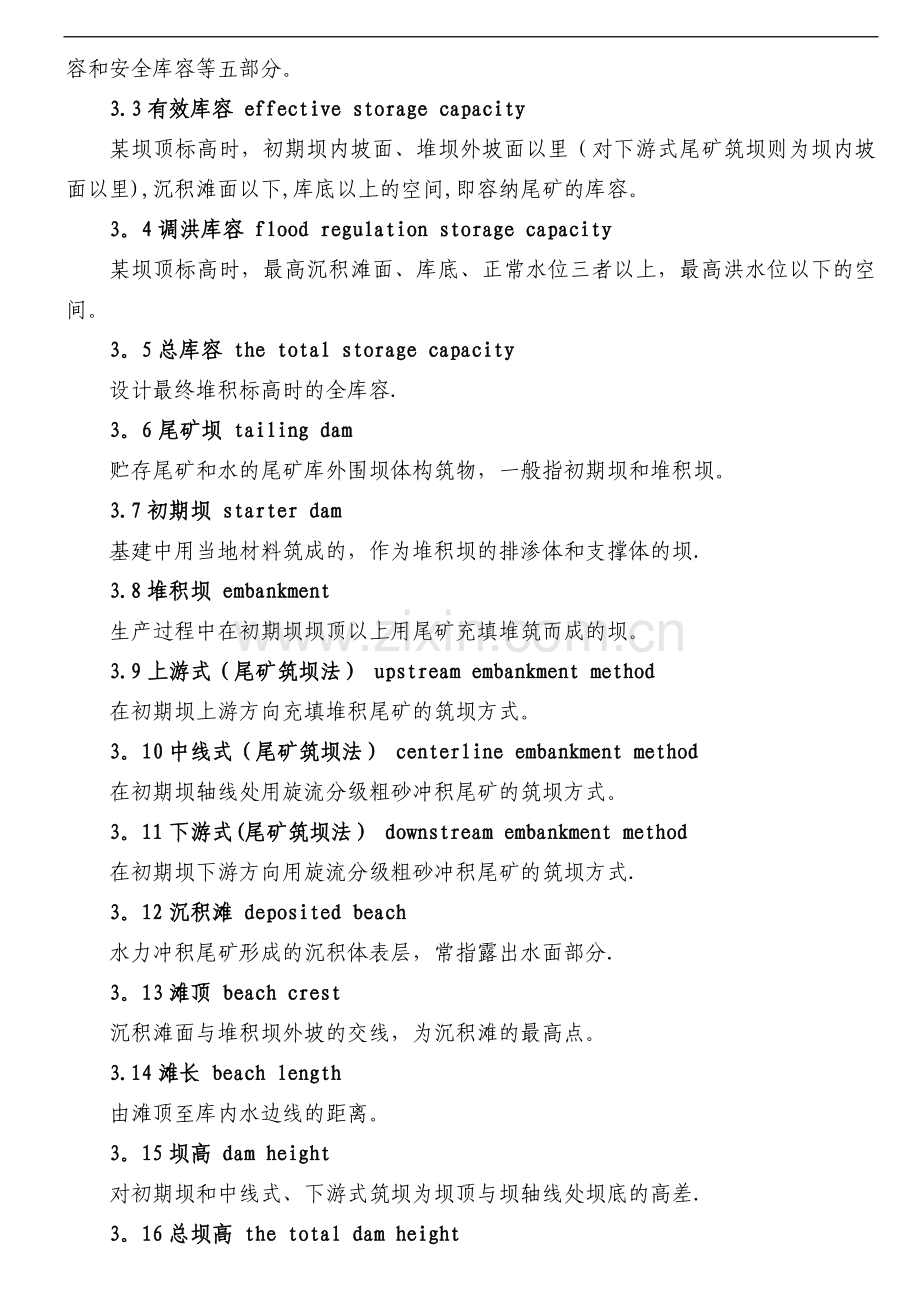

3、水库容、蓄水库容、调洪库容和安全库容等五部分。3.3有效库容 effective storage capacity某坝顶标高时,初期坝内坡面、堆坝外坡面以里(对下游式尾矿筑坝则为坝内坡面以里),沉积滩面以下,库底以上的空间,即容纳尾矿的库容。3。4调洪库容 flood regulation storage capacity某坝顶标高时,最高沉积滩面、库底、正常水位三者以上,最高洪水位以下的空间。3。5总库容 the total storage capacity设计最终堆积标高时的全库容.3。6尾矿坝 tailing dam贮存尾矿和水的尾矿库外围坝体构筑物,一般指初期坝和堆积坝。3.7初期坝

4、starter dam基建中用当地材料筑成的,作为堆积坝的排渗体和支撑体的坝.3.8堆积坝 embankment生产过程中在初期坝坝顶以上用尾矿充填堆筑而成的坝。3.9上游式(尾矿筑坝法) upstream embankment method在初期坝上游方向充填堆积尾矿的筑坝方式。3。10中线式(尾矿筑坝法) centerline embankment method在初期坝轴线处用旋流分级粗砂冲积尾矿的筑坝方式。3。11下游式(尾矿筑坝法) downstream embankment method在初期坝下游方向用旋流分级粗砂冲积尾矿的筑坝方式.3。12沉积滩 deposited beach水

5、力冲积尾矿形成的沉积体表层,常指露出水面部分.3。13滩顶 beach crest沉积滩面与堆积坝外坡的交线,为沉积滩的最高点。3.14滩长 beach length由滩顶至库内水边线的距离。3。15坝高 dam height对初期坝和中线式、下游式筑坝为坝顶与坝轴线处坝底的高差.3。16总坝高 the total dam height与总库容相对应的最终堆积标高时的坝高。3。17堆坝高度或堆积高度 embankment height or accumulation height尾矿堆积坝坝顶与初期坝坝顶的高差.3.18尾矿库挡水坝 water dam of tailing pond长期或较长

6、期挡水的尾矿坝,包括不用尾矿堆坝的主坝及尾矿库侧、后部的副坝。4尾矿库等别及构筑物级别4.1 尾矿库各使用期的设计等别应根据该期的全库容和坝高分别按表1确定.当两者的等差为一等时,以高者为准;当等差大于一等时,按高者降低一等.尾矿库失事将使下游重要城镇、工矿企业或铁路干线遭受严重灾害者,其设计等别可提高一等。表1尾矿库等别等 别全库容V(万m3)坝高H(m)一二等库具备提高等别条件者二三四五V100001000V10000100V1000V100H10060H10030H60H304。2尾矿库构筑物的级别根据尾矿库等别及其重要性按表2确定。表2 尾矿库构筑物的级别等 别构 筑 物 的 级 别主

7、要构筑物次要构筑物临时构筑物一二三四五123453355544555注:主要构筑物指尾矿坝、库内排水构筑物等实施后难以修复的构筑物;次要构筑物指失事后不致造成下游灾害或对尾矿库安全影响不大并易于修复的建筑物;临时构筑物指尾矿库施工期临时使用的构筑物。5 尾矿库建设5.1 尾矿库勘察5。1.1 尾矿库工程地质与水文地质勘查应符合有关法规要求,查明影响尾矿库及各构筑物稳定性的不利因素,并提出工程措施建议,为设计提供可靠依据。5.1。2 对在用的上游法尾矿堆积坝的勘察应执行上游法尾矿堆积坝工程地质勘察规范(YBJ1186)。5。2 尾矿库设计5。2.1 尾矿库库址选择应遵守下列原则:a)不宜位于工矿

8、企业、大型水源地、水产基地和大型居民区上游。b)不应位于全国和省重点保护名胜古迹的上游。c)应避开地质构造复杂、不良地质现象严重区域。d)不占或少占农田,不迁或少迁村庄。e)不宜位于有开采价值的矿床上面.f)汇水面积小,有足够的库容和初、终期库长.g)筑坝工程量小,生产管理方便。h)尾矿输送距离短,能自流或扬程小.5.2。2 尾矿库设计应对不良地质条件采取可靠的治理措施。5.2.3对停采的露天采矿场改作尾矿库的,应对其稳定性进行专门论证;若尾矿库下部仍进行采矿作业的,应保证地下采矿安全。5。2.4 尾矿库施工设计文件应给出生产运行安全控制参数,主要是:a)尾矿库设计最终堆积高程、最终坝体高度、

9、总库容;b)尾矿坝堆积坡比;c)尾矿坝不同堆积标高时,库内控制的正常水位、调洪高度、安全超高及干滩长度等;d)尾矿坝浸润线控制。5。2。5尾矿库设计应列安全专篇。安全专篇需论证尾矿库位置是否存在安全隐患,如库区汇水面积、排洪能力、最大暴雨及洪水频率,地形地貌特点,下游的居民区(位置)可能受到的危害程度分析;尾矿库初期坝和堆积坝的稳定性分析;尾矿库的安全管理及尾矿坝动态监测和通讯设备配置的可靠性分析等。5。3 尾矿坝设计5.3。1 尾矿坝宜以滤水坝为初期坝,利用尾矿筑坝。当遇有下列条件之一时,才可以全部采用当地土石料或废石建坝。a)尾矿颗粒很细、粘粒含量大,不能筑坝.b)由尾矿库后部放矿合理。c

10、)尾矿库与废石场结合考虑,用废石筑坝合理.5.3.2 初期坝高度的确定除满足初期堆存尾矿、澄清尾矿水、尾矿库回水和冬季放矿要求外,还应满足初期调蓄洪水要求.5.3。3 坝基处理应满足渗流控制和静、动力稳定要求。遇有下列情况时,应进行专门研究处理:a)透水性较大的厚层砂砾石地基;b)易液化土、软粘土和湿陷性黄土地基;c)岩溶发育地基.5。3。4 尾矿筑坝的方式,对于设计地震烈度为7度以下地区宜采用上游式筑坝,设计地震烈度为8-9度地区宜采用下游式或中线式筑坝。5。3.5 上游式筑坝,中、粗尾矿可采用直接冲填筑坝法,尾矿颗粒较细时宜采用分级冲填筑坝法。5。3.6 下游式或中线式尾矿筑坝分级后用于筑

11、坝的尾矿,其粗颗粒(d0.074mm)含量不宜少于70,否则应进行筑坝试验.筑坝上升速度应满足库内沉积滩面上升速度和防洪的要求。5。3。7 下游式或中线式尾矿坝应设上游初期坝和下游滤水坝趾,二者之间的坝基应设置排渗褥垫和排渗盲沟。5。3。7 尾矿库挡水坝应按水库坝的要求设计。5.3.8 上游式尾矿坝沉积滩顶至最高洪水位的高差不得小于表3的最小安全超高值,同时,滩顶至最高洪水位边线距离不得小于表3的最小滩长值。表3 上游式尾矿坝的最小安全超高与最小滩长坝的级别12345最小安全超高(m)1.51.00。70。50。4最小滩长(m)1501007050405。3。9 下游式和中线式尾矿坝坝顶外缘至

12、最高洪水位水边线的距离不宜小于表4的最小滩长值。当坝体采取防渗斜(心)墙时,坝顶至最高洪水位的高差亦不得小于表4的最小滩长对应的最小安全超高值。表4下游式及中线式尾矿坝的最小滩长坝的级别12345最小滩长/m100705035255.3。10 尾矿库挡水坝在最高洪水位时安全超高不得小于表3的最小安全超高值、最大风涌水面高度和最大风浪爬高三者之和。最大风涌水面高度和最大风浪爬高可按碾压式土石坝设计规范推荐的方法计算。5。3。11 地震区尾矿坝除应符合表3规定外,尚应符合下列规定:上游式尾矿坝沉积滩顶至正常高水位的高差不得小于表3最小安全超高值与地震涌浪高度之和,滩顶至正常高水位水边线的距离不得小

13、于表3的最小滩长值与地震涌浪高度对应滩长之和。下游式与中线式尾矿坝坝顶外边缘至正常高水位水边线的距离不宜小于表4的最小滩长值与地震涌浪高度对应滩长之和。尾矿库挡水坝坝顶至正常高水位的高差不得小于表3最小安全超高值与地震涌浪高度之和。地震涌浪高度可根据设计地震烈度和水深确定,可采用0.51。5m。5。3.12 尾矿坝设计应进行渗流计算,以确定坝体浸润线、逸出坡降和渗流量.浸润线出逸的尾矿堆积坝坝坡,应设反滤层保护,1、2级尾矿坝还应进行渗流稳定研究.5.3.13 上游式尾矿坝的渗流计算应考虑尾矿筑坝放矿水的影响.1、2级山谷型尾矿坝的渗流应按三维计算或由模拟试验确定;3级以下尾矿坝的渗流计算可按

14、附录1进行.5.3.14 上游式尾矿堆积坝的初期透水堆石坝坝高与总坝高之比值宜采用1/41/8。8度地震区的尾矿坝,该比值应适当提高。5。3.15 尾矿初期坝与堆积坝坝坡的抗滑稳定性应根据坝体材料及坝基岩土的物理力学性质,考虑各种荷载组合,经计算确定。计算方法宜采用瑞典圆弧法。当坝基或坝体内存在软弱土层时,可采用改良圆弧法.考虑地震荷载时,应按水工建筑物抗震设计规范的有关规定进行计算。地震列度区域划分为6级列度及6级列度以下地区的5级尾矿坝,当坝外坡比小于1:4时,除原尾矿属尾粘土和尾粉质粘土以及软弱坝基外,可不作稳定计算。5。3。16尾矿坝稳定性计算的荷载分下列五类,可根据不同情况按表5进行

15、组合:a)筑坝期正常高水位的渗透压力;b)坝体自重;c)坝体及坝基中孔隙压力;d)最高洪水位有可能形成的稳定渗透压力;e)地震惯性力.表5荷载的组合荷 载 组 合荷 载 类 别12345正常运行总应力法有有有效应力法有有有洪水运行总应力法有有有效应力法有有有特殊运行总应力法有有有效应力法有有有5。3.17按瑞典圆弧法计算坝坡抗滑稳定的安全系数不应小于表6规定的数值.表6坝坡抗滑稳定最小安全系数运用情况坝 的 级 别1234正常运行1.301。251。201.15洪水运行1。201。151。101。05特殊运行1。101。051。051。005。3。18 当采用简化毕肖普法与瑞典圆弧法计算结果相

16、比较时,可参照碾压式土石坝设计规范有关规定选用两种方法各自的最小安全系数。5。3.19 尾矿坝坝体材料及坝基土的抗剪强度指标类别,应视强度计算方法与土类的不同按表7选取.表7 尾矿及土的抗剪强度指标强度计算方法土的类别强度指标类别(取得的方法)试验仪器试验起始状态试验方法强度指标总应力法无粘性土固结不排水剪Cu,u三轴仪一、坝体材料1、含水量及密度与原状一样2、浸润线以下及水下要预先饱和3、试验应力与坝体实际应力相一致二、坝基用原状土少粘性土固结快剪直剪仪固结不排水剪三轴仪粘性土固结快剪直剪仪固结不排水剪三轴仪有效应力法无粘性土慢剪C ,直剪仪固结排水剪三轴仪粘性土慢剪直剪仪固结不排水剪、测孔

17、压三轴仪注:1.少粘性土指粘粒含量小于15%的尾矿。2。软弱尾粘土类粘性土采用固结快剪指标时,应根据其固结程度确定;当采用十字板抗剪强度指标时,应考虑土体固结后强度的增长。5。3。20 上游式尾矿坝的计算断面应考虑到尾矿沉积规律,根据颗粒粗细程度概化分区。各区尾矿的物理力学指标可参考类似尾矿坝或按附录2确定。必要时通过试验研究确定。对在用尾矿坝进行稳定计算时应根据该坝勘察报告确定概化分区及相应的物理力学指标。5。3.21上游式尾矿坝堆积至1/2-2/3最终设计坝高时,应对坝体进行一次全面的勘察,并进行稳定性专项评价,以验证现状及设计最终坝体的稳定性,确定后期处理措施。5。3。22 透水堆石坝堆

18、石体上游坡坡比不宜陡于1:1。6;土坝上游坡坡比可略陡于或等于下游坡。初期坝下游坡比在初定时可按表8确定.表8初期坝下游坡坡比坝高(m)土坝下游坡坡比透水堆石坝下游坡坡比岩基非岩基(软基础外)5101:1。75-1:2。01:1.51:1。751:1.751:2.010201:2。0-1:2。520301:2.5-1:3.05。3。23 尾矿堆积坝下游坡与两岸山坡结合处的山坡应设置截水沟。5。3。24 上游式尾矿坝的堆积坝下游坡面上应以土石覆盖,并可结合排渗设施每隔610m高差设置排水沟.5.3。25 4级以上尾矿坝应设置坝体位移和坝体浸润线观测设施.必要时还宜设置孔隙水压力、渗透水量及其混浊

19、度的观测设施。5.4 排洪设计5.4。1 尾矿库必须设置排洪设施,并满足防洪要求。尾矿库的排洪方式,应根据地形、地质条件、洪水量、调洪能力、回水方式、操作条件与使用年限等因素,经过技术比较确定.尾矿库宜采用排水井(斜槽)排水管(隧洞)排洪系统。有条件时也可采用溢洪道或截洪沟等排洪设施。5。4。2 尾矿库的防洪标准应根据各使用期库的等别,综合考虑库容、坝高、使用年限及对下游可能造成的危害等因素,分别按表9确定。表9 尾矿库防洪标准尾矿库等别一二三四五洪水重现期(a)初期1002005010030502030中、后期10002000500100020050010020050100注:初期指尾矿库启

20、用后的头35年。5.4。3 储存铀矿等有放射性和有害尾矿,失事后可能对下游环境造成极其严重危害的尾矿库,其防洪标准应予以提高,必要时其后期防洪可按可能最大洪水进行设计。5。4。4 尾矿库洪水计算应符合下列要求:a)应根据当地水文图册或有关部门建议的适用于特小汇水面积的计算公式计算。当采用全国通用的公式时,应当用当地的水文参数.有条件时应结合现场洪水调查予以验证。b)库内水面面积不超过流域面积的10,则可按全面积陆面汇流计算.否则,水面和陆面面积的汇流应分别计算。5。4。5 设计洪水的降雨历时应采用24h计算,经论证也可采用短历时计算。5。4。6 当一日洪水总量小于调洪库容时,洪水排出时间不宜超

21、过72h。5.4。7 尾矿库排水构筑物的型式与尺寸应根据水力计算及调洪计算确定。对一、二等尾矿库及特别复杂的排水构筑物,还应通过水工模型试验验证。5。4。8 尾矿库排洪构筑物宜控制常年洪水(多年平均值)不产生无压与有压流交替的工作状态。无法避免时,应加设通气管.当设计为有压流时,排水管接缝处止水应满足工作水压的要求。排水管或隧洞中最大流速应不大于管(洞)壁材料的容许流速。5。4。9 排水构筑物的基础应避免设置在工程地质条件不良或需要填方的地段.无法避开时,应进行地基处理设计.5。4。10 排水构筑物的设计应按水工混凝土结构设计规范和水工隧洞设计规范进行。5.4。11 设计排水系统时,应考虑终止

22、使用时在井座和支洞末端进行封堵的措施。5.4。12 在排水构筑物上或尾矿库内适当地点,应设置清晰醒目的水位标尺。5.5 尾矿库安全设施施工及验收5。5.1 尾矿库初期坝、副坝、排洪设施、观测设施等安全设施的施工及验收应按尾矿设施施工及验收规程(YS5418-95)和其他有关规程进行。5。5。2隐蔽工程必须经分段验收合格后,方可进行下一阶段施工。6 尾矿库生产运行6.1 安全生产管理职责6.1。1认真贯彻上级下达的各项指令和任务;6。1。2建立健全尾矿设施安全管理制度;6。1.3编制年、季作业计划和详细运行图表,统筹安排和实施尾矿输送、分级、筑坝和排洪的管理工作;6.1。4严格按照本规范、尾矿库

23、安全监督管理规定和设计文件的要求,做好尾矿库放矿筑坝、回水排水、防汛度汛、抗震等日常安全生产管理。6。1.5做好日常巡检和观测,并进行及时、全面的记录,发现不安全隐患时,应立即采取应急措施并及时向上级报告;6。2 应急救援预案6。2.1应急救援预案种类a) 尾矿坝垮坝b) 洪水漫顶c) 水位超警戒线d) 排洪设施损毁、排洪系统堵塞e) 坝坡深层滑动f) 其他6.2.2应急救援预案主要内容a) 应急机构的组成和职责;b) 应急通讯保障;c) 抢险救援的人员、资金、物资准备;d) 应急行动.6。3 尾矿排放与筑坝6。3.1尾矿排放与筑坝,包括岸坡清理、尾矿排放、坝体堆筑、坝面维护和质量检测等环节,

24、必须严格按设计要求和作业计划及本规程精心施工。6.3.2尾矿坝滩顶高程必须满足生产、防汛、冬季冰下放矿和回水要求。尾矿坝堆积坡比不得陡于设计规定。6.3.3每一期堆积坝充填作业之前必须进行岸坡处理,将树木、树根、草皮、废石、坟墓及其他有害构筑物全部清除。若遇有泉眼、水井、地道或洞穴等,应作妥善处理。清除杂物不得就地堆积,应运到库外。在沉积滩内不得埋有块石、废管件、支架及混凝土管墩等杂物。岸坡清理应作隐蔽工程记录,经主管技术人员检查合格后方可冲填筑坝.6。3。4 上游式筑坝法,应于坝前均匀放矿,维持坝体均匀上升,不得任意在库后或一侧岸坡放矿(修子坝或移放矿管时除外).应做到:a)粗粒尾矿沉积于坝

25、前,细粒尾矿排至库内,在沉积滩范围内不允许有大面积矿泥沉积;b)坝顶及沉积滩面应均匀平整,沉积滩长度及滩顶最低高程必须满足防洪设计要求;c)矿浆排放不得冲刷初期坝和子坝,严禁矿浆沿子坝内坡趾流动冲刷坝体;d)放矿时应有专人管理,不得离岗。6.3。5坝体较长时应采用分段交替作业,使坝体均匀上升,应避免滩面出现侧坡、扇形坡或细粒尾矿大量集中沉积于某端或某侧.6。3.6放矿口的间距、位置、同时开放的数量、放矿时间以及水力旋流器使用台数、移动周期与距离,应按设计要求和作业计划进行操作。6。3.7为保护初期坝上游坡及反滤层免受尾矿浆冲刷,应采用多管小流量的放矿方式,以利尽快形成滩面,并采用导流槽或软管将

26、矿浆引至远离坝顶处排放。6。3。8冰冻期、事故期或由某种原因确需长期集中放矿时,不得出现影响后续堆积坝体稳定的不利因素.6。3。9若同一座尾矿库内,建有两座以上尾矿堆积坝时,不得将细粒尾矿排至尾矿堆积坝前,以免影响尾矿堆积坝的稳定性。6。3。10岩溶发育地区的尾矿库,可采用周边放矿,形成防渗垫层,减少渗漏和落水洞事故。6.3。11尾矿滩面及下游坡面上不得有积水坑。6。3.12 坝外坡面维护工作应按设计要求进行,或视具体情况选用以下维护措施:a)坡面修筑人字沟或网状排水沟;b)坡面植草或灌木类植物;c)采用碎石、废石或山坡土覆盖坝坡。6.3.13 每期子坝堆筑完毕,应进行质量检查,检查记录需经主

27、管技术人员签字后存档备查。主要检查内容:a)子坝剖面尺寸,长度、轴线位置及边坡坡比;b)新筑子坝的坝顶及内坡趾滩面高程、库内水位;c)尾矿筑坝质量。6。3。14 当坝坡出现冲沟时,应以土石及时分层夯实填平,并增设排水沟.6。3.15 坝体出现裂缝,应通过表面观测和挖深坑、槽探,查明裂缝的部位、宽度、长度、深度、错距、走向等,分析裂缝的深度,可选用以下处理措施:a)对于缝深小于5m的裂缝可采用开挖回填法处理。开挖深度应比裂缝尽头深0。30.5m,开挖长度应比缝端扩展约2m。回填土料宜与原土料相同,回填时要求分层夯实.b)对于较深的裂缝可采用灌浆法处理或上部开挖回填、下部灌浆的方法处理。灌浆的浆液

28、可采用纯粘土浆或粘土水泥浆,浆液浓度为3050%。6。3.16坝体出现滑坡,可采取以下处理措施:a)下游坡压后戗加固坝体,后戗宜采用堆石料堆筑;b)放缓坝坡;c)降低坝体浸润线。6.3。17坝体出现塌坑,应及时查明其成因,进行处理.对于沉陷塌坑,应进行回填夯实处理;对于管涌塌坑,应首先处理管涌后再进行回填。6。4 尾矿库水位控制与防汛6.4。1当尾矿库防洪标准低于本规程规定时,应采取措施,提高尾矿库防洪能力,满足现行标准要求。6.4.2控制尾矿库内水位应遵循的原则:a)在满足回水水质和水量要求前提下,尽量降低库内水位;b)在汛期必须满足设计对库内水位控制的要求;c)当尾矿库实际情况与设计不符时

29、,应在汛前进行调洪演算,保证在最高洪水位时滩长与超高都满足设计要求;d)当回水与坝体安全对滩长和超高的要求有矛盾时,必须保证坝体安全;e)水边线应于坝轴线基本保持平行。6。4.3汛期前应对排洪设施进行检查、维修和疏浚,确保排洪设施畅通。根据确定的排洪底坎高程,将排洪底坎以上1。5倍调洪高度内的挡板全部打开,清除排洪口前水面漂浮物;库内设清晰醒目的水位观测标尺,标明正常运行水位和警戒水位。6。4。4排出库内蓄水或大幅度降低库内水位时,应注意控制流量,非紧急情况不宜骤降.6。4.5岩溶或裂隙发育地区的尾矿库,应控制库内水深,防止落水洞漏水事故。6.4。6非紧急情况,未经技术论证,不得用常规子坝挡水

30、。6。4。7洪水过后应对坝体和排洪构筑物进行全面认真的检查与清理,发现问题及时修复,同时,采取措施降低库水位,防止连续降雨后发生垮坝事故.6。4。8不得在尾矿滩面或坝肩设置泄洪口,有地形条件的尾矿库,可设置非常排洪通道.6。4。9尾矿库排水构筑物停用后,必须严格按设计要求及时封堵,并确保施工质量。一般情况下,必须在井内井座顶部或在隧洞支洞处封堵,严禁在排水井井筒上部封堵.6.5 渗流控制6。5.1 尾矿库运行期间应加强观测,注意坝体浸润线埋深及其出逸点的变化情况和分布状态,严格按设计要求控制.6.5.2在尾矿库运行过程中,如坝体浸润线超过控制线,应经技术论证和安全部门批准增设或更新排渗设施。排

31、渗设施施工可参照尾矿设施施工及验收规程及有关规程.6。5.3上游式尾矿堆积坝可采取下列措施控制渗流:a)尾矿筑坝地基设置排渗褥垫、水平排渗管(沟)及排渗井等;b)尾矿堆积体内设置水平排渗管(沟)或垂直排渗井等;c)与山坡接触的尾矿堆积坡脚处设置贴坡排渗或排渗管(沟)等;d)适当降低库内水位,增大沉积滩长;e)坝前均匀放矿。6。5。4 当坝面或坝肩出现集中渗流、流土、管涌、大面积沼泽化、渗水量增大或渗水变浑等异常现象时,可采取下列措施处理:a)在渗漏水部位铺设土工布或天然反滤料,其上再以堆石料压坡;b)增设排渗设施,降低浸润线。6.6尾矿库防震与抗震6.6。1尾矿库原设计抗震标准低于现行标准时,

32、必须进行加固处理.提高尾矿坝抗震稳定性可采取以下措施:a)在下游坡坡脚增设土石料压坡;b)对堆积坡进行削坡;c)对坝体进行加密处理;d)降低库内水位或增设排渗设施,降低坝体浸润线。6。6。2震前应注意库区岸坡的稳定性,防止滑坡破坏尾矿设施。尾矿坝50m内若存在活动断层,尾矿坝的防震按照同等类别提高1度。6。6。3上游建有尾矿库、排土场或水库等工程设施的尾矿库,应了解上游所建工程的稳定情况,必要时应采取防范措施避免造成更大损失。6。6。4震后应进行检查,对被破坏的设施及时修复。6。7库区及周边条件规定6.7。1尾矿库下游不宜建设居住、生产等设施。6。7.2严禁在库区和尾矿坝上进行乱采、滥挖、爆破

33、等非法作业。7尾矿库闭库7。1闭库设计7。1.1 对停用的尾矿库应按正常库标准,进行闭库整治设计,确保尾矿库防洪能力和尾矿坝稳定性系数满足本规程要求,维持尾矿库闭库后长期安全稳定.7.1.2尾矿坝整治内容为:a)对坝体稳定性不足的,应采取削坡、压坡、降低浸润线等措施,使坝体稳定性满足本规程要求;b)完善坝面排水沟和土石覆盖、坝肩截水沟、观测设施等。7.1。3排洪系统整治内容为:c)根据防洪标准复核尾矿库防洪能力,当防洪能力不足时,应采取扩大调洪库容或增加排洪能力等措施;必要时,可增设永久溢洪道.d)当原排洪设施结构强度不能满足要求或受损严重时,应进行加固处理;必要时,可新建永久性排洪设施。7.

34、2 施工及验收闭库工程施工及验收执行尾矿设施施工及验收规程和其他有关规程。7.3尾矿库闭库后的维护7.4。1 闭库后的尾矿库,必须做好坝体及排洪设施的维护。未经论证和批准,不得储水蓄洪.严禁在尾矿坝和库内进行乱采、滥挖、违章建筑和违章作业。7。4.2 闭库后的尾矿库,未经设计论证和批准,不得重新启用或改作他用.8尾矿库闭库后再利用8。1 经批准闭库的尾矿库重新启用或移作他用时,必须按照本规程尾矿库建设的规定进行技术论证、工程设计、安全评价,并经安全部门批准。8.2 在闭库后尾矿库再利用生产运行过程中必须按本规程规定确保尾矿库安全。8.3 对尾矿库进行回采再利用的,必须严格按照批准的设计规划在库

35、内进行回采、排沙和排水,不得影响尾矿坝和原排洪设施的安全。严禁在尾矿坝区域和排洪设施附近直接挖沙取土。8。4 尾矿库再利用生产完成后,应按本规程的闭库规定,进行闭库.9 尾矿库安全检查9。1防洪安全检查9。1。1 检查尾矿库设计的防洪标准是否符合本规程规定。当设计的防洪标准高于或等于本规程规定时,可按原设计的洪水参数进行检查;当设计的防洪标准低于本规程规定时,应重新进行洪水计算及调洪演算。9。1.2 尾矿库水位检测,其测量误差应小于20mm。9。1。3 尾矿库滩顶高程的检测,应沿坝(滩)顶方向布置测点进行实测,其测量误差应小于20mm。当滩顶一端高一端低时,应在低标高段选较低处检测13个点;当

36、滩顶高低相同时,应选较低处不少于3个点;其他情况,每100m坝长选较低处检测12个点,但总数不少于3个点.各测点中最低点作为尾矿库滩顶标高。9.1。4 尾矿库干滩长度的测定,视坝长及水边线弯曲情况,选干滩长度较短处布置13个断面.测量断面应垂直于坝轴线布置,在几个测量结果中,选最小者作为该尾矿库的沉积滩干滩长度。9。1。5 检查尾矿库沉积滩干滩的平均坡度时,应视沉积干滩的平整情况,每100m坝长布置不少于13个断面.测量断面应垂直于坝轴线布置,测点应尽量在各变坡点处进行布置,且测点间距不大于1020m(干滩长者取大值),测点高程测量误差应小于5mm。尾矿库沉积干滩平均坡度,应按各测量断面的尾矿

37、沉积干滩平均坡度加权平均计算.尾矿库沉积干滩平均坡度与设计的平均坡度的偏差应不大于10。9.1。6 根据尾矿库实际的地形、水位和尾矿沉积滩面,计算尾矿库水位上升不同高程时的调洪库容。9.1.7 根据设计洪水、排洪系统泄水能力和调洪库容,进行调洪演算,确定尾矿库最高洪水位。9.1.8 根据确定的最高洪水位、滩顶标高、沉积干滩平均坡度,检查尾矿库在最高洪水时坝的安全超高和最小干滩长度是否满足表3、表4规定的要求.9。1。9 排洪构筑物安全检查主要内容:构筑物有无变形、位移、损毁、淤堵,排水能力是否满足要求等。9。1。10 排水井检查内容:井的内径、窗口尺寸及位置,井壁剥蚀、脱落、渗漏、最大裂缝开展

38、宽度,井身倾斜度和变位,井、管联结部位,进水口水面漂浮物,停用井封盖方法等.9。1。11排水斜槽检查内容:断面尺寸、槽身变形、损坏或坍塌,盖板放置、断裂,最大裂缝开展宽度,盖板之间以及盖板与槽壁之间的防漏充填物,漏砂,斜槽内淤堵等。9.1.12排水涵管检查内容:断面尺寸,变形、破损、断裂和磨蚀,最大裂缝开展宽度,管间止水及充填物,涵管内淤堵等.9。1。13排水隧洞检查内容:断面尺寸,洞内塌方,衬砌变形、破损、断裂、剥落和磨蚀,最大裂缝开展宽度,伸缩缝、止水及充填物,洞内淤堵等。9。1.14溢洪道检查内容:断面尺寸,沿线山坡滑坡、塌方,护砌变形、破损、断裂和磨蚀,沟内淤堵,溢流坎顶高程,消力池及

39、消力坎等.9。1.15截洪沟检查内容:断面尺寸,沿线山坡滑坡、塌方,护砌变形、破损、断裂和磨蚀,沟内淤堵等。9。2尾矿坝安全检查9。2.1尾矿坝安全检查内容:坝的轮廓尺寸,变形,裂缝、滑坡和渗漏,坝面保护等。尾矿坝的位移监测可采用视准线法和前方交汇法;尾矿坝的位移监测每年不少于3次,位移异常变化时应增加监测次数;尾矿坝的水位监测包括洪水位监测和地下水浸润线监测;地下水监测每季度不少于1次,暴雨期间和水位异常波动时应增加监测次数。9。2。2 检测坝的外坡坡比。每100m坝长不少于2处,应选在最大坝高断面和坝坡较陡断面。水平距离和标高的测量误差不大于10mm.尾矿坝外坡设计坡比以1:m,实际坡比以

40、1:n表示;实际坡比应满足(mn)/m0。03;当(m-n)/m0.03时,应进行稳定性复核,若稳定性不足,则应采取措施。9。2。3检查坝体位移。要求坝的位移量变化应均衡,无突变现象,且应逐年减小。当位移量变化出现突变或有增大趋势时,应查明原因,妥善处理.9。2.4检查坝体有无纵、横向裂缝。坝体出现裂缝时,应查明裂缝的长度、宽度、深度、走向、形态和成因,判定危害程度。9。2。5检查坝体滑坡.坝体出现滑坡时,应查明滑坡位置、范围和形态以及滑坡的动态趋势。9.2.6检查坝体浸润线的位置,应查明坝面浸润线出逸点位置、范围和形态。9.2。7检查坝体排渗设施.应查明排渗设施是否完好、排渗效果及排水水质.

41、9。2。8检查坝体渗漏。应查明有无渗漏出逸点,出逸点的位置、形态、流量及含沙量等。9.2。9检查坝面保护设施。检查坝肩截水沟和坝坡排水沟断面尺寸,沿线山坡稳定性,护砌变形、破损、断裂和磨蚀,沟内淤堵等;检查坝坡土石覆盖保护层实施情况。9。3尾矿库库区安全检查9.3。1尾矿库库区安全检查主要内容:周边山体稳定性,违章建筑、违章施工和违章采选作业等情况.9。3.2检查周边山体滑坡、塌方和泥石流等情况时,应详细观察周边山体有无异常和急变,并根据工程地质勘察报告,分析周边山体发生滑坡可能性.9。3。3检查库区范围内危及尾矿库安全的主要内容:违章爆破、采石和建筑,违章进行尾矿回采、取水,外来尾矿、废石、

42、废水和废弃物排入,放牧和开垦等。10 尾矿库工程档案10。1 尾矿库工程档案包括工程建设档案、生产运行档案和闭库及闭库后再利用档案。10。2 尾矿库工程建设档案包括:地形测量、工程地质及水文地质勘察、设计、施工及竣工验收、监理、安全预评价及验收安全评价、审批等文件、图纸、资料等。10。3 尾矿库生产运行档案包括:年度计划、生产记录(入库尾矿量、堆坝高程、库内水位)、坝体位移及浸润线观测记录、隐患检查记录及处理、事故及处理、安全现状综合评价等。10。4 尾矿库闭库档案包括:闭库安全评价、闭库设计、施工及验收、验收安全评价、审批文件等.11 尾矿库安全评价11。1一般规定11。1.1尾矿库安全评价

43、属专项安全评价,包括建设期间的安全预评价和验收安全评价、生产运行期的安全现状综合评价及闭库时的安全评价。尾矿库安全评价除必须遵守安全评价规定外,还应遵守本规定。11.1。2承担尾矿库安全评价工作的单位,必须有与项目等级相适应的资质等级;参加尾矿库安全评价工作人员中必须有能够进行尾矿坝稳定性验算、尾矿库水文水力计算和构筑物结构计算的专业技术人员。11。1。3安全预评价应在可行性研究(或方案)审查报批前完成;施工验收安全评价应在工程完工验收前完成; 安全现状综合评价应每3年进行一次; 闭库安全评价应在闭库前一年完成。11.1。4 尾矿库安全评价的工作程序包括:前期工作(现场调查、收集相关的设计、运

44、行资料等)和报告编制工作(危险因素辩识、相关的验算和编写安全评价报告等)。11.1.5 四等以上尾矿库安全评价报告须经安全生产监督管理部门指定单位评审合格后,报送安全监督管理部门备案。评审不合格的,需进行修改补充。两次评审不合格的,由建设单位重新委托评价单位编制安全评价报告.11。2前期准备11。2。1尾矿库安全评价前期应进行现场考察,察看地形地貌、不良地质现象、人文地理、周边环境、尾矿坝运行情况、排洪设施完好程度、尾矿安全管理等。11.2.2业主应向评价单位提供以下资料:a)尾矿库现状地形图及下游有关资料;b)水文气象资料;c)尾矿库(坝)工程地质勘察报告(含堆积坝物理力学指标);d)尾矿库

45、工程设计资料;e)尾矿库运行管理(含环境保护、事故及其处理情况)资料;f)尾矿的化学成分资料;g)其他有关资料。11。3 评价报告11.3。1 安全评价报告应附有国家安全生产监督管理总局颁发的安全评价资质证书、评价人员的名单和资质证书号、专业技术人员的名单和专业职称。11。3。2 安全评价报告的内容应包括前言、目录、编制说明、尾矿库设计概况、尾矿库现状、尾矿库危险因素辩识、尾矿坝稳定性验算与安全性评价、尾矿库洪水验算、排洪构筑物能力和结构强度验算与防洪安全性评价、评价结论、存在问题和建议等.11。3。3 安全评价报告的编制说明应对评价的目的、依据和工作程序等进行说明。11。3。4 安全评价报告应对尾矿库的自然状况作简明扼要的说明,包括尾矿库的地理位置、周边人文、环境、库形、库底与周边山脊的高程、工程地质概况等。11。3。5 安全评价报告应对尾矿坝的设计情况作简明扼要的说明,包括初期坝的结构类型、坝顶标高、坝高、坝顶宽度、内、外边坡坡比、反滤层设置情况、尾矿堆坝方法、最终堆积标高、总库容、堆积坝的外坡平均坡比、坝体、坝基岩土的物理力学指标和对不良地质现象采取的工程措施等。11。3。6 安全评价报告应对尾矿库的防洪作简明扼要的叙述,包括尾矿库的等别、防洪标准、暴雨洪水总量、洪峰流量、排洪系统的型式、溢洪道的类型、尺寸、排水井的类型、尺寸、排洪隧洞的结构型式、尺寸以

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
