收藏 分销(赏)

导视系统工程施工组织.doc

上传人:精**** 文档编号:3936089 上传时间:2024-07-24 格式:DOC 页数:10 大小:33.54KB
下载 相关 举报
导视系统工程施工组织.doc_第1页
第1页 / 共10页
导视系统工程施工组织.doc_第2页
第2页 / 共10页
导视系统工程施工组织.doc_第3页
第3页 / 共10页
导视系统工程施工组织.doc_第4页
第4页 / 共10页
导视系统工程施工组织.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

1、七里海东海鸟类自然保护区导视系统工程施工组织说明编制单位:天津市辰元文化传播有限公司编制日期:2014年8月14日 一、工程概况1、工程简介该工程位于七里海东海周边,包含12米高单立柱广告牌一个,导览图一个,导视指示系统四个,麒麟台导视说明牌一个,户外形象广告指示牌两个,道旗280套。2、管理目标(1)质量目标:按国家工程质量验评定标准,一次性达到验收合格质量标准。(2)工期目标:本工程施工控制总工期为30个日历天,确保在合同工期内交付使用.并且在施工过程中确保分项单体工程施工的日期,包括及时交付各专业性安装的工期。(3)安全生产文明施工目标:在整个工程施工中杜绝出现伤亡事故,创建出一流的文明

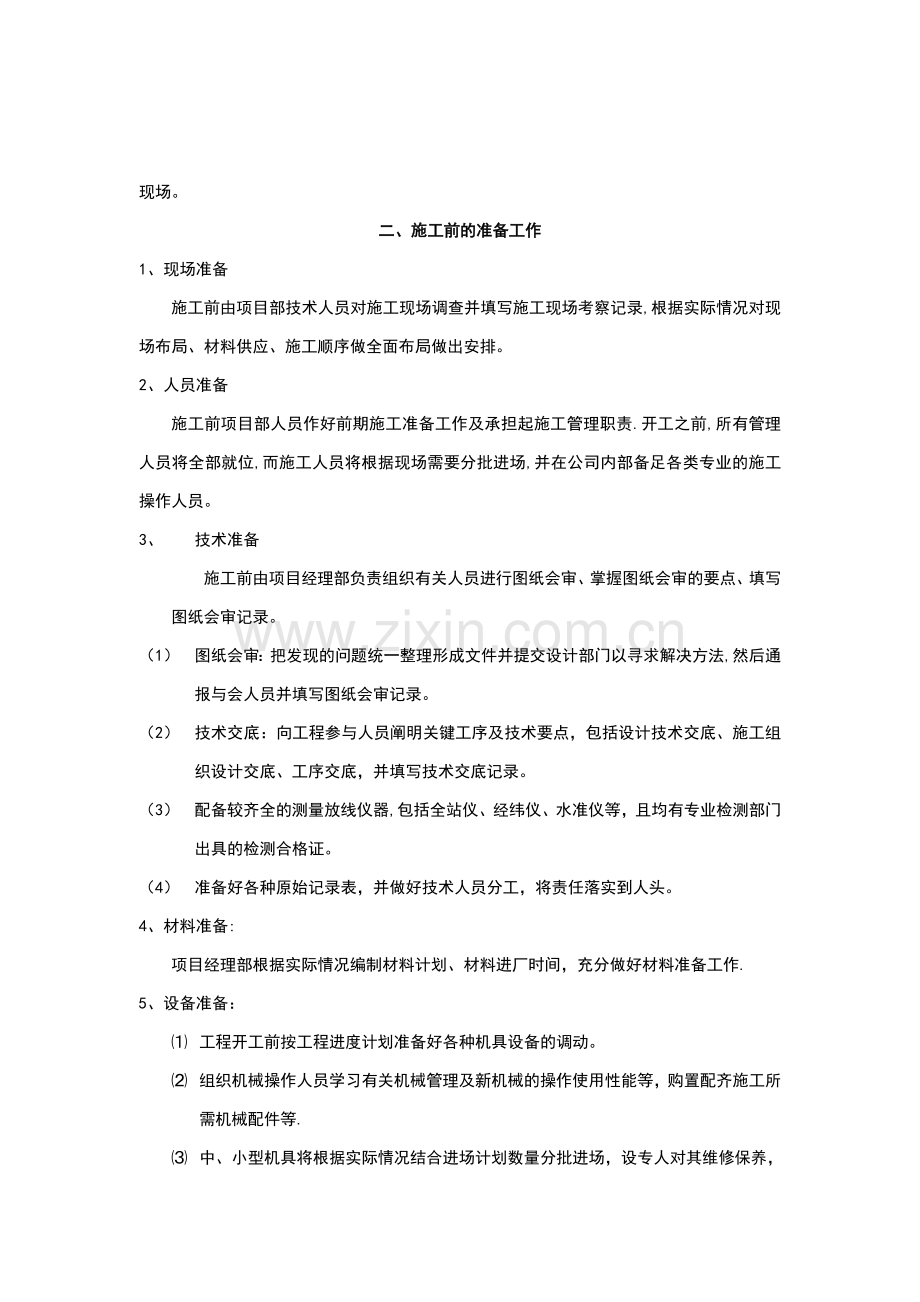

2、施工现场。二、施工前的准备工作1、现场准备施工前由项目部技术人员对施工现场调查并填写施工现场考察记录,根据实际情况对现场布局、材料供应、施工顺序做全面布局做出安排。2、人员准备施工前项目部人员作好前期施工准备工作及承担起施工管理职责.开工之前,所有管理人员将全部就位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员。3、 技术准备施工前由项目经理部负责组织有关人员进行图纸会审、掌握图纸会审的要点、填写图纸会审记录。(1) 图纸会审:把发现的问题统一整理形成文件并提交设计部门以寻求解决方法,然后通报与会人员并填写图纸会审记录。(2) 技术交底:向工程参与人员阐明关键工序及

3、技术要点,包括设计技术交底、施工组织设计交底、工序交底,并填写技术交底记录。(3) 配备较齐全的测量放线仪器,包括全站仪、经纬仪、水准仪等,且均有专业检测部门出具的检测合格证。(4) 准备好各种原始记录表,并做好技术人员分工,将责任落实到人头。4、材料准备:项目经理部根据实际情况编制材料计划、材料进厂时间,充分做好材料准备工作.5、设备准备: 工程开工前按工程进度计划准备好各种机具设备的调动。 组织机械操作人员学习有关机械管理及新机械的操作使用性能等,购置配齐施工所需机械配件等. 中、小型机具将根据实际情况结合进场计划数量分批进场,设专人对其维修保养,使所有进场设备均处于最佳的运转状态,发挥最

4、大效能。6、临时用水及用电布设与计划:(1)按照建设单位指定的临时用电闸箱,根据各种用电设备的负荷及在施工现场的布置情况配置电箱,选择适合的电缆进行敷设,在过道时外套金属套管进行保护。(2)机械设备的金属外壳采取可靠的接地保护,电器设备的工作零线与保护接地线严格分开,保护零线上严禁设开关或熔断器。(3)配电箱和开关箱安装牢固,地面上所设的配电箱和开关箱,附近不堆杂物,照明灯具与易燃物之间按规定保持一定的安全距离,并采取隔离措施。(4)临时用电设备及电缆应有专门的电工照管,禁止非专业人员私自乱接;配电箱应上锁,避免闲杂人员随意打开发生危险,一旦有人触电及时拉闸停电。(5)现场切割机、电焊机等的高

5、峰用电量估为30 千瓦/小时。7、施工总平面布置图: 考虑到施工作业面比较狭窄,同时相邻主要道路通道,故大口径钢管采用厂家预制、现场制作组装。8、现场准备:做好三通一平工作,将甲方接入的临时水、电引至设备及需用部位,合理架设.组织各个施工班组、机械、材料进场,设立现场工程指挥部,确保做好准备工作。9、后勤准备:作好施工前现场的生活设施、办公设备、材料场地及其他生活用地必备物品的后勤准备工作,保证工程顺利进行。10、围护:首先进行封闭现场。为满足施工机械作业与安全的要求,因此需要占用临时围档将现场封闭。设警示牌、安全标志,外挂红色照明警示灯,昼夜设专人负责检查、看护,保证夜间警示照明正常.三、施

6、工流程1、流水施工:由于该工程的特殊性,故根据设计要求及现场实际情况进行流水同步施工,具体实施方法见分部分项施工方法。 四、分部分项施工方法1、基础开挖:采用4米小卡车运输、挖掘机装车进行倒运至建设单位指定地点或自行寻找的弃土场地.2、浇注混凝土垫层及模板:混凝土浇注采用商品混凝土,按照设计高度进行找平,待强度达到能够上人后将基础框线点大样放在垫层表面。3、钢筋绑扎(1)钢筋材料进入现场后,首先将钢筋表面的浮皮铁锈用人工使用电动工具清理干净;(2)按照图纸尺寸规格形状进行下料,然后将末端弯曲做135弯钩;(3)钢筋采用现场进行组合绑扎。钢筋网与钢筋骨架为防止发生歪斜变形,采取临时加固措施使其保

7、持完整的形状。(4)竖向钢筋搭接时角部钢筋的弯钩与模板城45,中间钢筋的弯钩与模板城90,箍筋的接头交错布置在四角纵向钢筋上,箍筋转角与纵向钢筋交叉点绑扎牢固,最后检查保护层及位置偏差,核定无误后进行下部工序。4、模板(1)根据设计图纸和施工场地的特点,先确定模板配板的平面布置及支撑布置。针对基础尺寸出配板图。(2)轴线、模板线放线完毕后水平控制标高引测到预留插筋或其他过渡引测点,并办好预检手续,现场弹线位置为模板内边线,用以方便模板定位校验.(3)模板封模之前,将表面清理干净,并防止杂物落入。(4)模板采用复合木模板联合支模、整体现浇的施工方案。用48钢管对拉,立杆锚入土中,横杆压住模板上口

8、,防止混凝土浇筑时由于侧压力使模板上浮,支架立杆锤沉入基土中,沉入土中的立杆稳固,防止混凝土浇筑时产生水平滑移。(5)根据基础的断面尺寸设计核算柱箍自身的截面尺寸和间距,以及对断面使用穿基础螺栓和竖向钢楞,以保证柱模的强度、刚度足以抵抗混凝土的侧压力。(6)严格控制放线尺寸,确定边线位置,支模时,先立两端柱模板,校正垂直与位置无误后拉通线,再支中间模板.设四面支撑,保证垂直和位置正确。5、混凝土浇注(1)浇筑前,清除模板内的积水,铁丝,铁钉等杂物,并以水湿润模板。(2)沿基础方向,在两侧处分别布置2台振动棒,备用1台.(3)为减小浇筑强度,施工时采用“分层浇注,薄层浇注,循序渐进,一次到位”的

9、方法浇注,每层混凝土的厚度为400mm。(4)采用插入式振捣器捣实混凝土的移动间距,不大于其作用半径的1.5倍,振捣器距离模板不大于振捣器作用的半径的1/2;并应尽量避免碰撞钢筋、模板等,振捣器插入下层混凝土5cm,浇筑混凝土连续进行。(5)混凝土浇筑时采用“分区定点、一个坡度、循序推进、一次到顶”的浇筑工艺。钢筋泵车布料杆的长度,划定浇筑区域,每台泵车负责本区域混凝土浇筑.浇筑时先在一个部位进行,直至达到设计标高,混凝土形成扇形向前流动,然后在其坡面上连续浇筑,循序推进。这种浇筑方法能较好的适应泵送工艺,便每车混凝土都浇筑在前一车混凝土形成的坡面上,确保每层混凝土之间的浇筑间歇时间不超过规定

10、的时间.同时可解决频繁移动泵管的间题,也便于浇筑完的部位进行覆盖和保温.(6)为避免环境温差变化造成结构温度应力,在混凝土底板表面护盖两层塑料薄膜,三层草袋作保温保湿养护。草袋上下错开,搭接压紧,交接处包裹,形成良好的保温层,使混凝土表面保持较高的温度。在池壁模板四周盖几层草袋保温,可使混凝土外表与气温差缩小到10以内,同时可减少混凝土表面热扩散,充分发挥混凝土强度的潜力与材料的松弛特性,使应力小于抗拉强度。(7)为避免天气影响,防止下雨或雪弄湿草袋而使草袋失去保温能力,作好基坑的防水措施:混凝土浇筑完毕后,在基坑内搭设脚手架,中间部分脚手架架设至顶面标高以上,用彩条布覆盖整个基坑。(8)模板

11、拆除在混凝土强度能保证其表面及棱角不因拆除模板而受损进行,拆除时,不对基础形成冲击荷载。拆除的模板和支架分散堆放,并应及时清运.按照先支后拆,后支先拆,先拆不承重的模板,后拆承重部分的模板,自上而下,支架先拆侧向支撑,后拆竖向支撑原则。6、钢结构骨架制作安装(1)由于本工程采用钢管骨架主材直径较大,因此采用厂家订制,现场制作安装.(2)钢结构运至施工现场后保持构件表面清洁,对底漆有磨损的地方予以修补,防腐防火涂料采用高压无气喷涂和普通喷涂及刷涂几种方法结合施工,防锈漆分二次涂装,钢构件除锈后,先刷二道醇酸红丹防锈底漆,现场安装完后再刷一道浅灰色醇酸调和面漆。(3)钢柱吊装设备采用轮胎式起重机,

12、钢柱的绑扎采用两点绑扎,绑扎点在重心的上方,采取防止吊索滑动措施。(4)钢柱安装将钢柱的定位线标出(一个大面,两个小面),并将表面的油污、泥土清除干净。(5)垂直度用经纬仪或吊线坠检验,当有偏差,采用液压千斤顶或丝杠千斤顶进行校正,底部空隙用铁片或垫铁垫塞,或在柱脚和基础之间打入钢楔抬高,以增减垫板校正;位移校正可用千斤顶顶正;标高校正用千斤顶将底座少许抬高,然后增减垫板厚度使达到设计要求。 (6)螺栓孔施工时孔距准确,用钻模钻孔.零件孔采用钻床,使用钢板叠送钻孔法.钢柱本体上的钻孔,用手抬压杠钻钻孔,钻孔完后去掉毛刺.(7)柱最后固定进行焊接,焊接坡口用刨边机刨边、刨坡口。不能采用刨边机和刨

13、床刨的坡口,用半自动切割机割出坡后,再以磨光机修磨,刨边注意坡口角度正确.高强螺栓摩擦面,用角向磨光机打磨,应沿垂直受力方向打磨,并注意均匀。(8)焊成凹形的角焊缝,焊缝金属与母材间应平稳过渡;加工成凹形的角焊缝,不在其表面留下切痕。焊缝感观应达到外形均匀、成型较好,焊道与焊道、焊道与基本金属间过渡较平滑,焊渣和飞溅物基本清除干净.7、广告牌(1)按照设计尺寸由厂家进行预制,待钢结构骨架完全成型后进行安装。(2)安装前检验:根据构件明细表(包装清单)对制造厂商(制造厂)的进场构件,零部件进行开箱检查,对构件数量,质量,各种尺寸偏差,摩擦面的处理及抗滑移试验报告、质量证明书、产品合格证、设计文件

14、和设计变更、现场拼装记录进行核对检验,不符合设计与规范要求的构件不安装。8、五、质量保证措施本工程严格按照ISO9001的管理标准执行,开工前先明确工程创优目标,完善工程质量管理体系及措施:1、 钢结构安装严格按施工图纸执行.2、 派人驻厂参与制作管理,发现问题及时解决.3、本工程安装按施工组织设计进行,安装程序必须保证结构稳定性和不导致永久性变形。4、本工程构件存放场地平整坚实,无积水,钢构件按各种类、型号、安装顺序分区存放,钢构件底层垫枕有足够的支承面,并防止支点下沉,相同型号的钢构件叠放时,各层钢构件支点在同一垂直线上,并防止钢构件被压坏和变形.5、安装前,按构件明细表和进场构件查验产品

15、合格证设计文件。根据安装顺序,分单元成套供应。贯彻原材料,半成品和成品检验制度,施工员会同质量检查员对半成品和成品进行复检,加强成品与半成品的质量监督工作。6、在施工中贯彻施工规范、规程和评定标准及监理方现场指导,技术人员的书面技术要求,并要按图纸施工.7、对构件的焊接,焊工必须进行复核,取得合格证的焊工方可上岗操作.8、进行工序交底工作,上道工序结束,对下道工序应建立交接制度,首先由上道工序人员进行交底,下道工序发现上道工序不合格者,有权拒绝施工,在上级部门对此核实前,应保证下道工序的正常要求,以证实后责令上道工序修正合格后方能进行下道工序的施工,否则,不能进行下道工序的施工.9、工程施工必

16、须严格按照施工验收规范执行,在施工过程中做到三检(自检、互检、交接检);对监理工程师提出的问题应及时整改,杜绝不合格产品流入下一道工序,做到“谁施工、谁负责;加强成品保护意识。10、焊接现场有防风、防雨措施,焊接环境符合国家标准要求。11、焊工必须严格按焊接工艺说明书(焊接工艺卡)要求检查坡口的加工、清理及组对质量,焊接过程中要精心施工,对不符合标准要求的坡口有权拒绝施焊.12、施工队(或班组)施工负责人应指定专人进行焊接施工记录.13、钢材表面锈蚀、麻点或划痕的深度不得大于该钢材厚度负偏差值的一半。施焊前,焊工应复查焊件接头质量和焊接区的处理情况。当不符合要求时应经修整合格方可施焊。六、关键

17、工序、具体部位保证措施1、大体积混凝土施工(1)水泥:325号矿渣硅酸盐水泥。(2)细骨料:中粗砂,含泥量2%;(3)粗骨料:525mm或540mm石子,优先选用540mm石子,减少混凝土收缩。含泥量1%,符合筛分曲线要求。骨料中针状和片状15%(重量比);(4)外掺剂:在混凝土中可掺加复合型外加剂和粉煤灰,以减少绝对用水量和水泥用量,改善混凝土和易性与可泵性,延长缓凝时间。(5)混凝土配合比采用集料泵送混凝土砂率在4045之间,在满足可泵性前提下,尽量降低砂率。坍落度在满足泵送的条件下尽量选择小值,以减少收缩变形。(6)控制新鲜混凝土的出机温度。(7)混凝土浇注顺序的安排,以薄层连续浇注,以

18、利散热;(8)采用二次振捣工艺,以提高混凝土密实度和抗拉强度,对大面积的板面要进行拍打真实,去除浮浆,实行二次抹面,以减少表面收缩裂缝;(9)及时排除混凝土在浇注振捣过程中的泌水;(10)控制实测的混凝土内部中心与表面温差,以小于25度为宜;七、工期安排及进度保证措施1、按照招标文件要求总工期控制在30天(日历日)内。2、采用施工进度计划与周、日计划相结合的方法进行施工进度和管理,并配套制订措施、计划,设备、劳动力数量安排实施适当的动态管理。3、合理安排施工进度和交叉流水工作,通过各控制点工期目标的实现来确保总工期目标的实现。4、成熟的施工工艺和新工艺方法相结合,尽可能缩短工期。5、准备好预备

19、零部件,带足备件、施工机械和工具,以保证现场的问题在现场解决,不因材料或组织的脱节而影响工期。6、所有构件编号由检验员专门核对,确保安装一次成功.7、严格完成当日施工计划工作量,不完成不收工,必要时可适当加班加点或加夜班完成,管理人员应及时分析工作中存在的问题并采取对策。8、准备好照明灯具和线缆,以确保在加夜班时有充分的照明,为夜班工作创造条件.八、文明施工(1)进入现场后,对施工现场进行布置并张挂施工标语、彩旗进行美化。严禁一切非施工人员进入现场。(2)对进场人员要进行文明施工教育,使施工人员都能遵守劳动纪律,搞好与当地群众的关系,不做损害人民群众利益的事。(3)把工作噪音大、有振动的施工机

20、械设置在远离居民区住宅,尽量减少施工噪音对附近居民的干扰.充分利用白天作业时间,尽量减少夜间噪音.工作时间严格遵守早6点到晚10点。(4)严格控制施工过程的扬灰,倒运车辆用苫布遮盖,既防止扰民也避免了环境污染。(5)场内、外施工用道路日扫日清,生活垃圾和建筑垃圾及时清理。雨天施工进场车辆出入时,设专人清理车轮,防止污染路面。(6)遇有地下管线及其他地下设施,采用人工施工保持原状,如需要挪移的与建设单位、监理单位共同协商解决。(7)工完场清:在施工过程中,要求各作业班组做到工完场清,以保证施工现场没有多余的材料、垃圾.作为项目经理部应派专人对施工现场进行清扫、检查,以使每个已施工完的结构清洁、无

21、太多的积灰,而对运入现场的材料要求堆放整齐,以使整个施工现场整齐划一。(8)对于工程中所使用的氧气、乙炔等必须有专人保管,未经同意,不得任意使用;本工程所用材料均为绿色环保材料,使用后对周围环境、水源、空气等均不产生任何污染。(9)施工平面图规划合理,应具有科学性、方便性,有利于施工平面布置.(10)经常检查执行情况,坚持合理的施工顺序,不打乱仗,力求均衡生产.(11)本工程在施工中我们将大力推行施工现场标准化,加强环境卫生管理,从小处着眼,发动全体人员参与,以使本工程能形成一个体现现代文明的窗口。我们会落实业主制订的规章制度,并认真执行。由于标准化管理包含了从工程安全到文明施工的较多内容,故我公司将在本工程大力推广,以使本工程能确保达到我公司所承诺的目标,树立更好的形象.

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
