资源描述
水利水电建设工程
晋宁县干海孜水库除险加固工程竣工验收
鉴 定 书
干海孜水库除险加固工程竣工验收委员会
2015年5月14日
晋宁县干海孜水库除险加固工程竣工验收
鉴 定 书

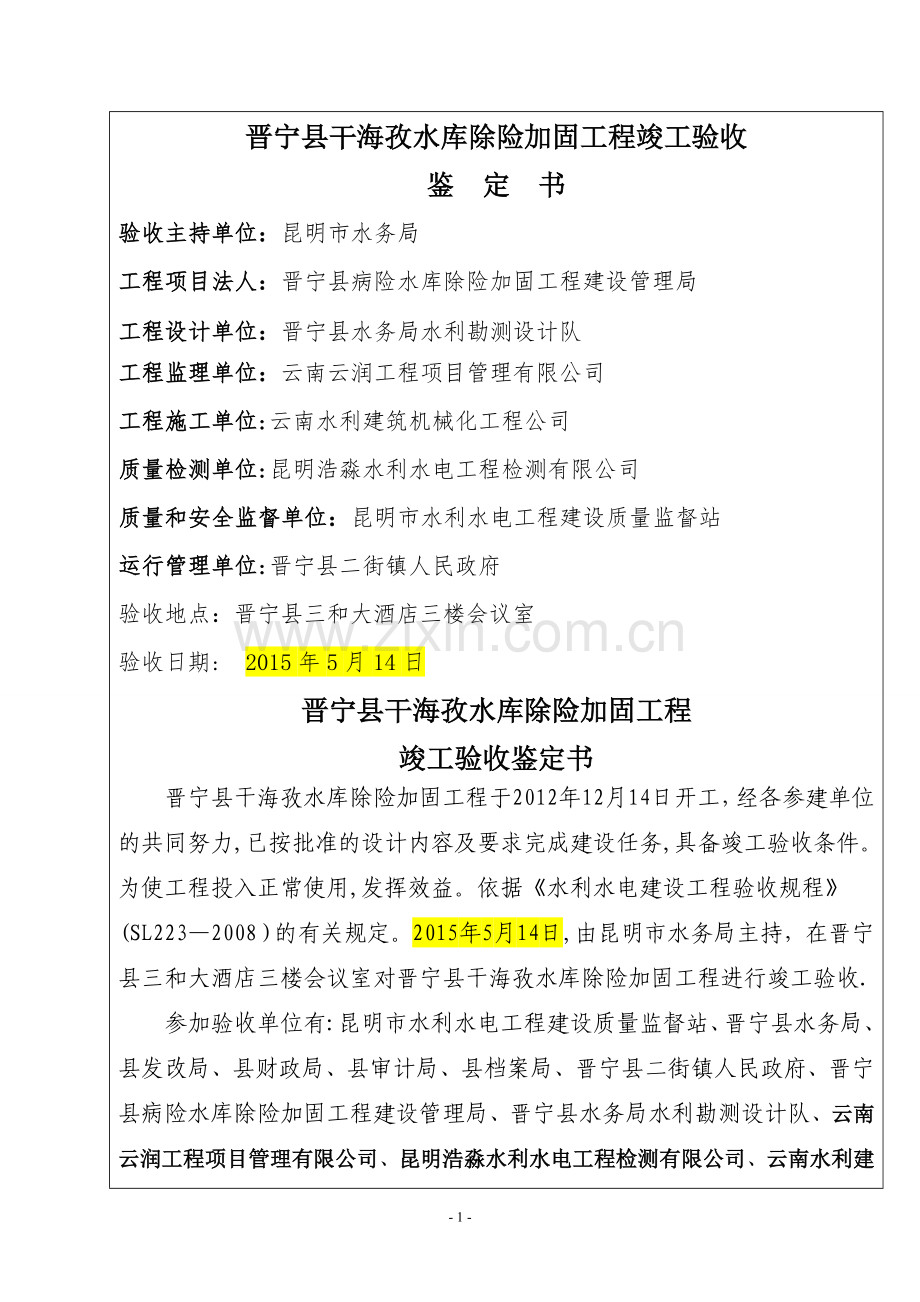

验收主持单位:昆明市水务局
工程项目法人:晋宁县病险水库除险加固工程建设管理局
工程设计单位:晋宁县水务局水利勘测设计队
工程监理单位:云南云润工程项目管理有限公司
工程施工单位:云南水利建筑机械化工程公司
质量检测单位:昆明浩淼水利水电工程检测有限公司
质量和安全监督单位:昆明市水利水电工程建设质量监督站
运行管理单位:晋宁县二街镇人民政府
验收地点:晋宁县三和大酒店三楼会议室
验收日期: 2015年5月14日
晋宁县干海孜水库除险加固工程
竣工验收鉴定书
晋宁县干海孜水库除险加固工程于2012年12月14日开工,经各参建单位的共同努力,已按批准的设计内容及要求完成建设任务,具备竣工验收条件。为使工程投入正常使用,发挥效益。依据《水利水电建设工程验收规程》(SL223—2008)的有关规定。2015年5月14日,由昆明市水务局主持,在晋宁县三和大酒店三楼会议室对晋宁县干海孜水库除险加固工程进行竣工验收.
参加验收单位有:昆明市水利水电工程建设质量监督站、晋宁县水务局、县发改局、县财政局、县审计局、县档案局、晋宁县二街镇人民政府、晋宁县病险水库除险加固工程建设管理局、晋宁县水务局水利勘测设计队、云南云润工程项目管理有限公司、昆明浩淼水利水电工程检测有限公司、云南水利建筑机械化工程公司。与会人员首先实地查看了工程现场,认真查阅了工程竣工资料,听取了项目法人、施工、监理、质检、设计、质量监督部门的情况汇报,经过认真讨论和研究,形成如下验收意见:
一、工程设计和完成情况
(一)工程名称及位置
1、工程名称:晋宁县干海孜水库除险加固工程
2、工程位置:干海孜水库位于晋宁县城二街镇锁溪村委会干海孜村,距鲁黑村委会3Km,距二街镇约10Km,距晋宁县城约29K m,其地理位置为东经102度26分52秒,北纬24度42分04秒,干海孜水库总库容20.00万m3,坝顶长83m,坝顶宽3.4m,坝高4。45m,坝体为均质土坝,工程规模为小二型水库。
(二)工程主要任务和作用
1、主要任务
干海孜水库除险加固工程的实施,能充分利用当地丰富的水资源,地理位置十分重要,是二街镇鲁黑村委会的农溉用水的重要水源地,其下游为安宁市八街乡和晋宁县二街镇农田450亩。承担着下游300人,550亩耕地的防洪任务.
2、作用
干海孜总库容20.0万m3,坝型为均质土坝,是一座以蓄水灌溉为主,兼顾下游农田、村庄和交通运输防汛任务的小(2)型水库。
(三)工程设计主要内容
1。工程立项、设计批复文件
晋宁县干海孜水库除险加固工程,于2011年8月24日,由昆明市水利局 昆明市财政局以《昆明市水利局 昆明市财政局关于晋宁县干海孜水库除险加固工程初步设计报告的批复》(昆水复[2011]84号)。项目批复概算总投资为177。15万元,其中,建筑工程费127。19万元,金属结构设备及安装工程6.39万元,临时工程2.83万元,独立费用26。91万元,预备费8.31万元,移民和环境工程投资2。69万元。
2.设计标准、规模及主要技术经济指标
项目为小(二)型水库除险加固工程,其设计标准、规模及主要技术经济指标为:
水库最高蓄水位: 2161。87m(相应库容20。00万m3)
正常蓄水位: 2160。40m
设计洪水位(p=5%) 2161。43m
设计洪峰流量: 17.55m3/s
校核洪水位(p=0.5%) 2161.87m
校核洪峰流量: 26。06m3/s
总库容: 20。00万m3
死库容: 1.19万m3
兴利库容: 31.47万m3
静态总投资: 177.15万元
总投资: 177.15万元
3。主要建设内容及建设工期
针对水库枢纽建筑物大坝、溢洪道及输水涵管存在的病险,本次除险加固设计对大坝上游坝坡进行削坡和防浪石铺设,下游坝坡进行培厚,增设排水体及排水沟;对坝体、坝肩、坝基进行防渗处理;对输水涵管的闸房内的闸阀进行更新,并新建取水口和涵管出口消力池;对溢洪道进行衬砌;新建管理所;设置大坝渗流及位移观测设施和水文观测设施等.
工程建设工期:8个月。于2012年12月14日开工,2013年7月20日工程完工.
4。工程投资及投资来源
根据《昆明市水利局 昆明市财政局以《昆明市水利局 昆明市财政局关于晋宁县干海孜水库除险加固工程初步设计报告的批复》(昆水复[2011]84号)审批投资为177。15万元.包括两部分:工程部分投资及移民和环境工程投资。
(1)工程部分投资174.46万元。其中:建筑工程费125。93万元;机电设备及安装工程0.70万元;金属结构设备及安装工程4.38万元;临时工程8.23万元;
(2) 独立费用26。91万元;预备费8。31万元.
(3) 移民和环境工程投资2.69万元。其中:水土保持工程费2。02万元;环境保护工程费0.67万元。
其中省级补助建设资金90万元,市级补助建设资金35万元,其余不足部分由晋宁县自筹解决。
(四)工程建设有关单位
项目法人:晋宁县病险水库除险加固工程建设管理局
设计单位:晋宁县水务局水利勘测设计队
监理单位:云南云润工程项目管理有限公司
质量检测单位:昆明浩淼水利水电工程检测有限公司
质量监督单位:昆明市水利水电工程建设质量监督站
施工单位:云南水利建筑机械化工程公司
(五)工程施工过程
1、干海孜水库除险加固单位工程2012年12月14日正式开工,于2013年7月20日完工.开完工时间如下:
(1)、上下游坝坡分部工程于2012年12月14日开工,2013年7月20日完工.
(2)、大坝防渗分部工程于2011年11月15日开工,2012年2月10日完工。
(3)大坝观测设施工程分部工程于2013年2月18日开工,2013年5月10日完工.
(4)、溢洪道分部工程于2012年4月12日开工,2012年6月18日完工。
(5)、输水涵管工程于2013年6月5日开工,2013年7月20日完工。
(6)、房屋建筑工程于2013年3月22日开工,2013年6月28日完工。
2.设计变更
3.重大技术问题及处理情况
无
(六)工程完成情况和完成的主要工程量
本工程项目于2013年7月20日按批准的设计完成了建设工程任务,并投入使用。在各个项目的施工过程中,严格按照设计图纸和有关规范施工.按照单元工程质量管理的程序进行各道工序的检查验收,确保工程建设顺利完工。
(七)征地补偿及移民安置
干海孜水库除险加固工程的征用土地等补偿工作二街镇政府负责,不涉及征地补偿费用。
本项目无移民安置项目。
(八)水土保持设施
本项目的水土保持治理以取土场、弃渣场和项目区的植被恢复、土地整理为主。同时,对干海孜水库管理所、原施工区域、坝后空地和水库管理所周边等地区植草和种植水土保持植物及开展工程措施建设。项目投资1。33万元。
(九)环境保护工程
项目的建设过程中,采取了必要的防治措施,确保水库水源的安全,同时最大程度地降低扬尘污染、噪声污染、交通堵塞等机率,确保环境保护。相关费用已包含在工程建设成本当中。
二、工程验收及鉴定情况
(一)单位工程验收
单位工程验收于2013年11月11日,在晋宁县病险水库除险加固工程建设管理局的组织下进行,昆明市水利局及参建各方、运行管理单位参加了工程验收.项目所涉的1个单位工程质量评定为合格.
(二)阶段验收
无
(三)专项验收
无
三、历次验收及相关鉴定提出的主要问题的处理情况
无。
四、工程质量
(一)工程质量监督
工程质量监督由昆明市水利水电工程建设质量监督站负责。建设项目严格执行“业主单位负责、施工单位保证、监理单位控制和政府部门监督”的质量控制体系,确保项目建设的工程质量。
(二)工程项目划分
干海孜水库除险加固工程项目划分由建设、监理、设计、施工单位,根据设计说明、施工图纸,按《水利水电工程施工质量检验与评定规程》SL176—2007、《水利水电建设工程验收规程》SL223—2008的有关规定进行项目划分.晋宁县病险水库险加固工程管理局将《晋宁县干海孜水库险加固工程项目划分》及《报告》上报昆明市水利水电工程建设质量监督站审批.项目共分为1个单位工程,6个分部工程,98个单元工程。
(三)工程质量评定
经过施工单位、监理单位和项目业主对各工序、单元工程、分部工程、单位工程施工质量等级认真的评定、复核和认定,干海孜水库除险加固工程1个单位工程、6个分部工程、98个单元工程的质量评定结果如下:
序号
单位工程名称
分部工程名称
单元评定
质量等级
单元个数
优良
合格
1
干海孜水库除险加固工程
上下游坝坡分部工程
40
0
40
合格
2
大坝防渗分部工程
6
0
6
合格
3
溢洪道分部工程
19
0
19
合格
4
大坝观测设施分部工程
12
0
12
合格
5
输水涵管分部工程
11
0
11
合格
6
新建管理所分部工程
10
0
10
合格
合计
98
0
98
合格
干海孜水库除险加固工程,98个单元工程,全部质量评定为为合格,6个分部工程,全部工程质量评定均为合格,单位工程质量评定为合格,故工程建设项目总体质量评定为合格。经评定外观质量为:合格.
(四)工程质量抽检
1、原材料检测
(1)、水泥材料检测
干海孜水库除险加固工程所用水泥(使用部位为帷幕灌浆)为云南活发集团刘总旗水泥有限公司生产的P.O。42.5普通硅酸盐水泥)取样1组送检。试验结果,安定性、初凝终凝时间、细度、抗压、抗折强度合格。
(2)钢筋
钢筋为昆钢合格产品,抽样Ф12、Ф16各一组送检。试验结果,各项指标符合规范要求。
钢筋取样2组,其中Φ12钢筋1组,Φ16钢筋1组,拉伸试验检测:抗拉强度535Mpa~585Mpa,断后伸长率17.3%~23.6%,合格;弯曲试验检测:弯心直径36mm~48mm,检测报告结果为合格.
(3)细骨料检测
工程使用的砂料为机制砂,由宏兴石料厂生产,取样1组.检测结果见下表:
机制砂取样1组,细度模数3。0,属于中砂;表观密度:2720kg/m3,松堆积密度1850kg/m3,空隙率32%,合格.所测项目符合《水工混凝土施工规范》(DL/T5151-2001)质量标准。
(4)粗骨料检验
碎石取样1组,表观密度:2700kg/m3,松堆积密度1480kg/m3,空隙率45%,合格;含泥量0.4%,合格。所测项目符合《水工混凝土施工规范》(DL/T5151-2001)质量标准。
(5)灌浆用粘土
灌浆红土取样1组:灌浆红土取样1组:比重2.73g/cm3, 含水率15.9%,粉粒含量33。5%,粘粒含量44。2%,胶粒含量35。5%,液限42。8%,塑限25。3%,塑性指数17。5。
2。中间产品质量检测成果:
1-1前后坝坡分部工程
(1)大坝培厚
后坝培厚检测干密度含水率试验23组,干密度最小值1.65g/cm3,平均值1。70g/cm3,压实度全部满足要求。在坝体培厚施工中,进行了现场试坑注水法渗透试验,渗透系数为3。15×10—3cm/s~4.15×10—3cm/s间,符合设计要求。
(2)混凝土
C15混凝土试块统计结果:取样检测共11组,28天抗压强度Rmax=20。8MPa,Rmin=18.1MPa,Rn=19.2MPa ,Sn=0。7MPa。因取样组数5≤n<30,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)第4。5.9条第(1)款规定,应同时满足下列两式:
Rn-0。7Sn>R标, Rn—1。6Sn≥0。80R标,
即Rn—0.7Sn =19.2—0。7×1.5=18.2MPa>R标(15。0MPa)
Rn—1.6Sn=19。2—1。6×1。5=16.8MPa>0。80R标(12。0MPa)
(注:当Sn<1。5 MPa时,强度评定应采用Sn=1。5MPa进行计算).
故判定该批混凝土试块质量合格。
1—2坝体帷幕灌浆工程:
坝基帷幕灌浆:灌浆孔(含先导孔)55孔,检查孔共6孔,压水试验8段,在压力0.28Mpa~0。48Mpa下,透水率q=0。87Lu~2。78Lu,q<q(95。0Lu);
坝体充填灌浆:灌浆孔(含先导孔)50孔,检查孔共6孔,注水试验9段,在压力0。05Mpa~0.28Mpa下.透水率k=1.38×10-6~1×10—5,K≤k设(1×10-5cm/s)
1—3溢洪道工程
C20混凝土试块统计结果:取样检测共7组,28天抗压强度Rmax=25。3MPa,Rmin=22.5MPa,Rn=24。0MPa ,Sn=1。1MPa。因取样组数5≤n<30,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)第4.5.9条第(1)款规定,应同时满足下列两式:
Rn—0。7Sn>R标, Rn-1。6Sn≥0。83R标,
即Rn—0.7Sn =24.0—0。7×2.0=22.60MPa>R标(20。0MPa)
Rn—1.6Sn=24。0-1。6×2。0=20。8MPa>0.83R标(16。6MPa)
(注:当Sn<2。0MPa时,强度评定应采用Sn=2。0MPa进行计算).
故判定该批混凝土试块质量合格。
1-5输水涵管工程
C20混凝土试块统计结果:取样检测共3组,28天抗压强度Rmax=25。3MPa,Rmin=23。5MPa,Rn=24.4MPa。因取样组数2≤n<5,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)第4。5。9条第(1)款规定,应同时满足下列两式:
Rn≥1。15R标, Rmin≥0。95R标,
即Rn=24。4MPa>1。15R标(23.0MPa)
Rmin=23.5MPa>0。95R标(19。0MPa)
故判定该批混凝土试块质量合格。
M7。5砂浆试块统计结果:M7。5砂浆试块取样一组,抗压强度为12。2MPa,因取样组数n<30,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)第4。5。10条规定,应同时满足下列两式:
Rn≥R标, Rmin≥0.80R标
Rn=12.2 MPa≥R标(7。5MPa), Rmin=12.2 MPa≥0。80R标(6。0MPa)
故判定该组砂浆试块质量合格。
1—6管理房工程
C20混凝土试块取样1组,R=24.8MPa,因取样组数n=1,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)中的规定,应满足:R≥1。15R标。即R=24.8MPa>1。15R标=23.0MPa,故判定该组混凝土试块质量合格。
五、概算执行情况
(一)投资下达及资金到位
根据《昆明市水利局 昆明市财政局以《昆明市水利局 昆明市财政局关于晋宁县干海孜水库除险加固工程初步设计报告的批复》(昆水复[2011]84号)审批投资为177。15万元.其中省级补助建设资金900 000元,市级补助建设资金350 000元,其余不足部分由晋宁县自筹解决。项目资金177。15万元已全部到位。
(二)投资完成及交付资产
本项目经审计完成投资178.25万元,竣工形成交付使用资产总价值178。25万元,项目超概1。1万元。
(三)结余资金
实际到位资金177。15万元,审定投资 178。25万元,项目资金短缺1。1万元.
(五)预计未完工程投资及预留费用
项目预留工程竣工验收费 1。5万元,经审计已列入建设成本。预留费用严格按规定专款专用、据实开支,若有节余一律冲减工程投资。
(六)竣工财务决算报告编制
竣工财务决算报告由财务部门根据水利部《水利基本建设项目竣工财务决算编制规程》(SL-2008)进行编制。
(七)审计
干海孜水库除险加固工程项目由晋宁县审计局委托昆明鸿润工程造价咨询有限公司进行审计。送审结算投资 182。18万元,审定投资178.25万元;审减投资3。92万元。
六、工程尾工安排
无。
七、工程运行管理情况
(一)管理机构、人员和经费情况
干海孜水库除险加固工程建设完毕后,由二街镇政府管理.管理人数2人,管理经费主要来源于二街镇政府收取水费及其它费用支出.
(二)工程移交
工程已进行移交.
八、工程初期运行及效益
(一)初期运行管理
工程投入运行以来,水工建筑物全面投入了实际运用。2013年8月10日水库正式下闸蓄水,蓄水至今,经检查大坝、溢洪道、输水隧洞、管理所等设施设备运行正常,尚未发现相关问题和不足。
(二)初期运行效益
干海孜水库于2013年8月10日初下闸蓄水,起蓄水位2179。20m,截止2013年11月30日,蓄水位为2185.30m,相应库容17.40万m3.
(三)初期运行监测资料分析
主坝沉陷、水平位移观测点为三排,均布置在平行于坝轴上、下游坝坡上。根据观测记录,大坝沉陷量及位移值均符合设计及规范要求。
九、竣工技术预验收
无
十、意见和建议
水库运行管理单位应加强对管理人员的技术培训,提高管理人员的素质,并根据建设单位提交的有关技术要求和运行条件,加强管理和监测,为水库管理提供运行管理数据和资料,建立健全各项规章制度和检查维修养护规程。
十一、结论
干海孜水库除险加固工程经过建设、质监、监理、质检、设计、施工和运行管理单位的共同努力,按照批准的规模、标准完成了建设任务,经过试运行,各枢纽构筑物运行正常,能够发挥相应的功能和相应的社会效益.各级工程投资到位,具备了竣工验收条件.验收委员会通过现场检查,查阅资料并认真讨论后认为:干海孜水库除险加固工程已按批准的建设内容完成,工程质量满足国家有关规范、规程及设计要求,验收委员会同意昆明市水利水电工程建设质量监督站对本工程质量的核定意见,工程质量合格,同意竣工验收,交付管理单位运行管理。
十二、保留意见(应有本人签字)
无
十三、验收委员会成员和被验单位代表签字表
