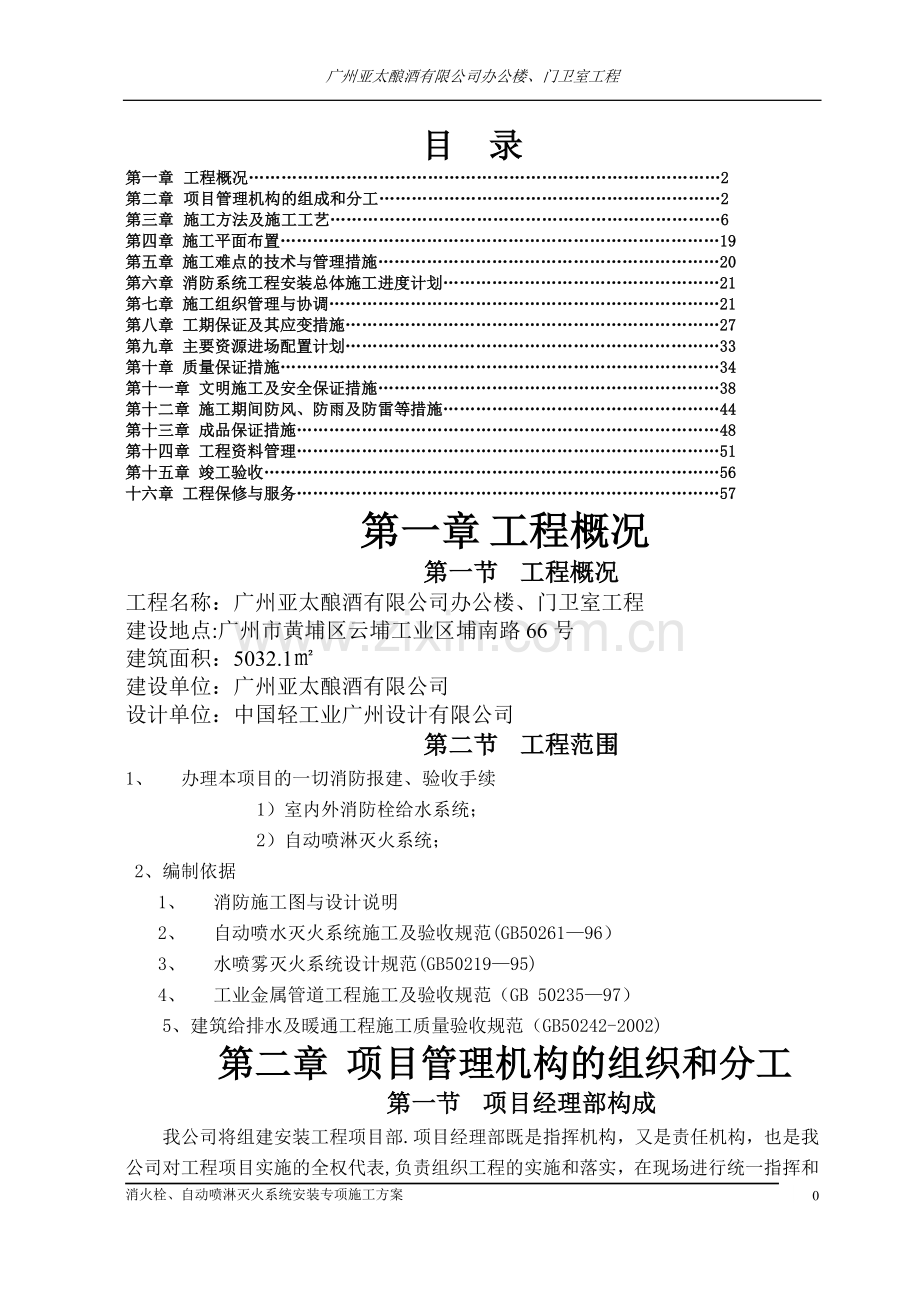

资源描述
广州亚太酿酒有限公司办公楼、门卫室工程
目 录
第一章 工程概况……………………………………………………………………………2
第二章 项目管理机构的组成和分工………………………………………………………2
第三章 施工方法及施工工艺………………………………………………………………6
第四章 施工平面布置………………………………………………………………………19
第五章 施工难点的技术与管理措施………………………………………………………20
第六章 消防系统工程安装总体施工进度计划……………………………………………21
第七章 施工组织管理与协调………………………………………………………………21
第八章 工期保证及其应变措施……………………………………………………………27
第九章 主要资源进场配置计划……………………………………………………………33
第十章 质量保证措施………………………………………………………………………34
第十一章 文明施工及安全保证措施………………………………………………………38
第十二章 施工期间防风、防雨及防雷等措施……………………………………………44
第十三章 成品保证措施……………………………………………………………………48
第十四章 工程资料管理……………………………………………………………………51
第十五章 竣工验收…………………………………………………………………………56
十六章 工程保修与服务……………………………………………………………………57
第一章 工程概况
第一节 工程概况
工程名称:广州亚太酿酒有限公司办公楼、门卫室工程
建设地点:广州市黄埔区云埔工业区埔南路66号
建筑面积:5032.1㎡
建设单位:广州亚太酿酒有限公司
设计单位:中国轻工业广州设计有限公司
第二节 工程范围
1、 办理本项目的一切消防报建、验收手续
1) 室内外消防栓给水系统;
2) 自动喷淋灭火系统;
2、编制依据
1、 消防施工图与设计说明
2、 自动喷水灭火系统施工及验收规范(GB50261—96)
3、 水喷雾灭火系统设计规范(GB50219—95)
4、 工业金属管道工程施工及验收规范(GB 50235—97)
5、建筑给排水及暖通工程施工质量验收规范(GB50242-2002)

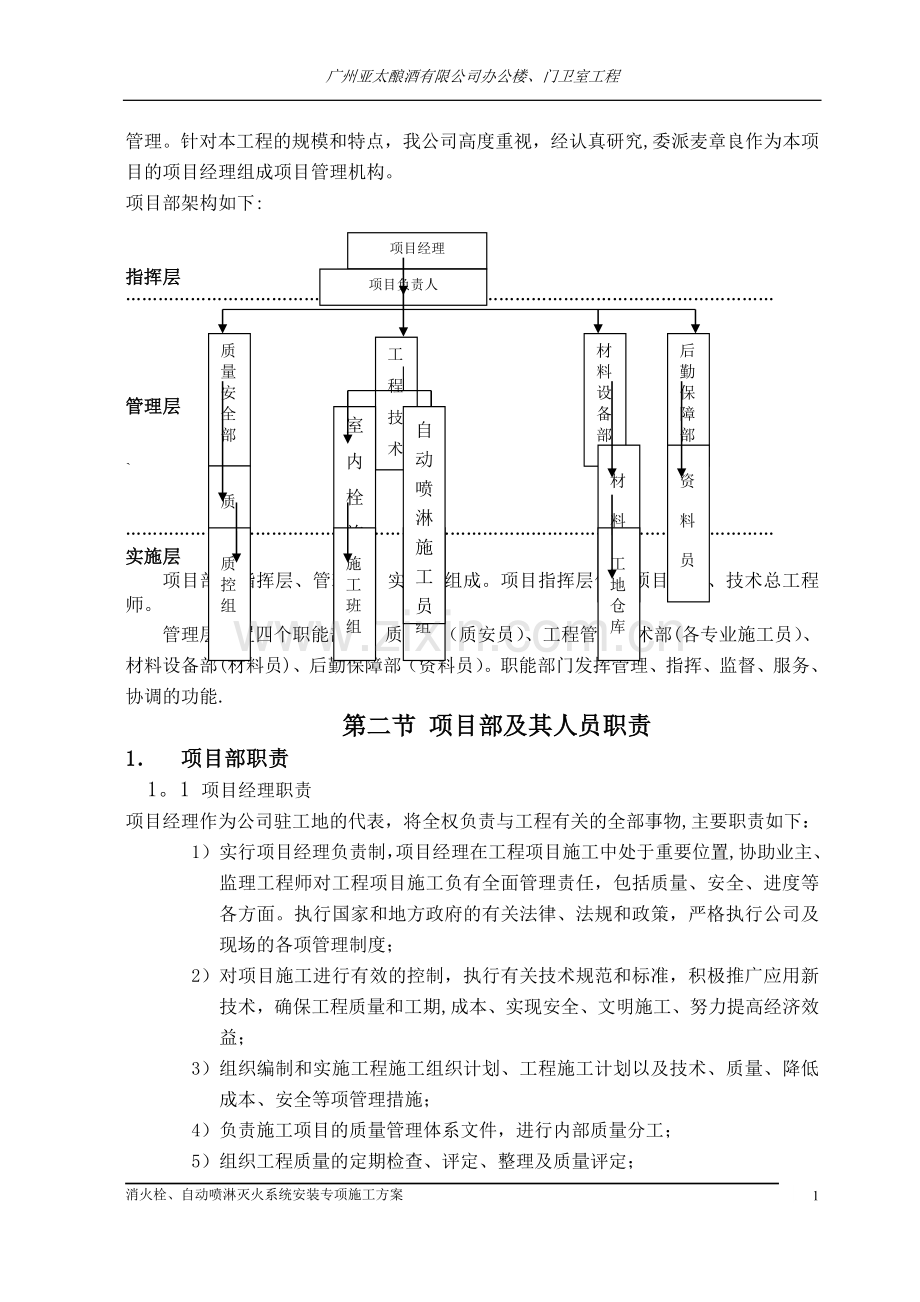

第二章 项目管理机构的组织和分工
第一节 项目经理部构成
我公司将组建安装工程项目部.项目经理部既是指挥机构,又是责任机构,也是我公司对工程项目实施的全权代表,负责组织工程的实施和落实,在现场进行统一指挥和管理。针对本工程的规模和特点,我公司高度重视,经认真研究,委派麦章良作为本项目的项目经理组成项目管理机构。
项目部架构如下:
项目经理
项目负责人
指挥层
…………………………………………………………………………………………………………
后勤保障部
材料设备部
质量安全部
工程技术部
自动喷淋施工员
室内栓施工员
管理层
质
安
员
材
料
员
资
料
员
`
施工班组
工地仓库
施工班组
质控组
…………………………………………………………………………………………………………
实施层
项目部由指挥层、管理层、实施层组成。项目指挥层包括项目经理、技术总工程师。
管理层设置四个职能部门:质安部(质安员)、工程管理技术部(各专业施工员)、材料设备部(材料员)、后勤保障部(资料员)。职能部门发挥管理、指挥、监督、服务、协调的功能.
第二节 项目部及其人员职责
1. 项目部职责
1。1 项目经理职责
项目经理作为公司驻工地的代表,将全权负责与工程有关的全部事物,主要职责如下:
1) 实行项目经理负责制,项目经理在工程项目施工中处于重要位置,协助业主、监理工程师对工程项目施工负有全面管理责任,包括质量、安全、进度等各方面。执行国家和地方政府的有关法律、法规和政策,严格执行公司及现场的各项管理制度;
2) 对项目施工进行有效的控制,执行有关技术规范和标准,积极推广应用新技术,确保工程质量和工期,成本、实现安全、文明施工、努力提高经济效益;
3) 组织编制和实施工程施工组织计划、工程施工计划以及技术、质量、降低成本、安全等项管理措施;
4) 负责施工项目的质量管理体系文件,进行内部质量分工;
5) 组织工程质量的定期检查、评定、整理及质量评定;
6) 坚持“质量第一"的方针,正确处理进度和质量关系;
7) 定期召开质量例会,及时组织不合格的质量分析,对质量事故及不合格品按“三不放过”的原则进行分析,及时向业主、监理工程师、公司工程总监反馈各种质量信息;
8) 负责组织协调业主、设计院、监理、分包和其他施工单位的关系;
9) 在公司法定代表人授权范围内,行使以下管理权力:指挥工程项目的生产经营活动,调配和管理进入工程项目的人力、资金、物资、电动工具等生产要素;
10) 项目经理在承担工程项目施工过程中,应当接受业主、监理工程师、公司领导和上级有关部门的工作检查。
1。2 项目副经理职责
1) 对项目经理负责,是质量和安全负责人之一;
2) 协助项目经理负责业主和其他施工单位技术协调;
3) 监督施工、调试、维护全过程的施工质量、设备安装质量、调试质量、维护质量等,审查和填写质量事故及各类质量管理报表;
4) 每月5日前组织上报各种报表(如工程质量报表、工程进度表等)。
1。3 施工作业队负责人职责
1) 对项目经理负责,强化“质量第一”“安全生产"的意识,必须在保证工程质量前提下抓好生产进度,为施工质量负责;
2) 在项目经理授权下协调现场有关施工单位的施工问题;
3) 遵守工序质量制度,严格执行“三检制",保证不合格工序未整改前不进入下道工序,对工序管理引起的质量问题负责,对工序质量做好记录定期上报
4) 严格控制进场材料的质量,坚决杜绝不合格材料进入施工现场;
5) 协助项目经理落实定额管理、质量管理、成本控制等措施;
6) 每月5日前,特殊要求时每周填写上报各种报表(如工程质量报表、工程进度表、考勤表等)。组织好生产过程的各种原始记录及统计工作,保证各种资料的原始性、准确性和可追塑性。施工进度日志、质量报表、工程进度表、施工过程的各种原始记录、施工责任人签到表、工程领料单等进行核对、整理、收集,保证其完整性、准确性和可追塑性.
1。4 材料员职责
1) 对工地材料、设备安全、质量负责;
2) 对入库物资进行帐本登记,做到帐物相符;
3) 注意标识、储存和防护;
4) 库房内保持干净、整洁;
5) 出入库要进行登记;
6) 施工中一时不能用完的材料设备可退库或在库房内另保存,作好记录;
7) 发现不合格品,分开存放,及时上报或退回公司库存;
8) 工具领用做好领用手续。
1。5 质安员职责
1)严格按工程图纸、标准规定检验工程质量,判断工程产品的符合性,作出合格或不合格的结论,对因错、漏检造成的质量问题负责;
2)对不合格品按类别和程度进行分类,作出标识,及时填写不合格品通知单、返工通知单、废品通知单,做好废品隔离工作;
3)监督施工过程中的质量控制情况,严格执行“三检制",并做好被检查品和部位的检验标识,发现质量问题及时反映;
4)正确填写工序质量表格,做好各种原始记录和数据处理工作,对所填写的各种数据、文字问题负责;
5) 极参加质量问题分析会议;
6) 按时统计,汇报工程质量情况,按时填写质量事故报表,对准确性负责。
1。6 资料员职责
1) 公司下发的文件的各种资料如:管理文件、通知单、有关技术文件、施工技术标准、工艺标准、施工规范、图集、施工图纸、施工组织设计(施工方案)、施工技术措施、工程项目质量计划等;
2) 施工过程中形成的资料如:施工技术交底、工程联系单、工程洽商记录、会议记要、工序检查表、设备安装检查表、调试记录、工程隐(预)检记录、设计更改通知单等;
3) 资料收入管理:负责收集有效资料;资料不得丢失,必须保存完好,标识清晰,以便识别和检索;工程完工后将资料进行统一的文件的编号、登记、标识、拷贝及收回等工作,上交公司资料室进行归档保存;
4) 资料借出管理:做好信息管理工作。
第三章 施工方法及施工工艺
第一节 施工方法总则
1. 施工各阶段的主要工作
1.1 施工准备阶段
1) 施工技术交底
2) 机械材料准备
3) 人员组织培训
1.2 施工安装阶段
1) 给排水管网施工
2) 设备安装
1。3 调试运行
1) 调试运行
2) 自检预检
3) 竣工验收
1。4 工程交付使用阶段
1。5 工程交付
2。 重点工作
针对安装工程的内容和工程本身的特点,我们的施工方案需要在以下的几个
方面作为重点:
1) 以确保进度为突破点,施工方案突出重点;
2) 强调安全意识,施工方案着重安全教育;
3) 强调配合意识,保证各个单位及班组之间工作协调;
4) 明确精品意识,突出关键工序控制点;
5) 保证工程质量及技术达到要求,强化质量意识。
第二节 单项系统施工方案—消火栓灭火系统
1. 概述
2. 施工准备及流程
2.1 施工准备
1) 系统施工前,应全面审阅图纸,明确设计要求及部件布置,并到现场进行实地测量,作好技术交底和与专业施工单位的协调工作。
2) 对系统组件、管件及其他设备、材料进行检查,符合设计要求和国家有关标准的规定及提供有关合格证;
3) 检查压力开关、阀门限位等自动监测装置应有清晰的品牌、安全操作指示标志和说明书;
4) 对各类规格型号的阀门进行抽查,并进行强度、严密性实验。
施工交底
施工准备
管道、供水设备安装
试压检查、冲洗、油漆
2。2 施工流程
调试运行
消火栓安装
2。3管道安装流程
2。3。1 管道安装工艺流程
修正孔洞
立管安装
管道预制
放线打码
管道试压、冲洗
支管安装
干管安装
2。3.2 放线打码
1) 根据设计施工图纸,结合现场实际,确定管网走向,按照横平竖直的原则,顺水流垂直和水平方向进行弹线定位,测量出支吊架的间距和固定点的具体位置;
2) 支吊架固定点的间距应均匀,在同一空间内应一致,管码与终端、转弯等处的距离应控制在300~750㎜范围内;
3) 在管道安装闸阀等设备的部位,应加设管码固定;
4) 垂直安装的钢管在始端和终端距地面或楼面的1。5~1.8m的位置设管卡.
2。3。3 管道预制
系统采用内热浸镀锌钢管,在管径≤DN100时采用丝扣连接,〉DN100时采用卡箍连接件连接.
镀锌管丝扣连接:
1) 将段好的管材,按管径尺寸分次套制丝扣,一般以管径15—32㎜者套两次,40-50㎜者套三次,70㎜以上者套3—4次为宜;
2) 根据现场测绘草图,将以套好丝扣的管件带入管丝扣,试试松紧度(一般以手带入3扣为宜),在丝扣处涂铅油、缠麻后带入管件,然后用管钳将管件拧紧,使丝扣外露2-3扣,编号放到适当位置等待调值;
3) 在装好管件的管段丝扣处涂铅油,联接两段或数段,连接时不能只顾预留口方向而要照顾到管材的弯曲度,相互找正后再将预留口方向转到合适部位并保持正直;
4) 管道联接后,调直前必须按设计图纸核对其管径、预留口方向、变部位是否正确;
5) 镀锌碳素钢管不允许用加热法调直,管段调直时一般不允许损坏管材。
2。3。5 套管安装
1) 钢套管:根据所穿建筑物的厚度及管径尺寸确定套管规格、长度下料后套管内刷防锈漆一道,用于穿楼板套管应在适当部位焊好高出地面30㎜,下端与楼板面平,上下层套管,中心线需垂直,所有套管的缝隙均应按设计要求做填料严密处理;
2。3。6 管道、阀门安装
1) 各类钢管及管件均应壁厚均匀,无锈蚀,内外壁光滑整洁,不得有砂眼、裂纹、飞刺和疙瘩,管件无偏袒、乱扣、方扣以及丝扣不全和角度不准现象,且内外壁镀锌均匀;
2) 管道安装前必须清理管内杂物,施工中螺纹连接处应确保同心度,安装后,必须试验冲洗;
3) 明装钢管 成排安装时,直线部分应互相平行,曲线部分,当管道水平或垂直平行时,应与直线部分保持距离,管道水平上下并行时,曲率半径相等,管道穿过变形缝时,设置柔性短管,穿过墙体式楼板时加设套管;
4) 各类阀门的规格型号应符合设计要求,安装时应注意介质分流方向,安装后外观整齐、美观、无损伤,表面光洁、无裂缝、防腐层完好,开关灵活,关闭严密,填料密封完好,无渗漏,阀体严密性好,阀干不得弯曲,手轮完整无缺损;
5) 法兰式阀门与管道采用法兰转换器连接,法兰转换器与管道采用沟槽式连接;
6) 法兰盘的连接螺栓直径、长度应符合规范要求,紧固好的螺栓外露丝扣应为2—3扣,不宜大于螺栓直径达到二分之一,连接衬垫应采用厚度为3㎜的橡胶垫,垫片要与管径同心,不得放偏;
7) 装好阀门的管段,调直时应先将阀门盖卸下,并将阀门处垫实再进行,以防震裂阀体。
2。3.7 水泵安装
1) 设备到场后进行外观检查,应无明显缺陷,技术文件、资料、合格证应及时整理归档;
2) 施工图和泵房的轴线及标高,规定安装的基准线;
3) 据水泵安装尺寸制作水泵基础,并找平、调平基础准面、测量、记录;
4) 水泵整体吊装就位,进行垂直度检查调整;
5) 水泵固定于基础之后再安装吸水管的控制阀,控制阀不应采用蝶阀,吸水管直径不应小于水泵吸水口直径;
6) 为避免吸水管水平段上有气囊现象,应采用偏心大小头与水泵水口连接。
2。3。8 消火栓安装
消火栓箱的安装应与土建装修密切配合,安装知,在土建砌筑前应完成安装,并预留装饰面余量;
消火栓箱完成安装后,应注意产品保护,待装修完毕后,再进行卷盘、水枪、水龙带、铝合金门的安装,摆放要做到整齐、美观.6.4.1 室内消火栓安装前应核对产品型号与设计是否相符,箱内配件、产品合格证、产品说明书是否齐全。
安装过程中应与装修紧密配合,不得损坏装修面,箱体安装高度一致,栓口离地面高度为1.1m。阀门距箱侧面为140 mm,距箱后内表面为100 mm,允许偏差5 mm.明装箱和暗装箱区别使用,注意配合装修面接缝整齐美观。
箱体找正稳固后把栓阀安装好,栓阀侧装在箱内时应在箱门开启的一侧,箱门开启应灵活。
消火栓箱体安装在轻质隔墙上时,应有加固措施。
安装后的箱体上下角的水平移位不得超过2 mm,以保证箱体的平、正、直。
消火栓配件安装应在交工前进行。消防水龙带应折好放在挂架上或卷实、盘紧紧放在箱内,消防水枪要竖放在箱体内侧,自求式水枪和软管应放在挂卡上或放在箱底部.设有电控按钮时,应注意与电气专业配合施工。
室外消火栓安装管道覆土深度大于或等于1000 mm。
2。3.9 管道试压和冲洗
1) 管网安装完毕后,应进行强度、严密性试验和冲洗;
2) 管道试压一般分为单项试压和系统试压两种,单项试压是在干管敷设完后或隐蔽部位的管道安装完毕按设计和规范要求进行水压试验;
3) 系统试压是在全部干、立、支管安装完毕,按设计或规范要求进行系水压试验,连接试压泵一般设在首层,或室外管道入口处,试压前应将预留口堵严,关闭入口总阀门和所有泄水阀门及低处放空阀门,打开各分路及主管阀门和系统最高处的排气阀;
4) 检查全部系统,如有漏水处应做好标记,并进行处理,修好后再充满水进行加压,而后复查,如管道不渗、漏,并持续到规定时间,压力降在允许范围内,应通知有关单位验收并办理验收记录;
5) 室内给水管道的水压试验必须符合设计要求,当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1。5倍,但不得小于0.6Mpa,金属给水管道系统在试验压力下观测10min,压力降不应大于0.02Mpa,然后降到工作压力进行检测,应不漏不渗。
6) 水压强度试验压力达到标准后,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0。03Mpa,同时检查各连接处不得渗漏。
2。3.10 涂漆
1) 选用优质漆料和适当的稀释剂,涂漆时操作要均匀,涂漆时环境温度要适当,一般以温度为15—20℃、相对湿度50—75%为宜,选择适用的油刷刷毛不已过长,要有弹性、耐用、根粗、稍细、口齐;
2) 对于涂刷不便的管子和设备,必须在安装前先刷好漆。如管子、炉片、水箱等,安装后再刷交工漆(罩面漆),这样就克服了安装后补刷的困难,对于装好的管子和设备,随操作随用小镜子反照背面,检查漏刷部分,仔细补刷;
3) 室内钢管,红丹打底,刷银粉漆二道。
第三节 单项系统施工方案—自动喷水灭火系统
1系统施工流程施工准备
技术交底
配合土建预留、预埋
干管安装
泵房设备、管道安装
附属结构层间管网安装
管道冲洗、试压
各区立管安装
3区层间管网安装
管道冲洗、试压
管道油漆、标识
配合消防系统总调试
系统调试
配合装修安装喷头
内部验收
竣工验收
管道二次冲洗、试压
2.施工过程
2.1。管道连接方式
2。1. 1丝扣连接
(1)丝扣连接安装工艺流程
(2)管道预制加工
管材切割宜采用金属锯,不得采用砂轮切割,当采用盘锯切割时,其转速不得大于800r/min,当用手工切管时,其断面应垂直于管轴心。
(3)安装步骤
套丝:套丝采用自动套丝机,套丝机使用前应用润滑油润滑,加工次数为1~4次不等,管径DN15~DN32,套2次;管径DN40~DN50,套3次;管径DN70以上,套3~4次,套丝完成后的管螺纹应采用标准螺纹规检验。
管端清理:套丝后应使用细锉将管端的毛边锉光,再用毛刷清除管端和螺纹内的切屑,用专用绞刀将衬塑层厚度1/2倒角,倒角坡度宜为10~15°。
管端防腐:管端及管螺纹清理加工后,应进行防腐、密封处理,宜采用防锈密封胶或聚四氟乙烯生料带缠绕螺纹,同时应用色笔在管壁上标记拧入深度。
镀锌钢管管件采用玛钢管件,如下图所示;
镀锌钢管管件的结构组成图
1
2
3
符号说明:
1—镀锌钢管
2-管边
3-玛钢管件弯头
管道安装:管材与管件连接前,应检查管件是否完好无损,然后将管件用手捻上管端丝扣,在确认管件接口已插入镀锌钢管后,用管钳按下表参数进行管材与管件的连接,不得逆向旋转.
镀锌钢管丝扣连接标准旋入螺纹扣数及标准紧固扭矩表:
公称直径
(mm)
旋入
扭矩
(N·m)
管钳规格(mm)
×施加压力(KN)
长度(mm)
螺纹扣数
15
11
6。0~6.5
40
350×0。15
20
13
6。5~7。0
60
350×0.25
25
15
6。0~6。5
100
450×0.30
32
17
7.0~7。5
120
450×0.35
40
18
7.0~7。5
150
600×0.30
50
20
9。0~9。5
200
600×0。40
65
23
10。0~10.5
250
900×0。35
80
27
11.5~12.0
300
900×0。40
管材与管件连接后,外露的螺纹部分及所有钳痕和表面损伤的部位应进行防腐处理。
镀锌钢管与阀门、给水栓等直接连接时,应采用内外螺纹专用过渡管件,并在其外螺纹的端部采取防腐处理。
2。1。2沟槽连接
(1)管道压槽原理
压
槽
原
理
图
下压力
滚轮
镀锌钢管的沟槽是采用专用钢管压制而成,压槽机配轮由压轮和滚轮配对组成,沟槽宽度及端头长度均由配轮组合决定,压轮下压的深度由沟槽深度定位尺控制,其下压过程依次实现在滚轮启动和管体旋转中,旋转一周、下压一级,以保证下压过程中不破坏管体真圆度或造成沟槽深浅不一.
(2)沟槽连接安装工艺流程:
(3)沟槽加工:沟槽连接方式适用于公称直径大于80mm的钢管连接,沟槽式接头应符合国家现行的有关产品标准,其工作压力应与管道工作压力相匹配。
镀锌钢管沟槽加工步骤如下:
序号
安装步骤
安装说明
a
固定压槽机
把压槽机固定在一个宽敞的水平面上,也可固定在铁板上,必须确保压槽机稳定、可靠;
b
检查压槽机
检查压槽机空运转时是否良好,发现异常情况应及时向机具维修人员反映,以便及时解决;
c
架管
把管道垂直于压槽机的驱动轮挡板水平放置,使钢管和压槽机平台在同一个水平面上,管道长度超过0.5m时,要有能调整高度的支撑尾架,且把支撑尾架固定、防止摆动,如下图所示;
d
检查压轮
检查压槽机使用的驱动轮和压轮是否与所压的管径相符;
e
确定沟槽深度
旋转定位螺母,调整好压轮行程,确定沟槽深度和沟槽宽度;
f
压槽
操作液压手柄使上滚轮压住钢管,然后打开电源开关,操动手压泵手柄均匀缓慢下压,每压一次手柄行程不超过0。2mm,钢管转动一周,一直压到压槽机上限位螺母到位为止,然后让机械再转动两周以上,以保证壁厚均匀;
g
检查
检查压好的沟槽尺寸,如不符合规定,再微调,进行第二次压槽,再一次检查沟槽尺寸,以达到规定的标准尺寸。
镀锌钢管沟槽加工示意图
1
2
4
3
2
符号说明1
:
1—镀锌钢管
2—水平尺
3—压槽机
4—支撑尾架
用压槽机压槽时,管道应保持水平,且与压槽机驱动轮挡板呈90°,压槽时应保持持续渐进,槽深应符合下表要求:
镀锌钢管沟槽标准深度及公差要求:
公称直径(mm)
沟槽至管端尺寸(mm)
沟槽深度(mm)
沟槽宽度(mm)
DN100
15。9
2。11
8。74
DN125
15。9
2。11
8。74
DN150
15.9
2。16
11。91
DN200
19.1
2。34
11.91
DN250
19.1
2.39
11。91
DN300
19。1
2。77
11.91
(4)沟槽式卡箍管件安装
镀锌钢管沟槽连接优先采用成品沟槽式衬塑管件;
采用机械截管,截面应垂直轴心,允许偏差:管径不大于100mm时,偏差不大于1mm;管径大于125mm时,偏差不大于1.5mm.
沟槽式卡箍管件安装前,检查卡箍的规格和胶圈的规格标识是否一致,检查被连接的管道端部,不允许有裂纹、轴向皱纹和毛刺,安装胶圈前,还应除去管端密封处的泥沙和污物。
镀锌钢管沟槽连接步骤如下:
序号
安装步骤
安装图片
安装说明
a
上橡胶垫圈
将密封橡胶圈套入一根钢管的密封部位,注意不得损坏密封橡胶圈;
b
管道连接
将另一根加工好的管道与该管对齐,两根管道之间留有一定间隙, 移动胶圈,调整胶圈位置,使胶圈与两侧钢管的沟槽距离相等;
c
涂润滑剂
在管道端部和橡胶圈上涂上润滑剂;
d
安装卡箍
将卡箍上、下紧扣在密封橡胶圈上,并确保卡箍凸边卡进沟槽内;
e
拧紧螺母
用手压紧上下卡箍的耳部,使上下卡箍靠紧并穿入螺栓,螺栓的根部椭圆颈进入卡箍的椭圆孔,用扳手均匀轮换同步进行拧紧螺母,确认卡箍凸边全圆周卡进沟槽内;
f
检查
检查上下卡箍的合面是否靠紧,不存在间隙为止.
(5)机械三通安装:
镀锌钢管安装机械三通,需要在管道上开孔,开孔必须使用专用的开孔机,不允许使用气割开孔,开孔后必须做好开孔断面的防锈处理。
管道开孔及安装机械三通节点详图如下:
图1:管道定位开孔
图2:机械三通安装
图3:支管丝接接出方式
图4:支管沟槽接出方式
管道开孔及安装机械三通步骤如下:
序号
安装步骤
安装说明
a
画线
根据施工现场测量、定位,在需要开孔的部位用画线器准确的作出标志;
b
固定管道与开孔机
用链条将开孔机固定于管道预定开孔位置处,用水平尺调整管道至水平;
c
开孔
启动电机转动钻头,操作设置在支柱顶部的手轮,缓慢地下压转动手轮,完成钻头在钢管上的开孔作业;
d
清理
清理钻落的碎片和开孔部位的残渣,用砂轮机打磨孔口的毛刺,再刷两道防锈漆;
e
安装机械三通
将机械三通置于钢管孔洞上,机械三通、橡胶密封圈与孔洞间隙应保持均匀,拧紧螺栓。
(6)机械四通安装:
机械四通安装示意图
2
1
<2mm
1
2
S2
S1
符号说明:1-衬塑镀锌钢管;2—机械四通开孔
为了提高开孔精度保证安装质量,开孔时必须保证上下两孔对称,在管道上划平行线确定一点,在这点上划圆周线,旋转180°后再确定一点,以这两点为定位点,分别加工所需要的孔,两孔中心轴间距错位小于2mm,圆周方向弧长误差S1—S2小于6mm。
(7)管件安装
沟槽式连接管件备有成品同径三通、异径三通、90°弯头、45°弯头、大小头等以适应管路系统连接的不同要求,成品管件必须与管箍配套使用;
成品沟槽管件安装示意图
1
3
2
3
2
1
2。3 喷头安装
喷头安装应在系统管网试压、冲洗合格后进行。
2。5。1 本工程有普通上、下喷头和不同动作温度之分,在安装时要注意分清。
2.5。2 喷头的安装应采用专用扳手,严禁利用喷头的框架施拧;安装时若发现喷头的框架、溅水盘变形或释放元件损伤应立刻更换喷头.
2.5.3 上喷头在可在管道试压冲洗完毕后安装;对于其它管道安装完后不易操作的位置也应先安装好向上喷头.
2。5。4 闭式喷头安装前应抽检其密封性能试验,并以无渗漏、无损伤为合格。
2.4 湿式报警阀组的安装
湿式报警阀组为系统的核心设备,安装前必须先看清楚有关说明和附图,尤其是所带的配件安装的顺序和方向不要弄错,否则直接影响阀组的使用。
2.6.1阀体中心距离地面高度宜为1.2m,两侧与墙的距离不应小于0.5m,正面与墙的距离不应小于1。2m;阀门的标识牌要清楚易见;
2.6.2确定湿式报警阀安装位置,先安装支撑湿式报警阀的支架和控制阀;
2.6。3压力表安装在报警阀上便于观测的位置,排水管和试验阀装于便于操作的位置;
2。6.4报警阀配件安装宜在交工前进行,按说明书及组装图安装;水力警铃安装在公共通道或有人的值班室内,与报警阀连接的管道应采用镀锌钢管。
2.5 消防系统组件安装
消防系统组件主要有:阀门、压力开关、水流指示器、水位计等,均为系统的重要控制组成部分,安装时小心按要求施工.
2。7。1信号阀应安装在水流指示器前的管道上,与水流指示器的距离为750mm以上.
2.7。2压力开关应垂直安装在通往水力警铃的管道上。
2。7。3水流指示器在管道试压冲洗完成后,方可安装;其尺寸必须与管径相匹配;其动作方向和水流方向一致,且不允许与管道有任何摩擦接触.
2。7.4阀门的安装必须考虑到预留空间作维修、保养时用,所有手轮开关必须设置在利于操作的位置。
2.6 系统(管道)的试压和冲洗
自动喷淋系统安装完毕后,应对系统进行试压及冲洗。它的试压和冲洗比一般给水系统有更严格的要求,具体体现在试压的强度比给水系统要求高,试压时间长;冲洗的流量也有明确的要求,务求将内部的杂物彻底清除干净,不能影响喷头的喷水流量。
2。8。1试压时应按每层的每一个报警分区(即一个信号阀控制的区域)分别进行,有天花的部分在天花安装前先进行一次试压;待配合天花龙骨安装好下喷管段后,还要进行试压。立管和系统主干管另外单独试压.
2。8。2试压时对于封闭的系统,应在最高点设临时排气点,以保证空气能顺利排完,否则会影响压力表的读数。
2。8.3试压前,检查各系统管道走向及流程均符合图纸设计要求,支、吊架牢固可靠,再检查盲板是否封好,喷头管口是否堵塞好,排气阀是否装好;
2。8。4试压强度试验的测试点应设在系统管网的最低点,对管网注水时,应将管网内的空气排净;加压应缓慢升压,达到试验压力后,稳压30分钟,目测管网应无泄漏和无变形,且压力下降不应大于0。05Mpa.进行水压强度试验,系统设计工作压力≤1.0Mpa时,系统的水压强度试验压力为工作压力的1。5倍,且不小于1。4Mpa,设计工作压力大于1。0Mpa时,系统的水压强度试验压力为设计工作压力加0.4Mpa;
2。8。5水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力应为设计工作压力,稳压24h检查,应无泄漏。
2.8.6管网冲洗的水流流速、流量不应小于系统设计的水流流速,管网冲洗宜分区、分段进行;水平管网冲洗时,其排水管位置应低于配水支管。冲洗应连续进行,出口处水的颜色、透明度与入口处水的颜色、透明度基本一致,冲洗方可结束.
2。7管道、支架油漆
管道在试压完成后可以进行油漆,喷淋管道宜涂红色底加黄色色环。
第四章 施工平面布置
根据对该标段的实地考虑,结合现场文明施工的要求,在空地搭建临时现场办公室、材料设备仓库举员工宿舍
1.施工区布置
1。1 施工区布置
施工区为该工程施工现场.
1。2 施工布置内容
考虑到消防施工的特点,在建筑内设现场加工场,为施工区提供施工机械的临时用电,设置消防器材和施工废料区.
2.加工场及仓库等布置
2.1 工场
加工场面积约100㎡,主要做各类支架,管网预制作,五金件制作,场内设套丝机、焊机、切割机、台钻等机械设备。
2。2 仓库
设置仓库面积约100㎡内分隔为小型设备,管通配件,电气贵重仪器仓库.
3.办公室布置
设置办公室面积约45㎡,布置包括项目经理室、工程技术人员办公室、资料室等。
4.临设水电
根据总包单位提供的临设水、电按驳点,再各临设内币值临设水电,用电量约60KVA,用水接口为DN50,配电箱采用标准临电配电箱,箱内均装置相和单相漏电开关,确保每台设备实行“一机一闸一漏电”保护。
第五章 施工难点的技术与管理措施
第一节 施工难点及技术
每个工程项目的实施,都是集人、材、环境等因素于一体的系统工程,更是对我们的经营、生产、组织、服务等方面综合实力的考验。
在充分了解工程施工内容和现场等有关实际情况后,我们必须由各个方面认真分析项目的特点,尤其是难点问题,以其作好充分的准备,制定切实的实施方案,保证实现既定的目标。
重点、难点
●高空作业多 ●充分做好高空安全防护措施
● 工程量繁重、工期紧。 ● 将项目细化分解,加强项目管理配备充足的施工管理人员劳动力及材料设备
● 施工单位多,交叉作业频繁复杂。 ● 加强各单位之间的沟通,突出以总体进度指导下的配合施工意识。
● 配合施工的协调性、灵活性要求 ● 强调动态管理和跟踪控制。
较高。
● 施工内容较繁杂,技术环节较多. ● 充分做好施工准备,强调细部的监控实施.
● 工程综合质量标准高,尤其突出 ● 完善管理控制保障机制,健全服务
使用功能。 功能。
第二节 管理措施
由于消防安装工程大量的工作量集中在装修阶段的新时期和后期,工期的问题便尤其重要。由于工作量相当集中,必须投入大量的人力、物力、财力,加之土建、装修、水电等各工种的同时施工,势必导致交叉作业的频繁与复杂,这就要求各个施工单位必须保证在总体进度控制下的各工种配合施工,是保证工程施工工期的关键。在大规模,多工种配合施工的过程中,工程的进度计划必须依照总体工程进度计划进行,同时参考各个工种的进度计划,才能保证实施性。同时,各个施工单位必须根据总体进度计划制定详细的专业进度计划,相互配合执行.
同时,由于交叉施工频繁,各个配合工种的交接工作无法全部在控制之中进行,尤其对于消防工程这种工程量相对较小的专业,更多的工序安排必须在各个工种间穿插进行,这样,必须依赖紧密的现场跟踪和配合意识.在执行施工计划时,我们必须遵循“计划准备—跟踪检查—变化调整—再跟踪检查"的动态管理原则进行现场施工管理动工作,强调在变化中发现并解决问题,在变化中保证按计划良性运转.切实的跟踪控制是保证工程按质、按时完成的重要手段。
施工的准备工作不仅指进场前的准备工作,它还包括每个单项工程、每个工种,直至每个工序开始前的准备工作。我们必须在充分了解现场进度,消化图纸内容,明确施工方案的前提下个单项、工序的工作,才能真正保证工程的进程。
本工程属于综合性建筑,消防系统作为保证建筑物防火安全可靠的设施,其重要性不容忽视.要求施工单位既要在紧张的工程进程中保证施工质量,以必须做到施工、调试、运行的一步到位,而消防工程的准确性、实用性要求尤为重要,这一点是对施工单位的严峻考验。工程规模大,环境复杂,安全、保卫、文明施工的诸多方面的要求都决不能掉以轻心。这些都将是对施工单位综合管理水平的全面考验,同时由于施工的流动性和现场特点,长期存在现场人员、材料、保卫、文明施工管理权散的问题,我们的目标是在工程中加强人员培训、提高技术水平 ,建设管理健全的文明工地。保证工程在工艺、管理、安全文明、服务等多方面综合质量达到一个新的水平。
第六章 消防工程安装总体施工进度计划
第一节 施工进度计划编制说明
根据招标文件提供的闭门日期,故我司配合土建进度计划编排整体消防工程进度计划,拟将本消防工程的开工日期定在 2012年10月.
在实际施工中,我们将把关键路线上的工作或影响其他专业施工工序的工作为施工的重要环节来抓。
第二节 消防工程安装总体施工进度计划
详见施工进度计划表
第七章 施工组织管理与协调
本工程将严格实施项目管理法进行施工组织管理,在接到中标通知书后上述措施即成立项目经理部。项目经理做到项目实施过程的责、权、利相结合,对工程项目实施有效地计划、组织、协调、控制,确保项目目标的实现。
我司承诺:我公司有幸中标,将按设标文件的承诺,以我公司的人才、技术、资金优势全力以赴对工程负责任,向业主承担合同规定的所有条款.
结合我公司多年来的施工实践,在管理上严格按照GB/T19001-IS09001标准模式建立的质量保证体系,并结合我公司职能部门对施工过程的检查,有效严密地完成项目施工。
第一节 项目管理目标
1.质量目标
确保本工程建筑的工程质量达到市优良标准.
2.安全目标
达到广州市安全文明样板工地标准,无重大伤亡事故.
3.文明施工目标
严格按国家有关文明施工规定执行,严格按我司《工地文明施工管理规定》的要求执行,力创工地获得广州市样板工程。
第二节 施工管理保证
在工程实施过程中能否做到管理到位是工程实施成败的关键.因此,我司将制定有效的施工管理保证措施,确保本项目机电安装工程的顺利实施。
本项目设置指挥长,负责协调全司施工资源及技术支持,协调工地可能出现的重大问题的解决。
公司职能部门(工程部、材料部、经营部、质安总监、技术部、办公室等)加强对项目经理部的监控和指导,并提供强有力的后勤支援.对于施工进度控制、质量和安全管理、项目报装,工程材料设备选型和采购,工程资料的编制和组卷,工程预结算书的编制等事项,公司的职能部门将起到有效的监控和
展开阅读全文
