收藏 分销(赏)

煤矿地测科年度工作计划.doc

上传人:快乐****生活 文档编号:3932800 上传时间:2024-07-23 格式:DOC 页数:16 大小:125.54KB
下载 相关 举报

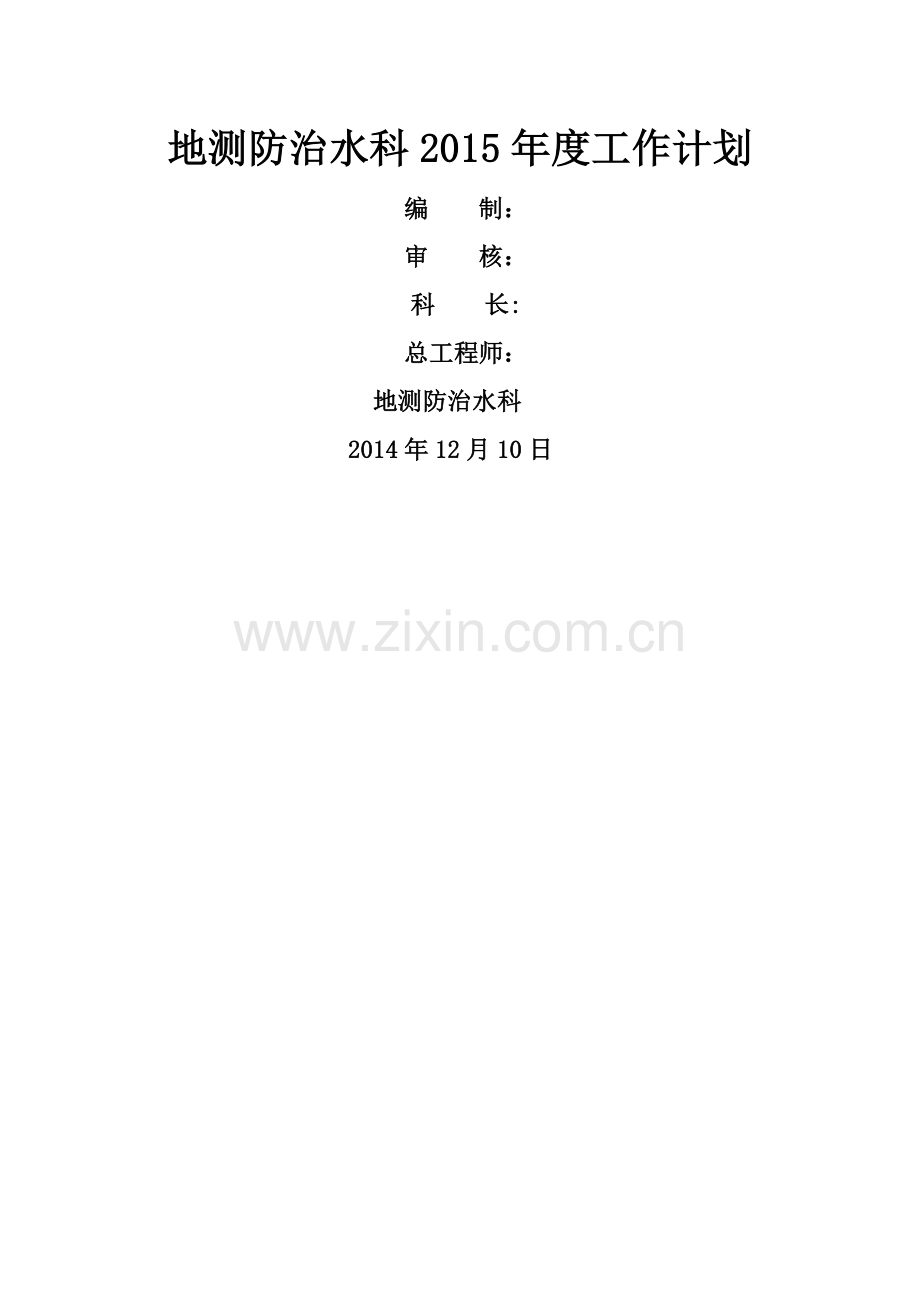

煤矿地测科年度工作计划.doc_第1页

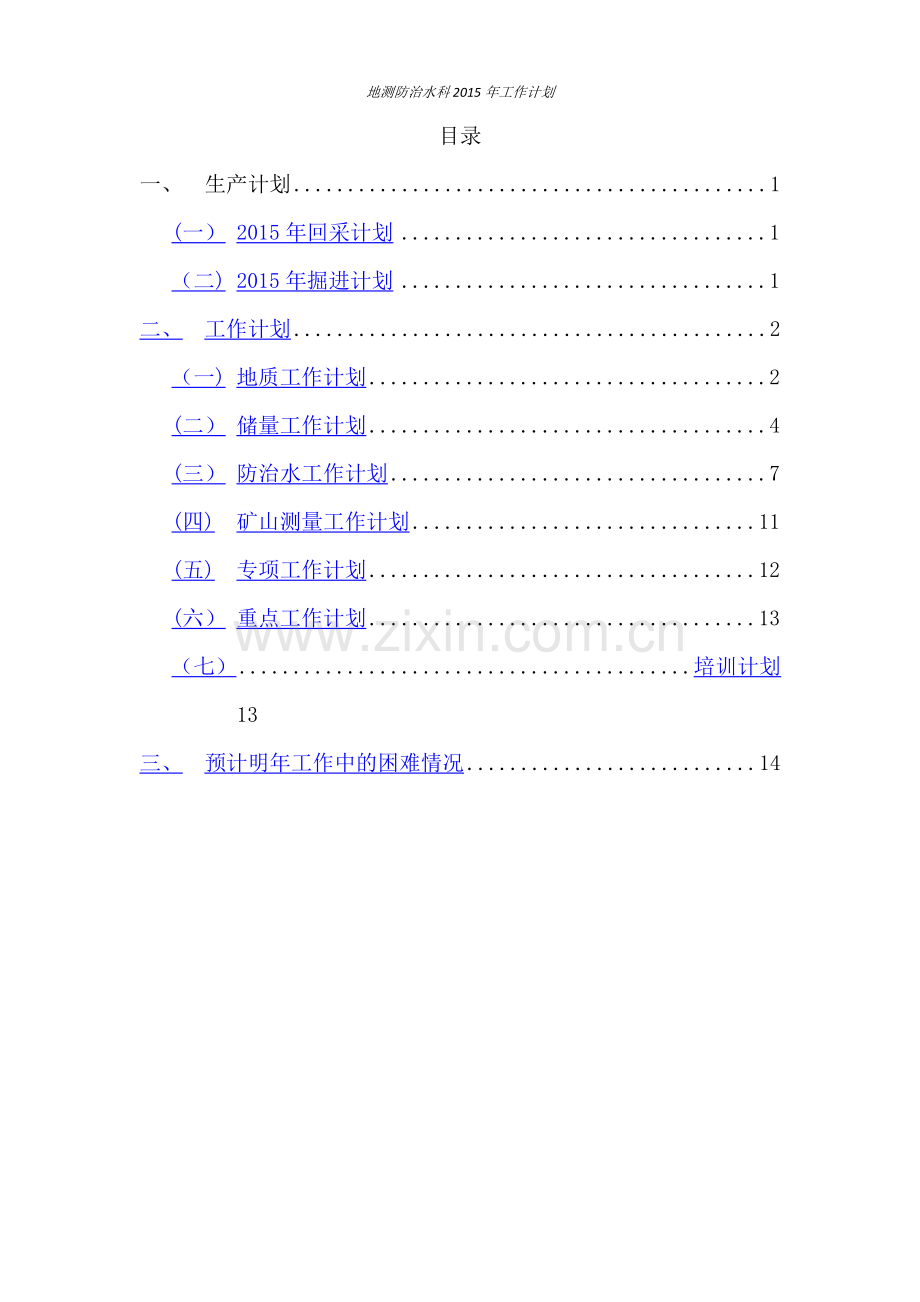

第1页 / 共16页
煤矿地测科年度工作计划.doc_第2页
第2页 / 共16页
煤矿地测科年度工作计划.doc_第3页
第3页 / 共16页
煤矿地测科年度工作计划.doc_第4页
第4页 / 共16页
煤矿地测科年度工作计划.doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

1、地测防治水科2015年度工作计划 编 制: 审 核: 科 长: 总工程师:地测防治水科2014年12月10日地测防治水科2015年工作计划目录一、生产计划1(一)2015年回采计划1(二)2015年掘进计划1二、工作计划2(一)地质工作计划2(二)储量工作计划4(三)防治水工作计划7(四)矿山测量工作计划11(五)专项工作计划12(六)重点工作计划13(七)培训计划13三、预计明年工作中的困难情况14地测防治水科2015年工作计划2015年工作计划指导思想:坚持“预测预报,有掘必探,有采必探,先探后掘,先探后采”的原则.做好业务保安,积极服务生产,提升标准化水平,确保地测防治水安全质量标准化达

2、省部级一级水平.工作目标:杜绝水害伤亡事故,地质误揭误判,测量误透。工作思路:以地测防治水安全质量标准化为主线,以“有掘必探”探放水作为重点,以强化地测防治水基础为根本,着力构建地测防治水安全生产保障体系。一、 生产计划(一) 2015年回采计划2015年计划回采2个工作面:15107、15111工作面, 15107工作面起止时间为2014年12月26日至2015年5月25日;15111工作面起止时间为2014年5月26日至2015年12月25日。(二) 2015年掘进计划开拓一队施工15106高抽巷1438m;15106高抽巷联络巷80m.综掘二队施工15113轨道顺槽联络巷280m;151

3、13高抽巷联络巷230m;15113轨道顺槽343m。开拓二队施工15106轨道顺槽联络巷455m;15106轨道顺槽570m。综掘三队施工15106胶带顺槽1582m。开拓三队施工南翼胶带大巷外段220m;南翼回风大巷外段760m;其他零星施工145m.二、 工作计划(一) 地质工作计划1、 按照煤矿安全质量标准化要求强化地质基础工作: (1) 更新地测防治水管理制度汇编、井筒石门见煤点台账及工作面探煤厚台账并存档.(2) 更新地质构造素描卡片、井田大、中型地质构造台账和陷落柱台账并存档.(3) 根据“三维”地震勘探资料,修改采掘工程平面图15煤层底板等高线(1:2000,1:5000),并

4、更新井上下对照图、地质剖面图、地层综合柱状图、煤岩层对比图、巷道素描图(井巷、水平大巷、采区大巷),预计2015年3月之前完成.2、 做好采掘工作面地质工作:(1) 地质“三书”工作:15106工作面(胶顺、轨顺、高抽巷)三个掘进头地质说明书的编制,预计2015年3月底之前完成修改; 15113轨道顺槽联络巷掘进地质说明书的编制,预计2015年2月底前完成;15113高抽巷联络巷掘进地质说明书的编制,预计2015年6月底前完成;15113轨道顺槽掘进地质说明书的编制,预计2015年9月底前完成; 15107工作面回采总结的编制,预计2015年7月底完成;三采区地质说明书的编制,预计2015年5

5、月中旬完成.(2) 揭煤探查工作2015年,将有4个掘进巷道揭煤9次:表一 2015年掘进工作面揭煤一览表序号巷道揭露煤层时间115106轨顺联络巷152014。122015。1215113轨顺联络巷15#2015.122015。12315113高抽巷联络巷15#2015。92015。10415106高抽巷152014。122015.15142014。122015.16132015。22015.37122015。22015.38112015。32015.4992015.32015。4提前分析、预测控制煤层法距,在工作面距煤层法线距离10m之外,打3个前探钻孔,掌握煤层赋存条件、地质构造等情况,

6、预计施工钻孔800m。3、 地质预报(1) 2015年度地质预报的编制,预计2015年1月底之前完成。(2) 2015年月度地质预报的编制,在上一月末编制完成,共计12次。(3) 根据2015年采掘计划及现有资料显示,2015年采掘过程中将遇到11个陷落柱、5个断层、2个老钻孔(L25,L22),当采掘迎头距离陷落柱、断层、老钻孔30m,下发临时地质预报,共计18次。并对断层、陷落柱及老钻孔超前探查,预计探查4500m.(4) 表二 2015年采掘工作面遇构造一览表时 间类 别名 称位 置对生产影响12014.122015。1陷落柱CX107-1115107回采工作面有一定影响22015。2陷

7、落柱CX10710影响较小32015.2陷落柱CX1071影响较大42015。82015.9陷落柱CX111-715111回采工作面有一定影响52015。82015。9陷落柱YX111-18影响较小62015.9陷落柱CX1115影响不大72015。10断层DF38影响较大82015。4断层SDF2115106胶顺影响较大92015.6陷落柱XL17影响不大102015。7陷落柱XL8影响不大112015.8陷落柱XL15影响较大122015。10陷落柱XL29影响不大132015.11断层SDF9影响较大142015.12断层SDF8影响不大152015。62015.7老孔L2515106高

8、抽巷影响不大162015.92015.10陷落柱XL26影响不大172015。112015。12老孔L22影响不大182015.22015.3断层DF2315106高抽巷影响较大4、 地质素描收集(1) 掘进工作面 认真收集、整理、分析各巷道素描(1:200,1:500),共计5958m,对掘进过程中揭露的断层及陷落柱及时绘制在地质构造卡片上,遇到大的构造并地质在井田大、中型地质构造台账上,预计有5个陷落柱、4个断层。(2) 回采工作面2015年计划回采15107工作面440m、15111工作面390m,每间隔23天进行一次回采工作面地质剖面调查,当遇到构造时,要加密调查(每隔一天调查一次),

9、并把探得煤厚登记在探煤厚台账上,预计调查130次。(二) 储量工作计划1、 按照煤矿安全质量标准化要求强化储量基础工作: (1) 更新及完善台账:矿井储量动态数字台账、地质及水文地质损失台账。建立矿井储量计算基础和汇总数字台账、建立生产矿井储量增加台账、生产矿井储量变动审批情况台账、回采工作面出煤及损失量分析台账、采区出煤及损失量分析台账、矿井储量及损失量分析台账、矿井永久性煤柱台账、煤柱出煤及煤柱损失量摊销台账。并每月填写各类储量台帐保证矿井储量动态管理,数字保持一致。(2) 完成2014年底矿井期末保有储量计算基础台账的编制,预计2015年1月初完成。(3) 定期完成核算矿井“四量”(开拓

10、煤量、准备煤量、回采煤量、安全煤量);计算工作面及采区月度、季度、年度回采率等各类统计报表的汇总上报工作。完成2014年“四量计算成果台账的总结及存档工作,预计2015年1月初完成;2015年,每个月编制一次“四量”计算成果台账,预计在上月末完成编制,共计编制12次。(4) 编制2015年“三下”压煤台账,预计在2015年1月初完成。(5) 完成2014年分月分工作面损失量分析及回采率计算基础台账的总结及存档工作,预计2015年1月初完成;2015年,每个月编制一次“四量计算成果台账,预计在上月末完成编制,共计编制12次.(6) 完成2014年各月回采率报表的总结及存档工作,预计2015年1月

11、初完成;2015年每个月编写一次工作面及采区回采率,预计在上月末完成编制,共计12次。(7) 编制2014年15107回采工作面下半年回采率分析总结,预计2014年12月底之前完成;2015年,编制15107回采工作面上半年回采率分析总结,预计2015年6月底完成;编制15111回采工作面下半年回采率分析总结,预计2015年12月底完成。(8) 根据采掘情况,绘制工作面采出量、损失量计算图等相关图件,更新矿井储量计算图、采区储量计算图,预计2014年12月底之前完成;对15107及15111工作面储量计算图半个月更新一次(电子版图纸),共计12次;全年图纸分季度打印并存档。工作面储量、损失计算

12、图;分煤层损失量计算图。(9) 及时更新储量变动的各项批文,保证报告完整.(10) 每半年进行一次全矿井回收率分析报告和总结.(11) 2015年2季度末,绘制并完善、采区储量计算图、采区分煤层损失量计算图;矿井分煤层、采区、工作面、损失量计算图;工作面探煤厚计算图;生产矿井三量(四量)计算图.(12) 2015年4季度末,完成编制年度总结报告、分析汇总并上报相关部门领导审批的工作.(13) 做好15107及15111工作面的储量管理,及时调查采高、煤层厚度、丢顶底煤、浮煤情况,保证工作面回采率达标。(14) 地测、技术、调度、安监每周六联合对综采工作面进行回采率验收,储量管理人员计算回采率,

13、填制储量图和回采率报表并上报公司。(15) 完成2015年生产经营计划中储量工作的上报. (16) 做好矿井资源储量及资源回收工作,资源储量年度报告编制,计划2015年1月底完成,15107和15111工作面作为2015年资源回收的重点。(三) 防治水工作计划1、 按照煤矿安全质量标准化要求强化防治水基础工作:(1) 更新水文各类图纸:综合水文地质图、水文地质剖面图、综合水文地质柱状图、主要含水层等水位线图、矿井排水系统图、矿井防治水中长期规划图,预计2015年1月初完成;矿井充水性图、矿井涌水量与各种相关因素动态曲线图每季度更新一次,在上季度末完成更新工作,预计4次.(2) 更新防治水十四种

14、管理台账,2014年台账封存归档。(3) 查清探放水设备完好及报废数量,并登记台账,预计2014年12月底之前完成.(4) 每月初,召开“XXX煤矿防治水专项会议”,会议由矿总工程师主持,参加例会的人员有各专业副总、生产科、地测科、机电科、通防科、地测科工程技术人员,采掘区队、机电队、运输队分管技术的负责人,预计召开12次。(5) 2015年3月底之前,编制完成水害应急预案及水害现场处置方案。(6) 2015年5月底之前,编制完成矿井水害演习预案并报审,6月上旬进行演习,演习结束3天内完成矿井水害演习总结的编制工作。(7) 修改完善探放水工程定额验收制度,预计在2015年1月初完成。(8) 编

15、制2015年防治水工作计划修改防治水中长期规划并上报审批,预计2014年12月中旬完成。(9) 15106工作面水害分析报告的编制,预计2014年12月底之前完成.(10) 15111回采工作面探放水总结的编制,预计2015年6月完成。2、 探放水方案设计(1) 15111回采工作面探放水设计的编制,预计2014年12月上旬完成.(2) 15106工作面三个掘进头探放水设计的编制,预计2014年12月底之前完成.(3) 15113轨顺探放水设计的编制,预计2015年2月中旬完成。(4) 15113高抽巷探放水设计的编制,预计2015年6月中旬完成。3、 防治水工程(1) 回采工作面A. 坚持“

16、物探先行、钻探验证”的原则,工作面贯通后进行物探,探清工作面内地质构造,采用钻探探放可能存在的构造水及老空区积水,预计在2015年1月底之前完成.B. 工作面回采前,在15111轨顺或胶顺低洼点对顶层K2、K3、 K4灰岩裂隙水进行疏放,其方法是在15111回采工作面两顺槽低洼点分别向煤层顶板施工钻孔,终孔到K4灰岩顶板以上的位置。同时在低洼点设置临时水仓并备齐排水设备,做好排水的准备.预计在2015年7月底之前完成.C. 按照15111回采工作面探放水设计施工, 15111回采工作面在2015年6月完成探放水钻孔施工.(2) 掘进工作面A. 15106工作面三条掘进巷道主要充水水源系15煤顶

17、板砂岩和K2、K3、K4灰岩裂隙水,该灰岩富水较弱,局部裂隙发育处可能水量较多。经15109和15107工作面的回采实际情况分析,灰岩裂隙水无水害威胁。坚持“有掘必探、先探后掘”的原则,执行 “物探先行、钻探验证”的综合探测手段。对15106三个掘进工作面及时超前物探 ,钻探探测,严把探放水设计、施工、验收、确认、移交等五关。根据2015年计划,计划进尺6103m,零星进尺145m,掘进总进尺5958m,需施工77个探水钻孔钻场,探水钻孔进尺38500m。具体内容见表三表三 XXX煤矿2015年掘进巷道超前探放水钻孔施工计划表施工地点施工时间计划进尺(m)钻场数每个钻场内钻孔数钻孔深度(m)总

18、进尺(m)15106高抽巷联络巷2月801510050015106高抽巷212月1438185100900015106胶带顺槽112月15822051001000015106轨顺联络巷39月45565100300015106轨道顺槽912月57085100400015113轨顺联络巷36月28045100200015113高抽巷联络巷710月23035100150015113轨道顺槽1012月343551002500南翼胶带大巷外段13220351001500南翼回风大巷外段4127601051005000合计59587738500B. 对断层、陷落柱质等异常区探放水工程根据现有资料显示,20

19、15年掘进工作面将遇见4个断层:SDF21、SDF8、SDF9、SDF23断层;5个陷落柱:XL17、XL 8、XL 15、XL 29、XL 26,掘进工作面迎头距断层和陷落柱30m前停止掘进,开设钻场,每个钻场内施工5个钻孔,钻孔深度50100m,共计45个钻孔,钻进4500m.施工时间见表二C. 对水文地质钻孔进行物探和钻探根据现有资料显示,2015年掘进工作面将遇见2个水文地质钻孔,即L25、L22钻孔,掘进工作面迎头距钻孔30m前停止掘进,开设钻场,每个钻场内施工5个钻孔,钻孔深度50100m,共计2个钻孔,钻进1000m.施工时间见表二4、 预测预报(1) 2014年12月底之前,编

20、制完成年度水害分析预测表、水害预测图、水情水害年预报。(2) 2015年月度水文预报的编制,在上一月末编制完成,共计12次。(3) 根据2015年采掘计划及现有资料显示,2015年采掘过程中将遇到11个陷落柱、5个断层、2个老钻孔,当采掘迎头距离陷落柱、断层、老钻孔30m,下发临时水文预报并对其进行探放水,共计18次.5、 隐患排查(1) 对井下各出水点进行隐患排查。年度隐患排查于2014年12月底之前完成,季度隐患排查于每季度初期完成,预计4次,月度隐患排查于每月的月初完成,预计12次.(2) 对XXX煤矿矿界内和周边的河流及积水区、周边小煤窑进行调查,雨季期间(69月),每月调查一次,预计

21、8次.(3) 对井下出水点:南大巷密闭墙放水孔、东大巷放水孔、15102胶顺放水孔定期观测,每周不少于2次,水量增大时,应加密观测,观测记录登记在台账上。6、 雨季“三防”(1) 配合机电部门完成水泵联合试运及井下水仓清理工作,预计2015年4月底之前完成.(2) 2015年5月上旬完成本矿及周边河流排水系统调查.(3) 配合调度部门对雨季 “三防”物资配备全面大检查预计2015奶奶5月中旬完成;2015年5月底之前配齐雨季“三防防治水材料。2015年610月护坡巡查。(四) 矿山测量工作计划1、 日常工作(1) 对15113轨顺集中联络巷开门标定及复测,预计2015年2月末完成; 15113

22、高抽巷集中联络巷开门标定及复测,预计2015年6月末完成;(2) 对15106三条巷道(胶顺、轨顺、高抽巷)、南翼胶带大巷外段、南翼回风大巷外段延伸中腰线及复测5958m。(3) 每月末上报国投昔阳公司及昔阳县煤管局图纸:采掘工程平面图、井上下对照图,共计24张图纸.(4) 每个月末更新采掘工程平面图、井上下对照图(含阳煤补偿资源)、巷道布置图、共计更新12次,36张图纸。(5) 为15111回采工作面提前准备(铺设皮带中线)标挂回采牌版,预计2015年6月中旬完成.(6) 完成井下导线控制网工程一系列工作,2015年3月完成招标,5月份签合同,6月份施工。(7) 为胶带大巷安装猴车及皮带延伸

23、标定中腰线,预计2015年4月完成。(8) 继续对15107工作面地表岩移进行观测,预计2015年对其观测5次。(9) 对15106工作面三条巷道留设溜煤眼位置标定复查,预计2014年12月底完成.(10) 对各采空区地表采塌沉降观测工作,预计观测3次。(11) 对15106工作面3个掘进头和15107.15111回采工作面进尺验收,周报48次、月报12次。(12) 完成县局及市局一年四个季度的质量标准化验收资料及图纸的整理工作。2、 辅助工作配合其它部门完成地面矸石山及其它的地面测量工作。3、 其他工作按规定完成测量仪器年度校检。(五) 专项工作计划1、 外委编制矿井地质类型划分报告.2、

24、井下施工1个奥灰水水位长观孔及水位监测装置。3、 一采区北翼地面补充勘探2孔600m=1200m,。4、 建立降水观测站或购买县气象局气象资料。5、 15111工作面物探工程约1600m。6、 水质化验或建立水质化学实验室。7、 购买地测防治水设备:1台钻孔(可视)轨迹仪。8、 购买地质防治水工具:15套地质包(罗盘、地质锤、放大镜)、温度计、水样桶、秒表等。9、 修编办理生产许可证四个报告:XXX煤矿矿产资源开发利用方案、XXX煤矿地质环境保护与恢复治理方案、XXX煤矿矿山土地复垦方案、阳涉铁路压占XXX煤矿煤炭资源压覆报告。(六) 重点工作计划1、 坚持“预测预报、有掘必探、有采必探、先探

25、后掘、先探后采”的原则,执行 “物探先行、钻探验证”的综合探测手段。对采掘工作面及时超前物探 ,钻探探测,严把探放水设计、施工、验收、确认、移交等五关.2、 做好防治水应急演练预案及现场处置方案编制工作,预计2月底前完成,并于二季度落实演练。(七) 培训计划1、 测量方面:学习煤矿测量规程、煤矿质量标准化;测量基本知识,从最简单的仪器架设、巷道放线、平巷测量、坡度测量、贯通测量等进行系统的操作,并进行实操测评。2、 防治水方面:现场进行防治水探查孔定位培训及防治水管理规定;确定具体时间,组织学习防治水规定;此外,科内人员积极参加各相关部门组织的防治水培训.3、 地质方面:从巷道地质素描收集、整理、分析,到岩石识别,构造判定,轨迹仪使用,并学习煤矿地质规定、生产矿井储量管理规程。4、 绘图方面:对地测科全体员工进行计算机绘图培训,包括:对CAD、龙软软件熟练操作,掌握矿图绘制方法。三、 预计明年工作中的困难情况1、 地测科人员储备不足,队伍年轻化。2、 地下水水位、水量动态观测系统不完善。3、 防治水基础资料不完善,信息化管理系统不健全.4、 一采区和三采区地质及水文地质勘探程度相对较低。14

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 工作计划

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
