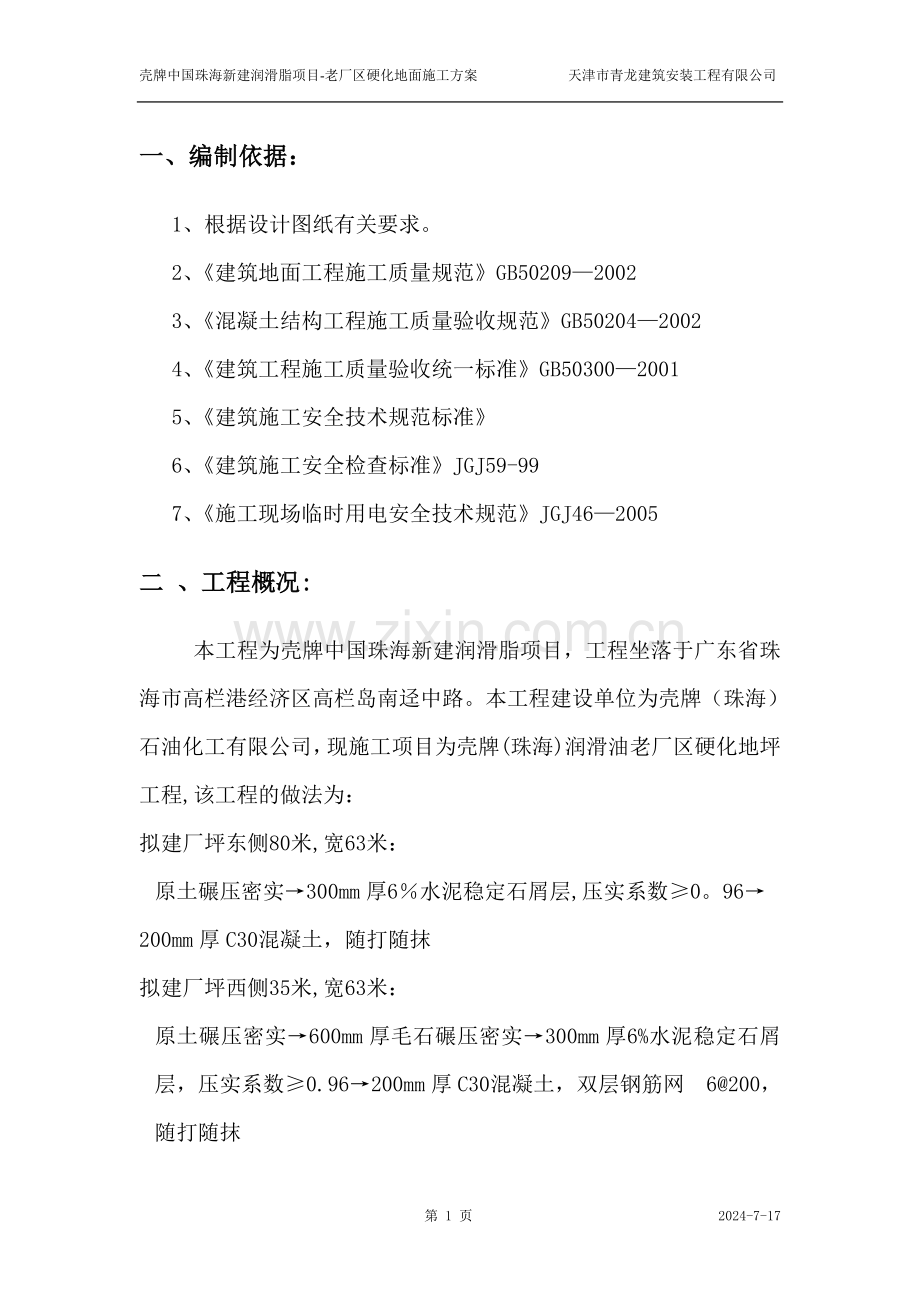

1、壳牌中国珠海新建润滑脂项目-老厂区硬化地面施工方案 天津市青龙建筑安装工程有限公司一、编制依据:1、根据设计图纸有关要求。2、建筑地面工程施工质量规范GB5020920023、混凝土结构工程施工质量验收规范GB5020420024、建筑工程施工质量验收统一标准GB5030020015、建筑施工安全技术规范标准6、建筑施工安全检查标准JGJ59-997、施工现场临时用电安全技术规范JGJ462005二 、工程概况: 本工程为壳牌中国珠海新建润滑脂项目,工程坐落于广东省珠海市高栏港经济区高栏岛南迳中路。本工程建设单位为壳牌(珠海)石油化工有限公司,现施工项目为壳牌(珠海)润滑油老厂区硬化地坪工程,

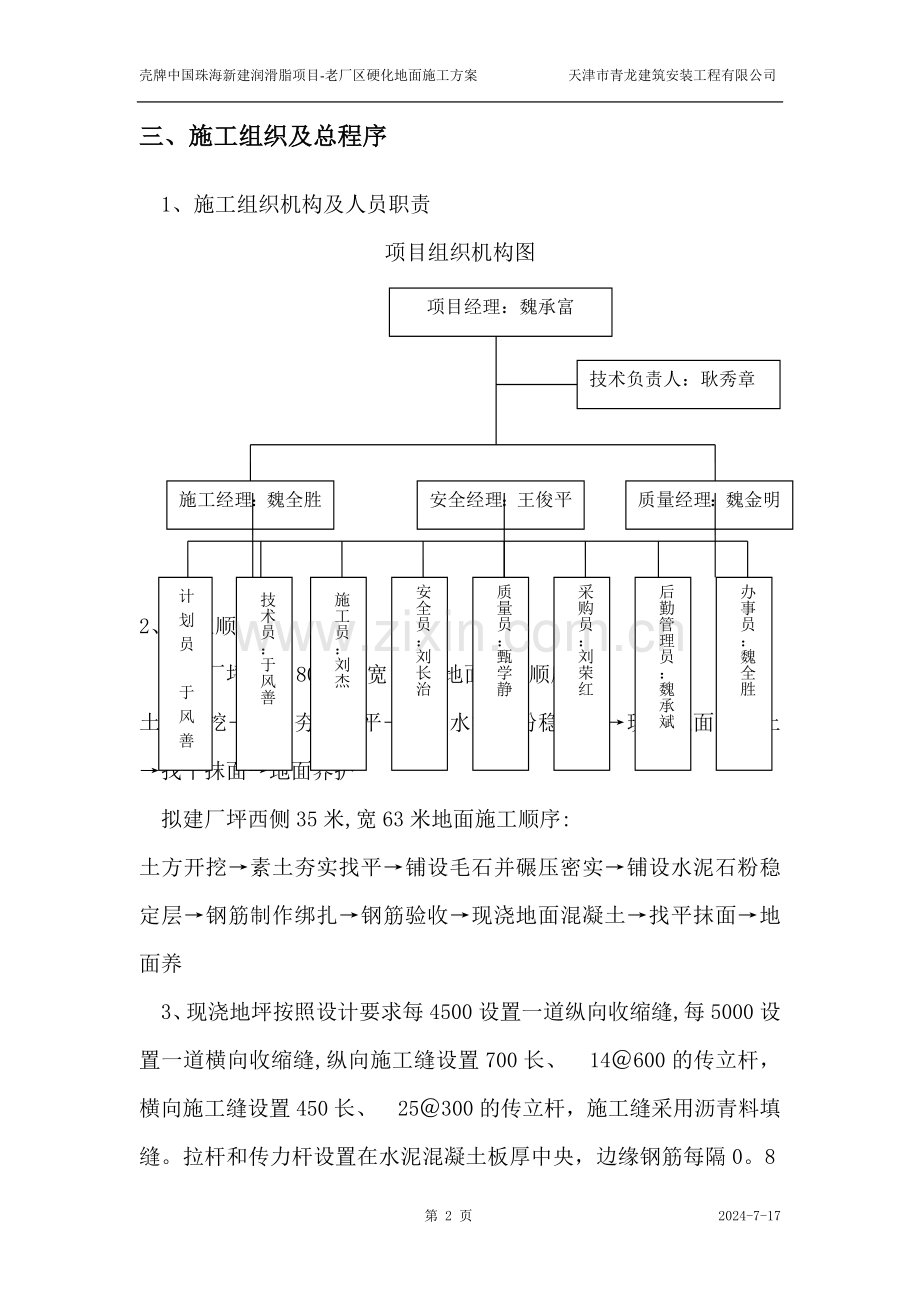

2、该工程的做法为:拟建厂坪东侧80米,宽63米:原土碾压密实300mm厚6水泥稳定石屑层,压实系数0。96200mm厚C30混凝土,随打随抹 拟建厂坪西侧35米,宽63米:原土碾压密实600mm厚毛石碾压密实300mm厚6%水泥稳定石屑层,压实系数0.96200mm厚C30混凝土,双层钢筋网6200,随打随抹三、施工组织及总程序1、施工组织机构及人员职责项目组织机构图项目经理:魏承富技术负责人:耿秀章质量经理:魏金明安全经理:王俊平施工经理:魏全胜办事员:魏全胜后勤管理员:魏承斌采购员:刘荣红质量员:甄学静安全员:刘长治 施工员:刘杰 技术员:于风善计划员 于风善2、施工顺序拟建厂坪东侧80米,
3、宽63米地面施工顺序:土方开挖素土夯实找平铺设水泥石粉稳定层现浇地面混凝土找平抹面地面养护拟建厂坪西侧35米,宽63米地面施工顺序:土方开挖素土夯实找平铺设毛石并碾压密实铺设水泥石粉稳定层钢筋制作绑扎钢筋验收现浇地面混凝土找平抹面地面养3、 现浇地坪按照设计要求每4500设置一道纵向收缩缝,每5000设置一道横向收缩缝,纵向施工缝设置700长、14600的传立杆,横向施工缝设置450长、25300的传立杆,施工缝采用沥青料填缝。拉杆和传力杆设置在水泥混凝土板厚中央,边缘钢筋每隔0。8米用6钢筋绑扎,地坪西侧边缘处基层深处面层300mm.4、 流水段划分及施工流向 根据本工程的特点,先对硬化区域
4、进行整体开挖,然后对拟建厂坪西侧35米,宽63米地面硬化区域铺设毛石并碾压密实,然后对拟建厂坪东侧80米,宽63米地面进行施工,待东侧施工完毕后,然后再进行拟建厂坪西侧35米,宽63米地面施工,即:先东后西,流水作业施工.四、施工准备1、组织准备为确保质量、工期、使各项指标落实到部门和个人,建立项目施工承包管理的各级责任制,成立以项目经理为主的施工管理系统和项目工程师为主的技术管理系统,选配施工经验丰富的专业技术人员,组建各职能部门,做好施工前的各项技术管理准备工作,以科学的手段,先进的技术,优质、高效、文明的完成本工程。2、技术准备施工前技术部门组织技术员、施工员熟悉图纸及有关设计文件会审,
5、明确设计意图,编制单位工程施工组织设计,讨论对工程重点部位的施工方法,组织编制分项工程施工方案和技术预控措施,做好充分技术准备工作,编制试验工作计划,提交试验室及早做出各种砼配合比、砂浆配合比和所用材料的试检验,编制计量及测量器具管理使用计划,完成进场计量及测量器具的签定及确认,按照施工图确定所需材料成品、半成品计划,根据施工图,做好模板的设计和放样,钢筋的施工配料。3、生产准备3。1、场地准备:准备钢筋码放地点,钢筋码放应垫起 ,不能放在地面上,防止钢筋污染和起锈。3。2、施工现场临时用水用电准备:根据施工平面布置及现场施工机械使用情况,进行用水用电准备。3。3、安全防护准备:工程开工时,对
6、施工安全有影响的设施进行防护,确保施工安全.3。4、临时设施准备:根据现场场地情况设置、工具间、材料堆场。3。5、材料需用量计划:应提前根据施工进度计划编制材料进场计划,提前做好材料成品、半成品的加工订货工作.组织主要材料的货源,安排首批材料的进场,由建设单位采购的材料及早落实供应指标,砂、石等地产材料在满足大限量储备后,随使用及时供料.五、 主要部位施工方法:1、 管线保护 在施工前,应结合老厂区原有图纸,核实管线敷设位置,在土方开挖时,对管线所处位置,用人工进行开挖,开挖后,将雨水管边缘支模,浇筑混凝土保护;在电缆敷设边缘用砖砌筑电缆沟,然后回填砂,最上层浇筑混凝土保护。2、土方工程 土方
7、开挖以机械(反铲挖掘机)为主,人工修整为辅。首先用挖掘机进行大开挖,当开挖深度达到设计标高100以上时,采用人工清槽。在土方开挖前,应核对地下是否有电缆、管道等,应采用人工开挖。开挖完毕后,用压路机进行素土压实找平,然后铺设毛石并碾压密实,铺设水泥石粉稳定层并碾压至设计要求的密实度,然后进行下道工序的施工。3、钢筋加工钢筋加工的规格、形状、尺寸必须符合设计图纸的要求和规范规定,钢筋的表面应洁净、无损伤,钢筋表面的油渍、铁锈应在使用前清除干净。带有颗粒状或片状老锈的钢筋不得使用.采用冷拉方法调直级钢筋,冷拉率不大于4%,钢筋切断时,必须将裂缝、缩径或严重的弯头切除,受力级钢筋的末端,必须做180
8、弯钩,其弯弧内直径不应小于钢筋直径的2。5倍,弯钩的弯后平直部分长度不应小于钢筋直径的10倍,钢筋作不大于90 的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。钢筋加工集中配料现场加工成型,根据钢筋配料单、分品种规格使用部位分类挂牌堆放,使用时按配料单领取,用塔吊运至使用部位.4、钢筋绑扎:操作要点:钢筋绑扎,钢筋的直径、级别、根数和间距均应符合设计要求,绑扎必须到位并保证钢筋不位移.摆放底板混凝土保护层用砂浆垫块,每1m左右距离梅花型摆设。5、混凝土施工:砼浇筑前,选定责任心强、技术好的人员为振捣人员,针对各个部位的浇筑特点,进行详细交底,建立责任制,责任到人,干跟班作业。并制定必要的奖
9、罚措施,以加强责任心.混凝土浇筑前,应根据其顶面标高在槽钢模板上弹出标高线,混凝土浇筑前必须将模板内的垃圾、杂物清理干净,并浇水湿润,检查钢筋保护层垫块,确认全部垫好后才能浇筑,浇筑采用一台混凝土输送泵输送.据混凝土自然流坡,布置2台插入式振捣器分别设在下料点和坡角处全面振捣,振动棒移动间距不大于400mm,振捣时间1530秒,紧插慢拔,严防过振、漏振,插入下层深度5cm为宜,振至无大量气泡泛出和不再下沉为止。新浇筑的地坪混凝土表面浮浆较多,施工时混凝土表面的浮浆必须清理干净,不影响地面的施工质量.当新浇混凝土初凝期后(即上人而不明显下沉为标准),用加装圆盘的机械镘按照撒布的顺序进行压磨提浆,
10、施工时至少两次用带镘的机械纵、横交错进行压磨提浆;对于临边、临角部位机械不容易压磨,则可直接用手工木蟹进行压磨、提浆。完成地面提浆施工后,视混凝土的硬化情况,当地坪表面渐无光泽后,即可进行面层的收光施工,收光时至少三次改装机械镘的叶片.机械镘的运转速度和叶片角度的变化应视地坪混凝土的硬化情况作相应的调整.每次收光开始时调节一次叶片的角度,避免损伤地坪。收光是地坪最终修饰作业,所以施工时一定要选择责任心强、技术水平较好的人员进行作业.机械作业处理不到的部位则由人工用铁抹子进行压光处理,施工时人工收光应稍早于机械,作业时不允许砂眼和收光痕迹的出现,并保持接缝平整。以确保整个地面的施工质量. 6、混
11、凝土养护:混凝土地面施工一段,现浇完毕后根据天气温度进行养护, 混凝土地面现浇完毕后达到混凝土初凝期12小时进行浇水养护,以防止混凝土地面表面有裂缝,混凝土地面一般养护15天以上为最好办法。六、 施工质量保证措施及施工技术措施1、质量保证体系结构图项目经理:魏承富施工经理:魏全胜质量经理:魏金明质检员:甄学静技术员:于风善水电工班组长钢筋班组长木工班组长普工班组长2、质量体系认证证书我公司于2007年取得GB/T190012008-ISO9001:2008质量体系认证。2.1 质量方针和质量目标2。1.1 我公司的质量目标是:恪守法规,科学管理;精心施工,保护环境,安全生产;持续改进,铸造精品
12、。2.1。2 我公司的质量目标是:工程交验合格率100%,定向工程优良率达100,合同履约率100,顾客满意率85,每年递增2个百分点。质量方针:科学组织施工,争创市优工程;满足顾客需要,实现持续改进。2.1.3 质量保证模式在本工程的施工过程中,按照GB/T190012008-ISO9001:2008标准进行管理,严格执行我公司的质量手册和质量体系程序文件,严格执行经总包及业主批准的现场质量管理程序文件,自觉接受业主、监理、总包及质检单位对工程质量的监督、检查和指导,使工程质量始终保持处于受控状态,确保工程质量达到预定的目标,向业主提交优质工程.3、施工技术措施3.1 实行项目经理责任制,建
13、立健全技术质量预控网络体系,明确各自的职责,全面指导施工生产,在季节性施工阶段及关键环节,采取可靠的技术措施,以保证施工的顺利进行和为下一道工序创造可靠的技术条件,确保创优目标的实现。3。2 严格按照施工进度网络计划实施平衡调度、不间断流水,保证工程按期完成.3。3混凝土地面施工一段,现浇完毕后根据天气温度进行养护, 混凝土地面现浇完毕后达到混凝土初凝期12小时进行浇水养护,以防止混凝土地面表面有裂缝,混凝土地面一般养护15天以上为最好办法。七、雨季施工保证措施根据雨季施工的材料预算及使用计划,配备雨季施工的各种施工用材料,进行雨季施工的施工机具保养和防护工作,确保雨季施工机具能正常的工作。在
14、进入雨季季节前,机械使用单位要制定雨季季节机械施工安全技术措施,并对机械操作使用人员进行雨季季节使用机械设备的安全教育,同时要做好雨季物资的供应工作。八、现场安全施工保证措施1、职业安全健康方针1.1、预防为主;减少危害;控制风险;遵守国家法律、法规;保护员工安全健康;实现绩效持续改进;为每个合同雇员提供适当的技能培训,使之能够安全和健康的工作1.2、预防所有可能对环境和人员产生不良影响、导致巨大财产损失。1。3、使用环保许可的建筑材料,安全环保的处理废弃物。1.4、鼓励和期望所有合同雇员能够严格执行和不断完善HSE规程.1。5、确保所有我方的一切行为与此方针一致。1.6、向每个合同雇员提供必
15、要的信息,使之能够在现场处理HSE问题。1。7、保证补救和预防措施的实施,着眼于安全行为和污染防治。通过定期的评估、 回顾和执行,持续不断的完善HSE计划,增强执行效果.1.8、在施工前,将硬化区域与老厂区用彩钢板进行维护。1.9、施工车辆按照指定路线行走,防止与新建仓库车辆发生冲突。1。10、混凝土运输车辆,派专人看护及指引。1.11、混凝土泵车应停在指定位置进行浇筑.2、职业安全健康目标2.1、死亡为零2.2、可记录事故为零2。3、泄漏污染事故为零2.4、急救事故为零100的遵守国家、地方法律法规。3 、安全管理组织机构项目经理 安全经理 安全员 木工班组长钢筋班组长普工班组长技术员3.1
16、编制施工方案和安全技术措施,并提交TCC批准后执行.3。2、每天早晨开工前召开一次班组级全体施工人员参加的安全交底会,由施工经理组织并向施工人员讲明当天的工作任务及注意事项。3.3、对工作区域的危险源进行有效的辨识,并采取控制措施.3。4、施工现场如发生意外事故,尽快组织抢救和排险、保护现场、对意外事故进行调查并24小时内书面报告TCC。落实TCC对事故的处理意见和改进措施.3。5、为员工提供适当的个人防护用品,并监督其正确使用。配备急救人员,确保受伤者得到及时地救治.九、现场环境保护措施由于建筑施工是综合性的过程,施工现场的污染是多方面的,如粉尘、环境噪声、水及建筑垃圾等,需要做好如下防护措
17、施:1、推广应用新技术、新工艺,施工中尽量减少或限制高噪声,合理安排施工顺序.2、向外清运施工垃圾时,对施工垃圾必须适量洒水,并用封闭型车厢运出,以防垃圾洒落在马路上。3、施工场地材料的堆放必须做硬化场地,以防尘土飞扬,水泥必须进库,施工废水必须经沉淀后再排出.十、 劳力使用计划1、劳动力计划表工种管理人员施工班组长钢筋工木工普工木工电工压路机司机挖掘机司机本月小计人数31425211120序号名称型号单位数量备注1挖掘机PC250辆12挖掘机PC200辆13运土车20m辆104振动棒HZ-60套25压路机16T台16电子经纬仪ET02台17水平仪DS32台28工程车15马力台19混凝土运输车/辆310混凝土泵车/辆1施工机械计划用表十一、施工进度计划 第 12 页2024-7-17
