收藏 分销(赏)

瓦屋面施工方案定稿.doc

上传人:精**** 文档编号:3926410 上传时间:2024-07-23 格式:DOC 页数:6 大小:35.54KB
下载 相关 举报
瓦屋面施工方案定稿.doc_第1页
第1页 / 共6页
瓦屋面施工方案定稿.doc_第2页
第2页 / 共6页
瓦屋面施工方案定稿.doc_第3页
第3页 / 共6页
瓦屋面施工方案定稿.doc_第4页
第4页 / 共6页
瓦屋面施工方案定稿.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

1、重庆万泰建设集团有限公司 别墅样板间屋面施工方案一、 工程概况:龙湖香醍漫步别墅样板间位于售楼部东侧.样板间地下1层,地上3层,建筑高度10。020M,;本工程屋面主要分为坡屋B(有保温)、坡屋A(无保温)、不上人平屋面、上人平屋面(车库顶板及露台)。斜屋面为曼宁家平瓦屋面系统,面积约170.施工准备:1、技术准备:熟悉设计图纸及相关施工验收规范。按照本方案要求,施工负责人做好技术交底、安全交底。2、材料要求: 材料进场后应进行外观检查,并按规定进行抽样复验。屋面水泥瓦:须有出厂合格证、质量检验报告.水泥瓦的规格和技术性能应符合国家现行标准的要求。进场后应进行外观检验,须与建设单位现场工程师、

2、监理工程师共同确定进场材料是否合格、共同验收,原材料有缺陷部分须清除、退场;2.1平瓦及脊瓦的质量及储存、保管,必须符合下列规定:2。1.1平瓦及其脊瓦应边缘整齐,表面光洁,切槽清晰,厚薄均匀;不得有分层、孔洞、裂纹和露砂等缺陷,平瓦的瓦爪与瓦槽的尺寸应准确;2。1.2平瓦运输时应轻拿轻放,不得抛扔、碰撞,进入现场后应堆垛整齐;2.1。3水泥瓦应在环境温度不高于45的条件下保管;避免雨淋、日晒、受潮,并应注意通风和避免接近火源。三、施工工艺A、瓦屋面(保温不上人):1) 、黑色水泥瓦;2) 、3525mm木质挂瓦条铺设;3) 、50厚C20细石砼找平层,内配CRB556。5钢筋网片200mm*

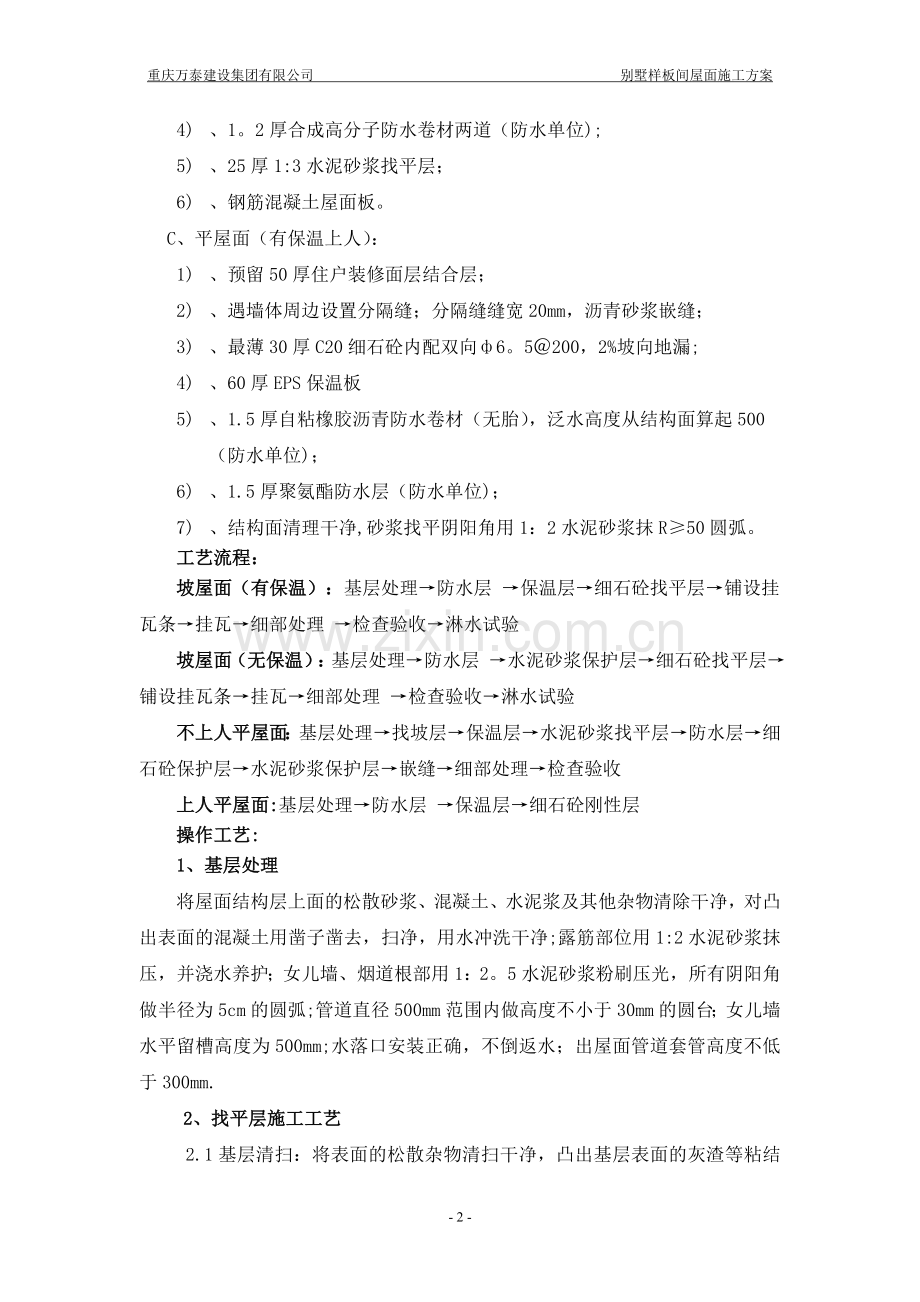

3、200mm;4) 、60厚XPS保温板;5) 、3mm厚SBS聚脂胎改性沥青卷材防水层(PEPY型,满粘)。泛水高度从结构面算起500(防水单位);6) 、1.5mm厚溶剂型橡胶沥青防水涂料(满涂)(防水单位);7) 、结构面清理干净,砂浆找平阴阳角用1:2水泥砂浆抹R50圆弧。B、平屋面(有保温不上人):1) 、遇墙体周边设置分隔缝;分隔缝缝宽20mm,沥青砂浆嵌缝;2) 、40厚C20细石砼内配双向6。5200(带坡);3) 、60厚挤塑聚苯板保温层;4) 、1。2厚合成高分子防水卷材两道(防水单位);5) 、25厚1:3水泥砂浆找平层;6) 、钢筋混凝土屋面板。C、平屋面(有保温上人):

4、1) 、预留50厚住户装修面层结合层;2) 、遇墙体周边设置分隔缝;分隔缝缝宽20mm,沥青砂浆嵌缝;3) 、最薄30厚C20细石砼内配双向6。5200,2%坡向地漏; 4) 、60厚EPS保温板5) 、1.5厚自粘橡胶沥青防水卷材(无胎),泛水高度从结构面算起500(防水单位);6) 、1.5厚聚氨酯防水层(防水单位); 7) 、结构面清理干净,砂浆找平阴阳角用1:2水泥砂浆抹R50圆弧。工艺流程:坡屋面(有保温):基层处理防水层 保温层细石砼找平层铺设挂瓦条挂瓦细部处理 检查验收淋水试验坡屋面(无保温):基层处理防水层 水泥砂浆保护层细石砼找平层铺设挂瓦条挂瓦细部处理 检查验收淋水试验不上

5、人平屋面:基层处理找坡层保温层水泥砂浆找平层防水层细石砼保护层水泥砂浆保护层嵌缝细部处理检查验收上人平屋面:基层处理防水层 保温层细石砼刚性层操作工艺:1、基层处理将屋面结构层上面的松散砂浆、混凝土、水泥浆及其他杂物清除干净,对凸出表面的混凝土用凿子凿去,扫净,用水冲洗干净;露筋部位用1:2水泥砂浆抹压,并浇水养护;女儿墙、烟道根部用1:2。5水泥砂浆粉刷压光,所有阴阳角做半径为5cm的圆弧;管道直径500mm范围内做高度不小于30mm的圆台;女儿墙水平留槽高度为500mm;水落口安装正确,不倒返水;出屋面管道套管高度不低于300mm.2、 找平层施工工艺 2.1基层清扫:将表面的松散杂物清扫

6、干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。 2。2洒水湿润:抹找平层水泥砂浆施工前,适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。 2.3砂浆拌制:找平层水泥砂浆配合比为13,采用砂浆搅拌机搅拌,拌合稠度控制在7cm. 贴饼冲筋:根据屋面坡度、找平厚度要求,拉线贴点标高(贴灰饼,间距不大于2m),铺抹找平砂浆时,先按流水方向以间距不大于2m冲筋,并设置找平层分格缝,缝宽一般为20mm,分格缝最大间距为6m. 2.4铺摊砂浆:根据标高控制点铺水泥砂浆,用铝合金刮尺刮平,木抹子搓揉、压

7、实.为避免气温过高影响施工质量,夏季施工找平层时宜于夜间施工。 砂浆铺抹稍干后,用铁抹子压实三遍成活。头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光. 2.5养护:水泥砂浆找平层抹平压光后,一般过12h进行洒水养护,视用料和气温作调整,以达到表面不出现裂缝和不受养护水冲刷为准。养护期7d,在养护期间保持表面潮湿。 3、防水层施工 具体作法详见屋面防水施工方案 4、保温层施工4。1基层清

8、理:将混凝土屋面上的杂物、垃圾等清理干净,保持干燥,基层验收合格并作隐检记录.4.2保温层铺设:将60mmEPS板铺设在屋面上,铺平垫稳,排列紧密,当保温板需要裁切时,边角一定要顺直、整齐,保温板之间拼缝一定要密实,相邻两板面高度一致。4.3保温板铺设过程严禁有明火,施工现场不得吸烟,在已铺完的板状保温层上行走或用胶轮车运输材料时,应在其上铺脚手板。保温层施工完成后,应及时进行下一道工序,以减少破坏和雨水进入,使保温层含水.5、屋面瓦施工5.1施工放线:屋面外沿、屋脊、烟囱、出屋面通风井等,按设计图纸及细部构造节点要求将尺寸用墨斗在混凝土面上弹出;5。2挂瓦条施工:挂瓦条均为经防腐处理铁衫木制

9、作:采用铁钉固定与刚性层之上。挂瓦条35*25mm:距屋脊线30mm弹一平行于屋脊的平行线。(钉挂瓦条时应将挂瓦条上口与之平齐.):距屋檐线20mm弹一平行于屋脊的平行线,此线为附加挂瓦条的位置。(钉挂瓦条时应将挂瓦条下口与之平齐,高度为两条挂瓦条的高度。):距屋檐线350mm再弹一平行于屋脊线的平行线(此线为第一条挂瓦条的位置,钉挂瓦条时上口与线平齐).以保证第一排瓦挑出檐口70mm。:其余挂瓦条的弹线:均分A-C之间的距离(最大距离为345mm,L/345有余数加上1,得出挂瓦条的行数.)5。3 安装及固定:瓦片安装由屋檐右下角开始,自右向左,由下而上进行。贴瓦必须隔排错缝排瓦.挂瓦条施工

10、完成后进行保温板施工,采用防腐木进行干挂屋面瓦,同时将80mm长耐腐蚀钢钉从水泥瓦连接预留点打入粘贴层及钢筋砼防裂层,钢钉进入防裂层深度必须保证最少10mm,严禁鲁莽施工破坏防水层;所有屋脊瓦,檐口第一排瓦采用座浆做法,以防风从屋脊、檐口处通过,造成掀瓦的隐患。6、细部构造施工工艺:搭接与固定等详见国标01J202-2,细部构造节点.四、质量细部要求:1、平瓦屋面与立墙及突出屋面结构等交接处,均应做泛水处理,防水层高度不小于250mm.2、 平瓦屋面的有关尺寸应符合下列要求:2.1 脊瓦在两坡面瓦上的搭盖宽度,每边不小于40mm。2.2水泥瓦伸入天沟的长度为100mm。2.3瓦头挑出封檐板的长

11、度为100mm. 五、验收规范要求 验收规范要求参照屋面工程技术规范GB50345-2004、屋面工程质量验收规范GB50207-2002、01J2022屋面做法相关条文说明执行。5。1、主控项目5。1。1平瓦、脊瓦及其辅助材料的质量必须符合设计要求和施工规范规定。5. 1。2平瓦必须铺置牢固,地震设防地区或坡度大于50的屋面应采取固定加强措施.5。1.3屋面瓦所用固定钉必须钉平、钉牢,严禁钉帽外露出瓦表面。5。2一般项目:5.2。1铺钉平整牢固,瓦面平整,行列整齐,搭接紧密,檐口平直.5。2。2脊瓦应搭盖正确,间距均匀,封固严密,屋脊和斜脊应顺直,无起伏现象.5.2.3泛水做法应符合设计要求

12、,顺直整齐,结合严密,无渗漏。六、质量保证措施6.1要严把材料关,进场材料必须符合设计和有关规范规定要求,并按要求作共同验收,不合格材料不得使用。6.2建立各道工序的自检、交接检和专职人员检查的“三检”制度,加强质量验收环节控制,特别是专职检查员验收这一环,做到严格把关。并有完整的检查记录。每道工序完成,应经监理单位检查验收,合格后方可进行下步工序的施工.6.3做好技术交底这一环节,每个主要分项工程必须有文字施工技术交底,交底要具体,能起到指导施工作用,并且要及时,要在施工前办理。6.4每个分项工程先做样板,经监理、甲方认可再大面积施工.七、安全文明施工管理7.1从事各项施工的操作人员一律遵守本岗位安全职责,特殊工种人员持证上岗. 7.2在屋面上施工必须做好临边防护.必要时系好安全带。7.3施工时精力集中,不得嬉戏大闹。夜间施工设置足够的照明。7。4屋面水泥瓦施工时不得污染墙面、檐口侧面及其他已施工完的成品。7.5施工现场严禁吸烟,必须按规定佩带好安全帽。施工现场的垃圾集中堆放,及时清运。- 6 -

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
