收藏 分销(赏)

广天室内精装修工程施工组织设计.doc

上传人:w****g 文档编号:3924572 上传时间:2024-07-23 格式:DOC 页数:62 大小:167.04KB
下载 相关 举报
广天室内精装修工程施工组织设计.doc_第1页
第1页 / 共62页
广天室内精装修工程施工组织设计.doc_第2页
第2页 / 共62页
广天室内精装修工程施工组织设计.doc_第3页
第3页 / 共62页
广天室内精装修工程施工组织设计.doc_第4页
第4页 / 共62页
广天室内精装修工程施工组织设计.doc_第5页
第5页 / 共62页
点击查看更多>>
资源描述

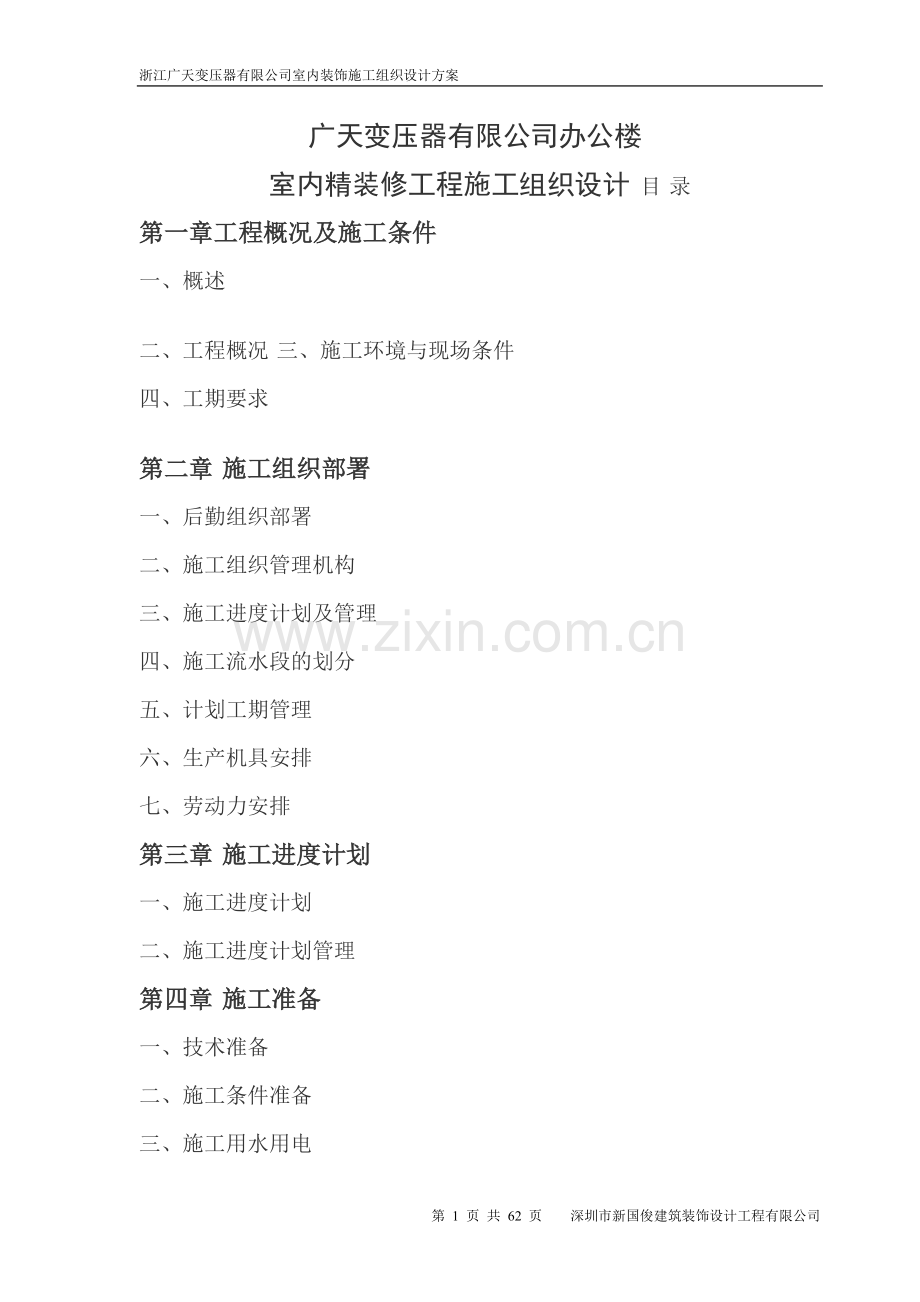

1、浙江广天变压器有限公司室内装饰施工组织设计方案广天变压器有限公司办公楼室内精装修工程施工组织设计目录第一章工程概况及施工条件一、概述二、工程概况三、施工环境与现场条件四、工期要求第二章施工组织部署一、后勤组织部署二、施工组织管理机构三、施工进度计划及管理四、施工流水段的划分五、计划工期管理六、生产机具安排七、劳动力安排第三章施工进度计划一、施工进度计划二、施工进度计划管理第四章施工准备一、技术准备二、施工条件准备三、施工用水用电第五章主要分部项工程施工方法一、铺设大理石(花岗石)地面二、铺设地砖地面三、铺设地毯地面四、玻璃隔墙安装五、木护壁墙饰面六、干挂大理石(花岗岩墙面)七、木材表面油漆涂饰

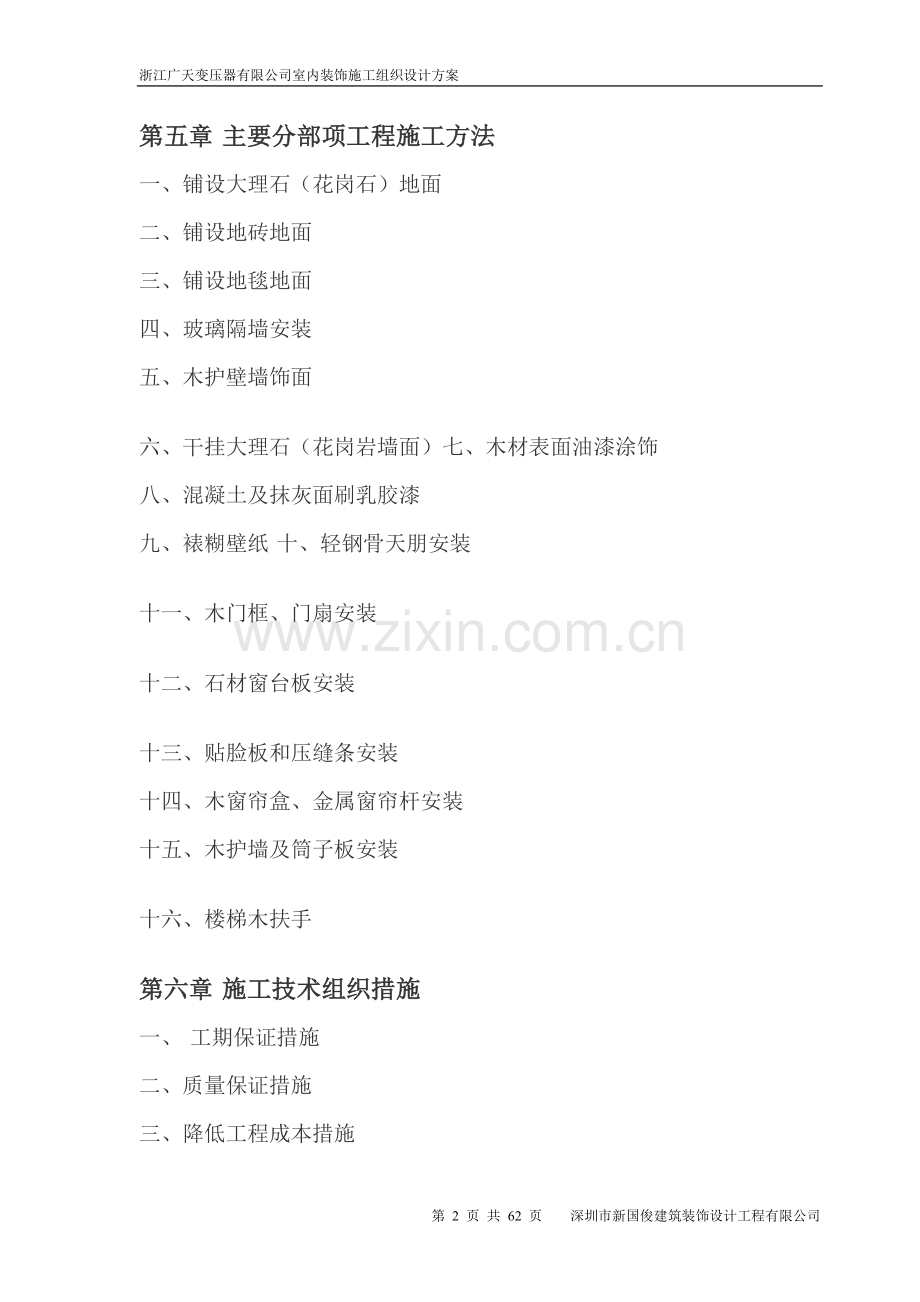

2、八、混凝土及抹灰面刷乳胶漆九、裱糊壁纸十、轻钢骨天朋安装十一、木门框、门扇安装十二、石材窗台板安装十三、贴脸板和压缝条安装十四、木窗帘盒、金属窗帘杆安装十五、木护墙及筒子板安装十六、楼梯木扶手第六章施工技术组织措施一、工期保证措施二、质量保证措施三、降低工程成本措施四、安全施工技术措施五、冬雨季施工措施六、环境保护措施七、现场文明施工管理八、施工现场布置附:1。平面布局图2。施工进度表第一章工程概况及施工条件一、概述1。1编制说明本施工组织设计为浙江广天变压器有限公司办公楼室内装饰工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为了该项工程施工全过程中按科

3、学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本组织设计.1。2适用范围本施工组织设计适用于一至三层中的大堂、展厅、会议室、办公室及四层客房等室内装饰工程。1.3编制资料本施工组织设计参照下列文件资料编制:a。浙江广天变压器有限公司办公楼室内装饰设计图纸;b。建筑装饰工程施工质量验收规范GB502102001;c.建筑地面工程施工及验收规范GB50209-2002;d.建筑防腐蚀工程施工及验收规范GB50212-2002;e。建筑涂饰工程施工及验收规范JG

4、J/T292003;f。建筑内部装饰设计防火规范GB50222-95;g。建筑工程施工现场供电安全规范GB5019493;h。民用建筑工程室内环境污染控制规范GB503252001;i。建筑玻璃应用技术规程JGJ11397;J.建筑工程施工质量验收统一标准GB503002001;k。建筑工程文件归档整理规范GB/T503282001;l台州市有关建筑装饰工程的地方规定与政策;m本公司制定的建筑装饰工程企业标准.1。4修订与协商本施工组织设计由编制单位负责解释,文中任何项目的修订由编制单位与有关单位协商解决,修订部分应作为附件,并经协商单位共同签署,所修订文件按日期顺序与本方案一同装订备案。1。

5、5相关信息a.精装修图纸设计单位:深圳市建筑装饰设计工程公司b.土建施工单位:台州市黄岩第二建筑工程公司二、工程概况21工程地址:台州市黄岩区西工业园开发区内22结构形式:框架剪力墙结构,共四层23工程造价:暂定180万元24工程特色:浙江广天变压器有限公司办公楼工程位于台州市黄岩西工业园区,总建筑面积约为2000平方米,四层框架结构.外饰石材、玻璃、铝板幕墙,环境优雅,外形简流畅;室内设计融汇了多元化现代理念,集办公、展示、会议及休闲等功能于一体,即充分秉承了企业经营者以服务为目的、与客户之间自然而然地产生亲切交流感的愿望,又极具体现了浓郁的企业文化品味,该项目的建成无疑将为黄岩西工业园区又

6、增添了一道亮丽的风景线。25工程内容:本室内装饰施工内容包括:一层:大堂、销售办公室、接待室、资料室、产品展示室;二层:技术办公室、技术挡案室、会议室、总经理办公室;三层:总裁办公室、总经理办公室、财务室、行政办公室、行政挡案室、会议室;四层:休息室(标准客房)。三、施工环境与现场条件土建、外墙施工已结束,施工水、电接驳点已预留。现场已具备装饰施工条件,且交通便利。四、工期要求自2006年9月18日至2006年12月25日。总工期为90天。第二章施工组织部署一、后勤组织部署本公司设在浙江台州的项目部作为室内精装修施工组织的后勤基地,目前我司已着手为广天办公楼组织了一支具有敬业精神的管理团队与具

7、备优良技能的精装修施工队伍。现主要的管理人员都已进入现场,并着手安排工地的施工作业;施工人员的食宿设施、现场的临时用电等都已安排就绪,装饰工人也以整装待发,随时可以投入正常的施工状态。在材料方面,我方已对台州装饰材料供应市场作了充分的调查,与各种材料供应商及生产商建立了联系网,并初步拟定了材料供应计划,随时可以确保本工程的材料供应;对需业主核定的材料,我方将认真按照规定呈交审批,根据进度计划表编定日期,准备有关的材料资料,例如技术说明书、试验报告、证明文件等,待获得批复后,马上安排订购及付运手续。二、施工组织管理机构、浙江广天变压器办公楼装饰工程我司将以业主的要求为准,快速、优质地完成精装修,

8、为此我司由总部选派技术好、素质高、能力强,精装修经验丰富的管理人员进驻工地。、为强化管理,项目部下设:计划调度、工程技术、质量监督、安全监督。3、施工管理组织机构及职能划分:A、项目经理部由公司组织管理人员、技术人员、财务人员组成,全面负责工地的组织管理工作,协调公司与甲方关系,解决工地现场出现的所有问题。B、工程总指挥由公司技术总工刘仙海海同志担任,对工作项目全面负责。C、项目经理由工程总指挥选定、负责与甲方进行工程总协调,对工程的人、财、物进行总安排、调度。D、地盘管理项目经理长驻工地,对工地的人、财、物施工质量、施工进度、施工安全进行总管、监督并组织检查工程的质量和进度;发现不安全因素及

9、时解决;发现工程质量问题及时处理,问题得到解决才能继续施工。E、技术管理装饰工程技术人员负责泥水工、木工、油漆工等工种的技术交底;对施工进度、质量负责。F、设计管理对施工过程中设计的变更,对图纸不合理的地方指出合理的设计,以及监理现场的施工与图纸的设计是否相符,负责与甲方协调设计上出现的问题。G、资金管理对工程项目各项资金的使用、收入和分配进行预测、控制、计划、核算、分析并考核、保证工程款专款专用、合理调配.H、日常事务管理负责监督工地、工人住宿的防火安全;财物的安全;所有档案资料的存放、整理以及协调工程项目部与甲方的联系、统计考勤。I、材料供应材料采购、验收出、入库,按要求保证货物质量和供货

10、时间以及存货安全。J、财务人员记清各科帐目,借款(现金、支票)手续,办理报销手续,按时做好各类报表及材料清单。三、施工进度计划及管理、按照业主所发出之施工总进度表内容,按时间或阶段编制相应的精装修的节点施工进度表,并于每月月底前,提交下一个月之精装修系统的月进度表,以监察施工进度。、制定出施工进度计划后,如果没有其它外界因素所影响,必须按照原定计划监察施工进度,由工地项目经理安排项目工程师、工程施工员等巡视工地装修进度,发现有拖期现象,马上组织安排加强力量,抢回工期。、各专业工程师,工程监督和技术指导会定期向工地项目经理汇报当时之精装修工程施工进度及工作情况,工地项目经理会将结果报告工程总指挥

11、及现场监理工程师和业主,以便及时配合协调计划的管理。、每周向业主和监理工程师提交一份报告,详细说明精装修的各项进度,并向监理单位提交运到现场的材料情况,施工现场的机械情况等内容,及时得到业主和监理工程师工作的支持。四、施工流水段划分广天变压器办公楼室内精装修工程依据现场的实际条件、安装交接时间、精装修工作量、工期、劳动力等方面,合理排定施工顺序和流水方向,减少穿插,避免互相制约,使各专业工种形成一条单线式流水施工线。因此本方案本着先深后浅的原则,分一个流水线,先配合隐蔽安装,后进行流水装修作业,其顺序为自上而下、分层公批地采用立体交叉流水施工方法。避免劳动力高、低峰及原材料进出场不平衡,最大限

12、度利用机械设备等手段,使本工程在宏观控制下,处在均衡、连续、有节奏的施工中。宏观调控灵活搭配与交叉穿插集中歼灭的手法,是本本工程作业区段划分的主导思想,其最终目的是确保流水作业线的整体平衡。五、计划工期的管理为了更好的把握住精装修全过程,以期顺利地实现预定的工期目标,必须加强施工计划管理,做到人尽其力,物尽其用,以优质、低耗,高速获得最佳的经济和社会效益,本工程建立工期计划动态管理模式,以业主指令计划为目标,控制关键工序,通过信息反馈,掌握工程进度动态,及时制定追赶计划,做到日保旬、旬保月调度,工期倒安排,确保计划的衔接稳定与均衡,对计划执行全过程实行系统性的有效控制,使工期按时达到目标。六、

13、施工机具安排为确保本工程的施工进度与施工质量,我司拟投入以下机械设备,并确保以下设备的完好性能.序号工具名称单位数量产地1电圆锯台5国产2气泵台5国产3曲线锯台6进口4手提小罗机把10国产5座式大罗机台2进口6砂轮切割机台6国产7云石切割机把4进口8冲击钻台12进口9角磨机把8进口10水平尺把20国产11水准仪台1国产12手电钻把15进口13喷枪把10进口14大汽枪把4进口15小汽枪把15进口16自攻钻把20国产17电焊机台20国产18木工机床台2国产七、劳动力安排、本工程精装修,工期短,质量要求高,为确保工程工期实现目标,合理部署施工人力,经测算施工高峰需75人,其中木工25人,泥水工15人

14、,油漆工15人、石材工5人、金属安装工10、其它工种10人。2、精装修施工力量的具体安排,选派承担过重点工程的优秀管理人员与优良的施工队伍负责施工,对材料的管理控制及时到位,以方便劳动力的平衡。第三章施工进度计划一、施工进度计划根据合同的工期要求,开工日为2006年9月27日,至2006年12月25日完工,总工期90天编制施工形象进度计划。(详见进度表)二、施工进度计划管理整个进度计划,包括图纸等资料提供,施工图深化设计,材料、机具进场时间,劳动力部署等每一个环节,每一分项工程的完成均围绕这一总的目标进行。为确保这一目标,构成一个自上而下,从总体到细部完整的计划体系。a、形象进度控制点:1)分

15、项工程计划;2)月进度计划;3)周计划。b、制定工期计划原则:工程计划从日计划开始,汇总成周计划、月计划统计表,构成从细部到总体的统计体系,通过统计、跟踪、反馈、对计划执行全过程的规律性、衔接性、动态性、系统性实行有效控制。第四章施工准备一、技术准备、认真学习施工图纸,了解设计意图,配合业主绘制施工图大样,消除错、漏、碰、缺等问题,解决施工技术与施工工艺之间的矛盾。、编制施工组织设计时要兼顾全面、突出重点、以施工图,施工规范,质量标准,操作规程作为组织施工的指导文件.、计算分项工程的工程量,疏通材料供应渠道,分析劳动力和技术力量,建立施工技术管理机构,组织质量安全体系以及施工计划。二、施工条件

16、准备为了充分利用工时提高工效,避免开工后造成不必要的停工窝工等现象,应具备以下条件:、根据合同的有关条款施工;、属乙方采购的材料及时定货并有条件按进度要求陆续进场;、材料需外加工订货的成品、半成品根据施工进度计划逐项落实。4、属业主确定的材料,必须提前10天将所需材料的品名、数量、质量要求、进场时间等相关信息及时地提供业主;5、与安装单位建立密切的配合关系,要求建安工程基本完成各类管件调试,如:消防、给排水空调、强弱电系统均调试完毕,室内装饰工程才可满足封闭施工的条件。三、施工用水、用电(一)施工用水、本工程在精装修期间主要用水有:砂浆搅拌机,装修拌合砂浆,在施工区域内接通。2、现场用水供水管

17、点由、由业主指定.(二)施工用电本工程精装修对施工电源的要求:()总配电容量:总线容量:60KW。在一层安装三相五线制总电箱一只(带计量表).()配电终端电柜、分布情况一层:1只电箱二层:1只电箱三层:1只电箱四层:1只电箱()现场施工用地拖,行灯配制数量行灯:50条地拖:50条第五章主要分部分项工程施工方法一、铺贴大理石(或花岗石)(一)、施工准备1.材料1)大理石块、花岗石块(由大理石厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。2)水泥:325号以上普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用白水泥.3)砂:中砂或粗砂。4)矿物颜料(擦缝用)、蜡、草酸。2.作业条件1)大

18、理石板块(花岗石板块)进场后应堆放在室内,侧立堆放,底下应加垫木方。并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。2)对部分需现场加工的石材,必需设加工棚,安装好台钻及砂轮锯,并接通水电源。需要切割钻孔的板,在安装前加工好。3)室内抹灰、水电设备管线等均已完成.4)房内四周墙上弹好+50cm水平线。5)施工前应放出铺设大理石地面的施工大样图。(二)、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。2、试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块;应按图案、颜色、纹理试拼。试拼后按两个方向编号排列,

19、然后按编号码放整齐.3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制大理石(花岗石)板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm.根据图纸要求把大理石(花岗石)板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。5、基层自理:在铺砌大理石(花岗石)板之前将混凝土垫层清扫干净(包括试排用的干砂),然后洒水湿润,扫一遍素水泥浆。6、铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆(找平层一般采用1:3的干硬性水泥砂浆,干硬程度以手捍成团不松散为宜).

20、砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度.7、铺大理石(花岗石)块:一般房间应先里后外进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0。5的素水泥浆,然后正式镶铺。安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击大理石板),根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装.大理石(或花岗石)板块之间,接缝要严,一般不留缝隙.8、灌浆、擦缝:在铺

21、砌后昼夜进行灌浆擦缝。根据大理石(花岗石)颜色选择相同颜色矿物颜料和水泥拌合均匀调成:稀水泥浆,用浆壶徐徐灌入大理石(花岗石)板块之间缝隙,并用小木条把流出的水泥浆向缝隙内喂灰。灌浆后,用棉丝轩蘸原稀水泥浆擦缝,与地面擦平,同时将板面上水泥浆擦净。然后面层加以覆盖保护。9、打蜡:当各工序完工不再上人时可打蜡达到光滑洁亮。10、贴大理石(花岗石)踢脚板:a。粘贴法:根据墙抹灰厚度,用:水泥砂浆打底找平并在面层划纹,干硬后再把湿润阴干的大理石(花岗石)踢脚板的背面,刮抹一层厚的素水泥浆(宜加%左右胶)后,往底灰上粘贴,并用木锤敲实根据水平线找平找直。24h后用同色水泥浆擦缝,将余浆擦净,与地面同时

22、打蜡。b。灌浆法:在墙两端先各镶贴一块踢脚板,其上楞高度在同一水平线内,出墙厚度应一致.然后沿二块踢脚板上楞拉通线,逐块依顺序安装,随装随时检查踢脚板的平直和垂直。相邻两声之间及踢脚板与地面、墙面之间用石膏稳牢,然后灌1:2稀水泥砂浆,并随时把溢出砂浆擦干净,待灌入的水泥砂浆终凝后,把石膏铲掉。踢脚板的擦缝做法同地面.踢脚线的面层打蜡同地面一起进行.踢脚板之间缝宜与地面大理石板对缝贴。11、墙面贴大理石(或花岗石):a.墙面湿贴大理石(或花岗岩)准备:在混凝土砂浆墙面先除去浮砂层,并按排版图的要求弹好线,如是卫生间墙面,在施工前还必须做好防水处理.b。以所弹好的标高线和块状分格线为依据,设置支

23、撑大理石(或花岗岩)的地面木托,以防水泥未干石材下坠.木托板表面平整,其高度为非整块石材的调节尺寸。墙面石材镶贴从木托开始自下而上进行。c。调制水泥砂浆,配合比为:水泥:107胶水:水=1:0。5:2。6 ,水泥砂浆应随调随用.d。在大面积镶贴前,先镶贴若干标准厚度的石材,横向每隔2M左右镶贴一块,用木靠尺和水平尺确定其两者间的水平度,作为镶贴厚度的依据,以便在镶贴过程中随时检查表面平整度.e。镶贴大理石(花岗石)应自下而上,自右而左进行。镶贴时,用铲刀涂抹在石材的背面,要求厚度均匀一致,四周刮成斜面,按线应位后,用手轻轻压实,再用橡皮锤轻轻敲击,使其与底层贴紧,并注意确保石材四周砂浆饱满,用

24、靠尺找平。注意保持相邻两行石材的平整一致和相邻两行石材的对缝一致,并观察两块大理石(或花岗石)间的色差,尽可能地使其保持一致.f。大理石(或花岗石)镶贴完成后,应用棉纱等软质材料清除其表面的砂浆。12、冬期施工铺设时,气温不应低于5,并保持其强度达到不小于设计要求的50.(三)、质量标准1。保证项目大理石的品种、规格、质量必须符合设计要求,面层与基层的结合(粘结)必须牢固、无空鼓(脱胶)。2.基本项目1)大理石表面洁净,图案清晰,光亮光滑,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。碎拼大理石颜色协调,间隙适宜,磨光一致,无裂缝、坑洼和磨伤.2)地漏坡度符合设计要求,不倒泛水,

25、无积水,与地漏结合处严密牢固,无渗漏。3)踢脚线表面洁净,接缝平整均匀,高度一致;结合牢固,出墙厚度适宜,基本一致。镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光滑.3。允许偏差项目饰面板工程质量允许偏差应符合下表的规定:项目允许偏差(mm)检查方法花岗岩大理石光面粗磨面光面粗磨面立面2323用2M托板线表面平整1313用2M靠尺或楔形塞尺阳角方正2424用方尺或楔形塞尺接缝平直2424用5M拉线或尺量饰线平直2323用5M拉线或尺量接缝高低0。330。53用直尺或楔形塞尺检查接缝宽度0.510.51用直尺检查二、铺设地砖(一)、质量要求1、表面光洁平整,无划伤裂痕。不缺楞少角.2、铺

26、设密实,无空鼓现象。3、接缝顺直美观.(二)、施工工艺1基层处理1)地面处理:对光洁的地面进行凿毛处理,凿毛深度一般应为510mm,凿毛眼的间距为30mm左右,然后清刷冲洗地面。2)若是卫生间混凝土地面,在铺设地砖前,还必须先作好防水处理。防水完成后,必须进行盛水试验,只有在确认无渗漏的情况下才能进行地砖铺设。2弹线、分格、定位1)按设计所要求的对角定位或垂直定位,以房间的中心点训中心,弹出相互垂直的两条定位线。2)按整个房间可排磁砖的奇偶数,在定位线上按磁砖尺寸进行分格,分格、定位时,应距墙边留出2030mm作为调整区,注意如房间内外铺地材料不同,其交接线应设在门框两边或的中间位置。3)预排

27、:铺贴前要预排。预排要注意同一墙面的横竖排列,不得有一行以上的非整砖,非整砖尽量排在次要部位或队角处.3磁砖镶贴1)在刷干净的地面上,摊铺一层1:3.5的水泥砂浆,厚度小于10mm.2)用线绳在墙面标高点上拉出地面标高线,以便垂直交叉定位。3)调制水泥砂浆:配合比为1:2水泥砂浆 ,应随调随用。4)卫生间地面应做出1:500的泛水斜度,并在镶贴地面磁砖之前做好防水处理。5)在大面积镶贴前,先镶贴若干标准厚度的石材,横向每隔1。5M左右镶贴一块,用木靠尺和水平尺确定其两者间的水平度,作为镶贴厚度的依据,以便在镶贴过程中随时检查表面平整度.6)镶贴时,用铲刀涂抹在磁砖的背面,要求厚度均匀一致,四周

28、刮成斜面,按线应位后,用手轻轻压实,再用橡皮锤轻轻敲击,使其与底层贴紧,并注意确保石材四周砂浆饱满,用靠尺找平.注意保持相邻两行磁砖的平整度一致和相邻两行磁砖的对缝一致,并观察两块磁砖间的色差,尽可能地使其保持一致。7)地面铺设养护两天后,再进行抹缝处理。将白水泥调成干性团,在缝隙上擦抹,使磁砖的缝内填满白水泥,再将磁砖表面擦干净.三、铺设地毯地面(一)、材料准备)地毯:根据铺设面积,合理选购适当规格的地毯,以最省料为度。)地毯胶粘剂、地毯接缝胶带、麻布条。)地毯木卡条(倒刺板)、铝压条(倒刺板)、锑条.)施工工具:张紧器、裁边机、切割刀、裁剪剪刀、漆刷、熨斗、弹线粉袋、扁铲、锺子等。(二)、

29、操作工艺工艺流程:清理基层裁剪地毯钉卡条、压条接缝处理铺接工艺修整、清理。)清理基层a。铺设地毯的基层要求具有一定的强度。b.基层表面必须平整,无凹坑、麻面、裂缝,并保持清洁干净。若有油污,须用丙酮或松节油擦洗干净;高低不平处应预先用水泥砂浆填嵌平整。)裁剪地毯a.根据房间尺寸和形状,用裁边机从长卷上裁下地毯。b.每段地毯和长度要比房间长度长约20MM,宽度要以裁出地毯边缘后的尺寸计算,弹线裁剪边缘部分.)钉木卡条和门口压条a。采用木卡条(倒刺板)固定地毯时,应沿房间四周靠墙脚12CM处,将卡条固定于基层上.b.在门口处,为不使地毯被踢起和边缘受损,达到美观的效果,常用铝合金卡条、锑条固定。卡

30、条、锑条内有倒刺扣牢地毯。锑条的长边与地面固定,待铺上地毯后,将短边打下,紧压住地毯面层。c。卡条和压条可用钉条、螺丝、射钉固定在基层上。)接缝处理a.地毯是背面接缝。接缝是将地毯翻过来,使两条缝平接,用线缝后,刷白胶,贴上牛皮胶纸。缝线应较结实,针脚不必太密.b.胶带粘结法,即先将胶带按地面上的弹线铺好,两端固定,将两侧地毯的边缘压在胶带上,然后用电熨斗在胶带的无胶面上熨烫,使胶质熔解,随着电熨斗的移动,用扁铲在接缝处辗压平实,使之牢固地连在一起。c.用电铲修葺地毯接口处正面不齐的绒毛。)铺接工艺a.用张紧器或膝撑将地毯在纵横方向逐段推移伸展,使之拉紧,平伏地平,以保证地毯在使用过程中遇至一

31、定的推力而不隆起。张力器底部有许多小刺,可将地毯卡紧而推移。推力应适当,过大易将地毯撕破;过小则推移不平,推移应逐步进行。b.用张紧器张紧后,地毯四周应挂在卡条上或铝合金条上固定。)修整、清理地毯完全铺好后,用搪刀裁去多余部分,并用扁铲交边缘塞入卡条和墙壁之间的缝中,用吸尘器吸去灰尘等。(三)、施工注意事项()凡能被雨水淋湿、有地下水侵蚀的地面,特别潮湿的地面,不能铺设地毯.()在墙边的踢脚处以及室内柱子和其它突出物处,地毯的多余部分应剪掉,再精细修整边缘,使之吻合服贴。()地毯拼缝应昼量小,不应使缝线露出,要求在接缝时用张力器将地毯张平服贴后再进行接缝。接缝处要考虑地毯上花纹、图案的衔接,否

32、则会影响装饰质量。()铺完后,地毯应达到毯面平整服贴,图案连续、协调,不显接缝,不易滑动,墙边、门口处连接牢靠,毯面无脏污、损伤。四、玻璃隔墙安装(一)材料准备1玻璃隔墙所用之玻璃品种和厚度按设计要求选用。2本工程使用的玻璃规格主要有:普通清波、钢化玻璃、锔漆玻璃、磨砂玻璃等。(二)操作工艺、施工时,先按图纸尺寸在墙上弹出垂线,并在地面及顶棚上弹出隔墙的位置线.、根据已弹出的位置线,按照设计规定的下部做法(砌砖、板条、罩面板)完成下半部,并与两端的砖墙锚固.、做上部玻璃隔墙时,先检查木砖是否已按规定埋设。然后按弹线先立靠墙立筋,并用钉子与墙上木砖钉牢;再钉上、下楹及中间楞木。五、木墙裙饰面(一

33、)材料准备、胶板:表面光滑,纹理清晰,色调一致,不能有锯毛,啃头的痕迹。、木方:30*40红松或白松木方条,含水率应小于15%,并不能有腐朽、节疤、劈裂、扭曲等弊病。、衬板:915MM的胶合板,表面平整、光滑。、硬木压条:3050MM方条,不能有腐朽、节疤、劈裂等毛病。、其它:圆钉、木胶粉、射钉等.、施工工具:电锯、割刀、锣木机、电钻、射钉枪、锺子等.(二)操作工艺1.施工要点:)砌砖墙时,在设计规定的木墙裙位置上,预埋入经过防腐处理的木砖。)木栅格用30*40MM的木方条,分格档距以300300MM为宜。)木栅格直接与每一块木砖钉牢,每一块木砖钉两枚钉子,钉子以上下斜角错开,这样不容易出现松

34、动现象。)装饰防火板面层如需打蜡、拼缝、裁口时,应按设计进行。 2。操作要点)安设墙裙时,先在墙上弹线分档,木栅格墙筋用圆钉与木砖钉牢.)墙裙钉上木栅格墙筋时,横向设标筋拉通线拉平,竖向吊线找直。根部和转角处用方尺找规矩,所楔木垫块必须与木栅格钉牢。)用915MM厚胶合板作底层,好面向外,底板和木栅格接触面涂胶后钉在木栅格上。外露钉帽必须钉入板中2MM。)墙裙木栅格在阴阳角转角处的两面墙面300MM范围内必须加钉木楞。)装饰防火胶板的背面应均匀涂刷一道薄木胶液,然后紧密粘贴,板子的上口应平齐。并用小木条加钉小圆钉暂时固定,待胶液固化后,拔除圆钉和木条.)木墙裙的顶部钉压条时要拉通线找平,木压条

35、要挑选厚薄均匀、颜色相似的木料加工制作,阴角接缝处需采用上半部45度斜槎、下半部平顶的接法。六、干掛大理石墙面(或花岗石)(一)质量要求1)饰面板的品种、规格、颜色必须符合设计要求,其质量必须符合石材有关标准规定。2)对石材尽可能作六面防水防污处理,在石材表面至少刷两遍防护剂,确保石材不泛碱,不出现色斑。3)饰面板的安装必须牢固、平整、无缺楞掉角和裂纹等缺陷.(二)施工工艺1)作业条件a施工现场的水、电必须满足施工的要求。作业面上的基层外形尺寸已经复核,多余的混凝土屑已经凿除,务必使基层的误差保证在本工艺能调节的范围之内,作业面的环境已清理完毕。b操作位置的脚手架等临时设施必须满足操作要求,并

36、符合安全规定。c各种机具的设备如冲击钻、切割机、钻机、板手、测力板手、角磨机、电焊机、胶枪等已齐备和完好.2)放线:由墙面上至下弹出垂直线,投点在地面的固定点上。找垂直时,一般离开墙面5070MM为宜。然后根据垂直线找出钢龙骨摆放的位置(立龙),一般立龙骨间距不大于1200MM,弹出横平竖直的分格墨线。3)按装埋件:检查埋件的几何尺寸必须符合图纸设计的要求,化学锚栓必须满足设计强度值的要求,穿墙螺杆必须采用镀锌处理。安装埋件前,先将埋件准确定位,然后在砼墙面(或梁、砼楼地面上)按孔位钻出螺栓孔,植入化学锚栓.如是砖墙面部位需加固时,必须采用穿墙螺栓,其螺杆有效长度必须大于于墙体厚度.埋板就位后

37、,所有的螺丝必须拧紧,且同一平面的螺丝紧力必须均匀.4)钢龙骨安装:安装钢龙骨的顺序为先安装竖龙骨-再安装横龙骨。安装竖龙骨前,先安图纸的要求,准确下料,摆放竖龙骨必须保持垂直,再将竖龙点焊定位,注意相邻竖龙骨间的间距必须一致。竖龙调整好后,再将其与埋件(衬角码)进行满焊。横梁安装前必须在立龙表面安石材横向严格分格的尺寸弹出中线,再将横梁就位后进行满焊。焊接时必须注意:焊条必须采用E552型中碳钢焊条,焊缝高度必须大于7MM,且必须保证饱满、平滑、无漏焊、咬边等现象。所有的龙骨焊接完成后,必须除去焊渣,作防锈处理。5)掛件安装:按放线和设计挂件的规格、数量的要求安装挂件,同时必须用测力板手检测

38、膨胀螺栓与连接螺母的旋紧力度,使之达到设计质量的要求。6)板材安装:一般由下而上依次按一个方向顺序安装,尽量避免交叉作业以减少偏差,并注意板材色泽的一致性,每层安装完成,应作一次外形误差的调校,并以测力板手对挂件螺栓旋紧力进行抽样复验.(三)、注意事项1.若是离缝干挂,每一施工段安装完成后经检查无误,可清扫拼接缝,填入橡胶条,然后用打胶机进行硅胶涂封。一般硅胶只割平接缝表面或比板面稍凹少许即可。2.清理:每次操作结束要清理操作场,安装完工不得留下杂物,以防硬物跌落破损饰面板.七、木材表面油漆饰面(一)、施工工艺木质表面油漆分混色油漆和清漆.木质表面主要是指门窗、家具、木装修(如墙裙、隔断、挂镜

39、线、顶棚等)。一般松木等软材类的木质表面,以采用调合漆或清漆面的普通或中级油漆较多;硬材类的木质表面则多采用漆片、蜡克面的清漆,属于高级油漆.、清油、铅油、调合漆面)施工程序:刷清油嵌批腻子刷铅油刷调合漆。)涂饰方法:为保证质量,每道工序应按如下操作方法进行.a、刷清油:清油一般的配合比以1:2.5(熟桐油:松香水)为好。这种清油较稀,帮能渗透入木材内部,起到防止木材受潮变形、增强防腐的作用,并使后道嵌批的腻子、刷的铅油等能很好地与基层粘结。刷清油要求不宜过厚,薄而均匀.b、嵌批腻子:清油干后应即进行嵌批腻子.所有洞眼、裂缝、榫头处以及门心板边上的缝隙也都要嵌批整齐。腻子干后,应用木砂纸打磨,

40、要求表面平整清洁,利于涂刷。打磨后应清扫干净。c、刷铅油:可使用刷过清油的油刷操作.要顺木纹刷,不能横刷乱涂,线角处不能刷得过厚,以免产生皱纹。里外分色及裹楞分界线要刷齐直。铅油干后(一般需24H),用细砂纸轻轻打磨至表面光洁为止,要注意不能磨掉铅油而露木质。磨后要清扫干净,如还有部分需找补腻子时,可用加色腻子找嵌并修补铅油。d、刷调合漆:可使用刷过铅油的油刷操作,用新油刷的反而不好,易留刷痕。刷调合漆时,刷行不能过长或过短,如刷毛过长,油漆不易刷匀,容易产生皱纹、流坠现象;刷毛过短,漆膜上会产生刷痕和漏底等缺陷。调合漆的粘度较大,涂饰时要多刷多理,还要注意保持环境卫生,防止污物、灰砂沾污油漆

41、面。、润粉、漆片、聚脂(或硝基)清漆面(磨退面)1)施工程序:润粉嵌腻子磨退(打磨)刷、理漆片磨退(打磨)刷亚光面漆一底磨退(打磨)刷亚光面漆二底磨退(打磨)刷亚光面漆三底磨退(打磨)打保护蜡。2)涂饰方法:为了确保质量,各道工序必须按如下方法施工。a、润粉:类似腻子有油粉、水粉两种.油粉是用大白粉、颜料、熟桐油、松香水配成,操作方法是用棉纱团蘸油粉来回多次揩擦物面,有棕眼的地方要注意擦潢棕眼。水粉是大白粉、颜料和水胶配成,操作方法与油粉一样,但水粉是用品色颜料配成的.品色颜料着色力较强,操作时要仔细,对细小部位要随涂随擦,大面积处要涂快、涂匀,尢其在接头重叠处勿因涂粉不匀而造成颜色深浅不一.

42、b、嵌腻子:通常,做蜡克上光的木质表面质量要求较高,不允许有较多的损坏处,如损坏不多,可在刷过23遍漆片后,用大白粉加漆片配成腻子嵌补;如损坏较多,可用加色石膏油腻子嵌补,腻子颜色要与油粉色相同,切忌太深或太浅.嵌腻子力求疤小,干后用细砂纸磨光多余腻子.c、刷漆片:这是最关键的一道工序,要达到颜色一致,必须在这道工序中调整。刷漆片前先将漆片溶解。溶解干漆片一般采用的比例是5:1(酒精:干漆片),经过24H后干漆片才能溶解.使用时,还要用酒精兑稀到适当稠度才可涂刷.两遍漆片干后,用大白粉、漆片调成的腻子找嵌小裂缝及损坏处。腻子干后用砂纸磨平,再刷第遍漆片。d、理漆片:先用白布包棉花蘸漆片,再用手

43、挤出多余漆片,顺木纹揩擦几遍,再在面积较大打圈揩擦。e、刷理亚光聚脂(或腊克):将聚脂漆用香蕉水稀释,用刷过漆片后洗净排笔涂刷.但应注意聚脂漆和香蕉水的渗透力都很强,如在一个地方多刷、多揩,容易把底层漆膜泡软而翻起,所以只能刷一个来回而不能多刷。一般刷45遍即可。第1遍聚脂漆可以较稠些,以后的几遍要用倍的香蕉水兑稀的聚脂来涂刷.每遍之间应用旧砂纸轻磨遍。理平的揩理遍数一般为遍有时更多,根据聚脂的情况而定,做到漆膜丰满,表面平整光滑即可。f、打蜡:先上砂蜡。在砂蜡内加入少量煤油,再用干净棉纱或纱布蘸蜡在物面上涂擦。(二)、施工注意事项、油漆涂饰前,应将木料表面上的灰尘、污垢等清涂干净.木材表面的

44、缝隙、毛刺、棱角和脂囊修整后,要用腻子填补,并将腻子磨光。较大的脂囊应用木纹相同的材料如胶镶嵌。节疤处应点漆片遍。、溶剂性混色高级油漆做磨退时,宜用醇酸树脂油漆涂饰,并根据涂膜厚度增加遍油漆和磨退、打砂蜡、打油蜡、擦亮的工序。、涂饰门窗扇时,不冒头顶面和下冒头底面不得漏饰油漆.、木地(楼)板涂饰油漆不得不少于三遍.八、混凝土及抹灰表面乳胶漆(一)材料准备、涂料:乙酸乙烯乳漆、调腻子用料:滑石粉或大白粉,石膏粉,羧甲基纤维素,聚醋酸乙烯乳液。、颜料:各色有机或无机颜料。(二)作业条件、墙面应基本干燥,基层含水率不大于;、过墙管道、洞口等处应提前抹灰找平;、门窗安装完毕,地面施工完毕;、环境温度保

45、持在以上;、做好样板间并经鉴定合格。(三)操作工艺、清理墙面:首先将墙面起皮及松动处清理干净,将灰碴铲干净,然后将墙面扫净.、修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。、刮腻子:刮腻子遍数可由墙面平整程度决定,一般情况下为遍,腻子重量配比为乳胶:滑石粉:纤维素1:5:3。5,第一遍用胶皮刮板竖向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。干燥后磨砂纸将浮腻子及斑迹磨平磨光,再将墙面清扫干净.第二扁用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并扫干净。第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨光磨平,不得将腻子磨穿。、刷第一遍乳胶漆

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
