收藏 分销(赏)

煤仓清理安全技术措施.doc

上传人:精*** 文档编号:3924500 上传时间:2024-07-23 格式:DOC 页数:8 大小:22.54KB
下载 相关 举报
煤仓清理安全技术措施.doc_第1页
第1页 / 共8页

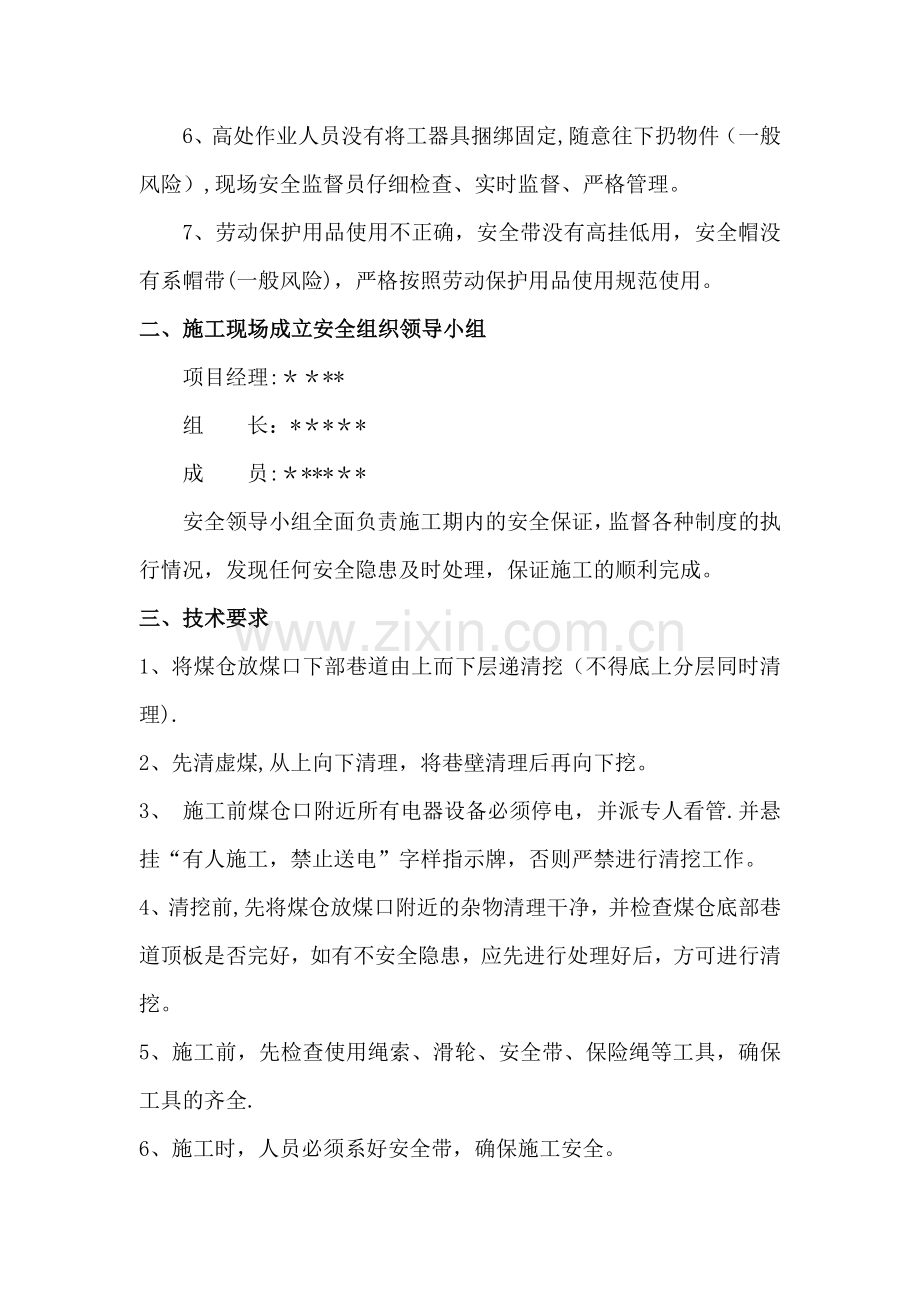

煤仓清理安全技术措施.doc_第2页
第2页 / 共8页
煤仓清理安全技术措施.doc_第3页
第3页 / 共8页
煤仓清理安全技术措施.doc_第4页
第4页 / 共8页
煤仓清理安全技术措施.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

1、*原煤仓及产品仓清仓工程安全技术措施编制人: 审核人: 审批人: 编制单位:*有限公司日 期:2016年10月30日安全技术措施该项目为*原煤仓清仓工程。为确保煤仓无堵塞现象,正常使用,需清理煤仓内堆煤,内壁挂煤,内壁浮煤,我单位根据现场情况,特制定安全技术措施如下:一、危险源辨识1、未对施工人员进行安全分析交底,不熟悉现场危险源(一般风险)。技术安全人员对施工作业程序进行交底2、对施工程序不了解,盲目施工造成伤害(一般风险)。对施工人员进行安全技术交底.3、在施工区域抽烟(一般风险).施工现场及油漆存放处严禁动火、吸烟或携带火种。4、设备电缆线没有接好(一般风险)。配专业电工接线并仔细检查。

2、5、煤仓周围设备没有安排专业人员负责看守,在清仓时没有切断电源(一般风险)。派专人看守、下班时专人检查电源断电情况。6、高处作业人员没有将工器具捆绑固定,随意往下扔物件(一般风险),现场安全监督员仔细检查、实时监督、严格管理。7、劳动保护用品使用不正确,安全带没有高挂低用,安全帽没有系帽带(一般风险),严格按照劳动保护用品使用规范使用。二、施工现场成立安全组织领导小组项目经理:*组 长:*成 员:*安全领导小组全面负责施工期内的安全保证,监督各种制度的执行情况,发现任何安全隐患及时处理,保证施工的顺利完成。三、技术要求1、将煤仓放煤口下部巷道由上而下层递清挖(不得底上分层同时清理). 2、先清

3、虚煤,从上向下清理,将巷壁清理后再向下挖。3、 施工前煤仓口附近所有电器设备必须停电,并派专人看管.并悬挂“有人施工,禁止送电”字样指示牌,否则严禁进行清挖工作。 4、清挖前,先将煤仓放煤口附近的杂物清理干净,并检查煤仓底部巷道顶板是否完好,如有不安全隐患,应先进行处理好后,方可进行清挖。 5、施工前,先检查使用绳索、滑轮、安全带、保险绳等工具,确保工具的齐全. 6、施工时,人员必须系好安全带,确保施工安全。 7、工作人员下仓前,必须详细安全带、保险绳、滑轮,是否有损伤,是否完好、合格、带卡是否能够卡严卡实,正确使用工具,若有问题,必须立即更换。 8、施工过程中煤仓上口必须安排一名专职人员佩戴

4、好保险带进行把口警戒和监视上下人员绳子运行情况,不得与煤仓入口四周摩擦,跟班班长严格检查落实到位. 9、拉绳人员必须精力集中确保安全,不得闲侃嬉闹,有恐高症和高血压人员不得进入煤仓工作 10、加强现场跟班,施工队负责人及跟班领导必须对清理工作进 行现场检查,及时排除发现的隐患.11、清仓人员不得集中站位,员工禁止吸烟。12、在清仓过程中不得使用空气炮.13、所有参与施工人员需学习本措施并签字确认。 四、清仓安全技术措施(一)清仓安全技术措施:1、清仓前,必须将煤仓上口5米范围内的杂物及能移动的设备清理走,并用网片把仓口栅栏围住。2、仓口由跟班队干统一指挥,仓内由班长统一指挥。3、下井前要签定单

5、项特殊工程责任书,并且现场坚持牌板管理。看电话人员当班明确人员名单、电话号码写在现场,看电话人员不得擅自离岗。4、所有施工人员必须精力集中,上下配合好,清仓工作要彻底,不留隐患。5、每班作业期间必须有专职队干现场统一指挥。6、清仓作业期间,煤仓上口所有皮带机头开关必须停电闭锁,并由皮带队派专人看护开关。7、所有清仓人员必须现场交接班,上一班班长要向下一班交待清楚仓内情况及遗留问题.8、风机接至煤仓上口,风机正常运转的情况下,再往仓内接风筒。9、风筒下口要固定好,避免风筒来回摆动。煤仓接入风筒通风前,严禁人员进入煤仓作业,通风10分钟后,由专职瓦斯员检查瓦斯浓度,符合规定后,方可进入作业。遇有风

6、筒裂开和出现无计划停风时,煤仓内作业人员要迅速撤出。10、每班配备一名专职瓦检员跟班,跟班队干、班组长要携带便携式瓦检仪,瓦检员每班检查仓内瓦斯浓度不少于3次,瓦斯浓度在0.5%以下,二氧化碳浓度在1.5%以下时方可作业.11、接班后,跟班队干负责检查各种固定情况,符合要求后,由班长先下,检查仓壁及仓内情况,确认无任何隐患后,由班长和仓口跟班队干联系下人。12、每班由跟班队干指定仓口、仓内、给煤机处负责联络的人员。13、滑轮挂钩嘴要用10铅丝绑住封口。14、保险绳、给煤机要编号管理,所有保险带要用专用保险带.15、下人时先挂好保险带,再坐绳套,下到仓底后,先将保险带从提人绳上取下,然后将保险带

7、挂到保险绳上,方可脱离提人绳套,人员上到仓口时,先下绳套,然后再摘开保险带.16、整个清仓过程中要保持电话畅通,音质清晰,若电话损坏或音质不清晰时必须停止放煤,通话正常后方可继续作业。17、电话联络时,一切行动听仓内班长指挥。18、仓内电话要固定好,避免水淋湿,且仓内电话要用麻绳吊挂,以免挣脱电线接口,影响正常联络。清仓期间,自动化科设专人值班,确保电话畅通.19、施工过程中,仓口严禁下工具、下材料.20、启动风机前必须按煤矿安全规程要求检查瓦斯,符合要求后方可人工启动风机,且要专人看管风机,在风机运行期间班班向通风调度汇报风机运转情况。21、清仓时,保险绳放松至人员便于作业为止,不可放的太长

8、,保险绳环离煤面不低于1。5米,以防人员陷入煤中。放煤时,保险绳必须吃劲。22、清仓过程中,仓口除需在此作业的人员外,其它人员严禁在仓口停留,仓口人员要保管好身上的物件,严禁任何人的任何东西掉入煤仓。23、整个施工过程中,仓内所有人员严禁摘开保险带(除将保险带挂钩钩入提人绳的铁环时).24、施工过程中,跟班队干、班组长每班检查保险带、保险棕绳、滑轮等设施固定情况不少于3次,如有损坏要及时更换.25、整个施工过程中,仓内、仓口、溜煤咀处电话要保证联系畅通,放煤时一旦出现联系中断,溜煤咀处看电话人员要及时命令司机停止放煤。26、每次放煤时,煤面斜坡的上边缘与仓壁之间的最小距离为1米,接近1米时,仓

9、内人员要及时与仓口人员联系停止放煤.27、放煤时,当班班长负责指挥并检查放煤高度,仓内看电话人员只听从班长指挥.28、放煤前,班长必须检查仓内每个清仓人员保险带吊挂情况及每根保险绳环距煤面的高度,确认无问题后再放煤。29、放煤时,仓内人员要密切注意煤面高度变化,如变化不大,则可能出现高棚现象,必须立即停止放煤,仓内所有人员撤离煤仓,处理高棚后,仓内情况一切正常时方可继续清仓.30、放煤时,给煤机不出煤或出煤量减少,看电话人员要立即命令司机停止放煤,并与仓口联系,撤出人员,处理后确认无危险时方可继续作业。不放煤时,皮带队要闭锁给煤机开关。31、放煤过程中,保险绳始终处于张紧状态,清仓时,保险绳松

10、弛度不得超过0.5米。32、仓内人员安全帽要系紧帽带。33、清仓期间,在煤仓上口所有通往煤仓通路上距煤仓10m外地点设好警戒,挂“正在作业,严禁进入”牌。34、清仓发现仓壁有特殊情况时,要及时与生产中心联系,制定措施后处理。35、放煤前,仓内专人检查保险绳的张紧度,无问题后,方可发出放煤命令。(二)设备运转安全措施1、开关电缆要安设吊挂整齐,各种保护要齐全完好,性能可靠。2、设备包机到人,责任到人,严格执行日检制度。3、坚持用电申请制度。4、不得带电搬迁电气设备,停电检修严格执行电业安全规程的有关规定.5、停电检修设备严格送电制度及“两票”制度。6、严格按接地细则和整定细则进行开关的接地和整定

11、。7、加强设备的检修和保养,确保安全运转.(三)其他安全措施1、施工人员应当严格遵守安全生产制度和各项安全措施,严格落实各工种的安全操作规程。施工作业前,必须检查所用工具和设备的可靠性,严禁超负荷、带病违章作业。2、进入施工现场人员必须遵守施工现场安全规定,并按要求着装。(身穿紧口工作服,脚穿防滑鞋,头戴安全帽,腰系安全带)3、作业前要对操作现场的安全情况,使用的工具进行详细检查,确认安全无误后,方可作业.4、施工过程中若发现高处作业的安全设施有缺陷或隐患,务必及时报告并立即整改。5、高空作业时,不得把工具、器材放在工作点边缘。传递物件应当使用吊绳.严禁上下抛掷工具、器材.6、施工人员要做到安

12、全文明施工、服从指挥,严格执行洗煤厂各种安全技术规程和措施.7、在车间内施工时,不允许触动任何机械设备的开关机按钮.8、安全防护设施必须严格按照方案和有关规范标准施工设置,并有专人进行监督管理。9、施工现场必须有明显的消防安全标志,各种安全消防器材必须齐全.10、施工人员必须服从洗煤厂安全监督人员的指挥,听从分配。11、施工现场严禁吸烟,对施工人员进行防火教育,使全体施工人员达到“四懂、四会”,既懂火灾危险性,懂火灾预防措施,懂火灾补救方法,懂逃生疏散办法,会报火警,会使用消防器材,会处理险情事故,会组织疏散。12、施工现场在存有易燃、易爆物品的地方,严禁动火和用火。使用易燃易爆物品必须制定防火措施,责任落实,配备灭火器材,确保施工安全。13、设专职安全员,监护施工中的安全工作.

展开阅读全文
收益排行: 01、路***(¥15400+),
02、曲****(¥15300+),
03、wei****016(¥13200+),
04、大***流(¥12600+),
05、Fis****915(¥4200+),
06、h****i(¥4100+),
07、Q**(¥3400+),
08、自******点(¥2400+),
09、h*****x(¥1400+),
10、c****e(¥1100+),
11、be*****ha(¥800+),
12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
