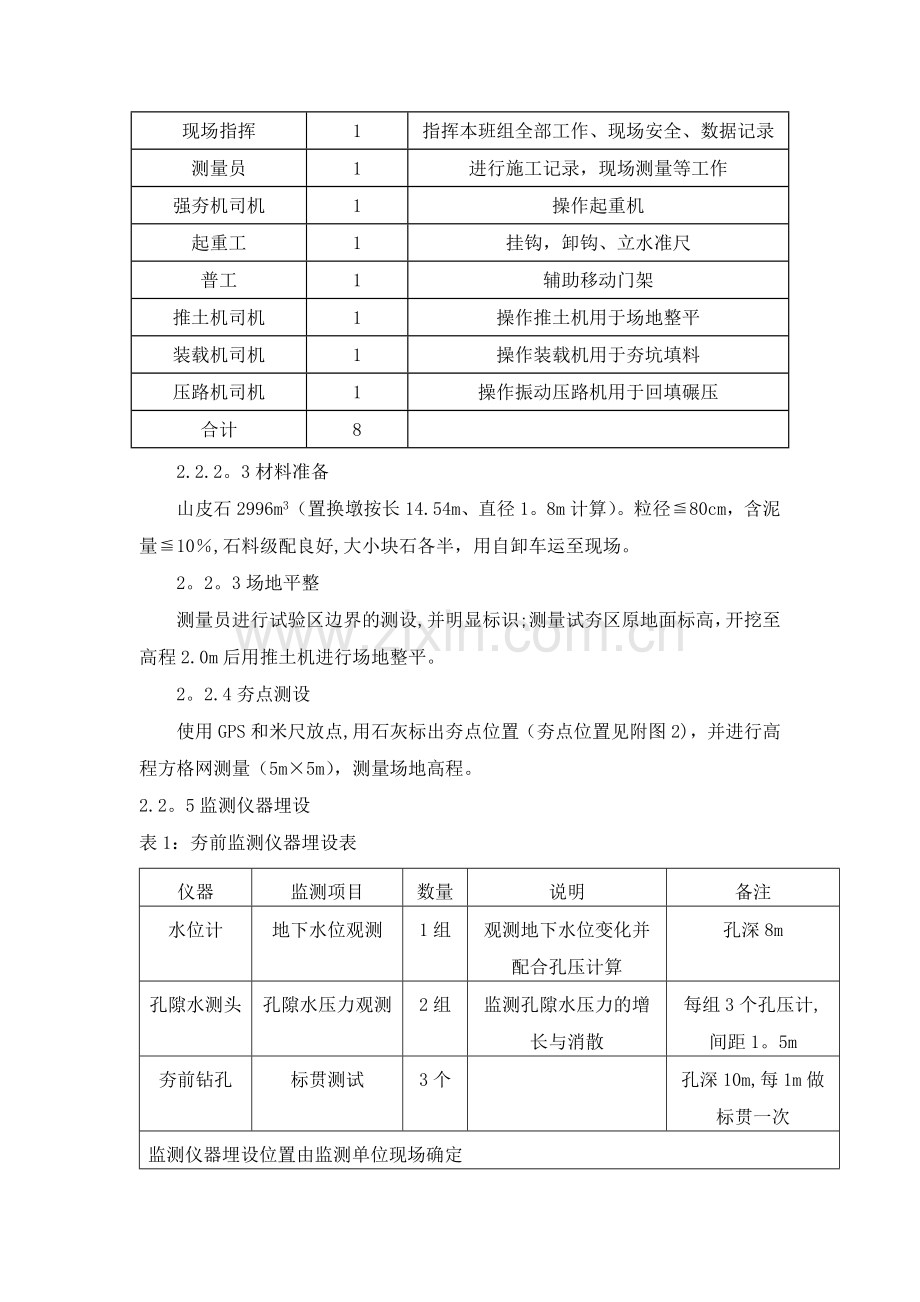

强夯置换试夯施工方案 一、 典型施工的目的 软土地基处理工程强夯置换处理区域面积24。99万m2,共分为A1、A2、A3、B1、B2、7,6个施工区域.根据地勘钻孔资料,强夯置换处理区域地质由上至下依次是素填土、淤泥质粘土、粉质粘土、粗砂。根据设计要求,本次置换范围为碎石置换墩穿透淤泥质粘土,置于粉质粘土上。在大面积开始强夯置换前,进行为期73天的典型施工,用以确定: 1、最佳夯击能; 2、达到收锤标准的夯击次数; 3、夯坑填料量、强夯置换工效、人机料配置是否满足进度要求; 4、夯点间距确定、强夯置换顺序(最佳机械行走路线); 5、夯后场地地基承载力; 二、 主要施工方法 2。1施工工艺流程 施工准备→场地平整→夯点测设→监测仪器埋设→一、二遍点夯施工→满夯施工→场地整平→检测→碾压 2。2施工方法 2.2。1试夯区位置 试夯区由设计单位指定.如附图1所示. 2。2.2施工准备 2。2。2。1机械准备 强夯机:50t履带式起重机1台,采用自动脱钩装置. 夯锤:圆底异型夯锤。锤重32.5t、直径1。3m、锤高3.6m、落距21。6m的夯锤用于一、二遍点夯;锤重14。12t,直径2.8m,落距10.7m的夯锤用于满夯. 辅助机械:推土机1台、转载机1台、振动压路机(200KN)1台。 测量仪器:水准仪1台、GPS 1台。 2。2。2。2人员准备 工种 人数 职责范围 现场指挥 1 指挥本班组全部工作、现场安全、数据记录 测量员 1 进行施工记录,现场测量等工作 强夯机司机 1 操作起重机 起重工 1 挂钩,卸钩、立水准尺 普工 1 辅助移动门架 推土机司机 1 操作推土机用于场地整平 装载机司机 1 操作装载机用于夯坑填料 压路机司机 1 操作振动压路机用于回填碾压 合计 8 2.2.2。3材料准备 山皮石2996m3(置换墩按长14.54m、直径1。8m计算)。粒径≦80cm,含泥量≦10%,石料级配良好,大小块石各半,用自卸车运至现场。 2。2。3场地平整 测量员进行试验区边界的测设,并明显标识;测量试夯区原地面标高,开挖至高程2.0m后用推土机进行场地整平。 2。2.4夯点测设 使用GPS和米尺放点,用石灰标出夯点位置(夯点位置见附图2),并进行高程方格网测量(5m×5m),测量场地高程。 2.2。5监测仪器埋设 表1:夯前监测仪器埋设表 仪器 监测项目 数量 说明 备注 水位计 地下水位观测 1组 观测地下水位变化并配合孔压计算 孔深8m 孔隙水测头 孔隙水压力观测 2组 监测孔隙水压力的增长与消散 每组3个孔压计,间距1。5m 夯前钻孔 标贯测试 3个 孔深10m,每1m做标贯一次 监测仪器埋设位置由监测单位现场确定 2。2。6一、二遍点夯施工 根据设计要求,点夯分两遍完成间隔时间为14天。起重机就位,夯锤置于夯点位置,测量夯前锤顶高程.夯击并逐击记录夯坑深度。当夯坑深度达到1。5—2m时(起锤发生困难),向坑内用挖机配合回填石料直至与坑顶平,记录填料数量,如此重复直至最后两击平均夯沉量小于10cm停锤,完成一个墩体的夯击(记录总夯击次数)。当夯点周围软土挤出影响施工时,可随时清理并在夯点周围铺垫碎石,继续施工。 按附图3中所标示的施工顺序完成全部夯点施工,每遍点夯完成后进行地表地形测量。 2。2。7满夯施工 点夯完成后推平场地,铺填厚度不小于1.0m的褥垫层进行满夯施工,满夯夯击能1500KJ(14。12t×10.7m)。满夯时应将挤出的淤泥及时清除,满夯结束后测量夯后场地高程并整平场地。满夯夯点布置图如附图4所示。 2。2。8监测、检测 2.2。8.1强夯置换过程监控 宇洋热线www。yu—yang。cn(1((开夯前应检查锤重和落距,以确保单击夯击能量符合设计要求;强夯置换点位偏差应小于15cm,夯锤应保持垂直,其倾斜度应不大于30。,若夯锤底面粘结黏土,需及时处理保持夯锤地面清洁以免影响夯锤落地时出现倾斜;夯击前,应对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正;宇洋热线www。yu—施工过程中按照设计要求进行单点试夯观测,对每击夯沉量、累计夯沉量、最后两击平均夯沉量、夯坑周边地表变形量以及人、机、料使用情况等数据详细记录。 2.2。8。2夯后检测 表2:夯后检测项目表 监测项目 数量 说明 备注 标贯测试 3个 夯后钻孔3个 孔深10m,每1m做标贯1次 地质雷达波检测 10根 检查块石墩的长度、形状及着底情况 每个墩检测10点 载荷试验 3个 确定强夯后的地基承载力 夯后钻孔位置详见附图2,载荷试验和地质雷达波检测在强夯置换施工结束28天后进行 2。2.9回填碾压 分层碾压回填至交工标高.采用激振力200KN的振动压路机振动碾压6-8遍,直至无轮迹。 三、 技术组织措施 3。1质量保证措施 3。1。1强夯置换前对起重机、滑轮组及脱钩器等全面检查,检验夯锤是否处于中心,若有偏心,应采取锤边焊钢板的方法使其平衡,以免夯坑倾斜。并进行试吊、试夯,一切正常方可开始施工。 3。1。2夯击时落锤应保持平稳,夯位正确.如错位或坑底倾斜过大,应及时用石料将坑底整平。 3。1。3干燥天气进行强夯置换时宜洒水降尘。强夯置换施工应尽量避免雨天进行,以防止强夯置换场地积水,否则土质含水量增加,土质变软,会产生挤出现象,降低强夯置换效果。 3。2安全保证措施 3.2。1履带式起重机、夯锤、自动脱钩装置要保持性能良好,操作机械工要持证上岗。 3.2。2夯击前对起重设备、所用索具卡环等进行全面检查,并进行试吊、试夯,检查各部位受力情况,一切正常方可进行施工.每天开机前,应检查吊锤机械各部位是否正常及钢丝绳有无磨损等情况.发现问题,及时处理. 3。2。3吊锤机械停稳并先对好坑位后,方可进行重夯作业.起吊夯锤,吊索要保持垂直;起吊夯锤或挂钩不得碰冲吊臂,应在适当位置挂汽车轮胎加以保护。 3。2。4夯锤起吊后,臂杆和夯锤下15m内严禁站人,且不得在起重臂旋转半径范围内通过。非工作人员应远离夯点40m以外,现场操作人员应戴安全帽. 3。2。5起吊夯锤速度不应太快,不能在高空停留过久,严禁猛升猛降,以防夯锤脱落;停止作业时,不得将夯锤挂在高空。 3。2。6作业时应有专人统一指挥,起重机司机应熟悉信号。装载机司机、推土机司机都要集中精力听从起重指挥员的号令,不得盲动,夯锤起吊后,禁止任何人从吊杆下方通过。 3.2。7强夯机设防护罩或防护网,操作司机佩戴防护眼镜,以防落锤时飞石、土块击碎驾驶室玻璃伤人。 3。2。8夯坑填料后,用装载机将其表面刮平,以防夯锤倒塌伤人;夯锤设置安全绳,防止因地基过软,夯击后夯锤沉入淤泥。 四、 施工数量、实施时间、进度安排 4.1施工数量 7000Kj试夯区(30m×30m),置换墩数64个。 4。2施工时间 2013.10.2——-2013。12.13 4.3进度安排 五、 质量控制标准 项目 序号 检查项目 允许偏差 检查方法 单位 数值 主控 项目 1 墩柱长 设计要求 地质雷达波 2 地基承载力 设计要求 载荷板试验 一般 项目 1 夯锤落距 mm ±300 钢索设标志 2 锤重 Kg ±100 称重 3 夯击遍数及顺序 典型施工确定 计数法 4 夯点间距 mm 150 钢尺测量 5 墩柱顶面直径 不小于1。8m 钢尺测量 6 停夯标准 mm 100 最后两击平均夯沉量 六、 数据及记录 6.1夯前场地高程测量数据、锤重、最大直径、落距; 6。2每击夯沉量、每击完成时间、每墩完成时间、一个台班完成总墩数、6个单点试夯点每墩完成后周边地表变形量; 6。3达到设计要求最后两击平均夯沉量及总夯击次数、每墩实际填料量; 6.4起重机行走路线、相邻夯坑侧挤情况描述、夯后场地沉降量(隆起量)、夯点间距; 6.5满夯夯沉量、满夯施工工效、满夯整平后高程测量数据; 6。6人员配备情况、材料供应情况、辅助机械工效; 6.7置换安全情况; 附图1:试夯区位置图 附图2:夯点布置图 附图3:点夯夯击顺序图 附图4:满夯夯点布置图
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
