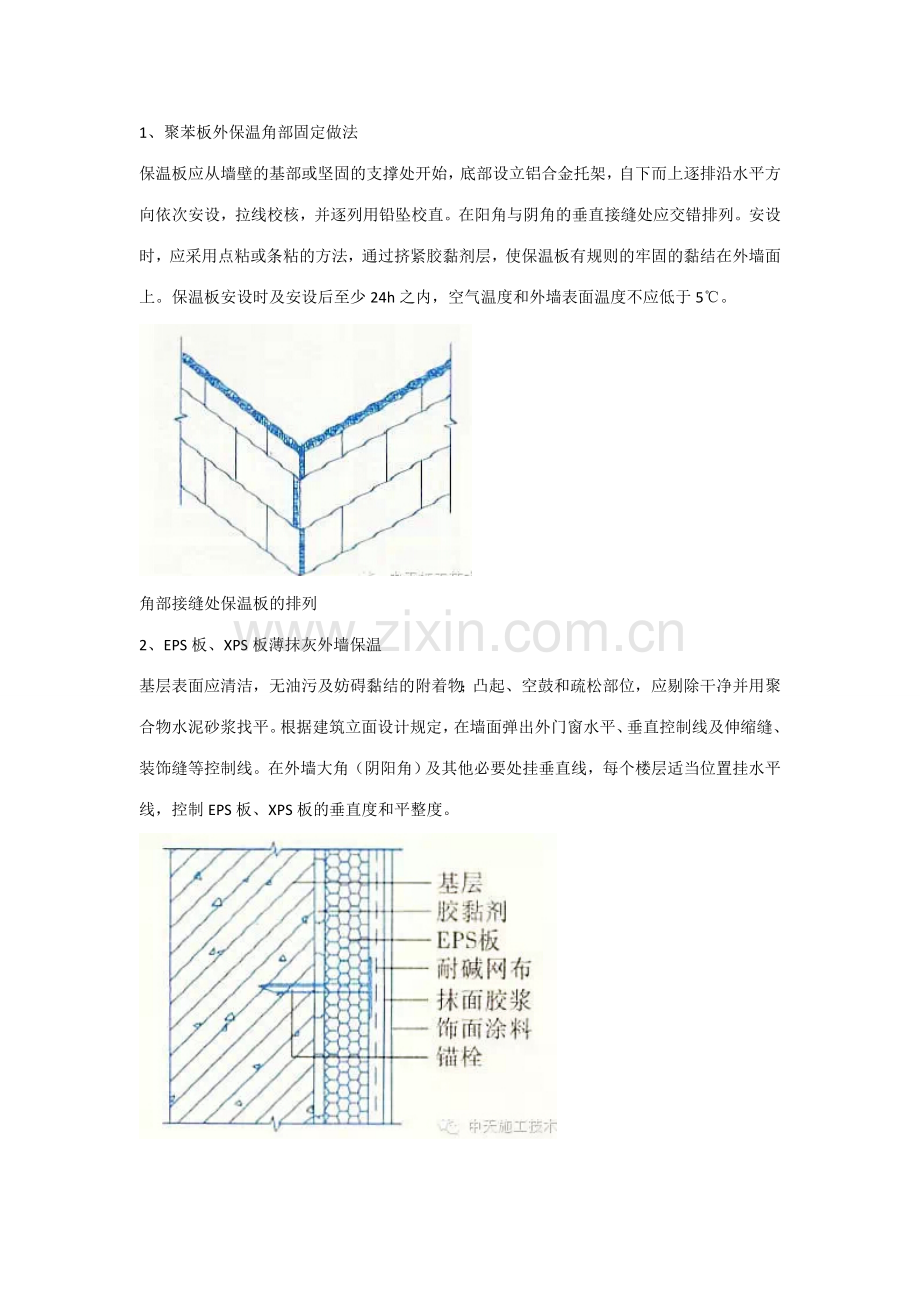

1、1、聚苯板外保温角部固定做法保温板应从墙壁的基部或坚固的支撑处开始,底部设立铝合金托架,自下而上逐排沿水平方向依次安设,拉线校核,并逐列用铅坠校直。在阳角与阴角的垂直接缝处应交错排列。安设时,应采用点粘或条粘的方法,通过挤紧胶黏剂层,使保温板有规则的牢固的黏结在外墙面上。保温板安设时及安设后至少24h之内,空气温度和外墙表面温度不应低于5。角部接缝处保温板的排列2、EPS板、XPS板薄抹灰外墙保温基层表面应清洁,无油污及妨碍黏结的附着物;凸起、空鼓和疏松部位,应剔除干净并用聚合物水泥砂浆找平。根据建筑立面设计规定,在墙面弹出外门窗水平、垂直控制线及伸缩缝、装饰缝等控制线。在外墙大角(阴阳角)及

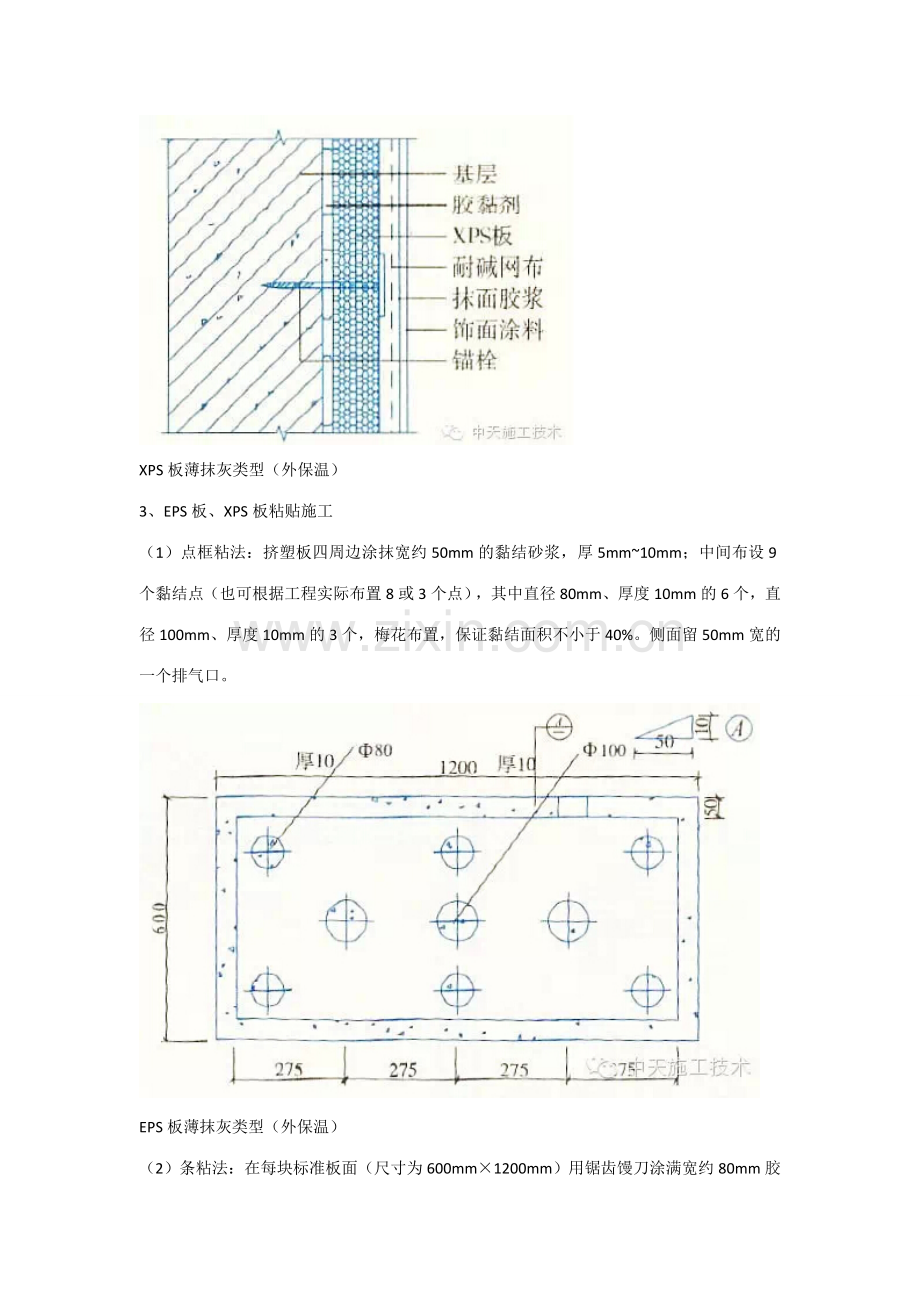

2、其他必要处挂垂直线,每个楼层适当位置挂水平线,控制EPS板、XPS板的垂直度和平整度。XPS板薄抹灰类型(外保温)3、EPS板、XPS板粘贴施工(1)点框粘法:挤塑板四周边涂抹宽约50mm的黏结砂浆,厚5mm10mm;中间布设9个黏结点(也可根据工程实际布置8或3个点),其中直径80mm、厚度10mm的6个,直径100mm、厚度10mm的3个,梅花布置,保证黏结面积不小于40%。侧面留50mm宽的一个排气口。EPS板薄抹灰类型(外保温)(2)条粘法:在每块标准板面(尺寸为600mm1200mm)用锯齿馒刀涂满宽约80mm胶黏剂,胶黏剂厚度为5mm8mm,黏结条间距约为80mm,必须保证聚苯板与
3、基层墙面黏结面积达成70%以上。EPS板薄抹灰类型(外保温)(3)黏结注意事项:EPS板、XPS板抹完黏结砂浆后,应立即将板平贴在基层墙体上滑动就位。粘贴时应轻揉、均匀挤压砂浆层;为了保证板面的平整度,应随时用一根长度不小于2m的靠尺进行压平操作。板应横向铺贴,每排板应错缝1/2板长。粘贴板时操作应迅速,在挤塑板安装就位之前,黏结砂浆不得有结皮。板的接缝应紧密平齐,不得在板侧面涂抹砂浆,或挤放黏结砂浆,以免引起开裂。对于管道处粘贴时应根据现场形状对板进行裁剪。板必须与墙面黏结牢固,无松动或虚黏现象。超过2mm的缝隙应用相应板条填塞严实,拼缝高差大于1.5mm处应用砂纸或专用打磨机打磨平整。板表
4、面不平整处至少静置24h后,才干用砂纸磨平,打磨板面的动作应是轻柔的圆周运动,打磨时散落的碎屑应随时清理干净。4、墙体构造及墙角首层墙体构造及墙角二层及二层以上墙体构造及墙角5、檐口和勒脚在檐口、勒脚、门窗洞口处及建筑变形缝两侧应预贴窄幅耐碱网布,作系统包边解决。EPS板、XPS板在非标准尺寸或局部不规则时,应采用电热丝或其他工具切割,切口必须与板面垂直。整块墙面的边角处应用最小尺寸大于300mm的板。无地下室有地下室或室内外高差较小用于防水地下室6、女儿墙和挑檐做法一做法二做法三滴水槽、鹰嘴节点详图7、墙身变形缝做法一做法二8、线脚、分格缝、伸缩缝和空调机搁板线脚分格缝伸缩缝空调机搁板做法一
5、空调机搁板做法二(带保温)9、固定件安装在挤塑板上用冲击钻钻孔,孔洞进一步墙基面锚固深度按设计规定(或不小于50mm),锚栓数量以设计或图示为准,锚栓安装完毕后与保温板相平。锚栓布置图10、涂抹面砂浆、耐碱玻纤网格布铺设(1)抹灰与增强网布埋入:在保温板的整个表面上应均匀抹聚合物水泥砂浆,并随抹随铺增强网布。采用二道抹面砂浆法,抹灰层厚度宜为3mm5mm,且应均匀一致。耐碱网布应沿水平方向铺设、压贴密实;不得有空鼓、褶皱、翘曲、外露等现象;所有压埋在抹灰层内,不应裸露。不得在雨中铺设耐碱玻纤网格布,耐碱玻纤网格布剪裁应尽量沿经纬线方向进行。耐碱玻纤网格布间应互相搭接横向100mm,纵向100m
6、m。(2)装饰缝、门窗四角等处应做局部加强网施工。阴阳角需从两侧双向绕角且阳角搭接宽度不小于200mm,阴角搭接宽度不小于100mm。遇门窗口、通风口及与不同材质的接合处(配电箱、水管等),粘板前应先铺设一道200mm宽的翻包网格布,应将增强网布翻边包紧保温板;洞口的四角应各贴一块增强网布,并用聚合物砂浆将网布折叠部分抹平封严。(3)耐碱网布宜压入抹灰的上层;双层网布之间不得有干贴现象,抹灰厚度以覆盖网格布、微见网布轮廓为宜,面层不得来回揉搓。变形缝处应做防水和保温构造解决。耐碱玻纤网格布抹完抹面砂浆后,至少静置养护24h,方可进行下一道工序的施工。在潮湿的天气,应适当延长养护时间。网布阳角搭
7、接布置图网布阴角搭接布置图11、胶粉EPS颗粒保温浆料外保温(1)基层表面应清理干净,无油污、浮尘等,大于10mm的凸起物应剔除铲平。找好规矩(涉及四角挂垂直线、大角找方),拉垂直、水平通线,按厚度线用稍干的保温浆料作标准厚度灰饼及冲筋。胶粉EPS颗粒保温浆料类型(2)保温浆料至少分两遍施工,每两遍间隔应在24h以上;保温浆料每遍抹灰厚度不宜超过20mm;根据建筑物立面情况和设计规定,宜做分格线条;保温浆料充足干燥固化(用手掌按不动表面)后,方可进行抹面胶浆施工。12、EPS板现浇混凝土外墙保温(1)EPS板宽度宜为1.2m,高度宜为建筑物层高。EPS板背面直型凹槽的间距宜为100mm,深度宜
8、为10mm。锚栓宜为10mm。锚栓每平方米宜设23个,且每块EPS板上锚栓数量不少于5个。EPS板现浇混凝土类型(外保温)(2)EPS板安装:锚栓插入混凝土墙体深度不得小于50mm,并与墙体钢筋绑扎牢固;EPS板之间的周边高低槽应用聚苯胶黏结;修整下部接口处EPS板,接口处无砂浆、结块。(3)墙体混凝土应分层浇筑,分层浇捣,分层振捣,分层高度应控制在500mm以内;严禁泵管正对EPS板下料,振捣棒不得接触EPS板。穿墙套管拆除后,应用干硬性水泥砂浆捻塞孔洞;EPS板孔洞部位用同类材料堵塞,并伸入墙内长度不得小于50mm;EPS板表面局部不平整处宜用胶粉EPS颗粒保温浆料修补和找平,修补和找平处
9、厚度不得大于10mm。13、EPS钢丝网架板现浇混凝土外墙保温(1)EPS钢丝网架板宽度宜为1.2m,高度宜为建筑物层高。EPS钢丝网架板每平方米斜插腹丝宜为100200根。斜插腹丝脱焊点不超过3%,穿透EPS板挑头不应小于30mm。板长3000mm范围内EPS板对接不得多于2处,且对接处应用聚苯胶粘牢。EPS钢丝网架板现浇混凝土类型(外保温)(2)EPS钢丝网架板安装:EPS板之间的周边高低槽应用聚苯胶黏结;每层层间相邻板之间水平缝的钢丝网应断开;相邻板之间的垂直缝应采用镀锌钢丝绑扎,将钢丝网片连接;采用可靠措施,保证EPS钢丝网架板和辅助固定件安装位置准确。(3)厚抹面层的厚度(从板凸槽上
10、表面起始)不宜大于30mm。EPS板的凹槽内应用抗裂砂浆填塞饱满,抹面层应全面覆裹钢丝网片和板面锚固件,并采用防裂措施。厚抹面层抹灰应分遍进行,并应在干湿交替条件下养护。抗裂砂浆必须留施工缝时,应采用阶梯坡形槎。14、机械固定EPS钢丝网架板外墙保温(1)机械固定EPS钢丝网架板类型不合用于加气混凝土和轻集料混凝土基层。EPS单面钢丝网架板腹丝插入板中深度不应小于35mm,未穿透厚度不应小于15mm。腹丝插入角度应保持一致,误差不应大于3。(2)基层应坚实、平整,墙面凸起物应剔除铲平。机械固定EPS钢丝网架板时,应逐层设立承托件,承托件应固定在结构构件上。EPS钢丝网架板的宽度宜为1.2m,高
11、度宜为建筑物层高。板的上下应错缝排列,错缝宽度宜为1/2板宽;相邻板之间的垂直缝应采用镀锌铁丝绑扎,将钢丝网片连接。用预埋锚筋固定钢丝网片时,钢筋端头露出钢丝网片长度宜为120150mm,锚筋露出墙面部分应做防腐解决;待板安装后即将露头的锚筋折弯压紧钢丝网片,并用镀锌铁丝绑扎。用网卡固定钢丝网片时,先在板面上按网卡位置和尺寸挖出板洞,放入网卡后,再用金属锚筋将网卡固定在墙体上,并紧固钢丝网片,最后用EPS板块将孔洞填实。机械固定EPS钢丝网架板类型(外保温)15、现喷硬泡聚氨酯外墙保温现喷硬泡聚氨酯类型由硬泡聚氨酯保温层、薄抹面层和涂料饰面层构成;现场采用喷涂硬泡聚氨酯在基层上形成保温层,抹面胶浆中满铺耐碱网布。基层表面应干净、干燥,无油污、浮尘等,大于10mm的凸起物应剔除铲平。找好规矩(涉及四角挂线、大角找方),拉垂直、水平通线,做厚度标杆。根据喷硬泡聚氨酯的厚度,一个施工作业面可分遍喷涂完毕,每遍厚度宜为10mm15mm。当天的施工作业面必须当天连续喷涂施工完毕。喷涂硬泡聚氨酯时,应注意对门窗口的保护。现喷硬泡聚氨酯类型(外保温)
