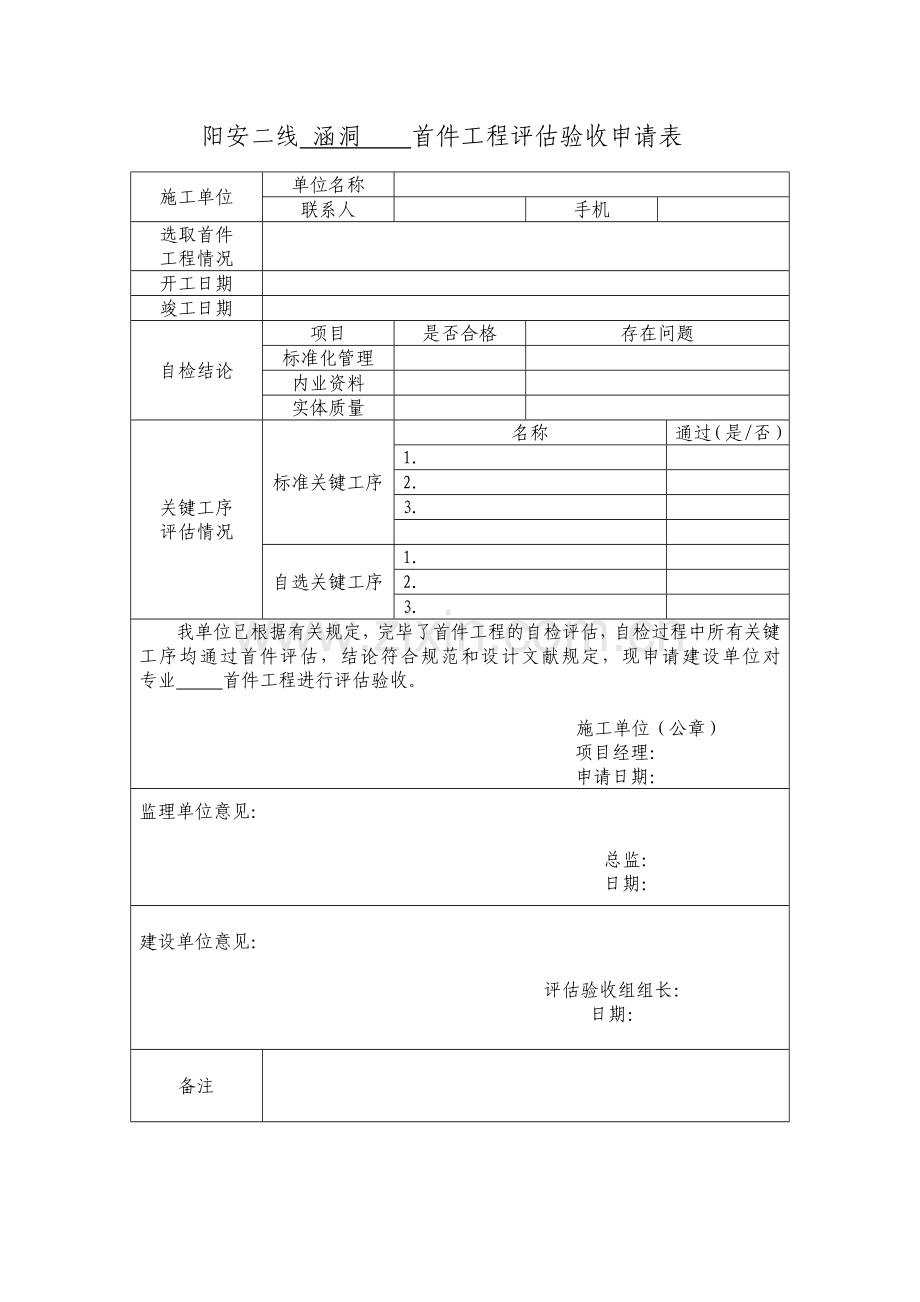

阳安二线 涵洞 首件工程评估验收申请表
施工单位
单位名称
联系人
手机
选取首件
工程情况
开工日期
竣工日期
自检结论
项目
是否合格
存在问题
标准化管理
内业资料
实体质量
关键工序
评估情况
标准关键工序
名称
通过(是/否)
1.
2.
3.
自选关键工序
1.
2.
3.
我单位已根据有关规定,完毕了首件工程的自检评估,自检过程中所有关键工序均通过首件评估,结论符合规范和设计文献规定,现申请建设单位对 专业 首件工程进行评估验收。
施工单位(公章)
项目经理:
申请日期:
监理单位意见:
总监:
日期:
建设单位意见:
评估验收组组长:
日期:
备注

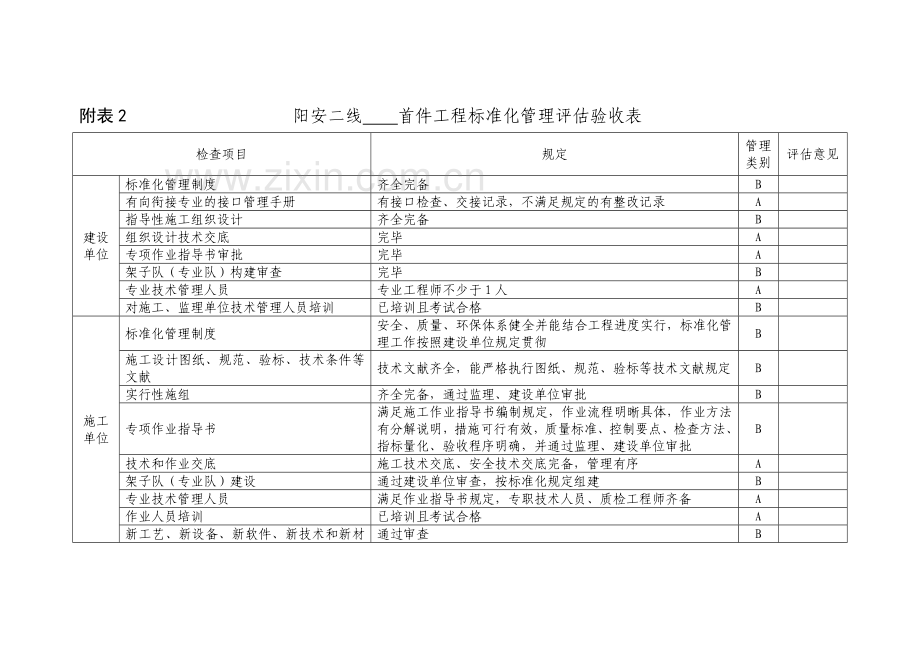

附表2 阳安二线 首件工程标准化管理评估验收表
检查项目
规定
管理
类别
评估意见
建设单位
标准化管理制度
齐全完备
B
有向衔接专业的接口管理手册
有接口检查、交接记录,不满足规定的有整改记录
A
指导性施工组织设计
齐全完备
B
组织设计技术交底
完毕
A
专项作业指导书审批
完毕
A
架子队(专业队)构建审查
完毕
B
专业技术管理人员
专业工程师不少于1人
A
对施工、监理单位技术管理人员培训
已培训且考试合格
B
施工单位
标准化管理制度
安全、质量、环保体系健全并能结合工程进度实行,标准化管理工作按照建设单位规定贯彻
B
施工设计图纸、规范、验标、技术条件等文献
技术文献齐全,能严格执行图纸、规范、验标等技术文献规定
B
实行性施组
齐全完备,通过监理、建设单位审批
B
专项作业指导书
满足施工作业指导书编制规定,作业流程明晰具体,作业方法有分解说明,措施可行有效,质量标准、控制要点、检查方法、指标量化、验收程序明确,并通过监理、建设单位审批
B
技术和作业交底
施工技术交底、安全技术交底完备,管理有序
A
架子队(专业队)建设
通过建设单位审查,按标准化规定组建
B
专业技术管理人员
满足作业指导书规定,专职技术人员、质检工程师齐备
A
作业人员培训
已培训且考试合格
A
新工艺、新设备、新软件、新技术和新材料
通过审查
B
现场文明施工、环水保管理
符合相关规定,五牌一图等标记齐全
B
监理单位
监理实行细则
监管措施可行有效,符合首件评估规定
A
专项施工、作业指导书审核
完毕
B
专业监理工程师
符合监理实行细则规定,完毕旁站、见证、平检
B
隐蔽工程检查记录
齐全、及时、真实
B
非隐蔽工程检查记录、交接检查记录
齐全、及时、真实
B
设计单位
设计技术交底
完毕并回复意见
B
供图情况
满足施工需要
B
设计配合情况
满足现场需要
B
注:对建设单位的考核内容由建设单位自查。
附表3 阳安二线 首件工程内业资料评估验收表
检查项目
规定
管理
类别
评估意见
施工单位
经审批的施工方案
满足设计文献规定和安全管理规定
A
营业线或临近营业线施工安全协议
审批手续完备
A
营业线或临近营业线施工安全防护、监控资料
符合路局和建指文献规定
B
临近营业线大机作业安全管理资料
符合路局和建指文献规定
A
原材料、半成品、成品合格证及进场检查报告
检查资料齐全,性能符合设计文献、验标规定
B
放样复测资料
测量记录齐全,结果对的
B
信息化系统资料
符合路局和建指文献规定
A
砼配合比资料
符合设计文献和验标规定
B
施工日记
记录及时,要素齐全
B
检查批(含隐蔽工程)资料
签认齐全、资料完整,满足验标规定
B
分部、分项工程验收资料
资料完整,满足验标规定
A
工程质量实验检测(含第三方检测)资料
资料完整,满足验标规定
A
监理单位
专项监理实行细则
监管措施可行有效,符合首件评估规定
B
监理日记
记录及时,要素齐全
B
检查批(含隐蔽工程)资料
资料齐全,审核严格,签认及时
A
旁站记录
记录、要素齐全
B
营业线或临近营业线施工安全防护、监控资料
记录齐全
A
临近营业线大机作业安全管理资料
记录齐全
A
序号
检查项目
检查方法及数量
检查标准或规定
管理类别
评估意见
备注
1
填料质量
基床表层级配碎石粒径、级配、最大干密度
拌合站或现场抽样进行筛分实验、击实实验
抽检结果与实验检测记录相符
A
基床表层以下填料粒径、级配、最大干密度、液塑限
料场或现场抽样进行筛分实验、击实实验、液塑限实验
抽检结果与实验检测记录相符
A
改良的土料种类(液塑限)、土粒径、水泥或石灰的剂量、拌合均匀密度
检查实验资料,必要时在拌合站或现场抽样进行液塑限、EDTA滴定法实验
抽检结果与实验检测记录相符
A
过渡段水泥级配碎石配合比、级配、最大干密度
拌合站或现场抽样进行筛分实验、击实实验
抽检结果与实验检测记录相符
A
2
填筑压实质量
填筑压实厚度
检测施工记录,必要时现场检测
检测结果满足标准规定
B
填筑宽度、平整度、排水坡度
现场尺量抽查
检测结果满足设计规定
B
K、K30或EV2(EV2/EV1)、EVD
现场抽样检测
检测结果满足标准规定
A
7天饱和无侧限抗压强度
抽查检测记录和报告,需要时进行现场取样检测
检测结果满足标准规定
A
3
沉降变形观测
观测装置埋设与保护
现场核查
稳固、位置符合设计规定
A
沉降变形观测数据(含平行观测)
检查观测记录,必要时现场抽样测量
记录及时、真实、可靠、完整;抽样测量结果与观测记录相符
A
4
临时防排水
现场核查
畅通、不影响路基安全和质量
B
5
工作流程区划分
现场核查
明晰、合理
B
6
周边环境
现场核查
无污染
B
附表4-1 路基填筑首件实体质量评估验收表
附表4-2 路堑开挖首件实体质量评估验收表
序号
检查项目
检查方法和数量
检查标准和规定
管理类别
评估结论
备注
1
石质路堑
临时防排水
现场查看
满足施工规定
B
开挖顺序和流程
施工记录,作业指导书、现场检查
符合作业指导书规定
A
开挖方法
现场检查
符合作业指导书规定
B
爆破用药量
施工记录、监理日记
符合爆破设计文献规定
B
开挖层厚控制
施工记录、监理日记、现场检查
符合作业安全规定
B
边坡坡率
检查记录,现场坡度尺抽检
不陡于设计值
B
2
土质路堑
临时防排水
现场查看
满足施工规定
B
特殊土A
开挖顺序和流程
施工记录,作业指导书、现场检查
符合作业指导书和验标规定
A
开挖方法
现场检查
符合作业指导书规定
B
开挖层厚控制
施工记录、监理日记、现场检查
符合作业安全规定
B
边坡坡率
检查记录,现场坡度尺抽检
符合设计规定
B
特殊土A
3
多级边坡
施工工程控制
施工记录、监理日记,分级验收报告
符合验标规定
B
平台位置
检查记录,水准仪抽检
±100mm
B
平台宽度
检查记录,水准仪抽检
±50mm
B
4
其他
水文、工程地质核对
施工记录、监理日记、现场抽查
解决及时,记录完整
A
附表4-3 路基支挡及边坡防护首件实体质量评估验收表
序号
检查项目
检查方法和数量
检查标准和规定
管理类别
评估结论
备注
1
支挡结构
地基承载力检测
施工记录、监理日记
符合设计规定
A
墙身钢筋布置、绑扎
现场记录、抽检
符合验标规定
B
立模,混凝土浇筑
现场记录、抽检
符合验标规定
B
砼构件搬运、安装和成品保护
现场抽检
符合验标规定
B
结构尺寸
现场抽检,尺量
符合设计和验标规定
B
反滤层
施工记录、现场抽检
符合设计和验标规定
A
泄水孔
施工记录、现场抽检
符合设计和验标规定
A
墙后回填
施工记录、现场抽检
符合设计和验标规定
A
锚定板拉杆长度、安装
施工记录、监理日记、现场抽检
符合设计规定
A
锚杆、锚索抗拔力,注浆压力
施工记录、监理日记、现场抽检
符合设计规定
A
加筋土挡墙面板、加筋材料、回填质量等
施工记录、监理日记、现场抽检
符合设计规定
A
2
边坡防护
边坡防护结构布置
现场抽检
B
砼预制构件生产
工厂化生产、现场抽检
符合验标规定
B
边坡防护基础
施工记录
符合设计规定
A
现场安装、铺砌或现浇混凝土
施工记录、现场抽检
符合验标规定
A
不同防护构件间接口
现场抽检
符合设计规定
B
结构施工后回填土
现场抽检
符合设计规定
B
3
观感
观感整体质量
现场检查
大面平整,线条平顺,色泽一致
B
4
环保
绿色防护、环境保护,弃砟、弃土等
现场检查
符合环保规定
B
序号
检查项目
检查方法和数量
检查标准和规定
管理类别
评估结论
备注
1
天沟
天沟施工质量记录
检查报告、施工记录、监理日记
记录齐全、内容完整
A
设立位置
现场抽查
符合地形和设计规定
A
基础解决、排水坡度
施工记录、现场抽查
符合设计和验标规定
B
预制构件或现浇
施工记录、现场抽查
符合设计和验标规定
B
结构尺寸
现场抽查
符合设计和验标规定
B
2
侧沟
布置形式
施工记录
符合地形和设计规定
B
基础、排水坡度
施工记录
符合设计和验标规定
A
构件拼装或混凝土现浇
施工记录、抽查
符合设计和验标规定
B
结构尺寸
现场抽查
符合设计和验标规定
B
3
盲沟
布置位置
施工记录、现场抽查
符合地形和设计规定
A
基础核查、排水坡度
施工记录、现场抽查
符合设计和验标规定
A
基础施工
施工记录
符合设计和验标规定
B
渗水盲管、渗水料敷设
施工记录、抽查
符合设计和验标规定
A
结构尺寸
施工记录、抽查
符合设计和验标规定
B
4
支撑渗沟
设立位置
施工记录、现场抽查
符合地形和设计规定
A
渗水出逸点解决
施工记录、现场抽查
符合水文地质和设计规定
A
排水填料
施工记录、现场抽查
符合设计和验标规定
B
结构尺寸
施工记录、抽查
符合设计和验标规定
B
5
集水井
横向排水管铺设和回填
抽查
符合设计和验标规定
A
集水井集水区和井篦子
现场抽查
符合设计和验标规定
A
集水井周边回填
现场抽查
符合设计和验标规定
A
结构尺寸
施工记录、抽查
符合设计和验标规定
A
附表4-4 路基防排水首件实体质量评估验收表
附表4-5 路基相关工程及设施首件实体质量评估验收表
序号
检查项目
检查方法和数量
检查标准和规定
管理类别
评估结论
备注
1
电缆槽
排水滤层
施工记录、现场抽查
符合设计和验标规定
A
水泥砂浆隔水层
施工记录、现场抽查
符合验标规定
A
横向排水管
施工记录、现场抽查
符合验标规定
A
电缆槽工厂化预制
施工记录、现场抽查
符合验标规定
A
电缆沟槽铺设
施工记录、现场抽查
符合验标规定
A
电缆槽与级配碎石间填充
施工记录、现场抽查
符合设计和验标规定
A
综合接地孔设立
现场抽查
符合设计规定
A
综合接地端子出露
现场抽查
符合设计规定
A
2
接触网支柱基础
基础成孔位置
施工记录
符合设计和验标规定
A
混凝土基础浇筑
施工记录
符合验标规定
A
3
声屏障基础
基础成孔位置
施工记录
符合设计和验标规定
A
混凝土基础浇筑
施工记录
符合验标规定
A
4
过轨管线
过轨管位置、开槽、埋设
施工记录、现场抽查
符合设计和验标规定
A
过轨管槽回填
施工记录、现场抽查
符合验标规定
A
5
综合接地线
埋设开槽
施工记录
符合设计和验标规定
A
安装敷设、回填
施工记录、现场抽查
符合设计和验标规定
A
接续端子出露位置
现场抽查
符合验标规定
A
6
既有设施保护
已竣工路基防护
现场抽查
未破坏和污染路基
B
7
防护栅栏
构件工厂化生产
施工记录、现场抽查
符合验标规定
B
栅栏基础
施工记录、现场抽查
符合验标规定
B
栅栏安装
现场抽查
符合验标规定
B
严禁入内标示牌安装
现场抽查
符合验标规定
A
附表4-6 地基解决首件实体质量评估验收表
序号
检查项目
检查内容
检查规定、方法
管理类别
评估结论
备注
1
换填
换填填料
施工记录、现场抽检
A
换填基底解决
施工记录、验收报告
A
K,K30或EV2
检测记录,现场抽检2组
A
K,7天饱和无侧限抗压强度
检测记录,现场抽检2组
A
改良土
2
搅拌桩(粉喷、浆喷、高压旋喷)
水泥、外加剂、配合比
施工记录、实验资料
A
布桩形式、桩间距
施工记录、现场抽检
B
解决深度
符合设计规定
A
完整性、均匀度
实验报告
B
单桩、复合地基承载力
实验报告、第三方检测报告
A
复搅遍数、长度
施工记录、监理日记
A
浆喷桩
注浆流量、压力、配合比
施工记录、监理日记
A
旋喷桩
3
灰土挤密桩
固化材料、土料、配合比
实验报告
A
拌合均匀限度、灰剂量
施工记录、实验报告,现场抽检2组
A
孔径、深度
施工记录
A
孔径填料夯填密度、桩间距密实度
施工记录、实验报告、监理日记
A
复合地基承载力
实验报告
A
4
CFG桩
配合比
实验报告
A
桩间距、解决深度
施工记录、监理日记
A
桩头解决
现场检查
A
单桩、复合地基承载力
实验报告、第三方检测报告
A
5
打入桩
预制桩进场检查
施工记录
A
接桩工艺和质量
施工记录、现场抽检
A
桩间距、打入深度
施工记录、监理日记、现场抽检2组
A
桩头解决
现场检查、施工记录
A
单桩、复合地基承载力
实验报告、第三方检测报告
A
6
岩浆注浆
注浆浆液配比
实验报告
A
注浆深度、间距、压力
施工记录、监理日记
A
探灌结合等检测
实验报告、记录,监理日记,第三方检查报告
A
7
褥垫层
垫层材料检测
实验报告
A
分层摊铺厚度
现场抽检
A
土工合成材料铺设
施工记录、现场抽检
A
说明:未列内容请参照本表格式和验标规定执行。列如冲击碾压、强夯等。
附表5 桥梁工程实体质量评估验收表
序号
检查项目
检查方法及数量
检查标准或规定
管理类别
检查意见
备注
1
减水剂,混凝土试件强度,钢绞线弹模,锚具尺寸,组装件
检查减水剂、钢绞线弹模和锚具组装实验报告,现场压1组混凝土试件、抽检1个锚具尺寸
实验报告检查项目齐全,实验结论满足规定
A
2
临时支座及梁墩固结
现场核查
抗倾覆稳定系数不得小于1.5
A
3
挂篮
强度、刚度和稳定性
检查计算书
满足设计规定规定
A
4
进场后验收
检查检查报告
经验收合格
A
5
抗倾覆、锚固、限位等结构安全系数
检查报告
均不得小于2(按1.2倍最大施工荷载进行静载实验)并符合设计规定
A
6
模板安装
现场核查
模版安装稳固、接缝严密,接触面解决规范
B
7
预应力筋、钢筋加工、连接、安装、保护层垫块材质及安装
现场核查
满足验标规定
B
8
预应力筋张拉
现场核查
梁段混凝土强度达成设计值、弹模达成设计值后进行,张拉顺序对的
A
9
支座安装
检查支座安装测量报告
满足验标规定
A
10
悬臂梁段顶面高程
测量检查
+15mm,-5mm
B
11
合拢前两悬臂端相对高差
测量检查
合拢段长的1/100,且不大于15mm
B
12
梁段轴线偏差
测量检查
15mm
B
13
相邻梁段错台
测量检查
5mm
B
14
梁全长
尺量检查中心及两侧
±30mm
B
15
边孔梁长
尺量检查中心及两侧
±20mm
B
16
各变高梁段长度及位置
尺量检查中心及两侧
±10mm
B
17
边孔跨度
尺量检查支座中心对中心
±20mm
B
18
粱底宽度
尺量检查每个梁段及每孔1/4、跨中、和3/4截面
+10mm,-5mm
B
19
桥面中心位置
1/4、跨中和3/4截面及最大偏差处
10mm
B
20
梁高
尺量检查梁端、跨中及梁体变截面处
+15mm,-5mm
B
21
底板厚度
测量检查跨中及梁端
+10mm,0mm
B
22
腹板厚度
测量检查跨中及梁端
10mm,0mm
B
23
顶板厚度
测量检查跨中及梁端
+10mm,-5mm
B
24
桥面高程
测量检查跨中及梁端
±20mm
B
25
桥面宽度
测量检查跨中及梁端
±10mm
B
26
表面平整度
1m靠尺,每10m检查一次
5mm
B
27
腹板间距
测量检查跨中及梁端
±10mm
B
28
电缆槽竖墙、伸缩装置钢筋,接触网支柱基础钢筋
观测
齐全、位置准确
B
29
梁体及封锚混凝土外观
现场观测、尺量
平整密实、颜色均匀、整洁,不露筋、无空洞、无石子堆垒,桥面流水畅通
B
注:评估检查中,当对检查项有疑问时可增长检查、实验项。
附表6-1 隧道洞身开挖首件工程评估验收表
序号
评估项目
检查方法
检查评估标准
管理类别
检查意见
备注
1
准备情况
①火工品库设立符合《小型民用爆炸物品存储库安全规范》,已建设完毕并通过公安部门验收。
B
2
②各项施工方案已通过审批。
A
3
③超前地质预报已完毕。
A
4
④已完毕控制测量和施工测量。
B
5
⑤开挖轮廓已预留变形量。
B
6
⑥开挖方法和进度指标已拟定(根据设计图纸、施工方法、机械设备、地质条件及工程环境等因素)。
B
7
⑦人员培训、技术交底已完毕。
B
8
现场检查情况
①开挖轮廓符合设计规定。
A
9
②开挖进尺、断面复测符合设计规定。
A
10
③超欠挖在允许范围之内。
A
11
质量验收情况
①超前地质预报检查批质量验收登记表
A
12
②洞身开挖检查批质量验收登记表
B
13
③弃渣场防护检查批质量验收登记表
B
附表6-2 隧道洞身支护首件工程评估验收表
序号
评估项目
检查方法
检查评估标准
管理类别
检查意见
备注
1
准备情况
①拌和站验收合格
B
2
②钢构件、钢筋加工厂验收合格
B
3
③实验室验收合格
A
4
④隧道机械设备进场检查合格、实验检测仪器设备已标定合格
B
5
⑤原材料进场检查合格、备料充足
A
6
⑥配合比实验报告、原材料进场实验报告、钢筋焊接实验报告已审批
B
7
⑦人员培训、技术交底已完毕
B
现场检查
情况
①超前小导管施工符合规定
A
8
②监控量测点的布设及监测频率符合规定
A
9
③喷射混凝土施工符合规定
A
10
④锚杆施工符合规定
A
11
⑤钢架施工符合规定
A
12
⑥钢筋网片施工符合规定
A
13
质量验收
情况
①监控量测检查批质量验收登记表
B
14
②喷射混凝土(施工和强度)检查批质量验收登记表
B
15
③锚杆检查批质量验收登记表
B
16
④钢筋网检查批质量验收登记表
B
17
⑤钢架(格栅钢架、型钢钢架)检查批质量验收登记表
B
18
⑥超前小导管检查批质量验收登记表
B
19
⑦初期支护结构检查批质量验收登记表
B
附表6-3 隧道防排水系统首件工程评估验收表
序
号
评估项目
检查方法
检查评估标准
管理类别
检查意见
备注
1
初期支护背后注浆及表面解决情况
①初期支护结构应无渗漏水现象,渗漏水地段已按规定进行了初支背后注浆;富水地段已按照设计文献规定实行了围岩注浆堵水。
B
2
初期支护背后注浆及表面解决情况
②初支表面锚杆头、钢筋头等锋利物均已清除;表面凹凸不平已进行补喷或砂浆抹平。
B
3
初期支护背后注浆及表面解决情况
③其它需要说明的问题(如明洞外防水层保护层施工等)。
B
4
防水材料进场检查
①土工布、防水板、止水带、盲沟管、预制管道等规格、型号、外形尺寸应满足设计或规范规定。
A
5
②防水板及土工布的厚度、密度、抗拉强度、断裂延伸率、单位重量等技术指标应进行实验(实验报告);产品合格证、质量证明文献齐全。
A
6
③止水带的拉伸强度、拉断伸长率、撕裂强度、压缩永久变形率及止水条的硬度、拉伸强度、拉断伸长率、体积膨胀倍率、膨胀性等关键技术指标应进行实验(实验报告);产品合格证、质量证明文献齐全。
A
7
④中心水沟的预制管道内径、壁厚满足设计规定;其产品质量证明文献齐全。
A
8
⑤盲管的直径、透水率、抗变形能力应进行实验,满足设计规定。
A
9
现场检查及工艺性
实验成果
①防水板及土工布的铺挂方式合理,挂点布置合理,松紧适度;防水板的位置同施工缝的错开距离大于50cm。
A
10
②对防水板焊接已进行必要的实验,焊接温度、速度等工艺参数已拟定,焊缝宽度和搭接满足《验标》规定,无漏焊、过焊现象。
A
11
③对焊缝逐条进行充气压力检测,应无漏气现象。
A
12
④止水带(条)安装位置满足设计规定。止水带中心应和施工缝中心位置重合;其安装应固定牢固、平直,不得有扭曲现象。其接缝应平整、牢固,不得有裂口、脱胶。
A
13
⑤盲沟管的安装位置应准确,纵坡同设计一致;环向、纵向盲沟的连通和可维护条件应满足设计规定。
A
14
⑥防水系统的现场成品保护措施应满足规定。
B
15
⑦中心水沟的纵坡同设计一致。
B
附表6-4 隧道二次衬砌首件工程评估验收表
序号
评估项目
检查方法
检查评估标准
管理类别
检查意见
备注
1
准备情况
①初期支护断面尺寸已做好断面对比
B
2
②各项施工方案已通过审批。
A
3
③二衬台车已经加工完毕,并通过验收。
A
4
④实验室混凝土配合比报告通过审批。
A
5
⑤二衬钢筋已安装完毕,符合设计和规范规定。
B
6
⑥净空收敛量测登记表、拱顶下沉量测登记表已经准备齐全且监测结果在允许范围之内。
A
7
⑦二衬台车定位完毕。
B
8
⑧搅拌站已通过验收。
B
9
⑨人员培训、技术交底已完毕。
B
10
现场检查情况
①初期支护轮廓符合设计规定。
A
11
②开挖进尺、断面复测符合设计规定。
A
12
③钢筋安装符合设计和规范规定。
A
13
④衬砌厚度满足设计规定。
A
11
质量验收情况
①模板检查批质量验收登记表
B
12
②钢筋检查批质量验收登记表
B
13
③混凝土检查批质量验收登记表
B
附表7 阳安二线通信专业(GSM-R基站)实体质量检查评估表
序号
检查项目
检查方法及数量
检查标准或规定
管理类别
检查意见
备注
1
设备材料进场
机柜(架)和设备进场
施工单位、监理单位所有检查
对照设计文献和订货协议检查实物和质量证明文献
B
2
光电缆及配套器材进场
B
3
天线杆(塔)材料进场
B
4
基站房屋(箱式机房)及基础
箱式机房基础
施工单位所有检查;监理单位见证检查
箱式机房基础的深度、边距、标高、水平度、基础混凝土强度、地基承载力等,应符合设计规定
B
5
箱式机房安装
施工单位所有检查;监理单位见证检查。观测检查;水平尺测量检查
箱式机房安装应稳固、水平、垂直,附着点与基础间无缝隙
B
6
机房内附属设施
施工单位所有检查;监理单位见证检查
机房供电、空调、照明、防尘、防潮、防雨、防水、防震、防火、防盗、防鼠等性能,及沟槽、引水井、防静电地板等应符合相关技术标准的规定
B
7
杆塔基础
混凝土的强度等级、所用原材料的规格
施工单位所有检查;监理单位见证检查
符合《铁路混凝土工程施工质量验收标准》TB10424的有关规定
B
8
基础施工
施工单位所有检查;监理单位见证检查
a.钢筋绑扎方式、间距与钢筋笼和预埋螺栓的安放位置符合设计规定;b.基础顶面平整,塔靴与基础面紧密贴合,水平误差不大于3mm;c.底脚螺栓露出基础面长度符合铁塔安装规定。螺栓应垂直、不变形。多边形铁塔的各相应基础螺栓中心间距允许偏差不大于3mm
A
9
杆塔组立安装
铁塔安装:天线加挂支柱高度、方位、平台位置尺寸及爬梯的设立方式
施工单位所有检查;监理单位见证检查。其中螺栓紧固度的检查宜在塔身上、中、下三部分抽验用经纬仪测量检查高度和垂直度
a.铁塔塔靴与基础预埋螺栓连接牢固,铁塔所有连接螺栓均应做防松解决。b.自立式铁塔塔身各横截面应相似多边形,同一横截面上对角线或边的长度偏差应不大于5mm。c.所以焊接部位牢固、无虚焊、漏焊等缺陷。d.铁塔塔身与基础连接螺栓采用防盗措施
A
10
通信设备及配线
机柜(架)安装
施工单位、监理单位所有检查
a.满足设计、验收标准规定;b.重点检查机柜(架)稳定牢固,子架或机盘整齐一致,接触良好,金属机柜(架)、走线架、槽道各段之间应保持连接良好,接地可靠
B
11
子架或机盘安装
施工单位所有检查、监理单位抽检20%
B
12
配线电缆、光跳线
a.施工单位所有检查、监理单位抽检20%;b.用万用表、光对号器检查断线、混线;c.用500V兆欧表测量绝缘电阻,用传音衰减测试器或振荡器、电平表测量传音衰减
a.满足设计、验收标准规定;b.配线电缆、光跳线的芯线应无错线或断线、混线、中间不得有接头;c.绝缘电阻:音频配线电缆不小于50 MΩ;同轴配线电缆不小于1000MΩ;近端传音衰减:音频配线电缆不小于78dB
A
13
交、直流配电设备进出线
施工单位、监理单位所有检查
进、出线配电开关及保护装置的数量、规格应符合设计规定
A
14
交直流电源柜及电气触点、接线等
施工单位所有检查;监理单位见证检查
交直流电源柜各单元应插接良好,电器触点应接触可靠、连接紧密;输入电源的相线和零线不得接错,其零线不得虚接或断开
A
15
光缆敷设引入
光缆敷设
施工单位所有检查;监理单位抽检20%
符合设计和验收标准规定
B
16
光缆引入
施工单位所有检查;监理单位见证检查
光缆引入室内时,应在引入井或室内上机架前做绝缘节,室内、室外金属护层及金属加强芯应断开,并彼此绝缘;光缆引入室内应终端在光配线架或光终端盒上
B
17
天线馈线安装
天线安装
施工单位所有检查;监理单位见证检查;用指南针、天线倾角仪测量检查
a.天线的安装高度、方向、安装方式应符合设计规定;b.天线馈电点应朝下,护套顶端应与支架主杆顶部齐平或略高出支架主杆顶部;c.跳线与天线接头处应制作滴水弯并进行防水密封解决
A
18
馈线安装
施工单位所有检查;监理单位见证检查
a.天线、馈线连接及引入处应做防水解决;b.进入室内引入口应采用防火封堵措施;c.馈线敷设路由合理,最小弯曲半径符合表验标的规定;d.馈线无中间接头,馈线布放、引入平顺牢固
B
19
天馈线系统的电压驻波比
施工单位所有检查;监理单位见证检查用驻波比测试仪测量检查
天馈线系统的电压驻波比应不大于1.5
A
20
馈线防雷
施工单位所有检查;监理单位见证检查;用万用表、接地电阻测试仪测量检查
a.馈线进入机房与设备连接前应安装馈线避雷器,接地端子应就近接到接地线上;b.馈线在室外部分的外防护层应有不少于3点的外防护层接地连接,外防护层的接地位置应在天线与馈线连接处、馈线引入机房应在馈线洞外处,所有垂直拐水平处都应进行外防护层接地
A
21
接地与防雷系统
设备地线
施工单位所有检查;监理单位见证检查
符合设计和验收标准规定
B
22
地线盘(箱)、接地铜排的安装
施工单位所有检查;监理单位见证检查
a.接地铜排和螺栓结合紧密、导电性能良好;b.接地铜排端子分派符合设计规定;c.地线盘(箱)端子应连接紧密
B
23
通信设备雷电综合防护
施工单位所有检查;监理单位见证检查。用万用表、接地电阻测试仪测量检查
应符合设计、《铁路通信设备雷电综合防护实行指导意见》规定
B
注:检查评估中,应根据工程实际情况进一步细化检查项。各检查项应符合设计和相关验标规定。
附表8 阳安二线信号专业(信号中继站)实体质量检查评估表
序号
检查项目
检查方法与数量
检查标准或规定
管理类别
检查意见
备注
1
设备房屋(或箱式机房)及基础施工
基础浇筑
施工单位全检。监理单位按规定检查或抽检
应符合设计、验标和部其他相关技术标准的规定。箱式机房基础周边应设有环形地网,环形地网应与综合接地端子或贯通地线连接。环形地网的接地电阻不大于1Ω。箱式机房四角与环形地网连接
A
电缆井、各种预留管、孔
施工单位全检。监理单位按规定检查或抽检
应符合设计、验标和部其他相关技术标准的规定。引入箱式机房的电力电缆,与通信信号电缆引入孔分开
箱式机房安装
施工单位全检。监理单位按规定检查或抽检
应符合设计、验标和部其他相关技术标准的规定。箱式机房的安装稳固、水平、垂直,附着点与基础间无缝隙。两箱体拼接的室内地面及外部接缝处进行封闭、防水解决
防雷及电磁兼容措施
施工单位全检。监理单位按规定检查或抽检
应符合设计、验标和部其他相关技术标准的规定。箱式机房的机柜
