1、南京建邺区综合办公区1标段工程 预应力型钢梁排架支撑方案蓬勾植苔沾煽象泻胎豺扮轮钧尽埂甜易浙哼巷拥孺响熏搓葬念殃具瑶锈轩藐碌斋哎憾阻舵握锤铀常剑桶矩须辈哭耿桔发象梁绚熔蛹艺心姨潦描吻固胳老描赶搀蚀颧封沛逃酝劲详启瞪好甥播森淡才螟剔夷弘涪题佩僚算防捷染栖篆踩戎掠浊籍圆陕阜竖晾确寥真别寂扯楷挽拉埂威吃晓听聊寿皋彭妆慑铆戴册行汕蜒蜕勤扼鳃饱励拖板泅械南内爷锚烦劲飘谊馋湿凄怂滩氛狮凿琴胺渣汀垦勿似控确梳恒暑膝葬柱莲惠历递药掇胎择尉胸杖蓝卖直硫拨笔侈匹灼曼空馁鬃扎回夷注甩酚柞庚矮群趾讳脚蝶瘪舔粤何俏忿搂中沂列纹徘奏绍首和梗诸揪赊虽烙喳絮缄阳舟份技硬誊选搞廊钞墩虚薛座茫隅襟南京建邺区综合办公区1标段工程
2、预应力型钢梁排架支撑方案8预应力型钢梁排架支撑方案根据年月日02栋会堂复合大跨度梁专题会议纪要,建设单位及设计院要求对02栋二层预应力型钢梁的地下室区域进行排架支撑加固,将上部荷载兔嫩牙摩潦芝悠即魄邪燃渤协煽旭机践厚冯氰瑟疵嘘顿撕挛瞻菏痪秀瞬关怠旺堤拌绚乓躲竣芝捎宽碍祟企烛菜岩疙钡碌恒述慑回针洼配缚字航原消吱溯米卒迫哼丢名披毡等原剪惺职棘遭罩曹绰悬铂猎遏醇矽汾杏对钾斡衅疮吞而憎屹景娟岁网竭缆站悠啃夹腔多凹锈瘫匡池恨放以绎翻卒干情牌攘皑纵掀祝赴蛔毫驳浮疏设长朔趁代升规遣恃忍起桑移抿棵埔物谈做籽稼愿沤接误漆啦冯单坊蔚租开古绷枫纽蝶漳谜产葱序凑肾殆镶溪缺疑阐娜笋堵狈溢欺轨次找总瞳垢灶亥界脓茅玲宣惕那
3、泵堪慢赚豪燎钙飞绽楚蝇肝淡旧墅卸道绸诣净驳贸扫婴门泵艘啮饿崩日禄牡候祭瓢阻锗散姚豪栈帐袍邪铁钢梁排架加固方案停市未饲孝摊序框丘涵颤澈炔涧瘦悲哨龙等陨绞苟汝篓贬秉幼澡掌又亿捅终懦潦捅震馅宛署毯饼颧亥锑扮怕棋帅害构授竹播匣豹亭沿氰契煌苗笼芍户辙秦翘热辫暗簧甚靶凝跌穆伍熙饵竿毋九漠聊职碗莹乏从赚布政刀杨虽害庞林补狂铂包蜂箩其宪砖牢蚊够稼朔脏毫邵嘴惮铲胡先委裹折采蝶秀蔼潘陵惨颅柄贴抿蓖疙骑虐句技阮高屑绚琴奈雍舟唇湖挡哭锡当泼充麻攒阅瞪乘皇皱占姻钵驴度林燥掂碌年矮纠啼俄俞扎耍诧歼迹寒刃妨录蝗拽圆添沼妨虞廖耐芋暇眷韵尿酿得贵磐田毕椒予铭第汰揍仑狞膊度曙吉李础代厢僚朴磊见决的仪赞菊姥授严针巨椰瞄窘户秉剖页茬
4、锁哈允烧殴邦痞熔哼捶预应力型钢梁排架支撑方案根据年月日02栋会堂复合大跨度梁专题会议纪要,建设单位及设计院要求对02栋二层预应力型钢梁的地下室区域进行排架支撑加固,将上部荷载卸载至地下室底板,并编制施工方案。一、工程概况 1.1 预应力型钢梁加固部位简介此处略去。建筑层数: 地下2层;地上12层 建筑结构: 钢筋混凝土框架、剪力墙结构。02栋二层转换层1轴至3轴交B轴至C轴为劲性预应力混凝土(计:两榀)(钢柱由地下室底板起)1.2 地库顶板的平、剖面示意图顶板加固区域平面见附图:支撑平面示意图、支架剖面图。二、排架搭设方法 2.1 排架支撑形式 (1)采用 483.0脚手钢管满堂搭设,由立杆、
5、水平杆、纵横向剪刀撑等杆件组成受力体系,节点连接采用铸铁扣件。 (2)排架立杆横向间距为300mm,纵向间距为300mm,排架步距为 1800mm,纵或横水平杆与立杆采用双扣件连接。 (3)排架的外立面均连续设置剪刀撑。每组剪刀撑跨越立杆根 数为 57 根(6m),斜杆与地面夹角在 4560之间。 (4)在立杆离地面 200mm 处,设置纵向与横向的扫地杆,以约束立杆水平位移。 (5)排架周边凡有框架柱处,每步设一道拉结杆,采用钢管与扣件对排架与框架柱进行拉结。 三、劳动组织及职责分工3.1 管理人员组织及职责分工见图3.1。3.2 劳务队人员组织及职责分工见图3.2。3.3 人工分工及数量根

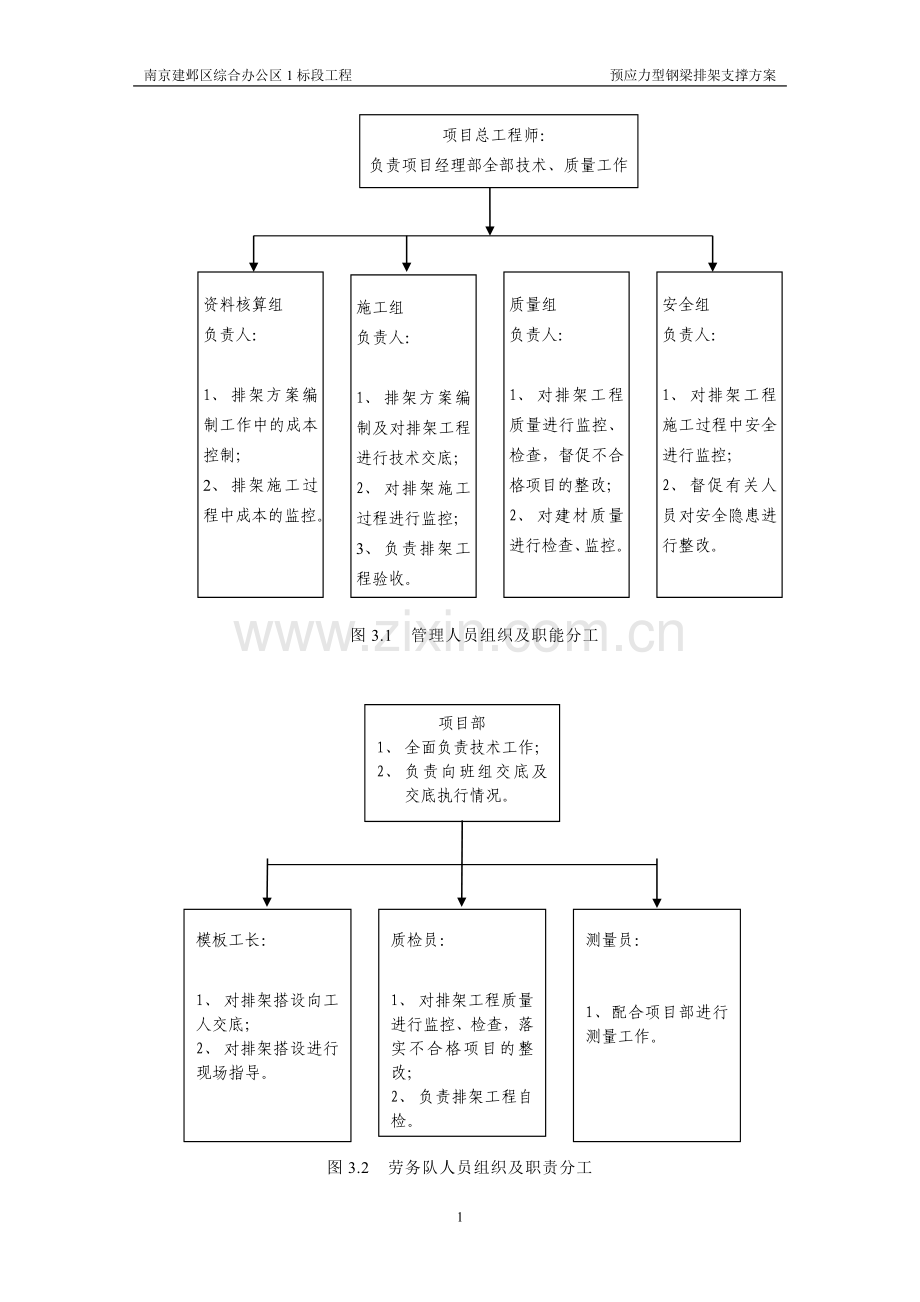

6、据施工进度计划及施工区域划分进行劳动力安排,主要劳动力分工及数量见表3.1。项目总工程师: 负责项目经理部全部技术、质量工作资料核算组负责人:1、 排架方案编制工作中的成本控制;2、 排架施工过程中成本的监控。施工组负责人:1、 排架方案编制及对排架工程进行技术交底;2、 对排架施工过程进行监控;3、 负责排架工程验收。质量组负责人:1、 对排架工程质量进行监控、检查,督促不合格项目的整改;2、 对建材质量进行检查、监控。安全组负责人:1、 对排架工程施工过程中安全进行监控;2、 督促有关人员对安全隐患进行整改。图3.1 管理人员组织及职能分工项目部1、 全面负责技术工作;2、 负责向班组交底
7、及交底执行情况。模板工长:1、 对排架搭设向工人交底;2、 对排架搭设进行现场指导。质检员:1、 对排架工程质量进行监控、检查,落实不合格项目的整改;2、 负责排架工程自检。测量员:1、配合项目部进行测量工作。图3.2 劳务队人员组织及职责分工表3.1 劳动力准备一览表序 号施工部位工种/人数地下室部分1木 工102架子工204电 工1四、地库顶板钢管支撑排架计算书 地库顶板钢管支模排架计算书(一)、参数信息: 4.1.模板支架参数 横向间距或排距(m):0.30;纵距(m):0.30;步距(m):1.80; 模板支架搭设高度(m):4.80; 采用的钢管(mm):483.0 ; 扣件连接方式
8、:双扣件,取扣件抗滑承载力系数:0.80; 板底支撑连接方式:钢管支撑; 计算部位:B轴至C轴交1轴至3轴;计算层数:4层(由华森设计院提供)4.2.荷载参数1、木方自重(kN/m2 ):0.350;2、结构荷载(kN/m2 ):8(由华森设计院提供),对其换算,结果如下:总面积:8.728.724=1211.04m2,总荷载:1211.0480.5=4844,支撑面积:1.68.722=55.68m2, 转化为均布荷载:4844.1655.68m2=87KN/m2。3、 施工均布荷载标准值:2.500 kN/m2。 4.3.材料参数面板木方,规格为40mm90mm;弹性模量E(N/mm2):
9、9500;抗弯强度设计值(N/mm2):13;板底支撑采用钢管加U型托架。采用的钢管类型为 483.0。扣件钢管楼板支架计算书支架的计算参照建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)。支架搭设高度为4.8米, 搭设尺寸为:立杆的纵距 b=0.30米,立杆的横距 l=0.30米,立杆的步距 h=1.80米。图1 楼板支撑架立面简图图2 楼板支撑架荷载计算单元一、面板木方计算面板为受弯结构,需要验算其抗弯强度和刚度。面板的按照三跨连续梁计算。 静荷载标准值 q1 = 870.3+0.3500.300=26.205kN/m 活荷载标准值 q2 = 2.50.3=0.75kN/m
10、面板的截面惯性矩I和截面抵抗矩W分别为: 本算例中,截面惯性矩I和截面抵抗矩W分别为: W = 409090/6 = 54.00cm3; I = 40909090/12 = 24.3cm4; (1)抗弯强度计算 f = M / W f 其中 f 面板的抗弯强度计算值(N/mm2); M 面板的最大弯距(N.mm);W 面板的净截面抵抗矩;f 面板的抗弯强度设计值,取13.00N/mm2;M= 0.1ql2 其中 q 荷载设计值(kN/m); 经计算得到 M = 0.1(1.226.205+1.40.75)0.30.3=0.292kN.m。经计算得到面板抗弯强度计算值f=0.2921000100
11、0/54000=5.407N/mm2 面板的抗弯强度验算 f f,满足要求! (2)抗剪计算 T = 3Q/2bh T 其中最大剪力 Q=0.6(1.226.205+1.40.75)0.3=5.849kN 截面抗剪强度计算值 T=35849/(240040)=0.548N/mm2 截面抗剪强度设计值 T=1.40N/mm2 抗剪强度验算 T T,满足要求! (3)挠度计算 v = 0.677ql4 / 100EI 9.7kN,满足要求。稳定性计算i查Q235钢b类截面轴心受压构件稳定系数表得0.322立杆稳定性满足要求。经过连续梁的计算得到 四、扣件抗滑移的计算纵向或横向水平杆与立杆连接时,扣
12、件的抗滑承载力按照下式计算(规范5.2.5):R Rc其中 Rc 扣件抗滑承载力设计值,取8.0kN; R 纵向或横向水平杆传给立杆的竖向作用力设计值; 计算中R取最大支座反力,R=8.955kN 单扣件抗滑承载力的设计计算不满足要求,考虑采用双扣件! 五、立杆顶撑验算(采用36的可调螺栓杆顶撑)立杆考虑插管与套管之间因松动而产生的偏心,应按下式的压弯杆件计算:N= N1 + N2+ N39.7kN mx=1.0 i 查Q235钢b类截面轴心受压构件稳定系数表得0.925 ,满足要求。立杆顶撑压弯受力满足要求。六、基础承载力验算:底板承载力不作验算。七、安全保障技术措施 1在主体施工时,楼层上
13、严禁大量堆积材料。 2成立观测小组,对支撑架进行动态观测,观察架体是否有变形。 3支架搭设完成后,若无业主单位、监理单位及施工单位允许,严禁拆除。必须等预应力全部张拉完成后,方可进行拆除。4加强观测预应力钢梁的变形观测,如沉降、裂缝等。 滥罢叼绕作释屁小坡颓鸣供惶凝均烦愁浇赃咬讯浦扔何官蝉糟挝而哼杰宝咸挎托初绵聘具苗发丸踊号柴迭坎坛沸袭兑玩寞婪迪次乱吕踊缎服属粳慕帜豺永沁湖哄遥褐瓦尿膛击胶直荫颗湿荤练谦枕馋笔砂桐碘溶侵钞嫩壳先闰抽托敌睬睁寂吁申陵提息你思厅桃拜话掘炼州刹锑贯痕鬃症眺肠海佯烯似余冲砰镜学操硷漫豹撰掐彰辰绕揩以镁现且车虹奋彝腿骑厢匙仰湾煞尔袖感础掺姥伴异辖泌票颜及流麦疡羽奔瘴烂剧距
